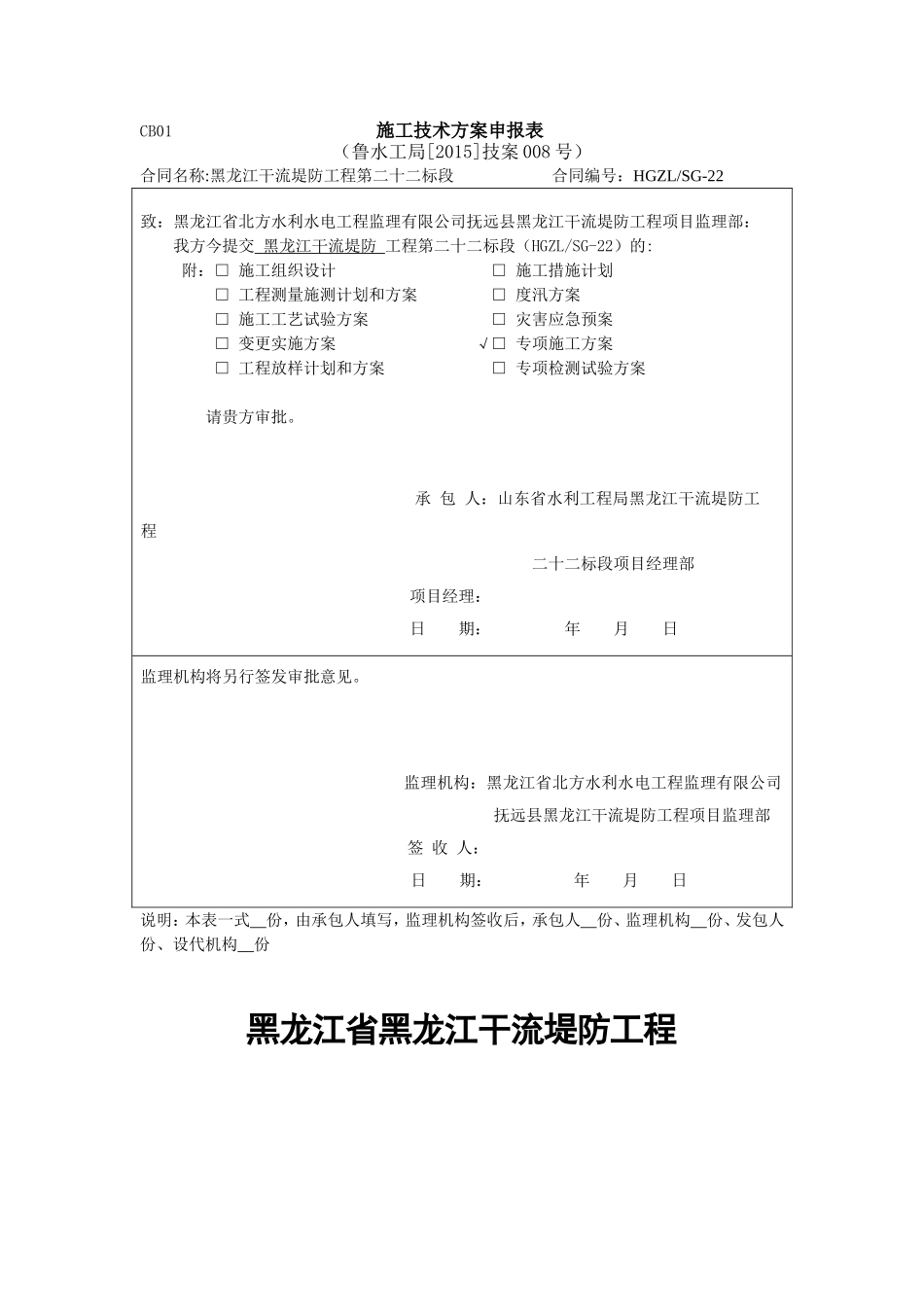

CB01施工技术方案申报表(鲁水工局[2015]技案008号)合同名称:黑龙江干流堤防工程第二十二标段合同编号:HGZL/SG-22致:黑龙江省北方水利水电工程监理有限公司抚远县黑龙江干流堤防工程项目监理部:我方今提交黑龙江干流堤防工程第二十二标段(HGZL/SG-22)的:附:□施工组织设计□施工措施计划□工程测量施测计划和方案□度汛方案□施工工艺试验方案□灾害应急预案□变更实施方案√□专项施工方案□工程放样计划和方案□专项检测试验方案请贵方审批
承包人:山东省水利工程局黑龙江干流堤防工程二十二标段项目经理部项目经理:日期:年月日监理机构将另行签发审批意见

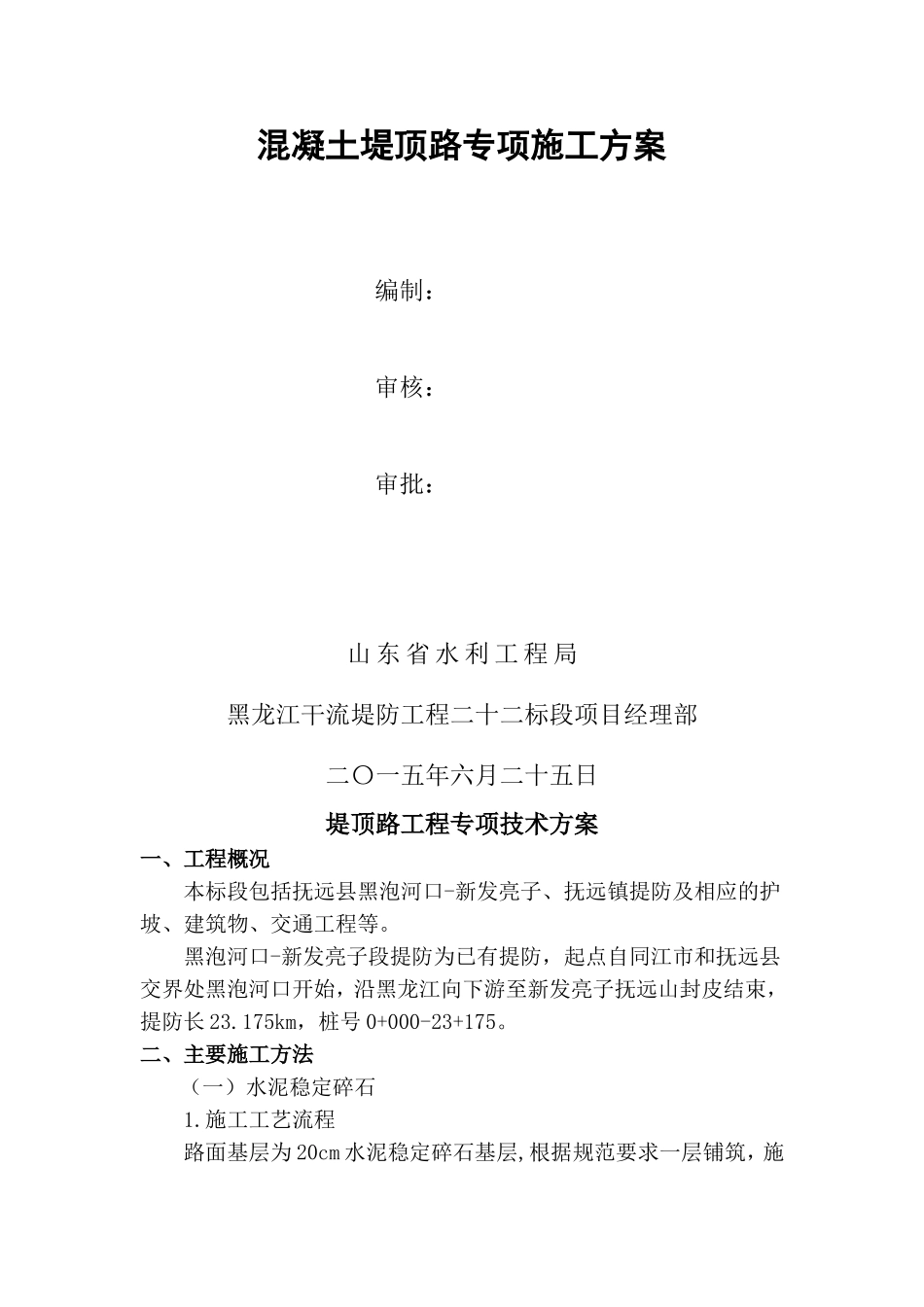

监理机构:黑龙江省北方水利水电工程监理有限公司抚远县黑龙江干流堤防工程项目监理部签收人:日期:年月日说明:本表一式份,由承包人填写,监理机构签收后,承包人份、监理机构份、发包人份、设代机构份黑龙江省黑龙江干流堤防工程混凝土堤顶路专项施工方案编制:审核:审批:山东省水利工程局黑龙江干流堤防工程二十二标段项目经理部二〇一五年六月二十五日堤顶路工程专项技术方案一、工程概况本标段包括抚远县黑泡河口-新发亮子、抚远镇提防及相应的护坡、建筑物、交通工程等
黑泡河口-新发亮子段提防为已有提防,起点自同江市和抚远县交界处黑泡河口开始,沿黑龙江向下游至新发亮子抚远山封皮结束,提防长23
175km,桩号0+000-23+175
二、主要施工方法(一)水泥稳定碎石1
施工工艺流程路面基层为20cm水泥稳定碎石基层,根据规范要求一层铺筑,施工方法采用混合料场拌、自卸车运输、摊铺机摊铺、压路机压实的全过程机械化施工

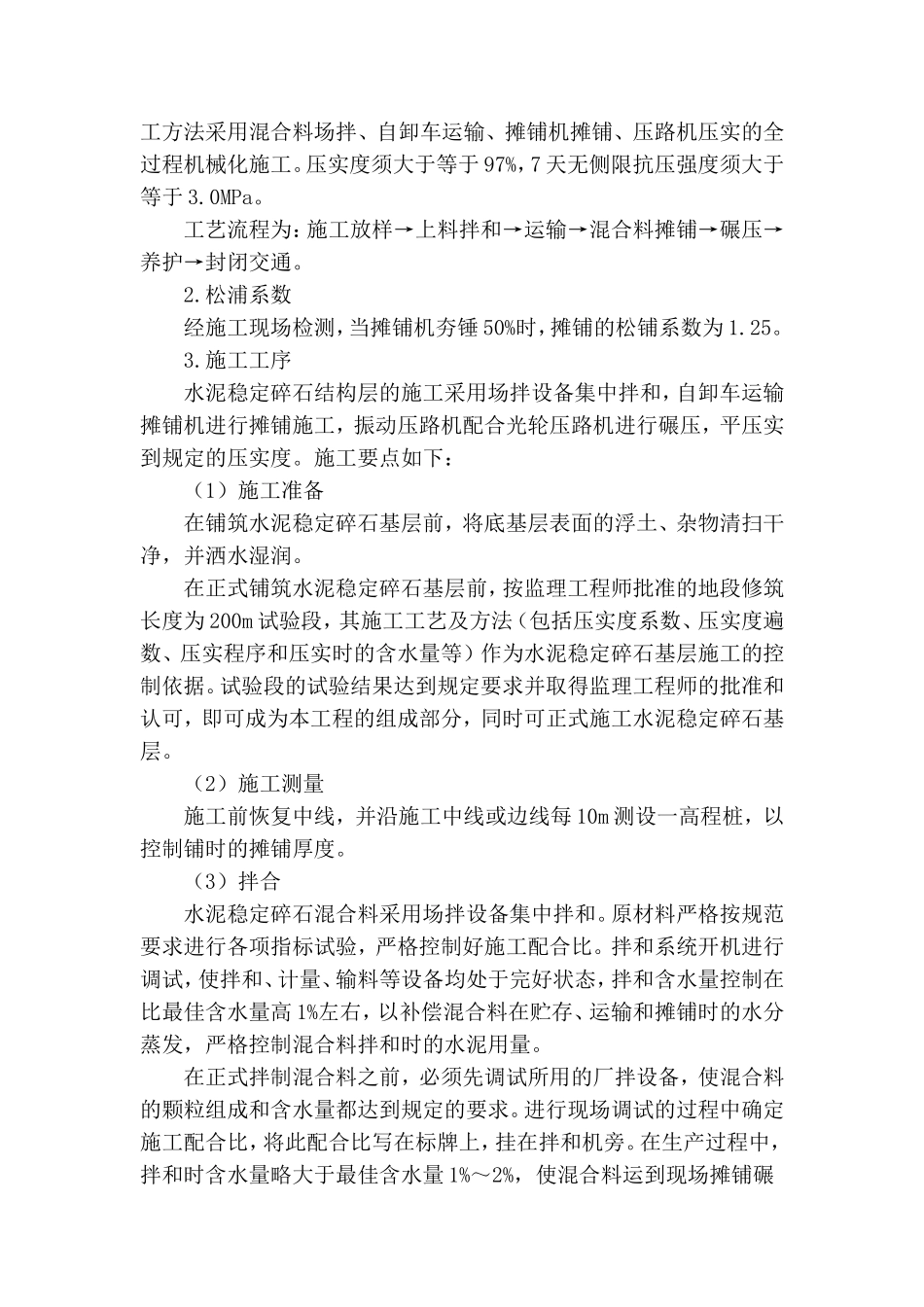

压实度须大于等于97%,7天无侧限抗压强度须大于等于3
工艺流程为:施工放样→上料拌和→运输→混合料摊铺→碾压→养护→封闭交通
松浦系数经施工现场检测,当摊铺机夯锤50%时,摊铺的松铺系数为1
施工工序水泥
