第1页共7页漯河建业桂园项目二期工程垫层混凝土浇筑技术交底技术交底记录年月日工程名称漯河建业桂园项目二期工程分部工程地基与基础分项工程名称垫层混凝土交底内容垫层混凝土浇筑注意事项一、施工准备1
1机具准备序号名称型号数量1混凝土泵车56m臂长2台2振捣器平板式4台3大杠3m8根4m8根4塑料布0
1mm2000㎡其它:手推车10辆、铁锹、铁盘、木抹子、小平锹、水勺、水桶、胶皮水管、标尺(控制垫层浇筑厚度)、电闸箱、串筒、溜槽等
2现场准备:1、浇筑砼前,安装的模板已经过检查,符合设计要求,办完预检、交接检,报监理,取得同意
2、基础轴线尺寸、基底标高和地质情况均经过检查,基槽隐检验收完毕
3、浇筑前检查并清理基槽内残留杂物,正温时可向槽内洒水,保持槽内在浇筑前的湿润状态,但应保证槽内无积水,负温时严禁洒水
4、检查电源、线路并做好照明准备工作
5、试验器具检验合格,准备好混凝土试模留置试块
6、在槽内做好混凝土垫层上平标志,大面积浇筑垫层要每隔3m左右钉上水平桩
7、浇筑申请得到批准,开盘时必须汇同监理、技术、质检部门对第一盘混凝土进行质量鉴定
8、混凝土汽车泵已安装就位、稳定牢固
9、混凝土机械操作人员已进行上岗操作知识培训
第2页共7页漯河建业桂园项目二期工程垫层混凝土浇筑技术交底二、施工方法工艺流程:槽底或模板内清理→混凝土的拌制运输→混凝土浇筑→混凝土抹面压光→混凝土养护→砌砖胎模(安装预制板)2
1垫层边线垫层边线为基础底板外边线外扩120mm,沿垫层外边线砌筑3层小砖,小砖上部安装预制空心板,在空心板上做4mm防水层,预留60公分甩头
2、2清槽1、清槽时,在距槽底标高500mm高程处抄测水平线,钉木橛,纵横向分别拉线,做10m×10m的水平线方格网来控制槽底标高

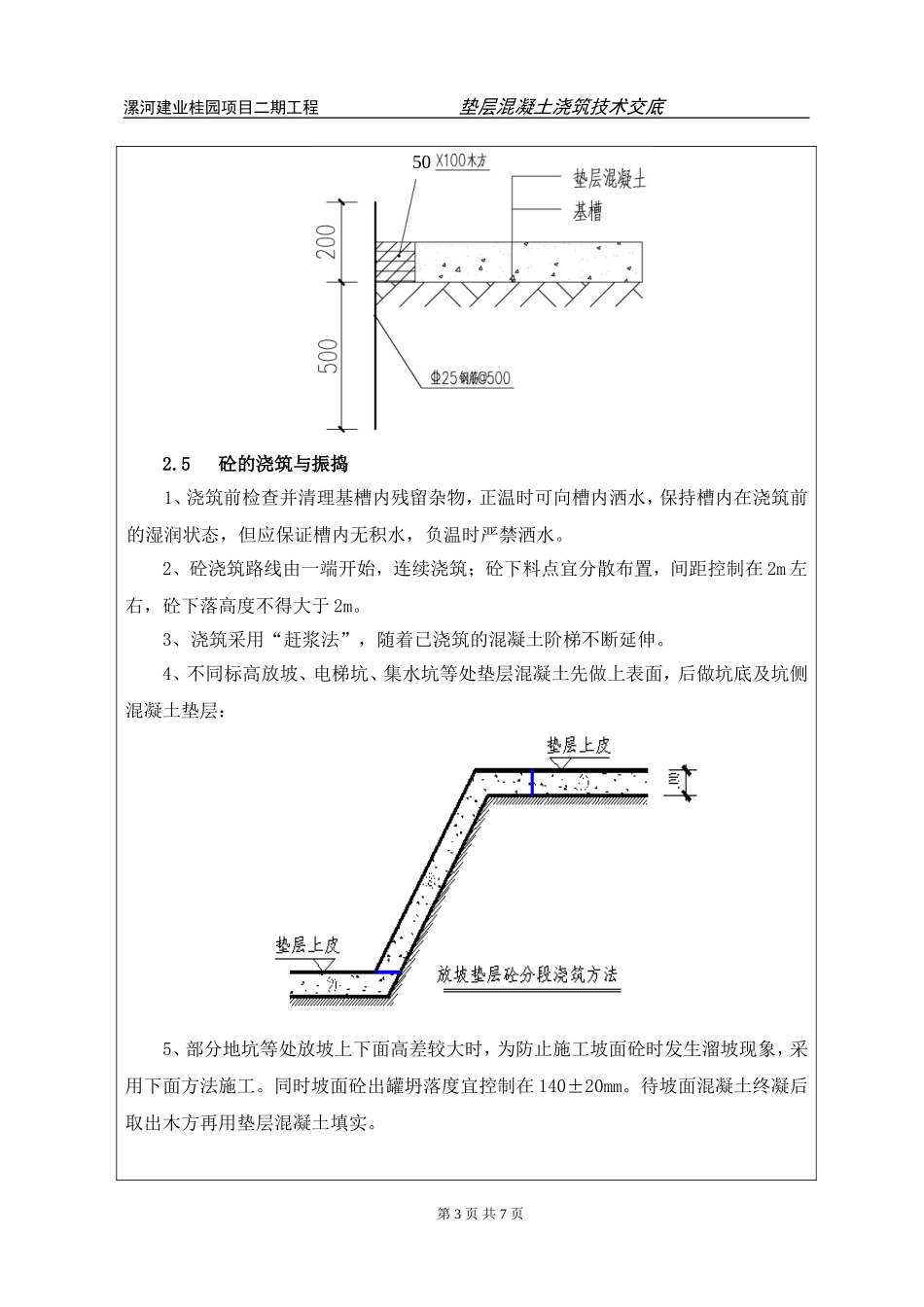

清槽完毕后应马上进行垫层混凝土的施工,清槽工作不宜过早进行,以免造成槽底土因失水而裂缝
