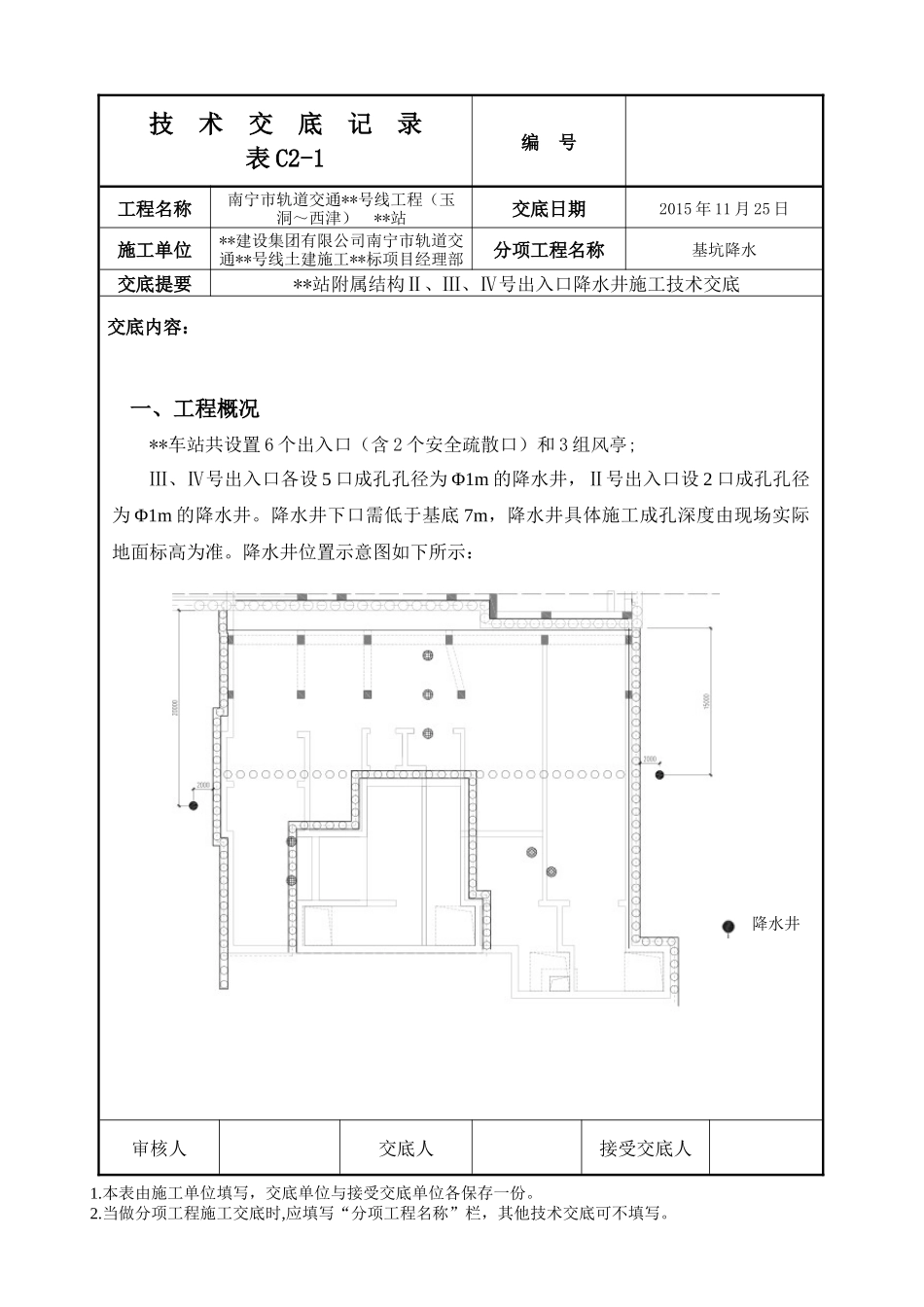

技术交底记录表C2-1编号工程名称南宁市轨道交通**号线工程(玉洞~西津)**站交底日期2015年11月25日施工单位**建设集团有限公司南宁市轨道交通**号线土建施工**标项目经理部分项工程名称基坑降水交底提要**站附属结构Ⅱ、Ⅲ、Ⅳ号出入口降水井施工技术交底交底内容:审核人交底人接受交底人1.本表由施工单位填写,交底单位与接受交底单位各保存一份。2.当做分项工程施工交底时,应填写“分项工程名称”栏,其他技术交底可不填写。一、工程概况**车站共设置6个出入口(含2个安全疏散口)和3组风亭;Ⅲ、Ⅳ号出入口各设5口成孔孔径为Φ1m的降水井,Ⅱ号出入口设2口成孔孔径为Φ1m的降水井。降水井下口需低于基底7m,降水井具体施工成孔深度由现场实际地面标高为准。降水井位置示意图如下所示:图1-1Ⅱ号出入口降水井布置降水井技术交底记录表C2-1编号工程名称南宁市轨道交通**号线工程(玉洞~西津)**站交底日期2015年11月25日施工单位**建设集团有限公司南宁市轨道交通**号线土建施工**标项目经理部分项工程名称基坑降水交底提要**站附属结构Ⅱ、Ⅲ、Ⅳ号出入口降水井施工技术交底交底内容:审核人交底人接受交底人1.本表由施工单位填写,交底单位与接受交底单位各保存一份。2.当做分项工程施工交底时,应填写“分项工程名称”栏,其他技术交底可不填写。图1-2Ⅲ号出入口降水井布置降水井技术交底记录表C2-1编号工程名称南宁市轨道交通**号线工程(玉洞~西津)**站交底日期2015年11月25日施工单位**建设集团有限公司南宁市轨道交通**号线土建施工**标项目经理部分项工程名称基坑降水交底提要**站附属结构Ⅱ、Ⅲ、Ⅳ号出入口降水井施工技术交底交底内容:审核人交底人接受交底人1.本表由施工单位填写,交底单位与接受交底单位各保存一份。2.当做分项工程施工交底时,应填写“分项工程名称”栏,其他技术交底可不填写。图1-3Ⅳ号出入口降水井布置降水井技术交底记录表C2-1编号工程名称南宁市轨道交通**号线工程(玉洞~西津)**站交底日期2015年11月25日施工单位**建设集团有限公司南宁市轨道交通**号线土建施工**标项目经理部分项工程名称基坑降水交底提要**站附属结构Ⅱ、Ⅲ、Ⅳ号出入口降水井施工技术交底交底内容:审核人交底人接受交底人1.本表由施工单位填写,交底单位与接受交底单位各保存一份。2.当做分项工程施工交底时,应填写“分项工程名称”栏,其他技术交底可不填写。二、主要施工方法(一)工艺流程在场地提供工作面后马上准备施工人员、机械设备、材料进场进行施工,施工工艺流程如下:图2-1降水施工工艺流程图技术交底记录表C2-1编号工程名称南宁市轨道交通**号线工程(玉洞~西津)**站交底日期2015年11月25日施工单位**建设集团有限公司南宁市轨道交通**号线土建施工**标项目经理部分项工程名称基坑降水交底提要**站附属结构Ⅱ、Ⅲ、Ⅳ号出入口降水井施工技术交底交底内容:审核人交底人接受交底人1.本表由施工单位填写,交底单位与接受交底单位各保存一份。2.当做分项工程施工交底时,应填写“分项工程名称”栏,其他技术交底可不填写。2-2图Ⅲ、Ⅳ号出入口降水井构造示意图技术交底记录表C2-1编号工程名称南宁市轨道交通**号线工程(玉洞~西津)**站交底日期2015年11月25日施工单位**建设集团有限公司南宁市轨道交通**号线土建施工**标项目经理部分项工程名称基坑降水交底提要**站附属结构Ⅱ、Ⅲ、Ⅳ号出入口降水井施工技术交底交底内容:审核人交底人接受交底人1.本表由施工单位填写,交底单位与接受交底单位各保存一份。2.当做分项工程施工交底时,应填写“分项工程名称”栏,其他技术交底可不填写。(二)施工方法1、施工准备①场地平整正式进场施工前,进行管线调查后,清除施工场地地面以下2米以内的障碍物,不能清除的做好保护措施,然后整平、夯实;同时合理布置施工机械、输送管路和电力线路位置,确保施工场地的“三通一平”。②井位放样施工前用全站仪测定降水井施工的控制点,埋石标记,经过复测验线合格后,用钢尺和测线实地布设桩位,并用竹签钉紧,一桩一签,其误差不大于2cm,。在降水井轴线拐弯处应设固定桩,同时在施工轴线上设控制桩。③修建排污...
