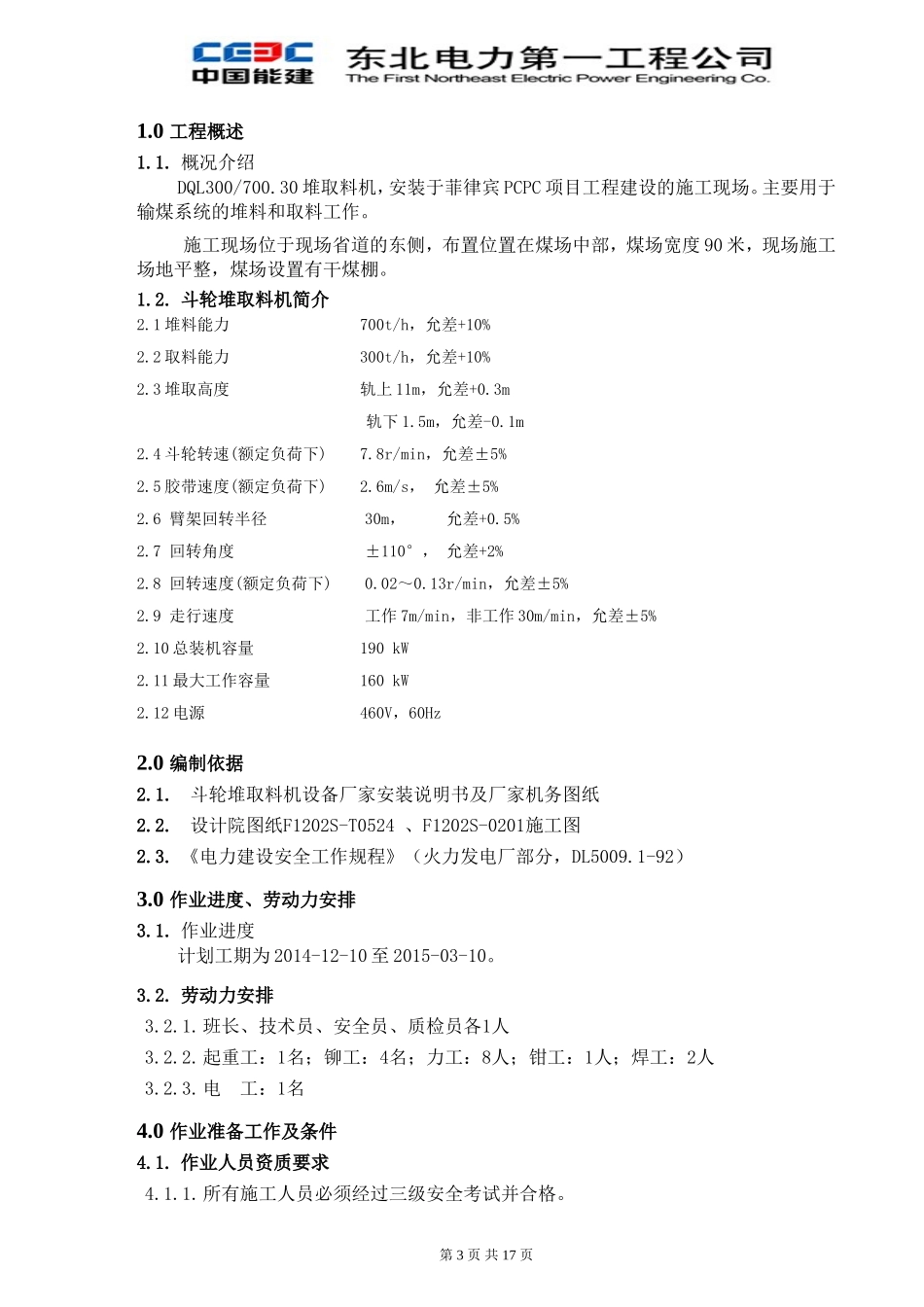

菲律宾PCPC项目1×135MW级电站项目堆取料机安装工程作业指导书(施工技术措施)文件编号:项目名称:堆取料机安装施工单位:东电一公司菲律宾PCPC项目部铆焊工地日期:2014.11.26版次:实施日期版次A目录1.0工程概述32.0编制依据............................................................33.0作业进度、劳动力安排................................................34.0作业准备工作及条件..................................................45.0施工方法、步骤及作业程序............................................56.0试运转试验..........................................................77.0作业的质量要求......................................................78.0作业的环境要求......................................................79.0堆取料机安装安全措施................................................710.0附页................................................................911.0交底记录...........................................................10第2页共17页1.0工程概述1.1.概况介绍DQL300/700.30堆取料机,安装于菲律宾PCPC项目工程建设的施工现场。主要用于输煤系统的堆料和取料工作。施工现场位于现场省道的东侧,布置位置在煤场中部,煤场宽度90米,现场施工场地平整,煤场设置有干煤棚。1.2.斗轮堆取料机简介2.1堆料能力700t/h,允差+10%2.2取料能力300t/h,允差+10%2.3堆取高度轨上11m,允差+0.3m轨下1.5m,允差-0.1m2.4斗轮转速(额定负荷下)7.8r/min,允差±5%2.5胶带速度(额定负荷下)2.6m/s,允差±5%2.6臂架回转半径30m,允差+0.5%2.7回转角度±110°,允差+2%2.8回转速度(额定负荷下)0.02~0.13r/min,允差±5%2.9走行速度工作7m/min,非工作30m/min,允差±5%2.10总装机容量190kW2.11最大工作容量160kW2.12电源460V,60Hz2.0编制依据2.1.斗轮堆取料机设备厂家安装说明书及厂家机务图纸2.2.设计院图纸F1202S-T0524、F1202S-0201施工图2.3.《电力建设安全工作规程》(火力发电厂部分,DL5009.1-92)3.0作业进度、劳动力安排3.1.作业进度计划工期为2014-12-10至2015-03-10。3.2.劳动力安排3.2.1.班长、技术员、安全员、质检员各1人3.2.2.起重工:1名;铆工:4名;力工:8人;钳工:1人;焊工:2人3.2.3.电工:1名4.0作业准备工作及条件4.1.作业人员资质要求4.1.1.所有施工人员必须经过三级安全考试并合格。第3页共17页4.1.2.所有施工人员必须经过体检合格方可施工作业。三级安全考试并合格。4.1.3.特殊工种必须持证上岗。4.2.作业机械、工器具的使用要求4.2.1.作业机械进行彻底、全面检查和调试、保持所有的机械处于正常工作状态。4.2.2.各种工器具必须具有出厂合格证件书,使用前进行仔细检查。不得存在安全隐患。4.3.作业所需工器具、材料及其要求4.3.1.作业工器具序号名称规格单位数量备注1手锤4Pb把42大锤12Pb把23割把100#把14扳手32*36把85活动扳手500*55把46活动扳手200把67钢丝钳把28螺丝刀十字把49螺丝刀一字把410乙炔扳手把411乙炔回火器把412手拉葫芦2t台813手拉葫芦3t台414手拉葫芦5t台815断线钱400把216卸扣5t个417卸扣10t个44.3.2.作业材料及要求序号名称规格单位数量备注1钢丝绳Φ15m1002钢丝绳Φ17.5m1003钢丝绳Φ39m1004氧气瓶4005乙炔瓶1206道木250×250×2500根1007#8线Kg2008钢爬梯米20第4页共17页9钢跳板300×50×300块5010活动脚手架套811脚手管6m根20012过眼冲子Φ21.5Φ23.5Φ19.5件各2013脚手管及扣件Φ48根3004.3.3.作业设备与材料使用要求4.3.3.1.作业的施工具使用时应由出厂合格证,旧工具要经检修、检验、试验,合格后方准使用。4.3.3.2.作业的工具使用必须符合设备本身性能,使用过程中要注意设备的保护。4.3.3.3.作业材料符合质量要求,要有出厂合格证。旧材料要进行检验合格后方可投入使用。4.3.4.作业所需的机械设备序号名称规格单位数量备注1履带吊车70t台12汽车吊车50t台13板车12t台14.4.作业交底:施工前由技术人员向施工人员进行交底,技术人员负责讲解施工内容、施工方法、步骤及作业程...
