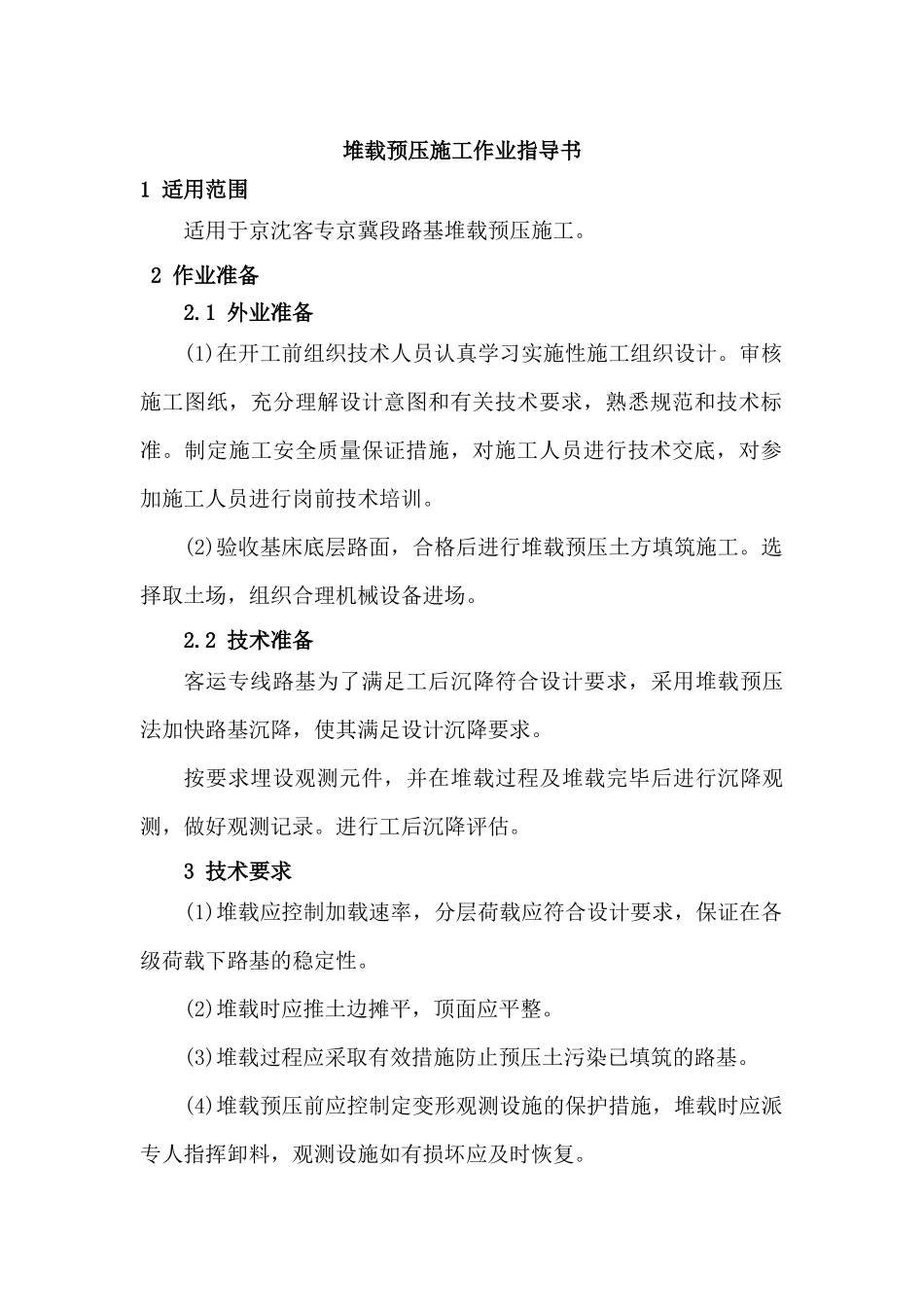

堆载预压施工作业指导书1适用范围适用于京沈客专京冀段路基堆载预压施工
2作业准备2
1外业准备(1)在开工前组织技术人员认真学习实施性施工组织设计
审核施工图纸,充分理解设计意图和有关技术要求,熟悉规范和技术标准
制定施工安全质量保证措施,对施工人员进行技术交底,对参加施工人员进行岗前技术培训
(2)验收基床底层路面,合格后进行堆载预压土方填筑施工
选择取土场,组织合理机械设备进场
2技术准备客运专线路基为了满足工后沉降符合设计要求,采用堆载预压法加快路基沉降,使其满足设计沉降要求
按要求埋设观测元件,并在堆载过程及堆载完毕后进行沉降观测,做好观测记录
进行工后沉降评估
3技术要求(1)堆载应控制加载速率,分层荷载应符合设计要求,保证在各级荷载下路基的稳定性
(2)堆载时应推土边摊平,顶面应平整
(3)堆载过程应采取有效措施防止预压土污染已填筑的路基
(4)堆载预压前应控制定变形观测设施的保护措施,堆载时应派专人指挥卸料,观测设施如有损坏应及时恢复
(5)堆载过程中应按规定进行变形观测并做好观测记录
(6)卸载后路基堆载面应进行清理并达到验收标准,卸载后的预压材料应运至指定地点堆放

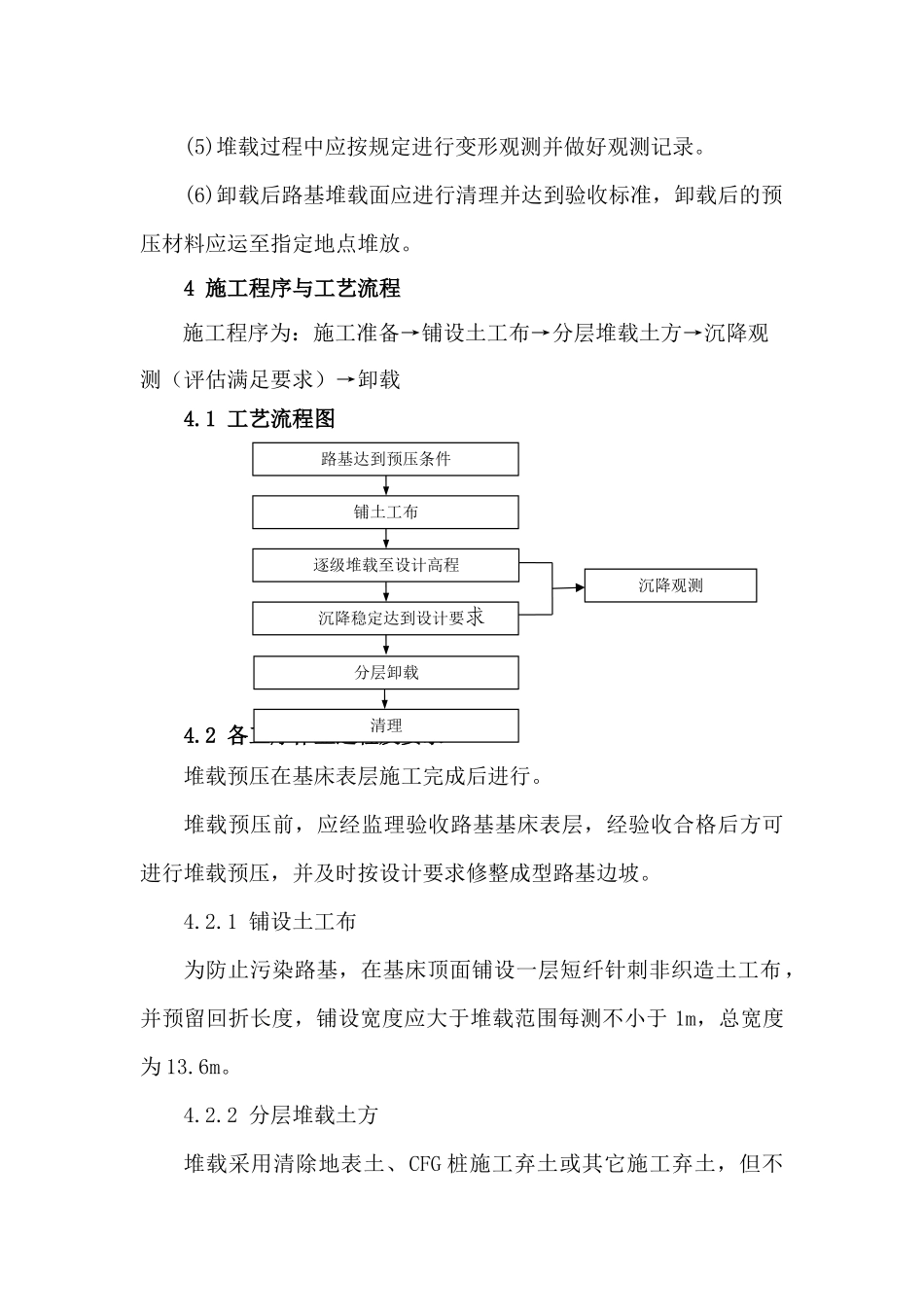

4施工程序与工艺流程施工程序为:施工准备→铺设土工布→分层堆载土方→沉降观测(评估满足要求)→卸载4
1工艺流程图4
2各工序作业过程及要求堆载预压在基床表层施工完成后进行
堆载预压前,应经监理验收路基基床表层,经验收合格后方可进行堆载预压,并及时按设计要求修整成型路基边坡
1铺设土工布为防止污染路基,在基床顶面铺设一层短纤针刺非织造土工布,并预留回折长度,铺设宽度应大于堆载范围每测不小于1m,总宽度为13

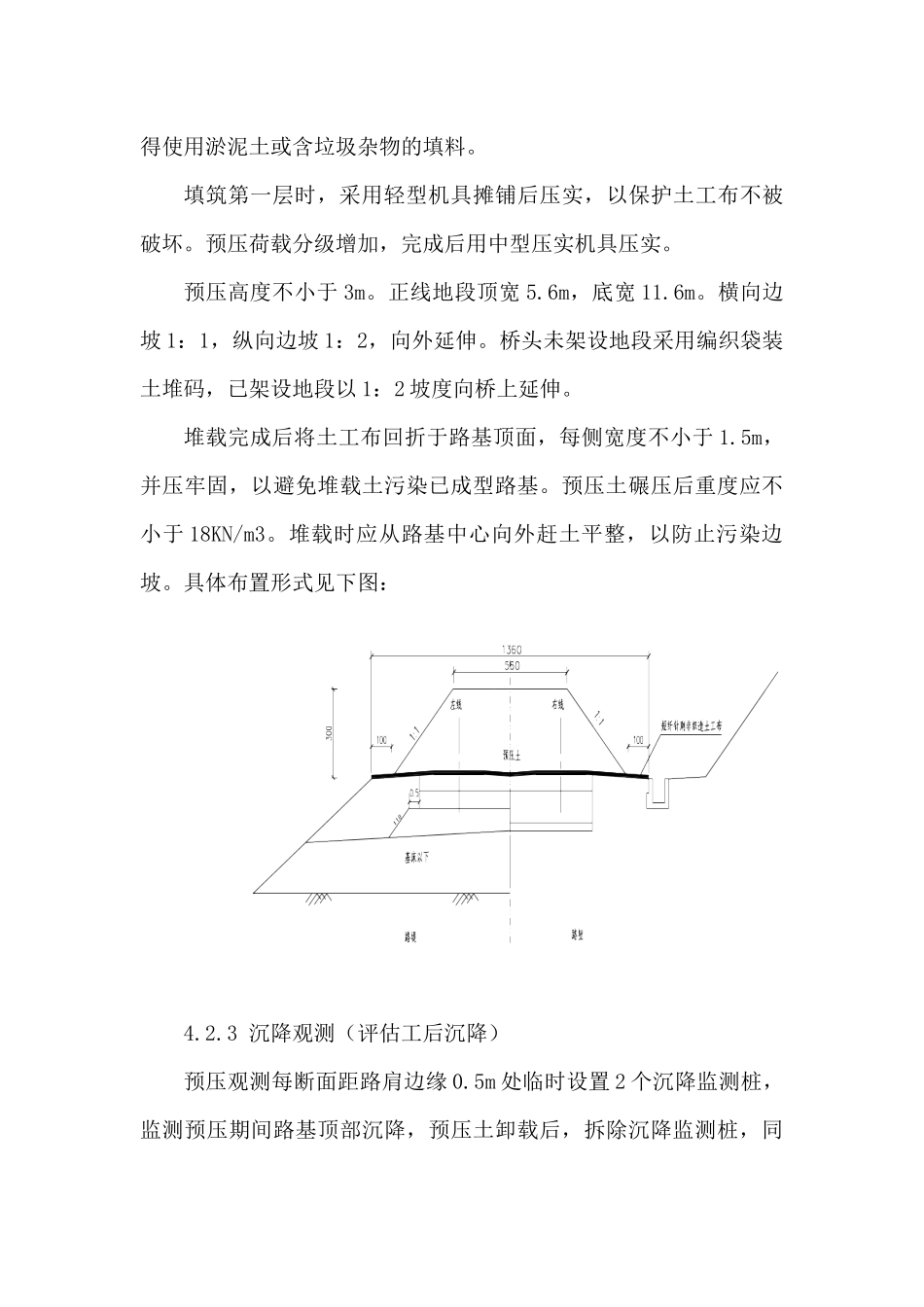

2分层堆载土方堆载采用清除地表土、CFG桩施工弃土或其它施工弃土,但不沉降观测分层卸载清理沉降稳定达到设计要求逐级堆载至设计高程铺土工布路基达到预压条件得使用淤泥土
