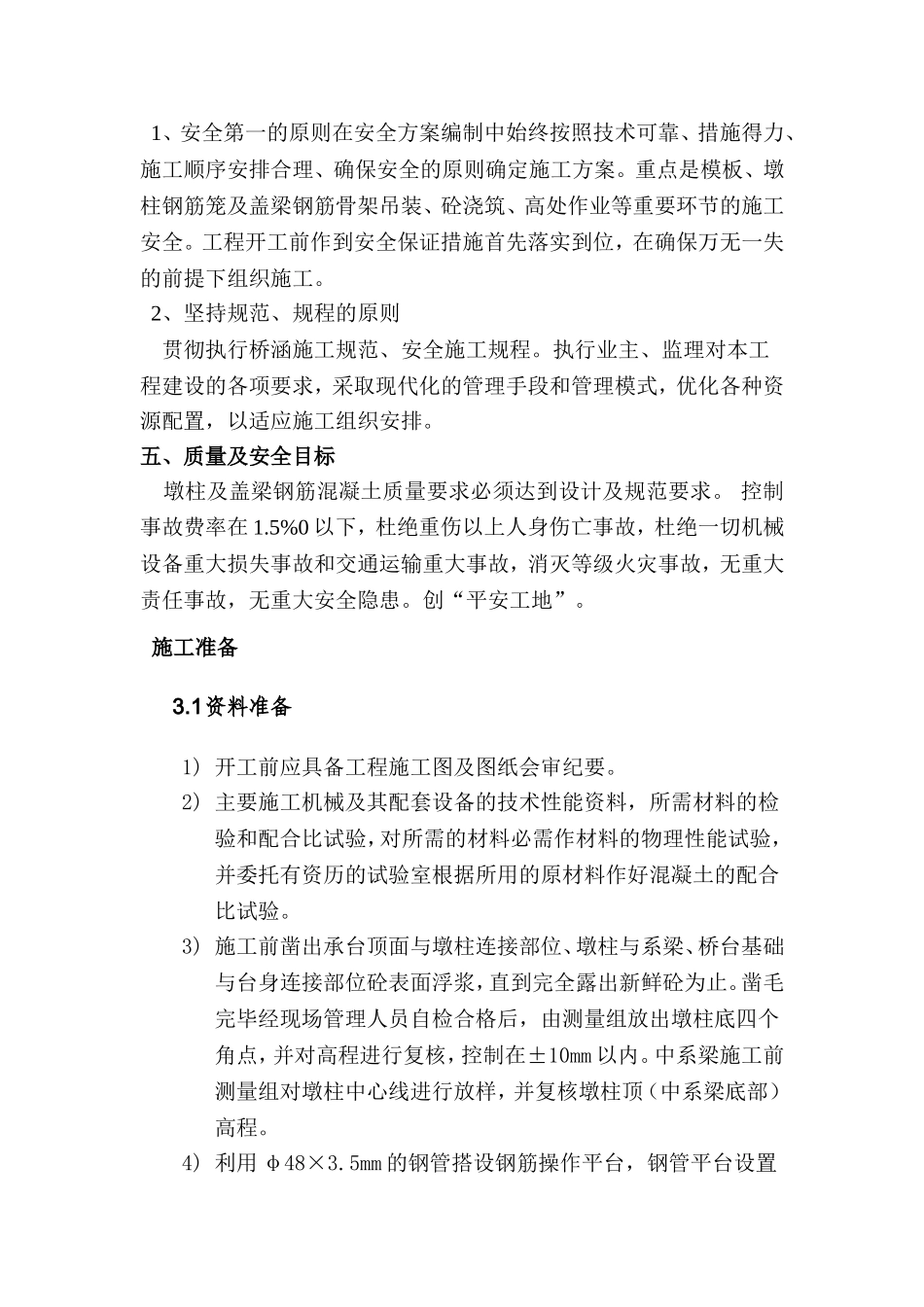

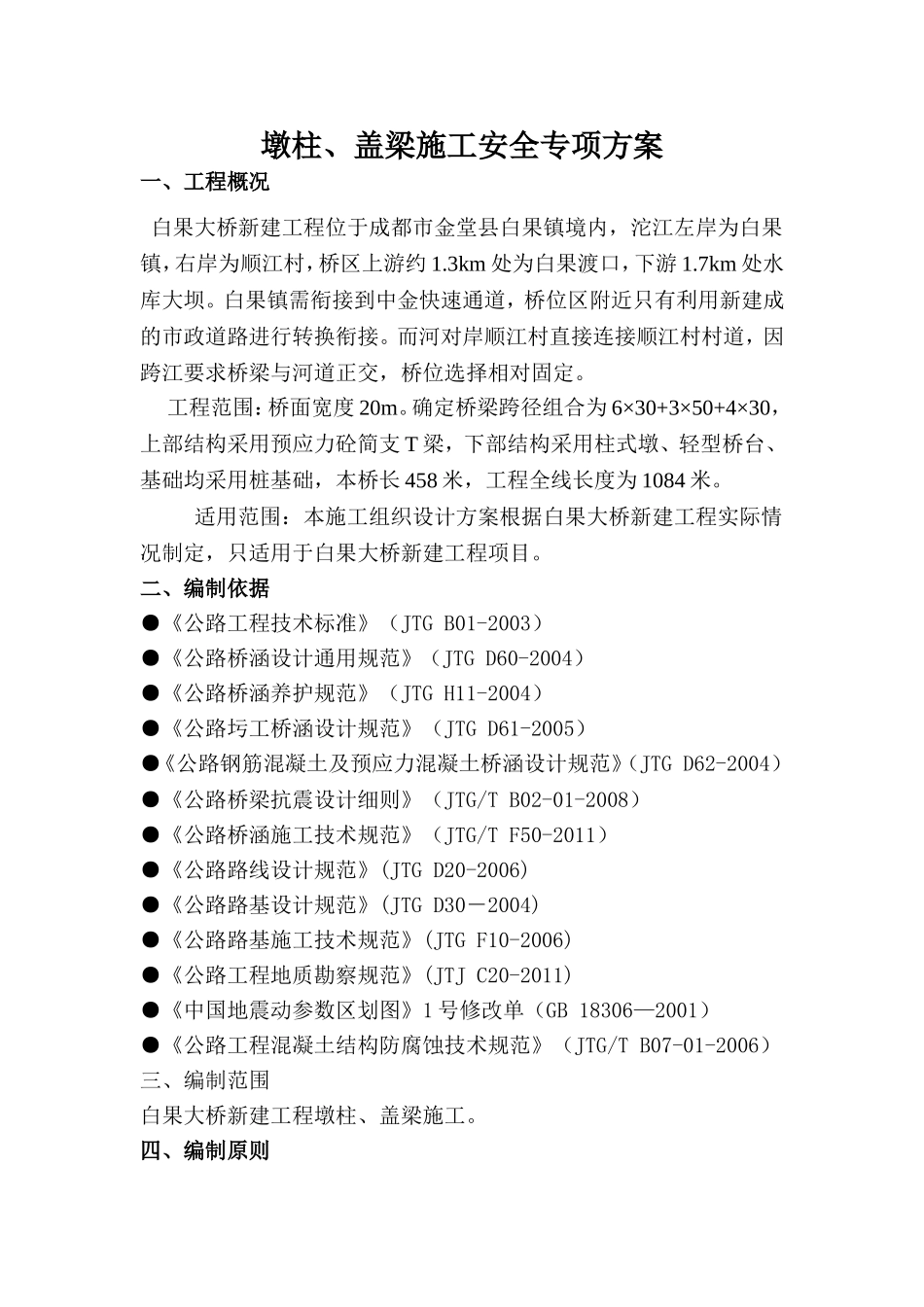

白果大桥新建工程墩柱、盖梁施工技术及安全专项方案编制:审批:批准:四川鑫冠建设工程有限公司白果大桥新建工程项目部白果大桥新建工程项目墩柱、盖梁施工安全专项方案一、工程概况白果大桥新建工程位于成都市金堂县白果镇境内,沱江左岸为白果镇,右岸为顺江村,桥区上游约1.3km处为白果渡口,下游1.7km处水库大坝。白果镇需衔接到中金快速通道,桥位区附近只有利用新建成的市政道路进行转换衔接。而河对岸顺江村直接连接顺江村村道,因跨江要求桥梁与河道正交,桥位选择相对固定。工程范围:桥面宽度20m。确定桥梁跨径组合为6×30+3×50+4×30,上部结构采用预应力砼简支T梁,下部结构采用柱式墩、轻型桥台、基础均采用桩基础,本桥长458米,工程全线长度为1084米。适用范围:本施工组织设计方案根据白果大桥新建工程实际情况制定,只适用于白果大桥新建工程项目。二、编制依据●《公路工程技术标准》(JTGB01-2003)●《公路桥涵设计通用规范》(JTGD60-2004)●《公路桥涵养护规范》(JTGH11-2004)●《公路圬工桥涵设计规范》(JTGD61-2005)●《公路钢筋混凝土及预应力混凝土桥涵设计规范》(JTGD62-2004)●《公路桥梁抗震设计细则》(JTG/TB02-01-2008)●《公路桥涵施工技术规范》(JTG/TF50-2011)●《公路路线设计规范》(JTGD20-2006)●《公路路基设计规范》(JTGD30-2004)●《公路路基施工技术规范》(JTGF10-2006)●《公路工程地质勘察规范》(JTJC20-2011)●《中国地震动参数区划图》1号修改单(GB18306—2001)●《公路工程混凝土结构防腐蚀技术规范》(JTG/TB07-01-2006)三、编制范围白果大桥新建工程墩柱、盖梁施工。四、编制原则1、安全第一的原则在安全方案编制中始终按照技术可靠、措施得力、施工顺序安排合理、确保安全的原则确定施工方案。重点是模板、墩柱钢筋笼及盖梁钢筋骨架吊装、砼浇筑、高处作业等重要环节的施工安全。工程开工前作到安全保证措施首先落实到位,在确保万无一失的前提下组织施工。2、坚持规范、规程的原则贯彻执行桥涵施工规范、安全施工规程。执行业主、监理对本工程建设的各项要求,采取现代化的管理手段和管理模式,优化各种资源配置,以适应施工组织安排。五、质量及安全目标墩柱及盖梁钢筋混凝土质量要求必须达到设计及规范要求。控制事故费率在1.5%0以下,杜绝重伤以上人身伤亡事故,杜绝一切机械设备重大损失事故和交通运输重大事故,消灭等级火灾事故,无重大责任事故,无重大安全隐患。创“平安工地”。施工准备3.1资料准备1)开工前应具备工程施工图及图纸会审纪要。2)主要施工机械及其配套设备的技术性能资料,所需材料的检验和配合比试验,对所需的材料必需作材料的物理性能试验,并委托有资历的试验室根据所用的原材料作好混凝土的配合比试验。3)施工前凿出承台顶面与墩柱连接部位、墩柱与系梁、桥台基础与台身连接部位砼表面浮浆,直到完全露出新鲜砼为止。凿毛完毕经现场管理人员自检合格后,由测量组放出墩柱底四个角点,并对高程进行复核,控制在±10mm以内。中系梁施工前测量组对墩柱中心线进行放样,并复核墩柱顶(中系梁底部)高程。4)利用φ48×3.5mm的钢管搭设钢筋操作平台,钢管平台设置操作人员上下梯子和密目防护网,防止高空操作人员坠落。5)搭设钢管操作平台之前首先将承台基坑回填土整平并利用打夯机进行夯实,不在未经任何处理的松软土上搭设操作平台。3.2人员安排及分工人员安排及分工表序号工种姓名人数主要工作内容1施工负责人肖勇1组织管理、安排施工2技术负责人龙云1施工技术指导、质量检查、施工记录3试验员韦燕琳1砼质量检查、快测和制作试块4安全员曾真2负责安全工作5测量组长1指挥施工,人员调度6混凝土工4混凝土浇筑捣固7砼罐车司机3砼运输8开挖工3基底清理9钢筋工12制作钢筋10电焊工3制作钢筋11吊车司机1操作吊车12起吊工1接拆吊钩,吊装钢筋13机械工1机械设备修理14电工1用电操作15合计70墩台施工工艺流程总体施工方案圆柱墩施工总体上采用圆柱钢模施工,墩柱采用汽车吊安装钢筋笼、模板、浇筑砼以及拆除模板。桥台台身及台帽钢筋绑扎后,立大块钢模,汽车吊提升吊斗,串筒入模,浇筑砼。完...
