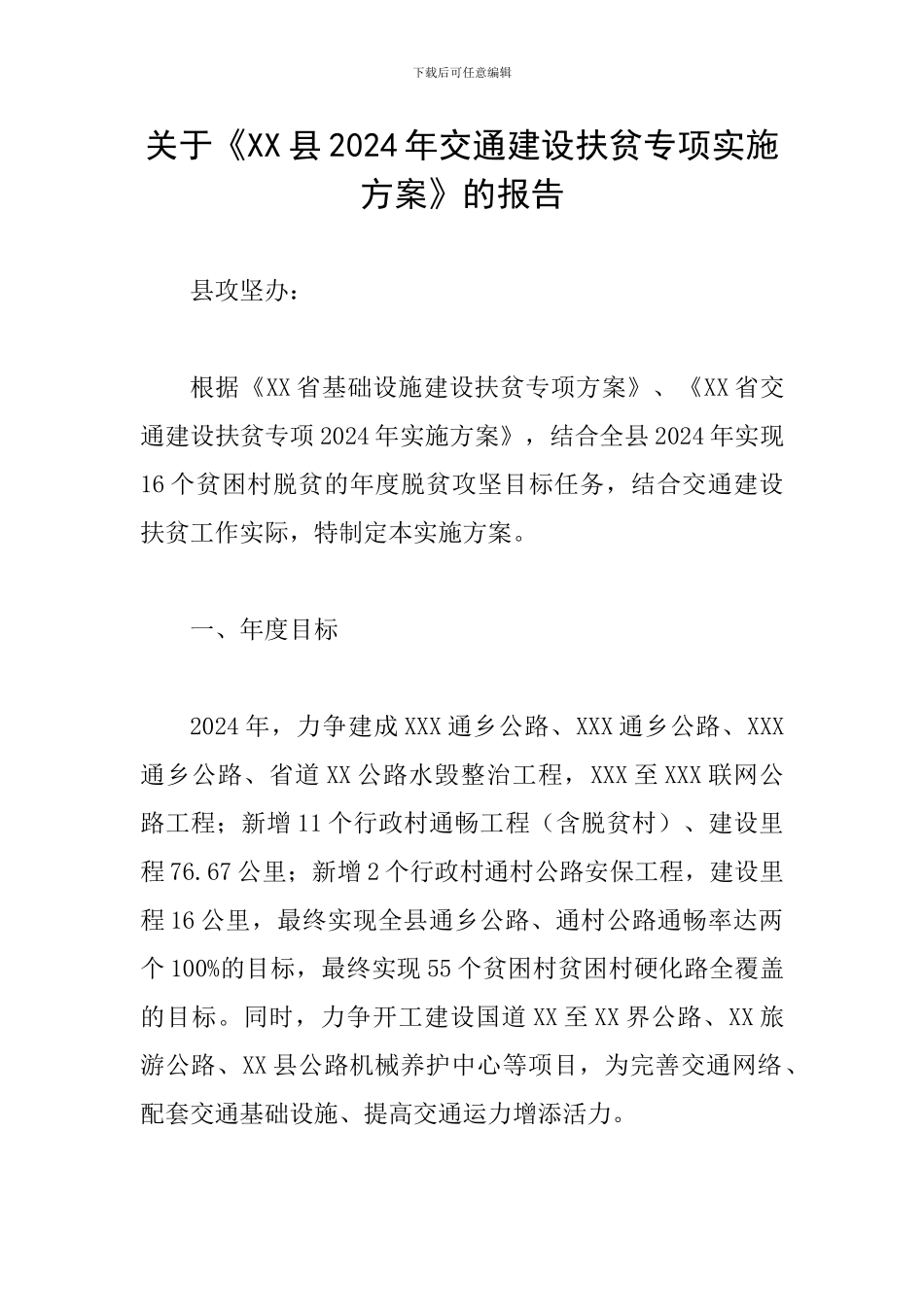

下载后可任意编辑关于《XX县2024年交通建设扶贫专项实施方案》的报告县攻坚办:根据《XX省基础设施建设扶贫专项方案》、《XX省交通建设扶贫专项2024年实施方案》,结合全县2024年实现16个贫困村脱贫的年度脱贫攻坚目标任务,结合交通建设扶贫工作实际,特制定本实施方案
一、年度目标2024年,力争建成XXX通乡公路、XXX通乡公路、XXX通乡公路、省道XX公路水毁整治工程,XXX至XXX联网公路工程;新增11个行政村通畅工程(含脱贫村)、建设里程76
67公里;新增2个行政村通村公路安保工程,建设里程16公里,最终实现全县通乡公路、通村公路通畅率达两个100%的目标,最终实现55个贫困村贫困村硬化路全覆盖的目标
同时,力争开工建设国道XX至XX界公路、XX旅游公路、XX县公路机械养护中心等项目,为完善交通网络、配套交通基础设施、提高交通运力增添活力

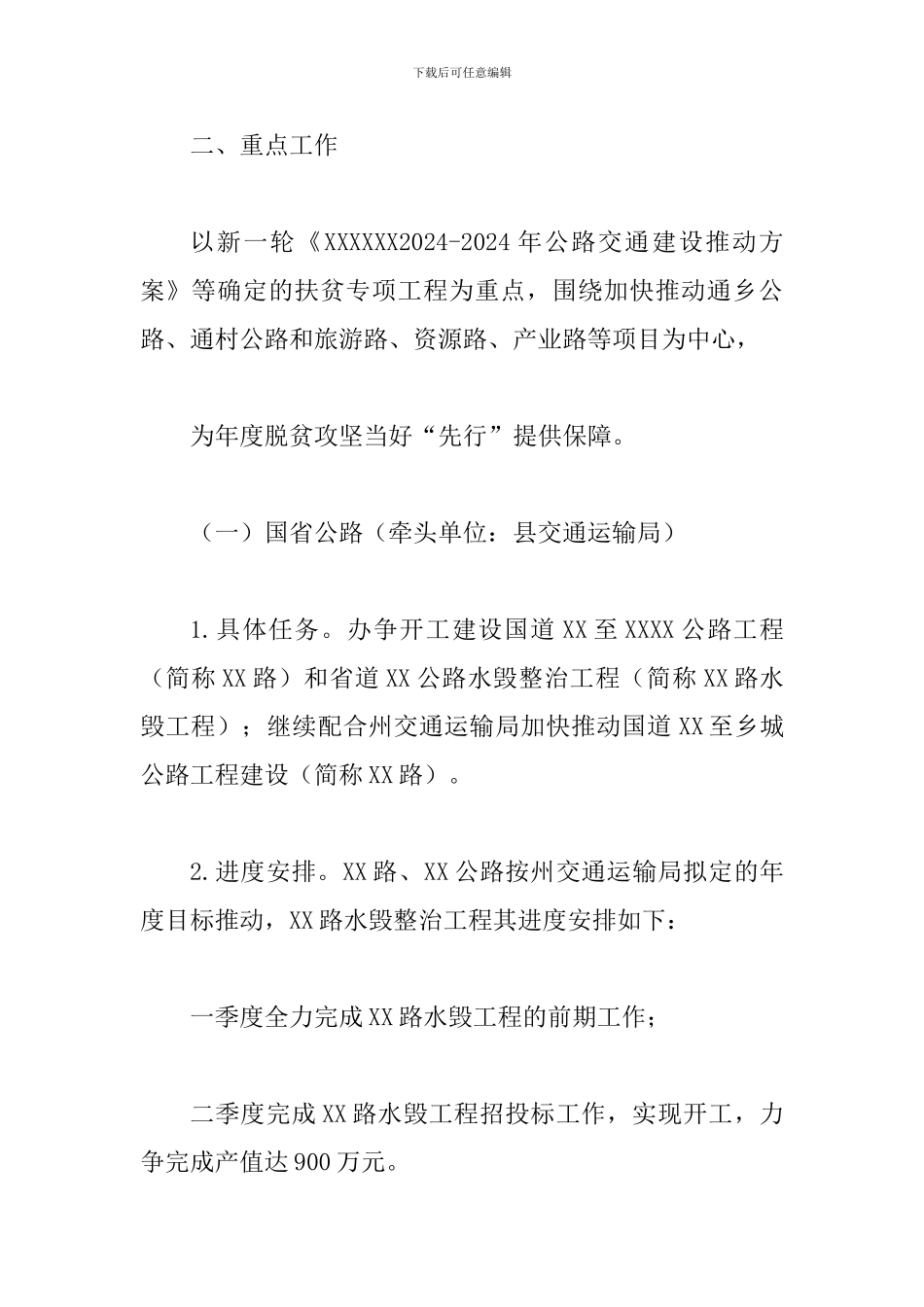

下载后可任意编辑二、重点工作以新一轮《XXXXXX2024-2024年公路交通建设推动方案》等确定的扶贫专项工程为重点,围绕加快推动通乡公路、通村公路和旅游路、资源路、产业路等项目为中心,为年度脱贫攻坚当好“先行”提供保障
(一)国省公路(牵头单位:县交通运输局)1
办争开工建设国道XX至XXXX公路工程(简称XX路)和省道XX公路水毁整治工程(简称XX路水毁工程);继续配合州交通运输局加快推动国道XX至乡城公路工程建设(简称XX路)
XX路、XX公路按州交通运输局拟定的年度目标推动,XX路水毁整治工程其进度安排如下:一季度全力完成XX路水毁工程的前期工作;二季度完成XX路水毁工程招投标工作,实现开工,力争完成产值达900万元

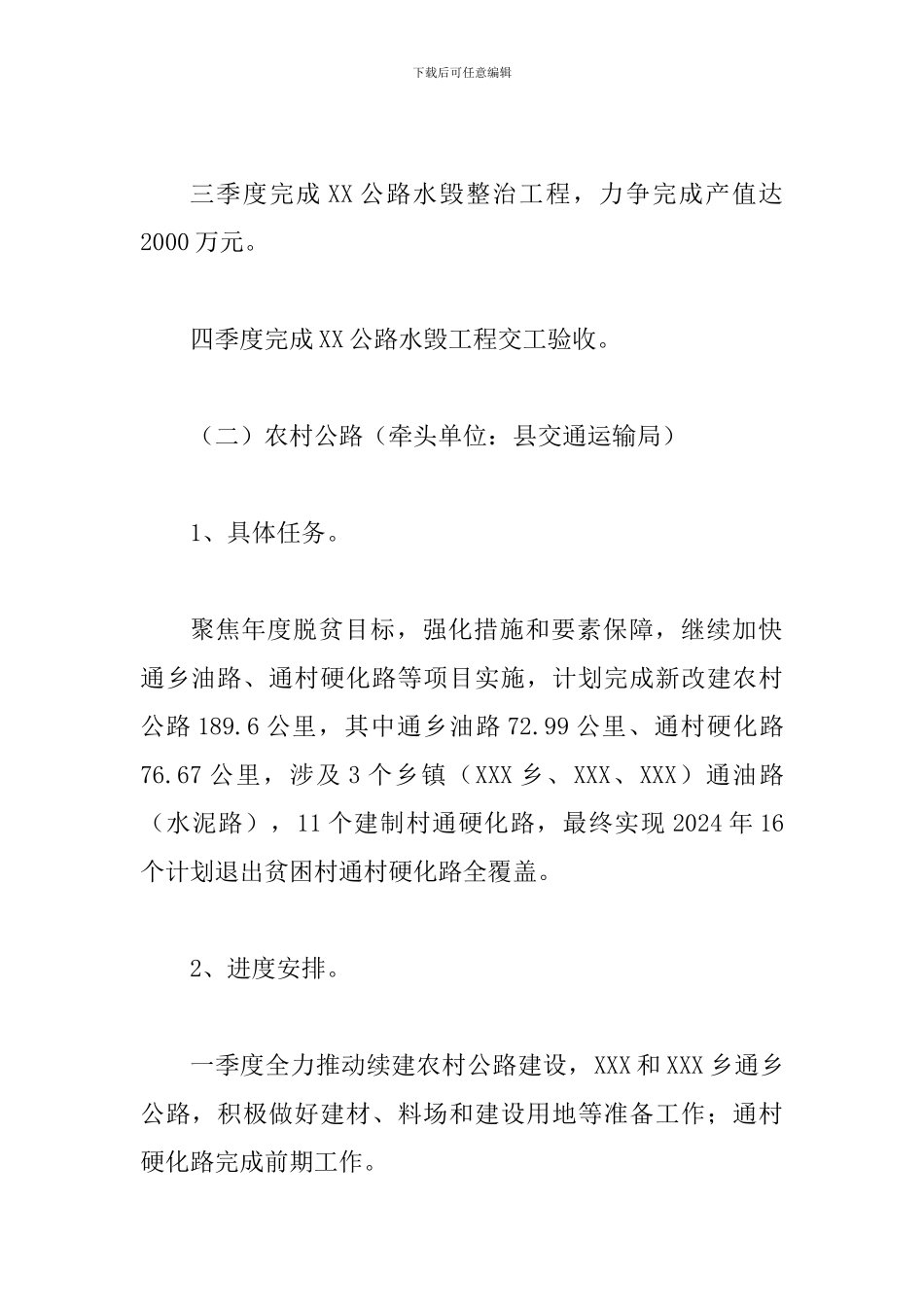

下载后可任意编辑三季度完成XX公路水毁整治工程,力争完成产值达2000万元
四季度完成XX公路水毁工程交工验收
(二)农村公路(牵头单位:县交通运输局)1、具体任务
聚焦年度脱贫
