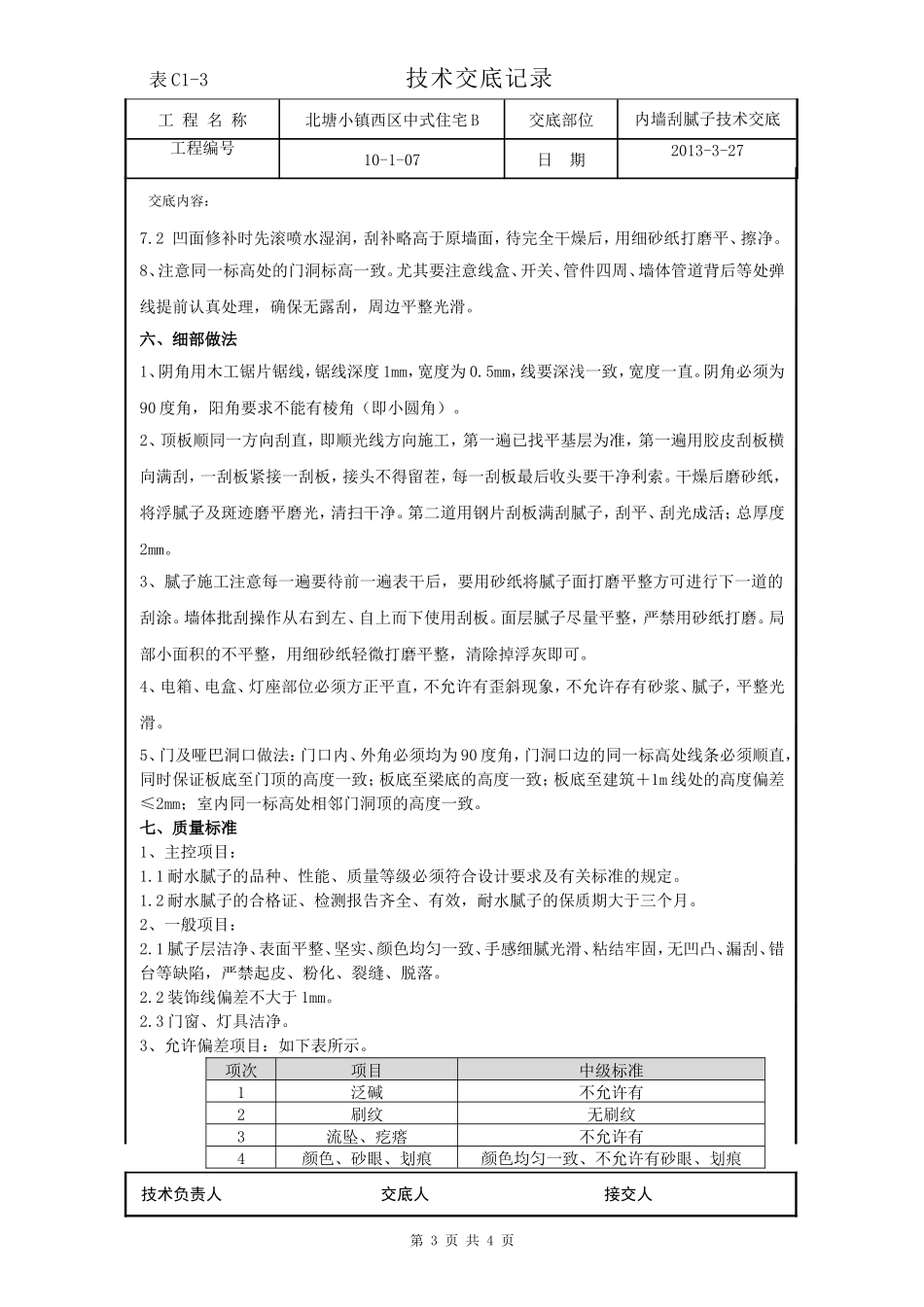

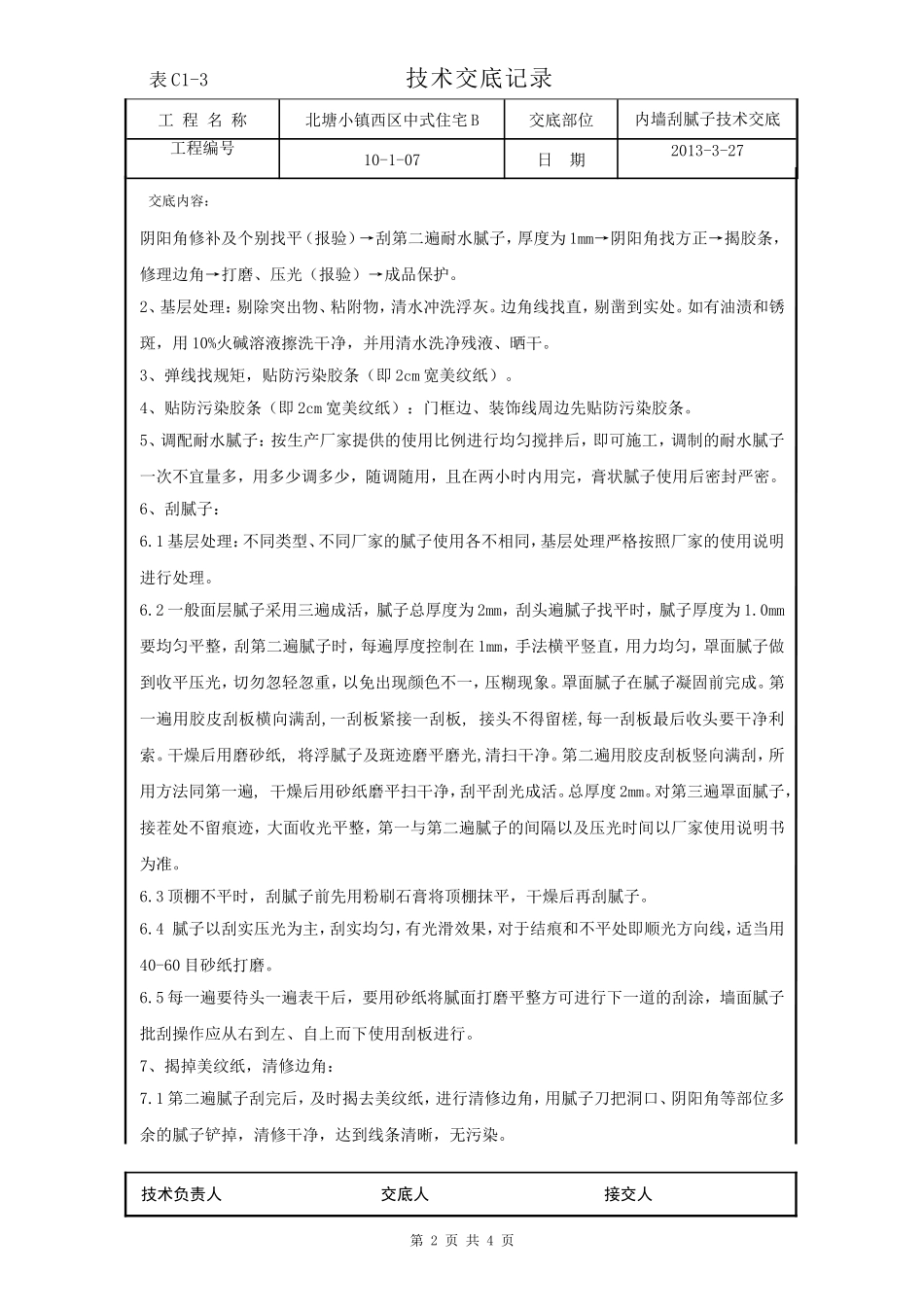

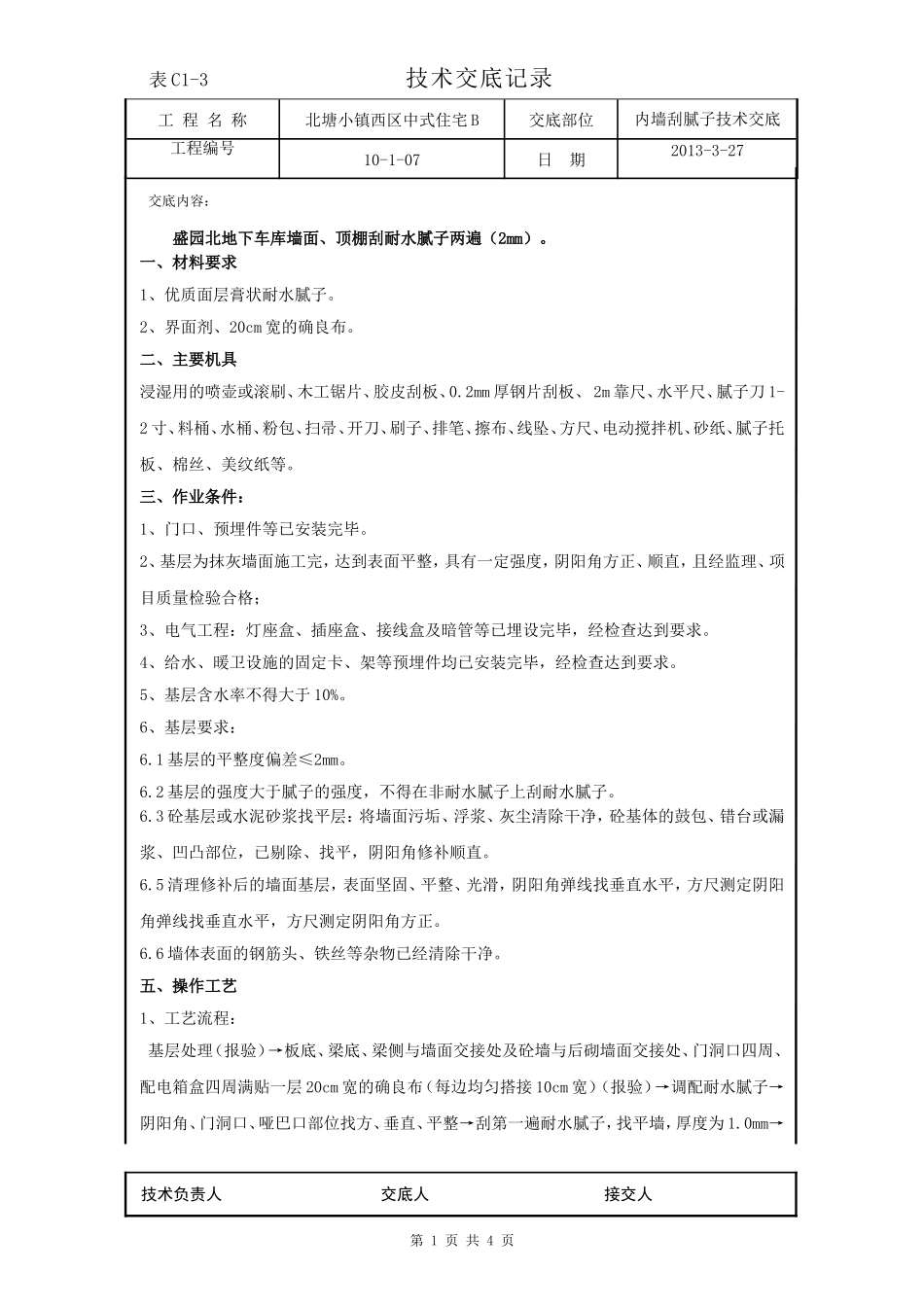

表C1-3技术交底记录工程名称北塘小镇西区中式住宅B交底部位内墙刮腻子技术交底工程编号10-1-07日期2013-3-27交底内容:盛园北地下车库墙面、顶棚刮耐水腻子两遍(2mm)
一、材料要求1、优质面层膏状耐水腻子
2、界面剂、20cm宽的确良布
二、主要机具浸湿用的喷壶或滚刷、木工锯片、胶皮刮板、0
2mm厚钢片刮板、2m靠尺、水平尺、腻子刀1-2寸、料桶、水桶、粉包、扫帚、开刀、刷子、排笔、擦布、线坠、方尺、电动搅拌机、砂纸、腻子托板、棉丝、美纹纸等
三、作业条件:1、门口、预埋件等已安装完毕
2、基层为抹灰墙面施工完,达到表面平整,具有一定强度,阴阳角方正、顺直,且经监理、项目质量检验合格;3、电气工程:灯座盒、插座盒、接线盒及暗管等已埋设完毕,经检查达到要求
4、给水、暖卫设施的固定卡、架等预埋件均已安装完毕,经检查达到要求
5、基层含水率不得大于10%
6、基层要求:6
1基层的平整度偏差≤2mm
2基层的强度大于腻子的强度,不得在非耐水腻子上刮耐水腻子
3砼基层或水泥砂浆找平层:将墙面污垢、浮浆、灰尘清除干净,砼基体的鼓包、错台或漏浆、凹凸部位,已剔除、找平,阴阳角修补顺直
5清理修补后的墙面基层,表面坚固、平整、光滑,阴阳角弹线找垂直水平,方尺测定阴阳角弹线找垂直水平,方尺测定阴阳角方正
6墙体表面的钢筋头、铁丝等杂物已经清除干净
五、操作工艺1、工艺流程:基层处理(报验)→板底、梁底、梁侧与墙面交接处及砼墙与后砌墙面交接处、门洞口四周、配电箱盒四周满贴一层20cm宽的确良布(每边均匀搭接10cm宽)(报验)→调配耐水腻子→阴阳角、门洞口、哑巴口部位找方、垂直、平整→刮第一遍耐水腻子,找平墙,厚度为1
0mm→技术负责人交底人接交人第1页共4页表C1-3技术交底记录工程名称北塘小镇西区中式住宅B交底部位内墙刮腻子技术交底工程编号10-1-0
