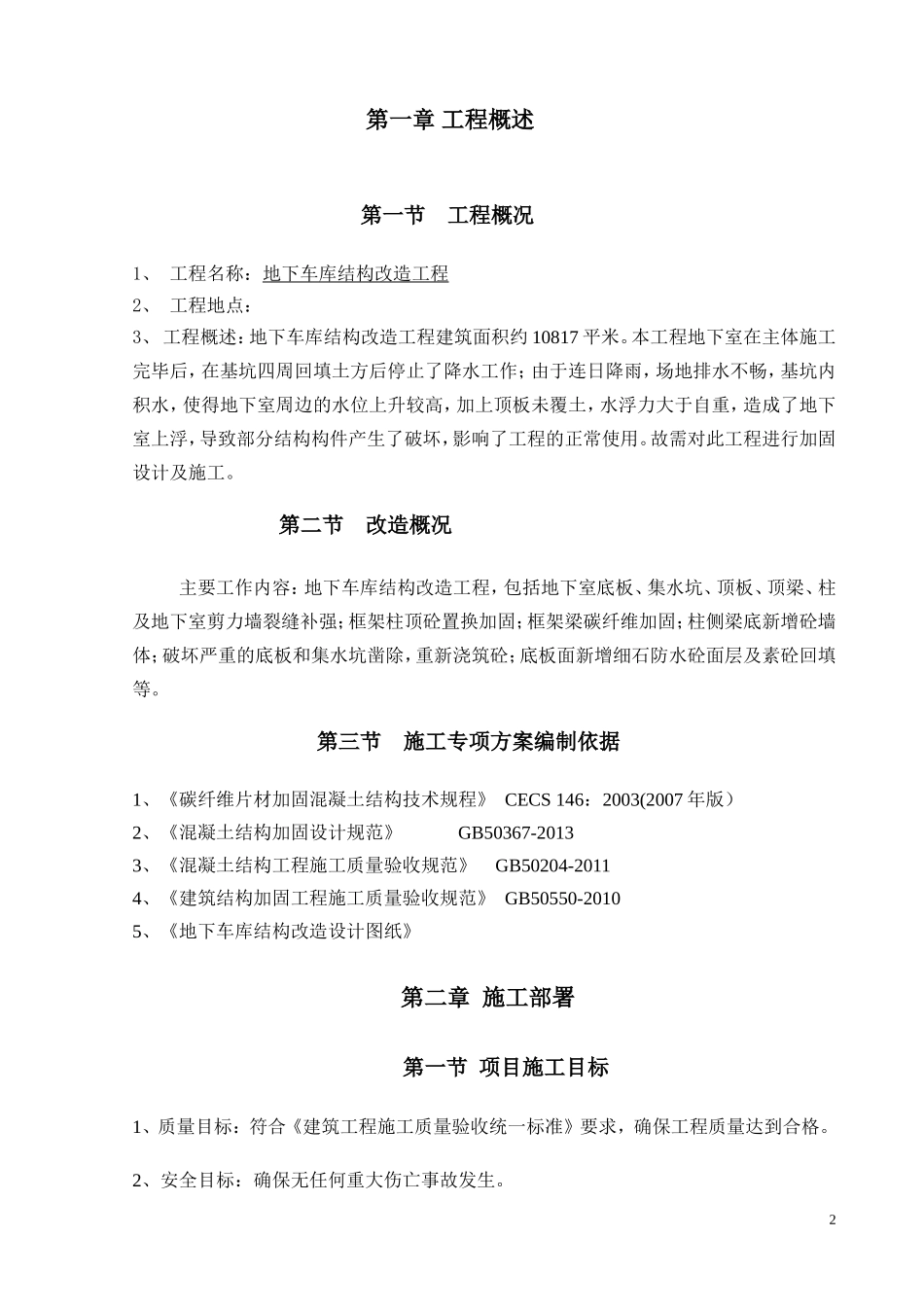

1地下车库结构改造工程施工方案编制单位:编制日期:2第一章工程概述第一节工程概况1、工程名称:地下车库结构改造工程2、工程地点:3、工程概述:地下车库结构改造工程建筑面积约10817平米
本工程地下室在主体施工完毕后,在基坑四周回填土方后停止了降水工作;由于连日降雨,场地排水不畅,基坑内积水,使得地下室周边的水位上升较高,加上顶板未覆土,水浮力大于自重,造成了地下室上浮,导致部分结构构件产生了破坏,影响了工程的正常使用
故需对此工程进行加固设计及施工
第二节改造概况主要工作内容:地下车库结构改造工程,包括地下室底板、集水坑、顶板、顶梁、柱及地下室剪力墙裂缝补强;框架柱顶砼置换加固;框架梁碳纤维加固;柱侧梁底新增砼墙体;破坏严重的底板和集水坑凿除,重新浇筑砼;底板面新增细石防水砼面层及素砼回填等
第三节施工专项方案编制依据1、《碳纤维片材加固混凝土结构技术规程》CECS146:2003(2007年版)2、《混凝土结构加固设计规范》GB50367-20133、《混凝土结构工程施工质量验收规范》GB50204-20114、《建筑结构加固工程施工质量验收规范》GB50550-20105、《地下车库结构改造设计图纸》第二章施工部署第一节项目施工目标1、质量目标:符合《建筑工程施工质量验收统一标准》要求,确保工程质量达到合格
2、安全目标:确保无任何重大伤亡事故发生
33、工期目标:90天
第二节施工进度计划安排为确保90日历天的总工期,各阶段施工在确保工程质量的前提下可穿插、交叉施工同时,各施工班组必须相互密切配合,各工种紧密衔接,力争提前保质、保量完成施工任务
具体详施工进度计划横道图

第三节设备、材料计划材料分为两大类,一类为建筑材料,包括钢材、钢筋、商品混凝土、灌浆料、碳纤维布各种胶水等,开工前材料先进场45%,其余则按施工顺序、进度分批进场,保证供应及时
另一类为机械设备及附
