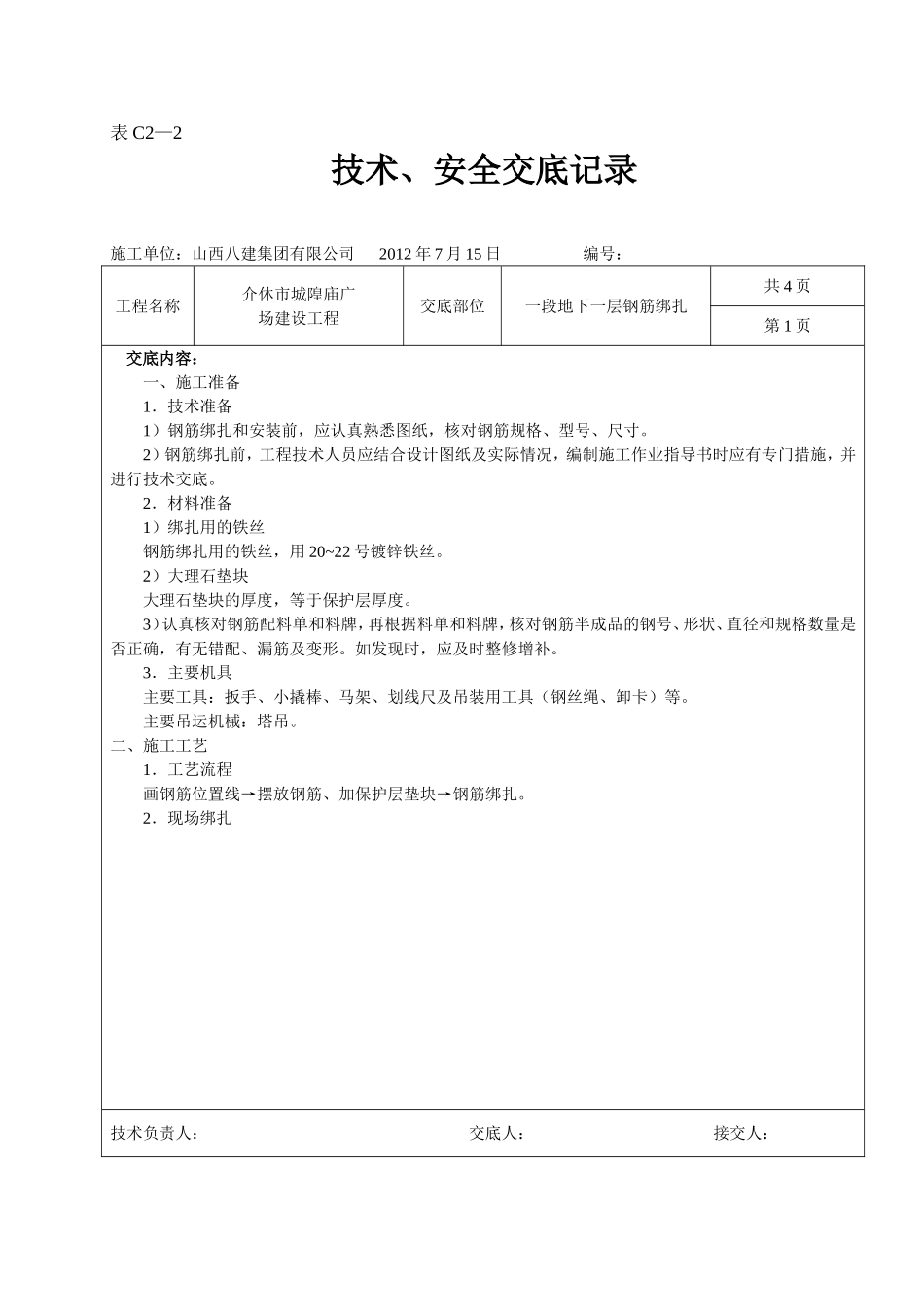

表C2—2技术、安全交底记录施工单位:山西八建集团有限公司2012年7月15日编号:工程名称介休市城隍庙广场建设工程交底部位一段地下一层钢筋绑扎共4页第1页交底内容:一、施工准备1.技术准备1)钢筋绑扎和安装前,应认真熟悉图纸,核对钢筋规格、型号、尺寸
2)钢筋绑扎前,工程技术人员应结合设计图纸及实际情况,编制施工作业指导书时应有专门措施,并进行技术交底
2.材料准备1)绑扎用的铁丝钢筋绑扎用的铁丝,用20~22号镀锌铁丝
2)大理石垫块大理石垫块的厚度,等于保护层厚度
3)认真核对钢筋配料单和料牌,再根据料单和料牌,核对钢筋半成品的钢号、形状、直径和规格数量是否正确,有无错配、漏筋及变形
如发现时,应及时整修增补
3.主要机具主要工具:扳手、小撬棒、马架、划线尺及吊装用工具(钢丝绳、卸卡)等
主要吊运机械:塔吊
二、施工工艺1.工艺流程画钢筋位置线→摆放钢筋、加保护层垫块→钢筋绑扎

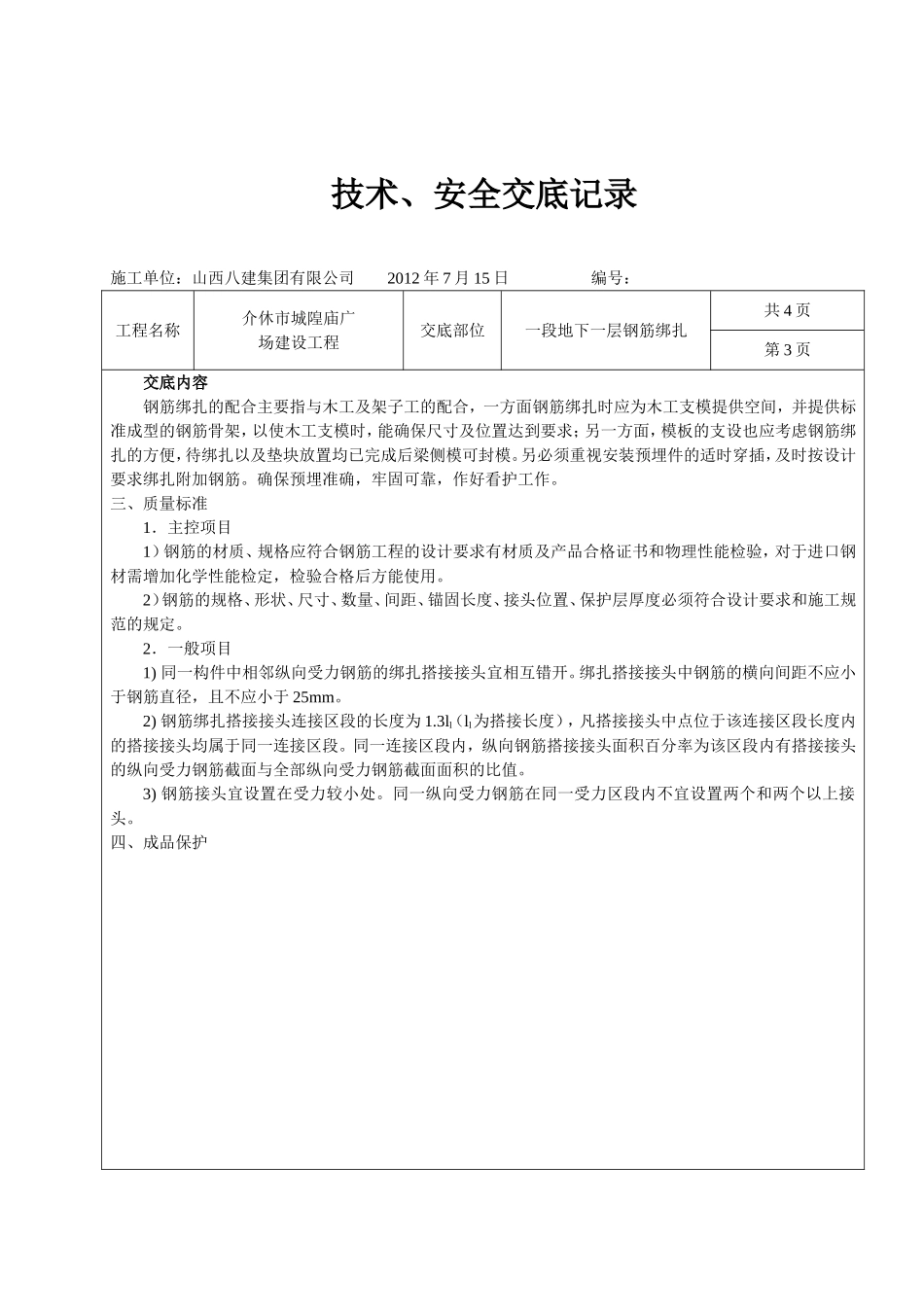

2.现场绑扎技术负责人:交底人:接交人:技术、安全交底记录施工单位:山西八建集团有限公司2012年7月15日编号:工程名称介休市城隍庙广场建设工程交底部位一段地下一层钢筋绑扎共4页第2页交底内容(1)现场绑扎钢筋时,要根据不同构件的特点和现场条件,确定绑扎顺序
本基础应先绑扎独立基础底板筋,绑扎自检后绑扎基础梁钢筋,依次绑扎防水板筋,最后绑扎墙柱插筋
绑扎接头的搭接长度,应符合下面规定
在搭接长度内应绑扎三点
1)Ⅲ级钢筋直径d≥25mm时,其受拉钢筋搭接长度应增加5d
2)混凝土在凝固过程中受力钢筋易受扰动时,其搭接长度宜适当增加
3)任何情况下,纵向受拉钢筋的搭接长度不应小于300mm
4)骨料混凝土的钢筋绑扎搭接长度应按普通混凝土搭接长度增加5d
5)抗震要求的框架梁的纵向钢筋,其搭接长度应相应增加10d
对一级抗震等级相应增加5d
6)两根直径不同钢筋的搭接长度,对细钢筋的直径为准绑扎
