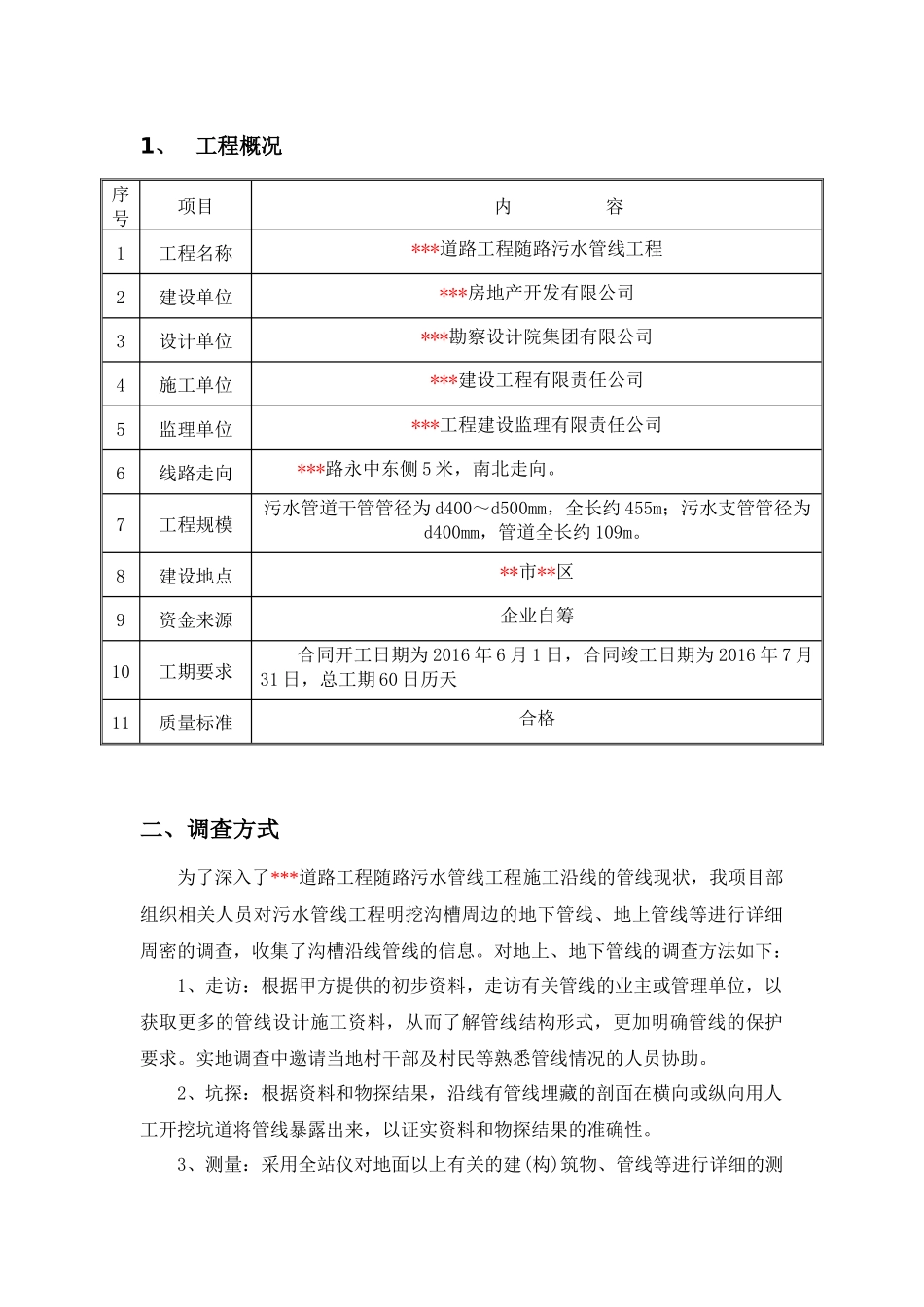

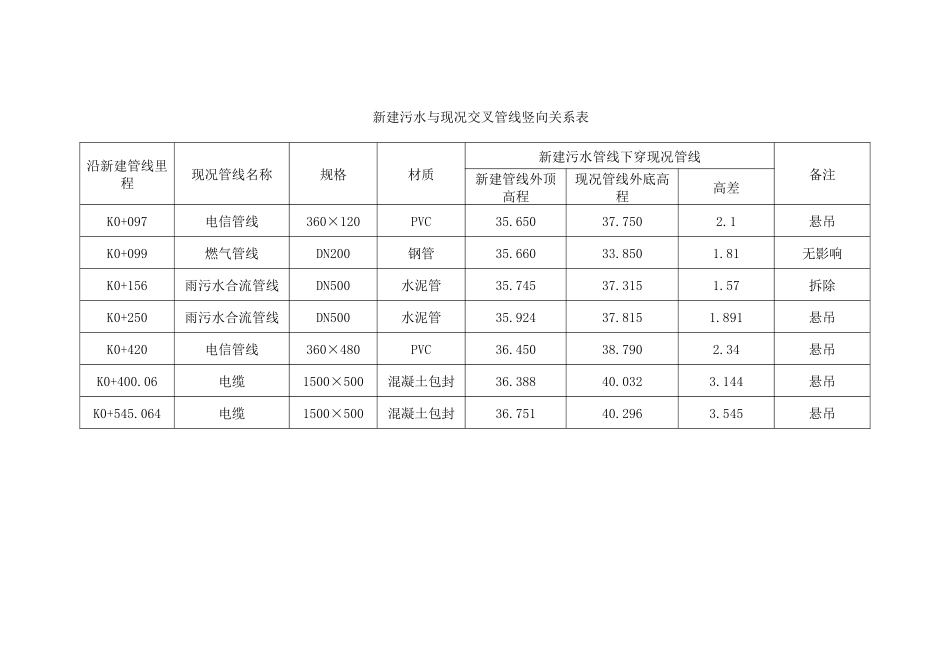

1、工程概况序号项目内容1工程名称***道路工程随路污水管线工程2建设单位***房地产开发有限公司3设计单位***勘察设计院集团有限公司4施工单位***建设工程有限责任公司5监理单位***工程建设监理有限责任公司6线路走向***路永中东侧5米,南北走向。7工程规模污水管道干管管径为d400~d500mm,全长约455m;污水支管管径为d400mm,管道全长约109m。8建设地点**市**区9资金来源企业自筹10工期要求合同开工日期为2016年6月1日,合同竣工日期为2016年7月31日,总工期60日历天11质量标准合格二、调查方式为了深入了***道路工程随路污水管线工程施工沿线的管线现状,我项目部组织相关人员对污水管线工程明挖沟槽周边的地下管线、地上管线等进行详细周密的调查,收集了沟槽沿线管线的信息。对地上、地下管线的调查方法如下:1、走访:根据甲方提供的初步资料,走访有关管线的业主或管理单位,以获取更多的管线设计施工资料,从而了解管线结构形式,更加明确管线的保护要求。实地调查中邀请当地村干部及村民等熟悉管线情况的人员协助。2、坑探:根据资料和物探结果,沿线有管线埋藏的剖面在横向或纵向用人工开挖坑道将管线暴露出来,以证实资料和物探结果的准确性。3、测量:采用全站仪对地面以上有关的建(构)筑物、管线等进行详细的测量,获得准确的测量数据。汇总成果。根据各种数据资料汇总,形成书面报告交送业主、监理、设计等相关单位,作为详细分析所能预见到的问题,研究各种保护方案、措施的基础性文件。三、调查目的通过对***道路工程随路污水管线工程的管线调查,摸清既有管线的走向、位置、埋深等基本参数,以及对现场施工的影响,为管线迁改的合理性、管线保护方案的制定提供原始的数据。四、调查成果***西侧临时道路受污水沟槽开挖影响,为保证行人及车辆的安全,需封闭***西门入口,封闭***西门。地下管线根据具体情况采用拆除、悬吊和导流处理。***道路工程随路污水管线工程周边管线调查情况如下。地上部分:竖向位置沿新建管线里程K0+108处,有3根正在使用中的10KV电缆与新建污水相交,电缆线最低处距地面为5米;电信光缆4根与新建污水相交,最低位置离地面3米,对沟槽施工有影响。平行位置离新建污水中心线22米有3根10KV电缆,4根电信光缆与新建污水平行,对沟槽施工无影响。地下部分:新建污水与现况交叉管线竖向关系表沿新建管线里程现况管线名称规格材质新建污水管线下穿现况管线备注新建管线外顶高程现况管线外底高程高差K0+097电信管线360×120PVC35.65037.7502.1悬吊K0+099燃气管线DN200钢管35.66033.8501.81无影响K0+156雨污水合流管线DN500水泥管35.74537.3151.57拆除K0+250雨污水合流管线DN500水泥管35.92437.8151.891悬吊K0+420电信管线360×480PVC36.45038.7902.34悬吊K0+400.06电缆1500×500混凝土包封36.38840.0323.144悬吊K0+545.064电缆1500×500混凝土包封36.75140.2963.545悬吊新建污水与现况管线平行关系表现况管线名称规格材质相对位置最小水平净距最小竖向净高差备注东侧西侧雨水管线DN500塑料东侧/01.354导流燃气DN300钢管/西侧15.3942.311无影响雨污水合流管线DN500水泥管/西侧7.0361.354无影响新建导流雨污水合流管线DN500塑料/西侧9.1181.367无影响电缆1500×500混凝土包封东侧/10.7672.760无影响地下管线分布图
