多层砖混结构办公楼工程施工组织设计(施工方案)1、建筑物概况本工程为某公司的办公楼,位于××市郊××公路边,本工程承重结构除门厅部分为现浇钢筋砼半框架外,皆采用砖混结构
总建筑面积为6262m2,平面形式为L型,南北方向长61
77m,东西方向总长为39
44m,建筑物大部分为五层,高18
95m,局部六层,高22
45m,附楼(F—L轴)带地下室,在(11)轴线处有一道温度缝,在F轴线处有一道沉降缝
室内地面除门厅、走廊、试验室、厕所、后楼梯、踏步为水磨石面层外,其他皆采用水泥砂浆地面
室内装修主要采用白灰砂浆外喷106涂料,室外装饰以马赛克为主
窗间墙为干粘石,腰线、窗套为贴面砖
散水为无筋砼一次抹光
屋面保温为炉渣砼,上做三毡四油防水层,铺绿豆沙
上人屋面部分铺预制砼板
9m在C15素砼垫层上砌条形砖基础,基础中设钢筋砼地圈梁,实心砖墙承重,每层设现浇钢筋砼圈梁;内外墙交接处和外墙转角处设抗震构造柱;除厕所、浴洗室采用现浇板外,其余楼盖和层面均采用预制钢筋砼多孔板,大梁、楼梯及挑檐沟均为现浇砼构件
设备安装及水暖电工程配合土建施工
2、施工工期及气象条件本工程定于4月1日开工,要求在本年12月30日竣工,限定总工期9个月,日历工期为225天施工期间主导风向偏东,雨季为9月份,冬季为12月至第二年2月份

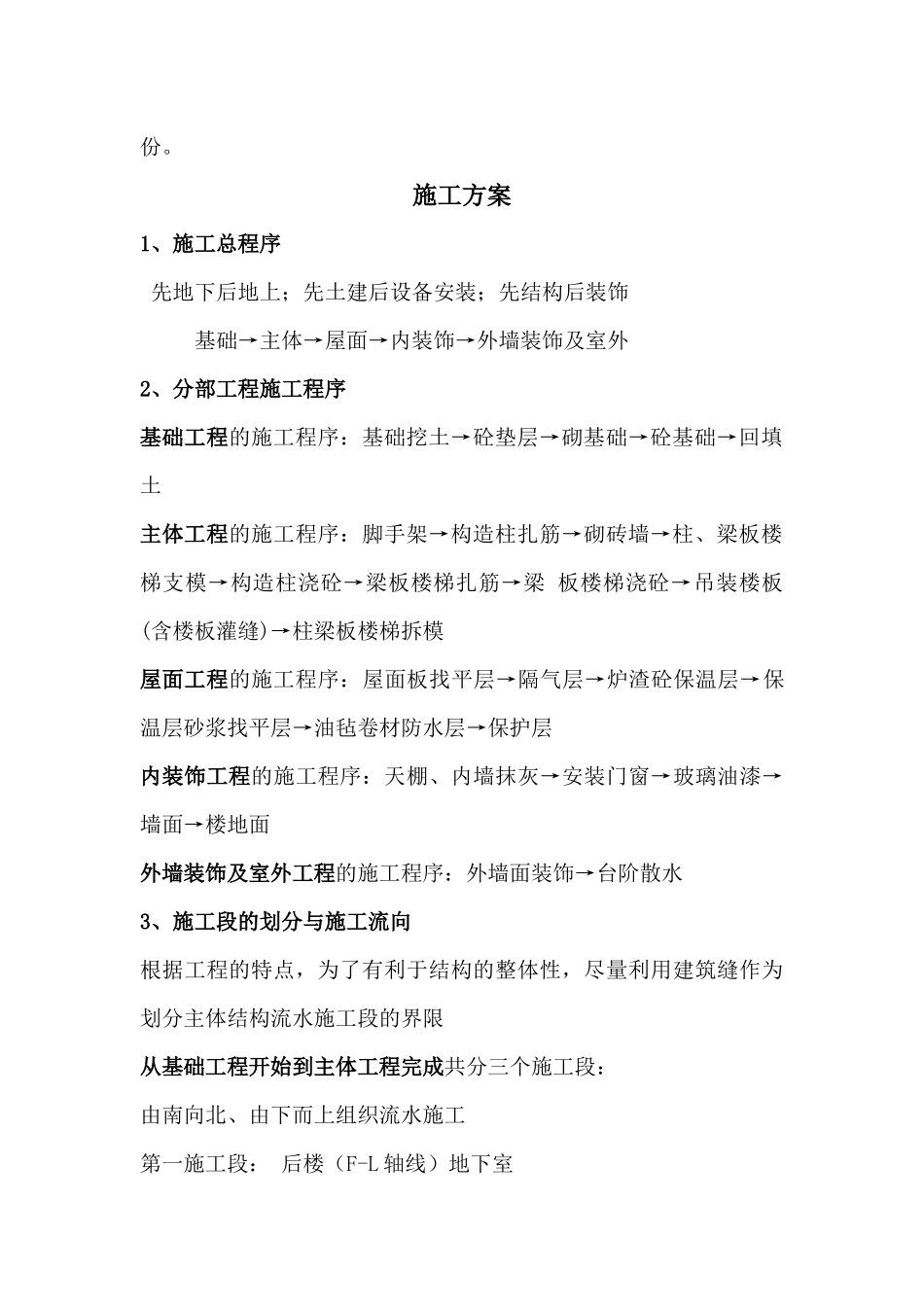

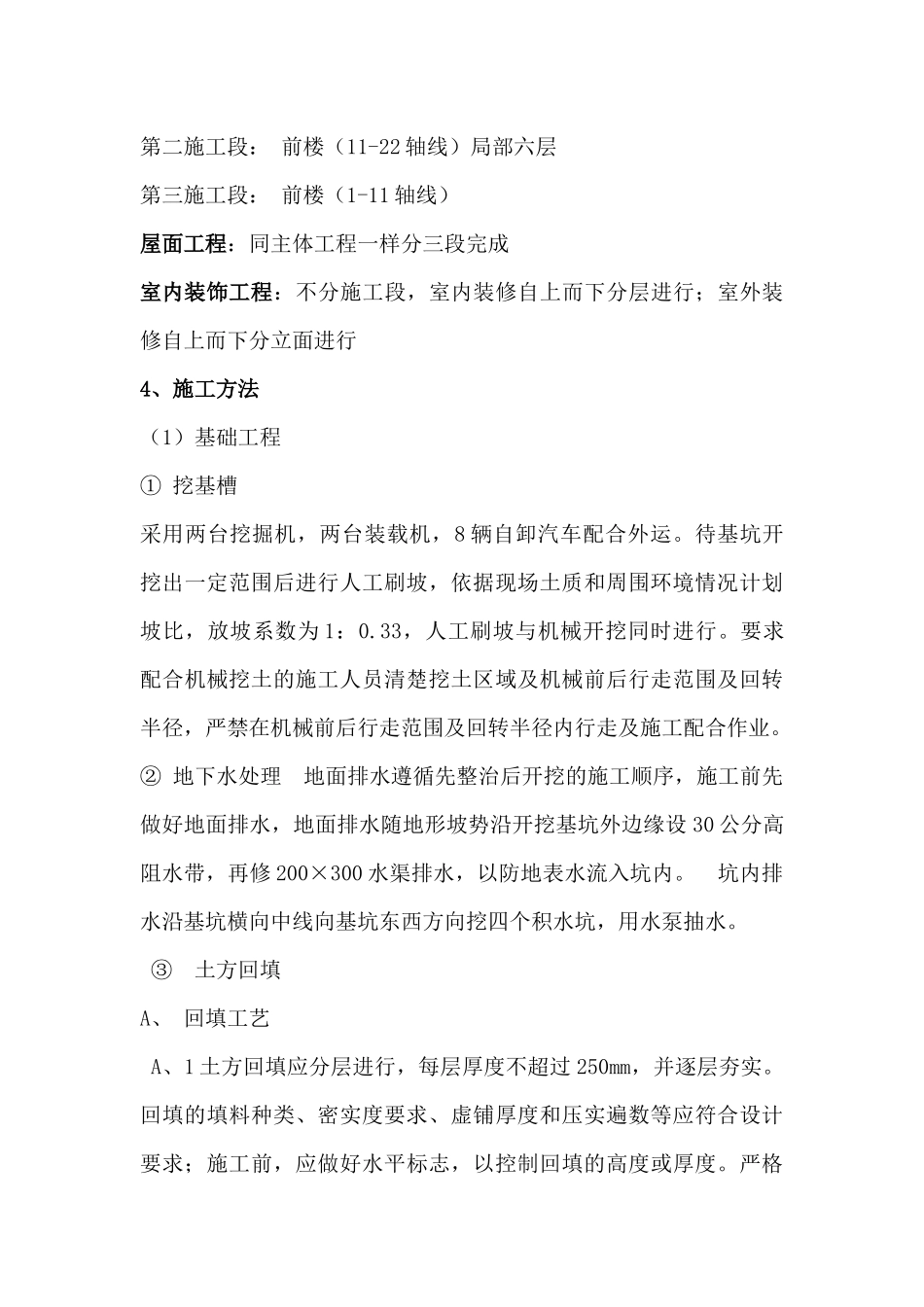

施工方案1、施工总程序先地下后地上;先土建后设备安装;先结构后装饰基础→主体→屋面→内装饰→外墙装饰及室外2、分部工程施工程序基础工程的施工程序:基础挖土→砼垫层→砌基础→砼基础→回填土主体工程的施工程序:脚手架→构造柱扎筋→砌砖墙→柱、梁板楼梯支模→构造柱浇砼→梁板楼梯扎筋→梁板楼梯浇砼→吊装楼板(含楼板灌缝)→柱梁板楼梯拆模屋面工程的施工程序:屋面板找平层→隔气层→炉渣砼保温层→保温层砂浆找平层→油毡卷材防水层→保护层内装饰工程的施工程序:天棚、内墙抹灰
