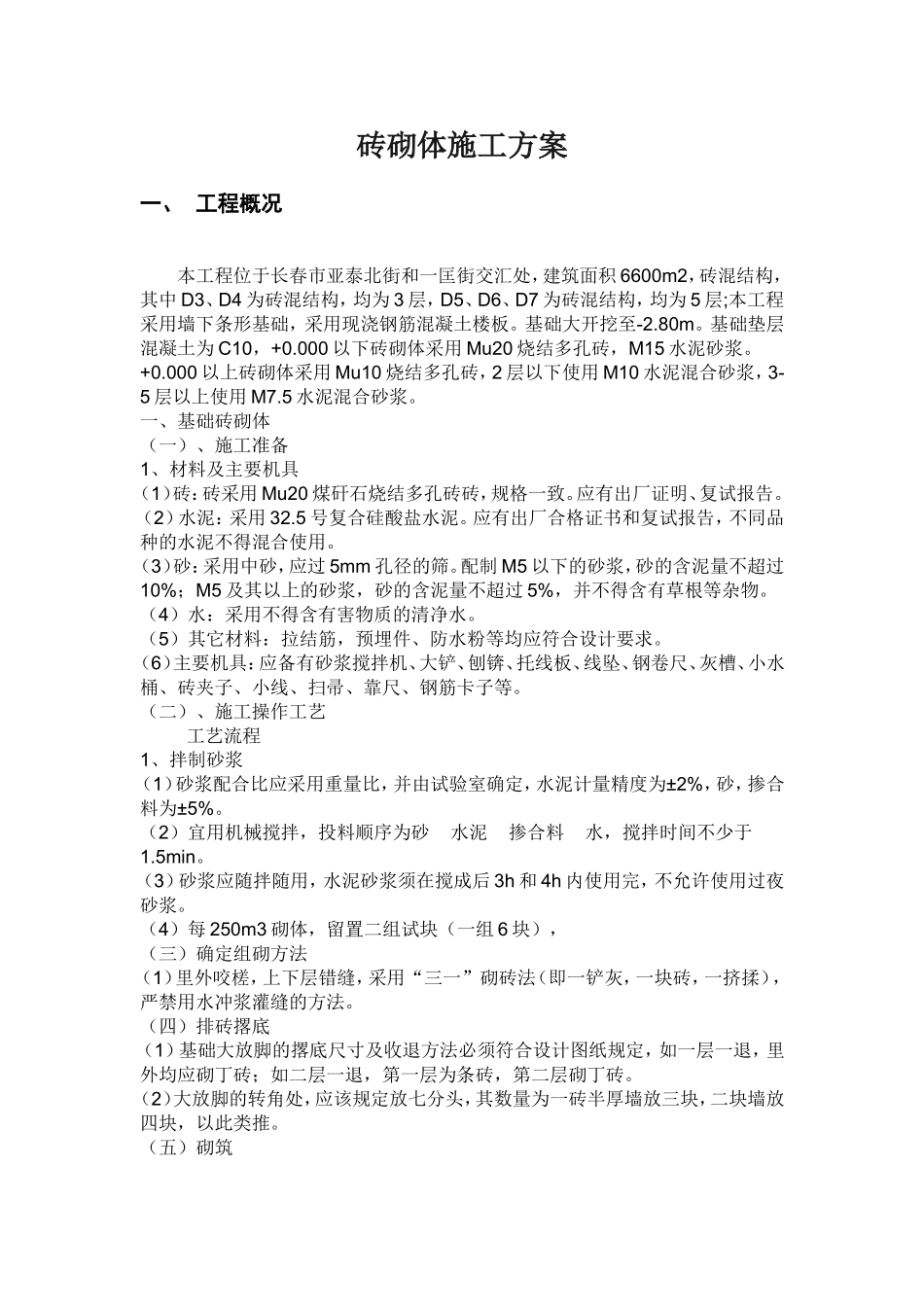

长春雨润·溪树华庭项目砖砌体工程施工方案砖砌体施工方案一、工程概况本工程位于长春市亚泰北街和一匡街交汇处,建筑面积6600m2,砖混结构,其中D3、D4为砖混结构,均为3层,D5、D6、D7为砖混结构,均为5层;本工程采用墙下条形基础,采用现浇钢筋混凝土楼板
基础大开挖至-2
基础垫层混凝土为C10,+0
000以下砖砌体采用Mu20烧结多孔砖,M15水泥砂浆
000以上砖砌体采用Mu10烧结多孔砖,2层以下使用M10水泥混合砂浆,3-5层以上使用M7
5水泥混合砂浆
一、基础砖砌体(一)、施工准备1、材料及主要机具(1)砖:砖采用Mu20煤矸石烧结多孔砖砖,规格一致
应有出厂证明、复试报告
(2)水泥:采用32
5号复合硅酸盐水泥
应有出厂合格证书和复试报告,不同品种的水泥不得混合使用
(3)砂:采用中砂,应过5mm孔径的筛
配制M5以下的砂浆,砂的含泥量不超过10%;M5及其以上的砂浆,砂的含泥量不超过5%,并不得含有草根等杂物
(4)水:采用不得含有害物质的清净水
(5)其它材料:拉结筋,预埋件、防水粉等均应符合设计要求
(6)主要机具:应备有砂浆搅拌机、大铲、刨锛、托线板、线坠、钢卷尺、灰槽、小水桶、砖夹子、小线、扫帚、靠尺、钢筋卡子等
(二)、施工操作工艺工艺流程1、拌制砂浆(1)砂浆配合比应采用重量比,并由试验室确定,水泥计量精度为±2%,砂,掺合料为±5%
(2)宜用机械搅拌,投料顺序为砂水泥掺合料水,搅拌时间不少于1
(3)砂浆应随拌随用,水泥砂浆须在搅成后3h和4h内使用完,不允许使用过夜砂浆
(4)每250m3砌体,留置二组试块(一组6块),(三)确定组砌方法(1)里外咬槎,上下层错缝,采用“三一”砌砖法(即一铲灰,一块砖,一挤揉),严禁用水冲浆灌缝的方法
(四)排砖撂底(1)基础大放脚的撂底尺寸及收退方法必须符合设计图纸规定,如
