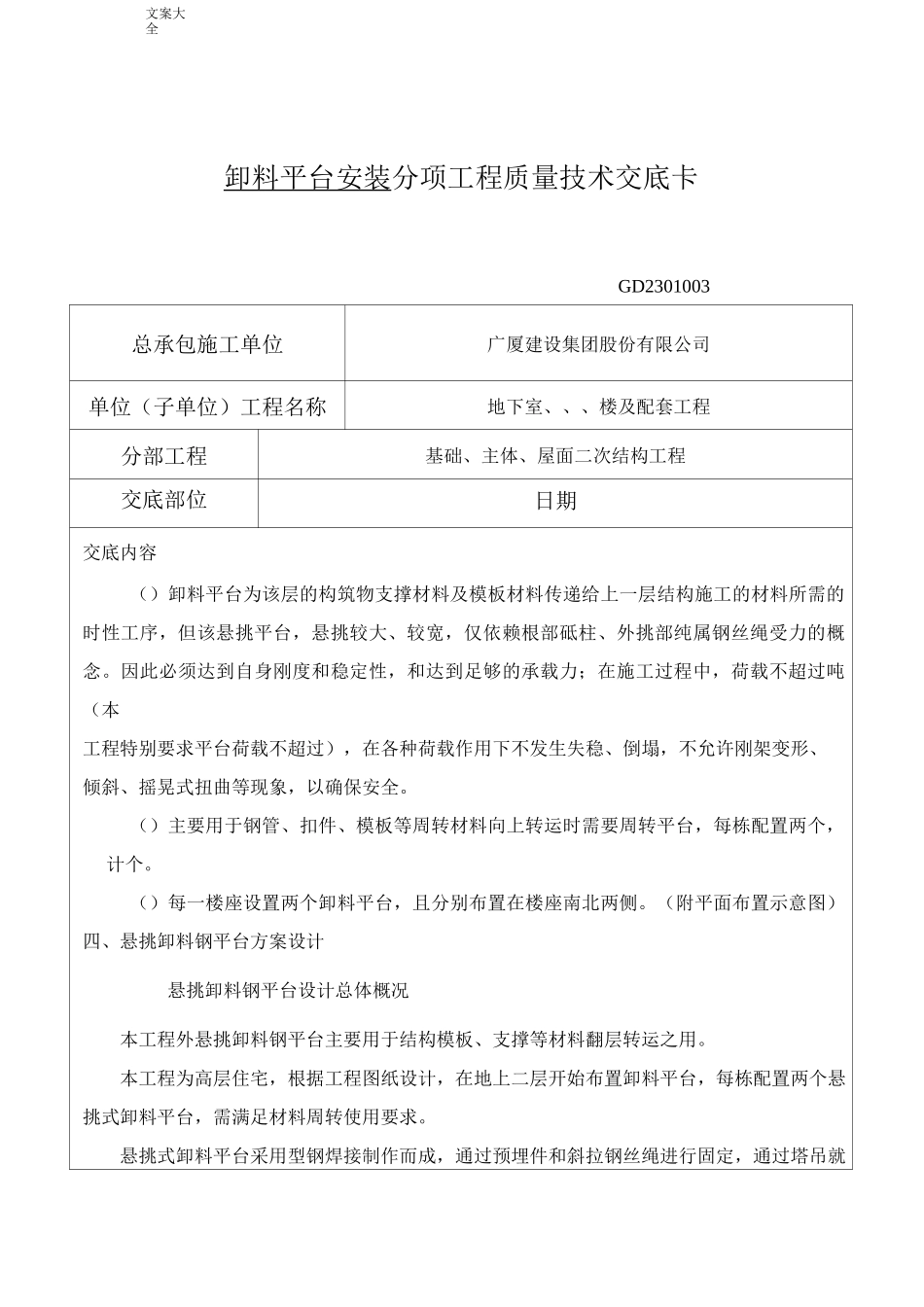

文案大全卸料平台安装分项工程质量技术交底卡GD2301003总承包施工单位广厦建设集团股份有限公司单位(子单位)工程名称地下室、、、楼及配套工程分部工程基础、主体、屋面二次结构工程交底部位日期交底内容()卸料平台为该层的构筑物支撑材料及模板材料传递给上一层结构施工的材料所需的时性工序,但该悬挑平台,悬挑较大、较宽,仅依赖根部砥柱、外挑部纯属钢丝绳受力的概念
因此必须达到自身刚度和稳定性,和达到足够的承载力;在施工过程中,荷载不超过吨(本工程特别要求平台荷载不超过),在各种荷载作用下不发生失稳、倒塌,不允许刚架变形、倾斜、摇晃式扭曲等现象,以确保安全
()主要用于钢管、扣件、模板等周转材料向上转运时需要周转平台,每栋配置两个,计个
()每一楼座设置两个卸料平台,且分别布置在楼座南北两侧
(附平面布置示意图)四、悬挑卸料钢平台方案设计悬挑卸料钢平台设计总体概况本工程外悬挑卸料钢平台主要用于结构模板、支撑等材料翻层转运之用
本工程为高层住宅,根据工程图纸设计,在地上二层开始布置卸料平台,每栋配置两个悬挑式卸料平台,需满足材料周转使用要求

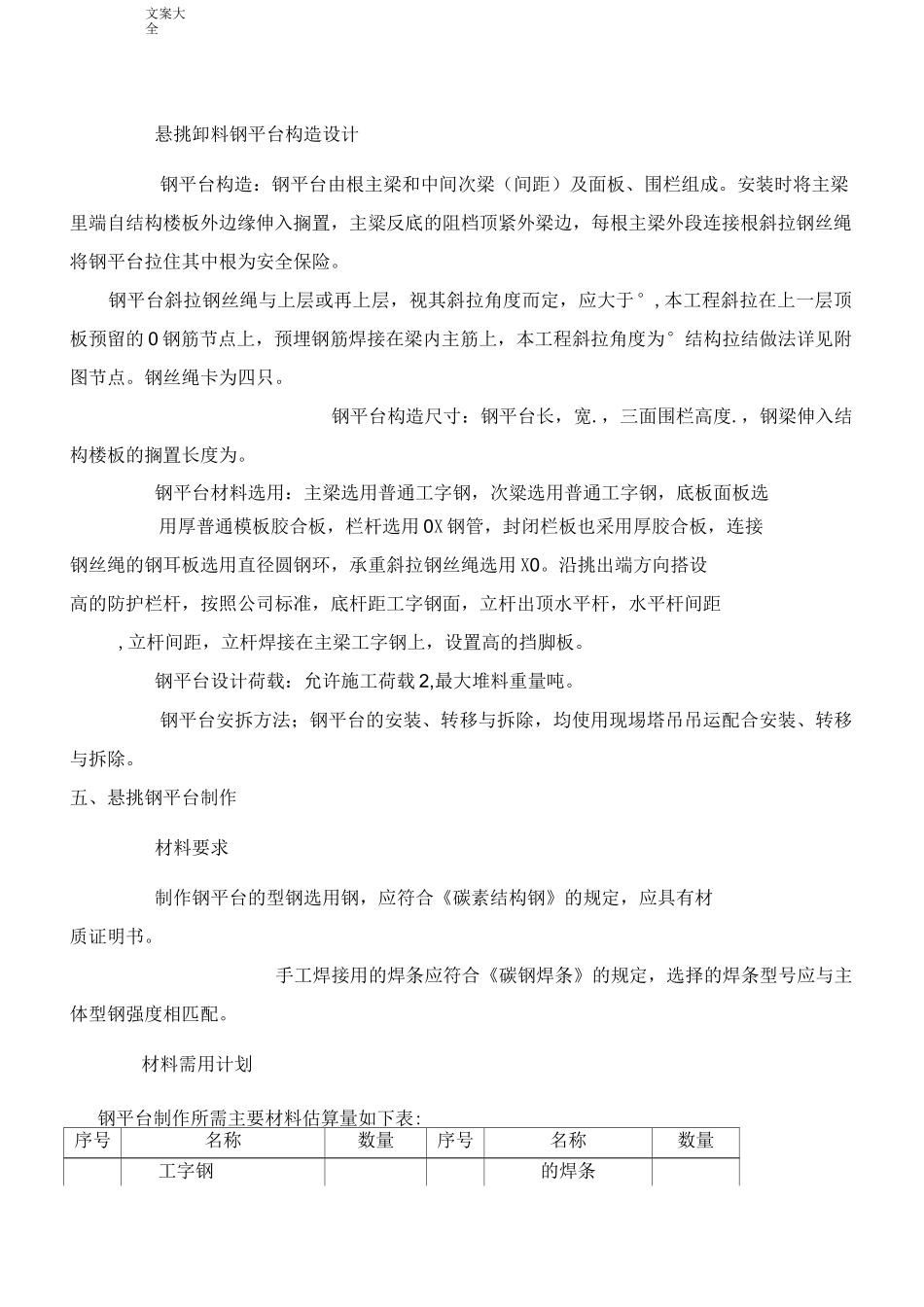

悬挑式卸料平台采用型钢焊接制作而成,通过预埋件和斜拉钢丝绳进行固定,通过塔吊就文案大全悬挑卸料钢平台构造设计钢平台构造:钢平台由根主梁和中间次梁(间距)及面板、围栏组成
安装时将主梁里端自结构楼板外边缘伸入搁置,主粱反底的阻档顶紧外梁边,每根主梁外段连接根斜拉钢丝绳将钢平台拉住其中根为安全保险
钢平台斜拉钢丝绳与上层或再上层,视其斜拉角度而定,应大于°,本工程斜拉在上一层顶板预留的0钢筋节点上,预埋钢筋焊接在梁内主筋上,本工程斜拉角度为°结构拉结做法详见附图节点
钢丝绳卡为四只
钢平台构造尺寸:钢平台长,宽
,三面围栏高度
,钢梁伸入结构楼板的搁置长度为

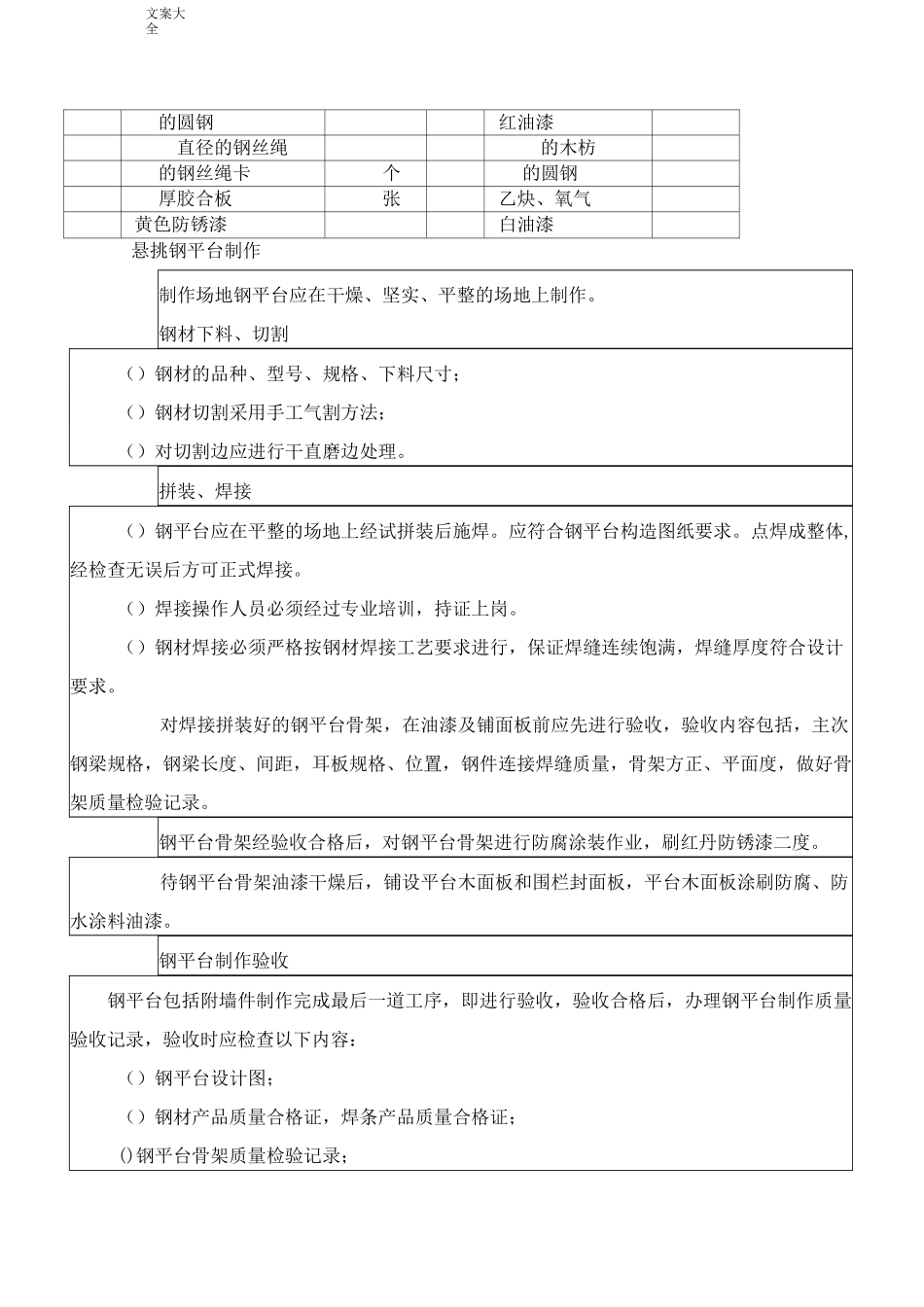

钢平台材料选用:主梁选用普通工字钢,次粱选用普通工字钢,底板面板选用厚普通模板胶合板,栏杆选
