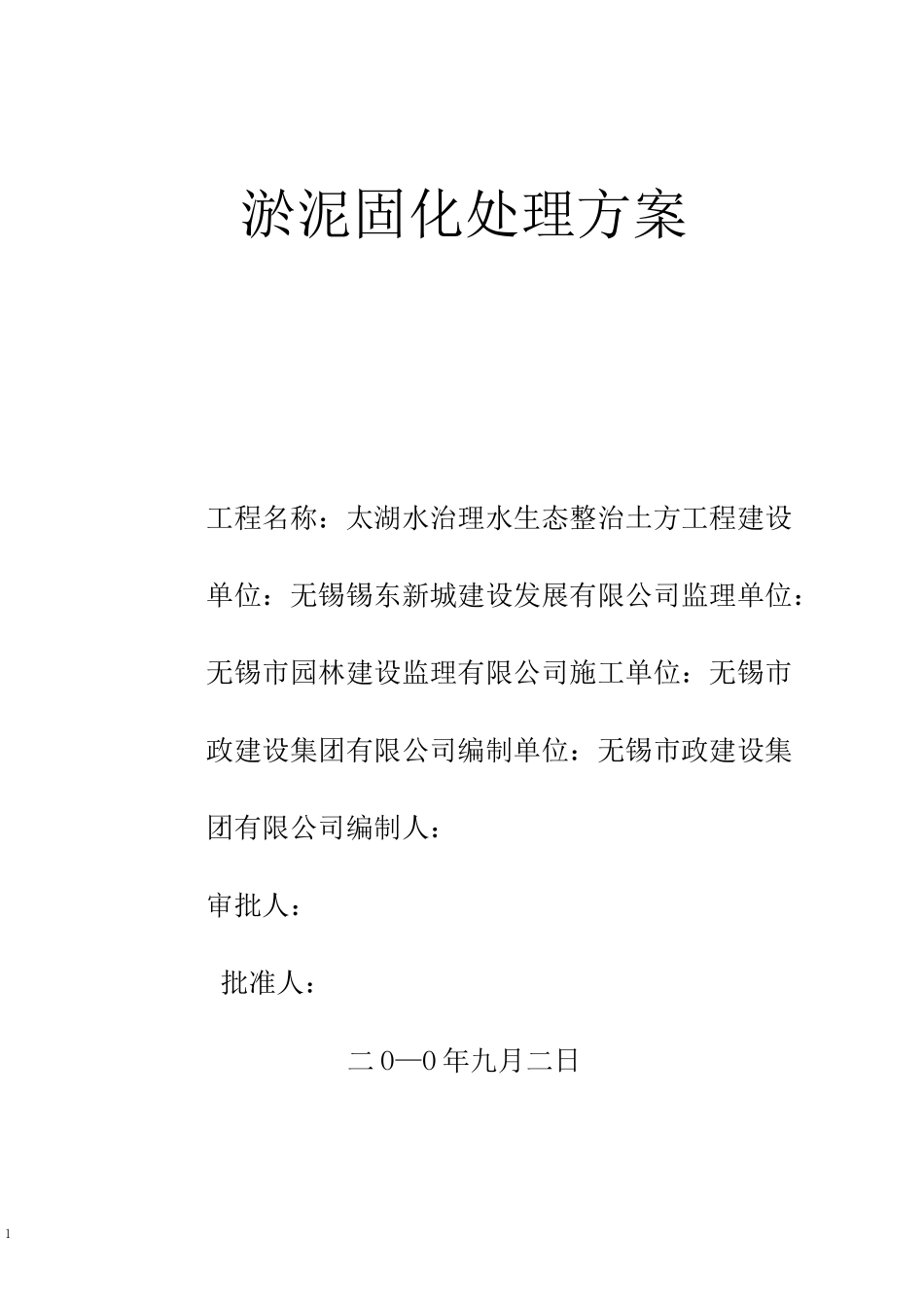

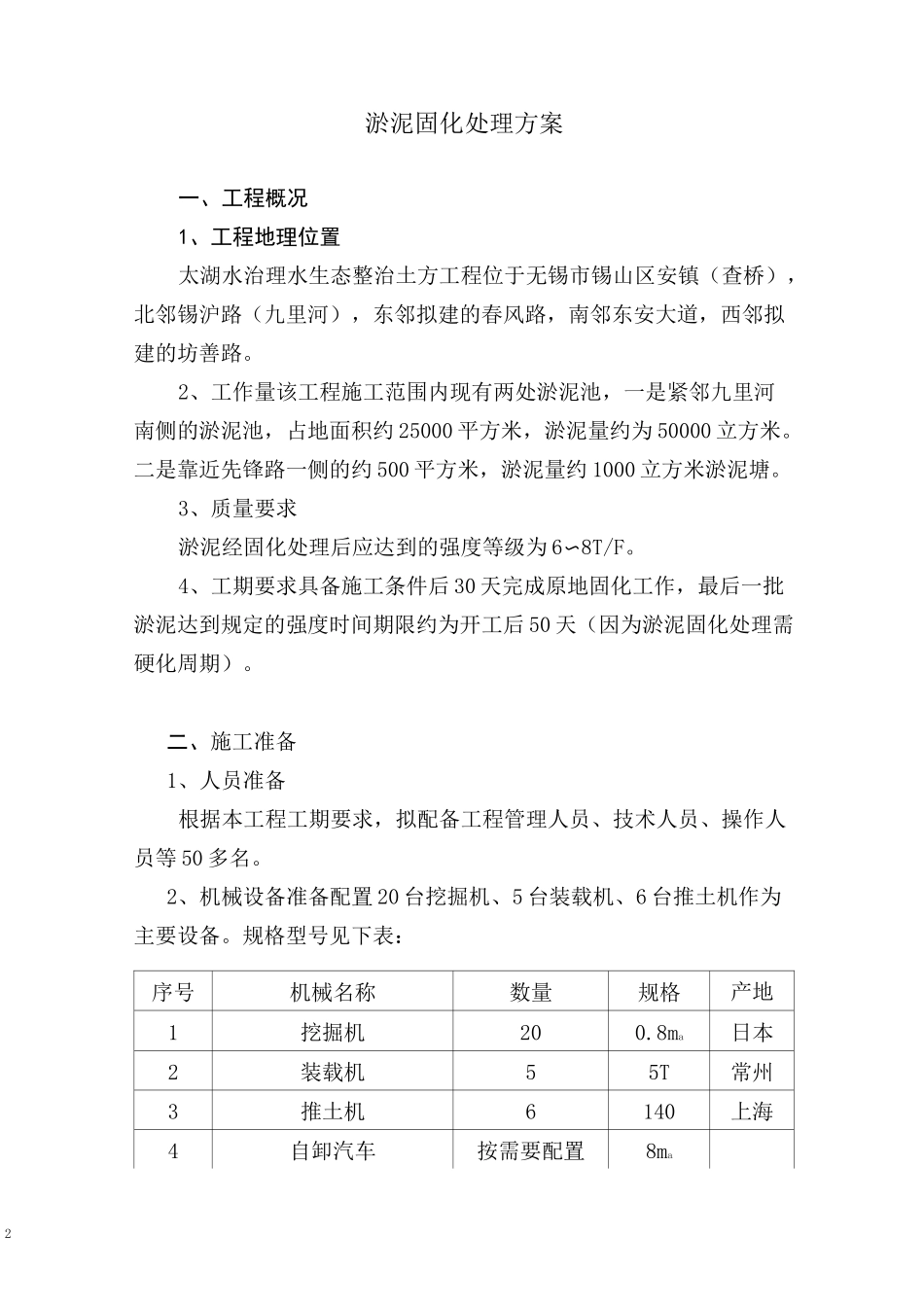

1淤泥固化处理方案工程名称:太湖水治理水生态整治土方工程建设单位:无锡锡东新城建设发展有限公司监理单位:无锡市园林建设监理有限公司施工单位:无锡市政建设集团有限公司编制单位:无锡市政建设集团有限公司编制人:审批人:批准人:二O—O年九月二日2淤泥固化处理方案一、工程概况1、工程地理位置太湖水治理水生态整治土方工程位于无锡市锡山区安镇(查桥),北邻锡沪路(九里河),东邻拟建的春风路,南邻东安大道,西邻拟建的坊善路
2、工作量该工程施工范围内现有两处淤泥池,一是紧邻九里河南侧的淤泥池,占地面积约25000平方米,淤泥量约为50000立方米
二是靠近先锋路一侧的约500平方米,淤泥量约1000立方米淤泥塘
3、质量要求淤泥经固化处理后应达到的强度等级为6〜8T/F
4、工期要求具备施工条件后30天完成原地固化工作,最后一批淤泥达到规定的强度时间期限约为开工后50天(因为淤泥固化处理需硬化周期)
二、施工准备1、人员准备根据本工程工期要求,拟配备工程管理人员、技术人员、操作人员等50多名
2、机械设备准备配置20台挖掘机、5台装载机、6台推土机作为主要设备
规格型号见下表:序号机械名称数量规格产地1挖掘机200
8ma日本2装载机55T常州3推土机6140上海4自卸汽车按需要配置8ma33、材料准备在现场建设一个1000吨左右的固化材料临时储存场所

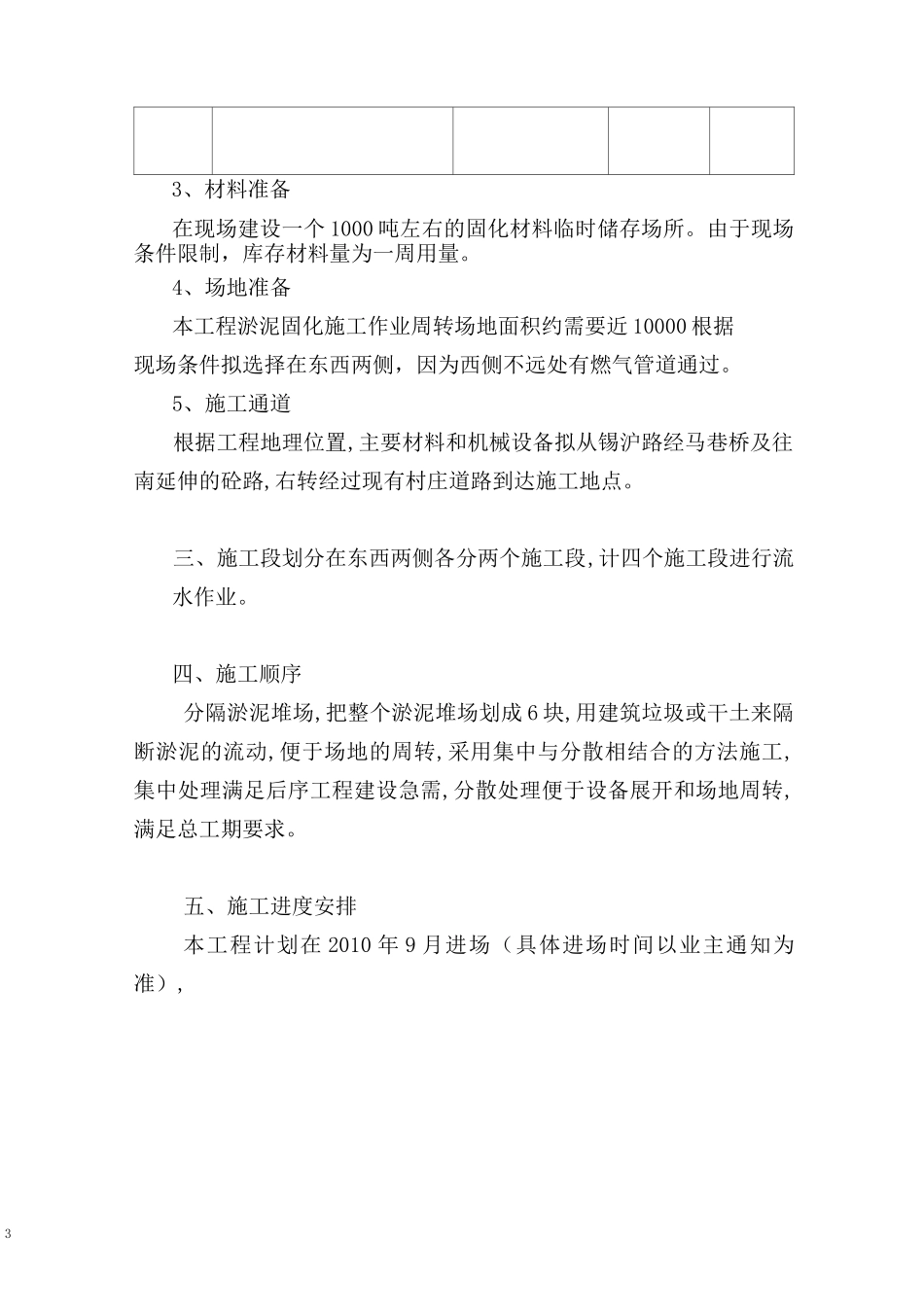

由于现场条件限制,库存材料量为一周用量
4、场地准备本工程淤泥固化施工作业周转场地面积约需要近10000根据现场条件拟选择在东西两侧,因为西侧不远处有燃气管道通过
5、施工通道根据工程地理位置,主要材料和机械设备拟从锡沪路经马巷桥及往南延伸的砼路,右转经过现有村庄道路到达施工地点
三、施工段划分在东西两侧各分两个施工段,计四个施工段进行流水作业
四、施工顺序分隔淤泥堆场,把整个淤泥堆场划成6块,用建筑垃圾或干土来隔断淤泥的流动,便于场地
