铝方通吊顶工艺(总4页)本页仅作为文档封面,使用时可以删除Thisdocumentisforreferenceonly-rar21year

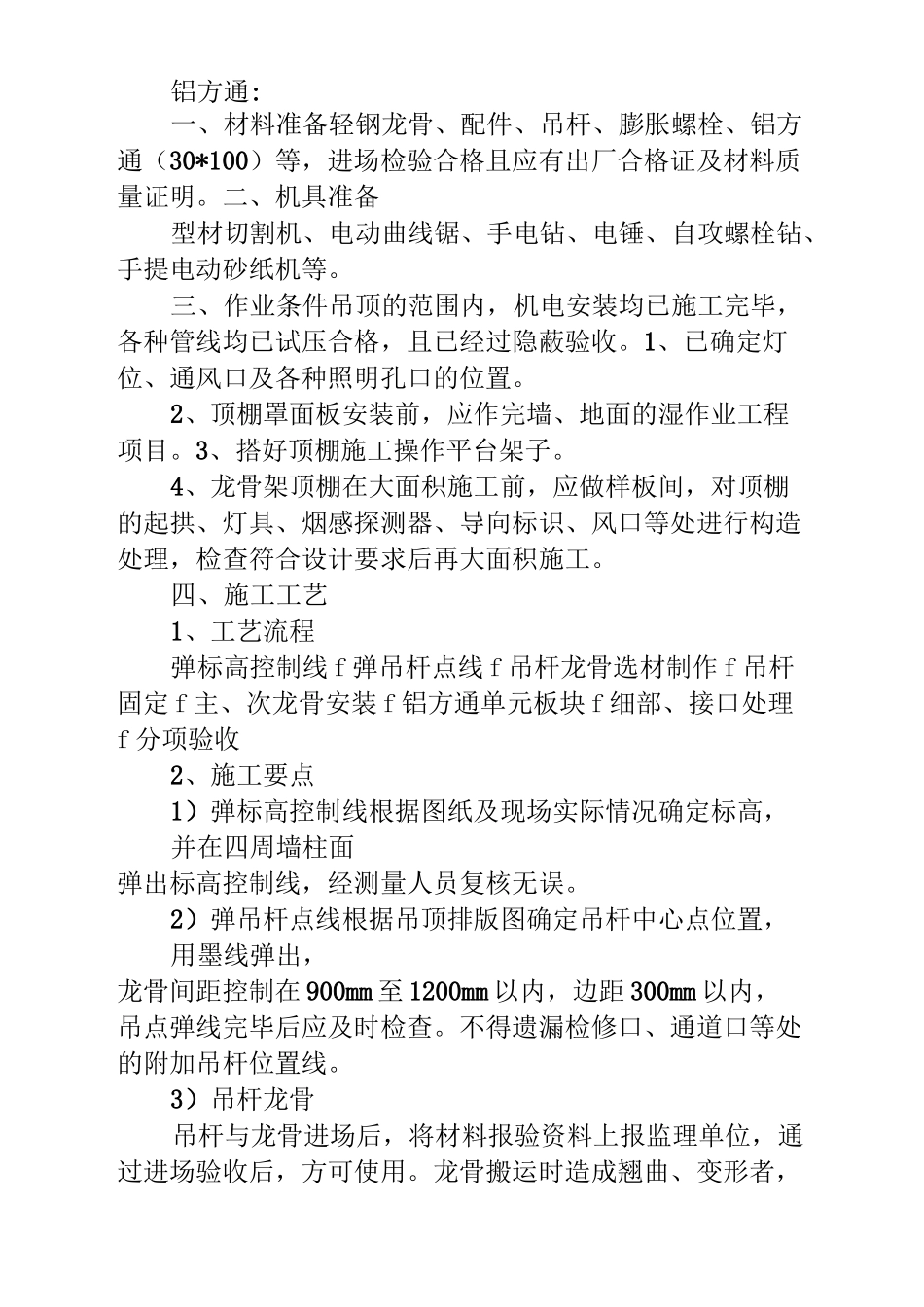

March铝方通:一、材料准备轻钢龙骨、配件、吊杆、膨胀螺栓、铝方通(30*100)等,进场检验合格且应有出厂合格证及材料质量证明
二、机具准备型材切割机、电动曲线锯、手电钻、电锤、自攻螺栓钻、手提电动砂纸机等
三、作业条件吊顶的范围内,机电安装均已施工完毕,各种管线均已试压合格,且已经过隐蔽验收
1、已确定灯位、通风口及各种照明孔口的位置
2、顶棚罩面板安装前,应作完墙、地面的湿作业工程项目
3、搭好顶棚施工操作平台架子
4、龙骨架顶棚在大面积施工前,应做样板间,对顶棚的起拱、灯具、烟感探测器、导向标识、风口等处进行构造处理,检查符合设计要求后再大面积施工
四、施工工艺1、工艺流程弹标高控制线f弹吊杆点线f吊杆龙骨选材制作f吊杆固定f主、次龙骨安装f铝方通单元板块f细部、接口处理f分项验收2、施工要点1)弹标高控制线根据图纸及现场实际情况确定标高,并在四周墙柱面弹出标高控制线,经测量人员复核无误
2)弹吊杆点线根据吊顶排版图确定吊杆中心点位置,用墨线弹出,龙骨间距控制在900mm至1200mm以内,边距300mm以内,吊点弹线完毕后应及时检查
不得遗漏检修口、通道口等处的附加吊杆位置线
3)吊杆龙骨吊杆与龙骨进场后,将材料报验资料上报监理单位,通过进场验收后,方可使用
龙骨搬运时造成翘曲、变形者,应予修理
4)吊杆固定按照标高要求制作吊杆,并根据吊点位置安装固定吊杆,①8金属吊杆用膨胀螺栓与结构顶板连接,双向吊杆中距900mm至1200mm
5)安装主、次龙骨吊杆安装完后安装主龙骨,以便于调节起拱,然后安装次龙骨,主龙骨间距900mm至1200mm,次龙骨间距900mm至1200mmmm,与主龙骨十字交叉,紧贴主龙骨,并与其扣牢
