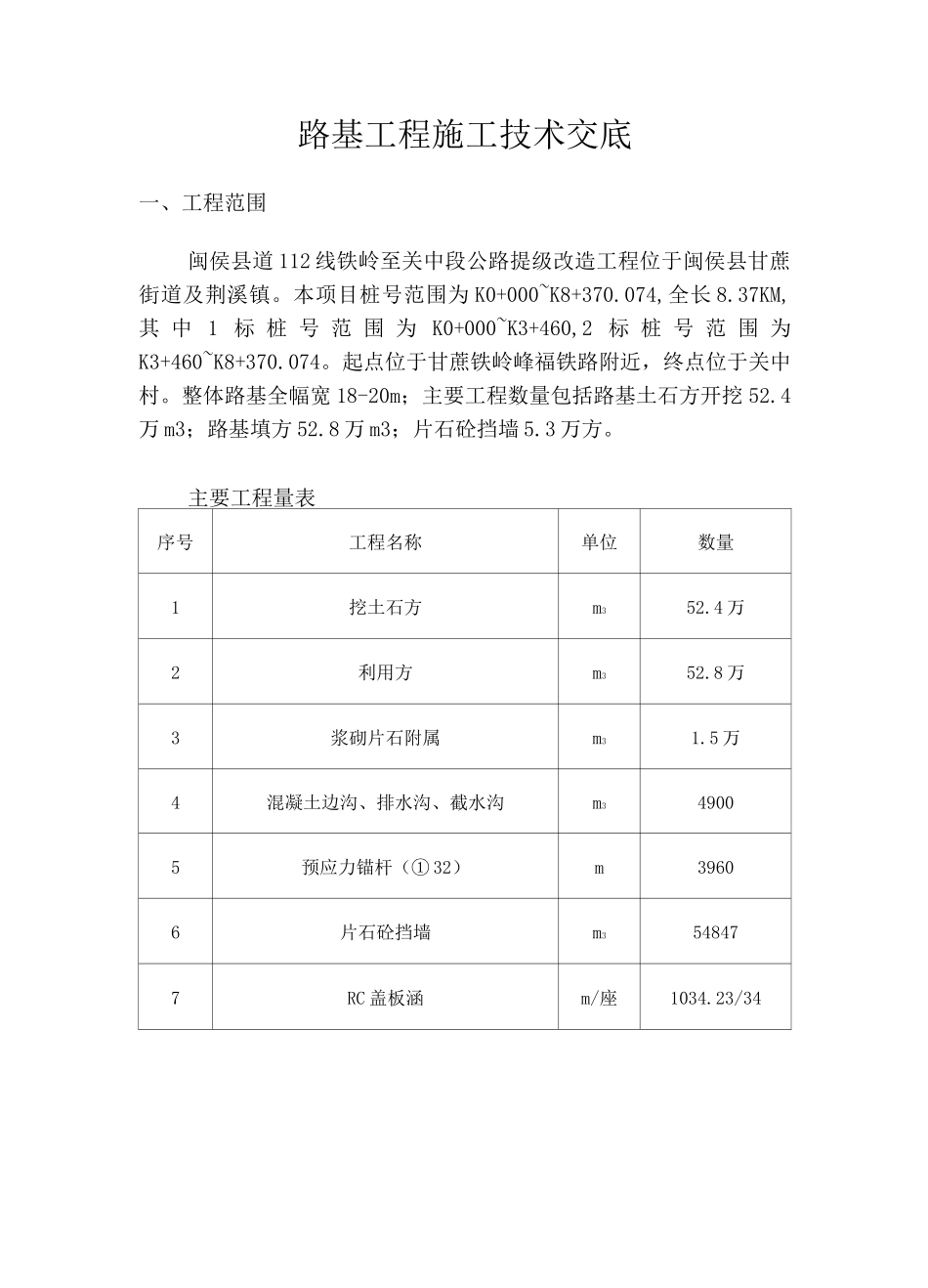

路基工程施工技术交底一、工程范围闽侯县道112线铁岭至关中段公路提级改造工程位于闽侯县甘蔗街道及荆溪镇
本项目桩号范围为K0+000~K8+370
074,全长8
37KM,其中1标桩号范围为K0+000~K3+460,2标桩号范围为K3+460~K8+370
起点位于甘蔗铁岭峰福铁路附近,终点位于关中村
整体路基全幅宽18-20m;主要工程数量包括路基土石方开挖52
4万m3;路基填方52
8万m3;片石砼挡墙5
主要工程量表序号工程名称单位数量1挖土石方m352
4万2利用方m352
8万3浆砌片石附属m31
5万4混凝土边沟、排水沟、截水沟m349005预应力锚杆(①32)m39606片石砼挡墙m3548477RC盖板涵m/座1034

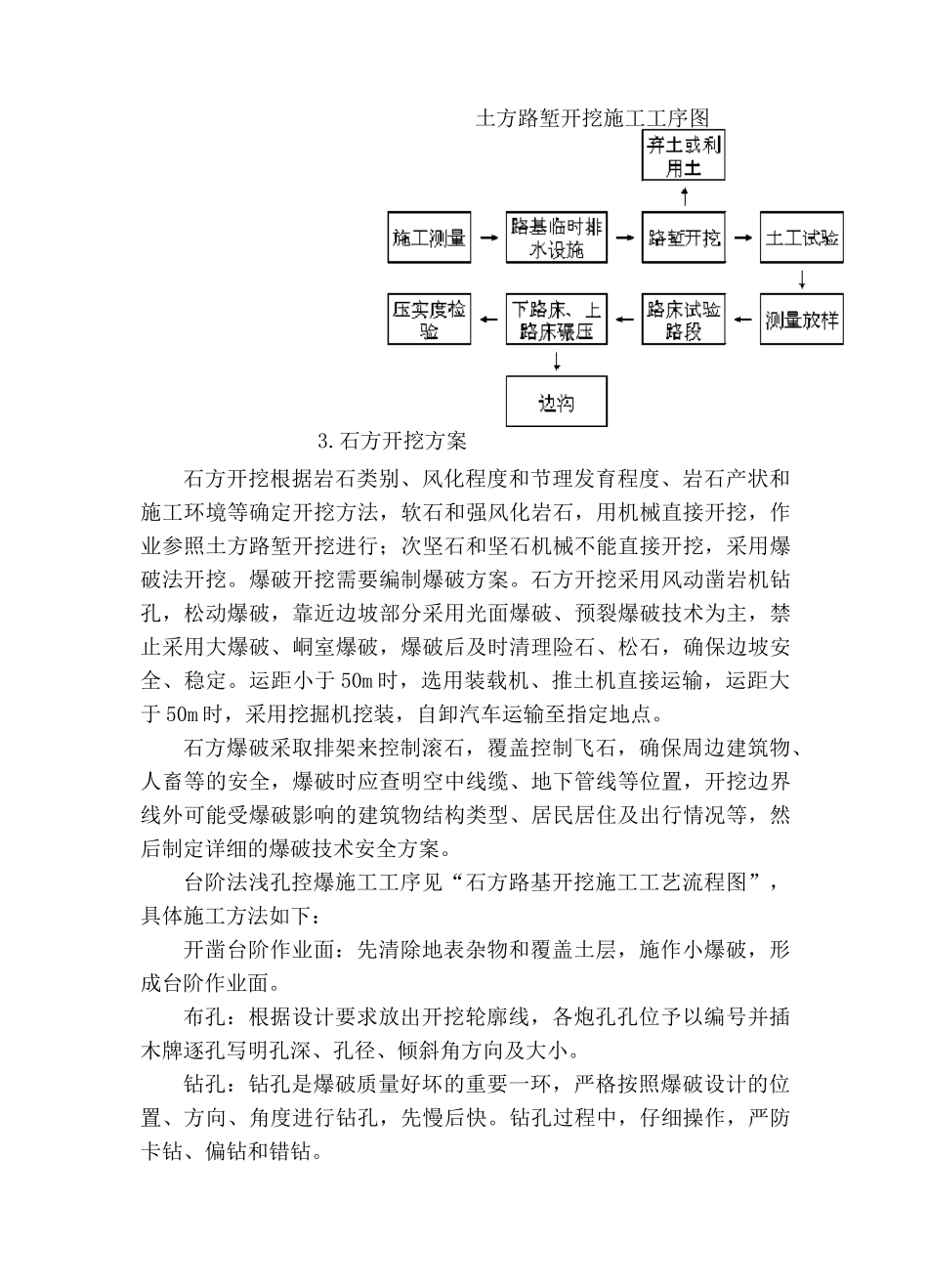

23/34二、施工工艺及方案1
施工准备路基开工前,首先对原地面进行复测,核对或补测断面
同时采用全站仪对路基进行全段中、边桩进行放样,测设出开挖边线,确保路基宽度符合设计要求
路基施工前需要对路基用地范围内进行清表,用地范围内的树木、灌木丛等应在清表前砍伐或移植,砍伐的树木应堆放在路基用地之外,对于路堑路段的边坡开挖线至截水沟范围的原生植被应予以保留
路基用地范围内的垃圾、有机物残渣及原地面以下300mm内的草皮、农作物根系和表土予以清除,并集中堆放在弃土场内,供土地复耕和绿化填土使用
场地清理完成后,填方地段应全面进行填前碾压,使压实度不小于90%,低洼、水田含水量较大的路段不应小于85%
土方开挖方案挖方路堑每8m设一级平台,平台宽2m,土质路堑开挖前先施工堑顶截水沟,以防施工中地表水冲刷边坡,施工中路堑开挖面随时保持排水畅通,以防浸泡路基
土质路堑开挖采用挖掘机挖装,自卸汽车运输至路堤填方地段,弃方运至弃土场堆弃,施工时分段进行,每段自上而下分层开挖,人工及时配合挖掘机整刷边坡,不得乱挖超挖、严禁掏底开挖,路
