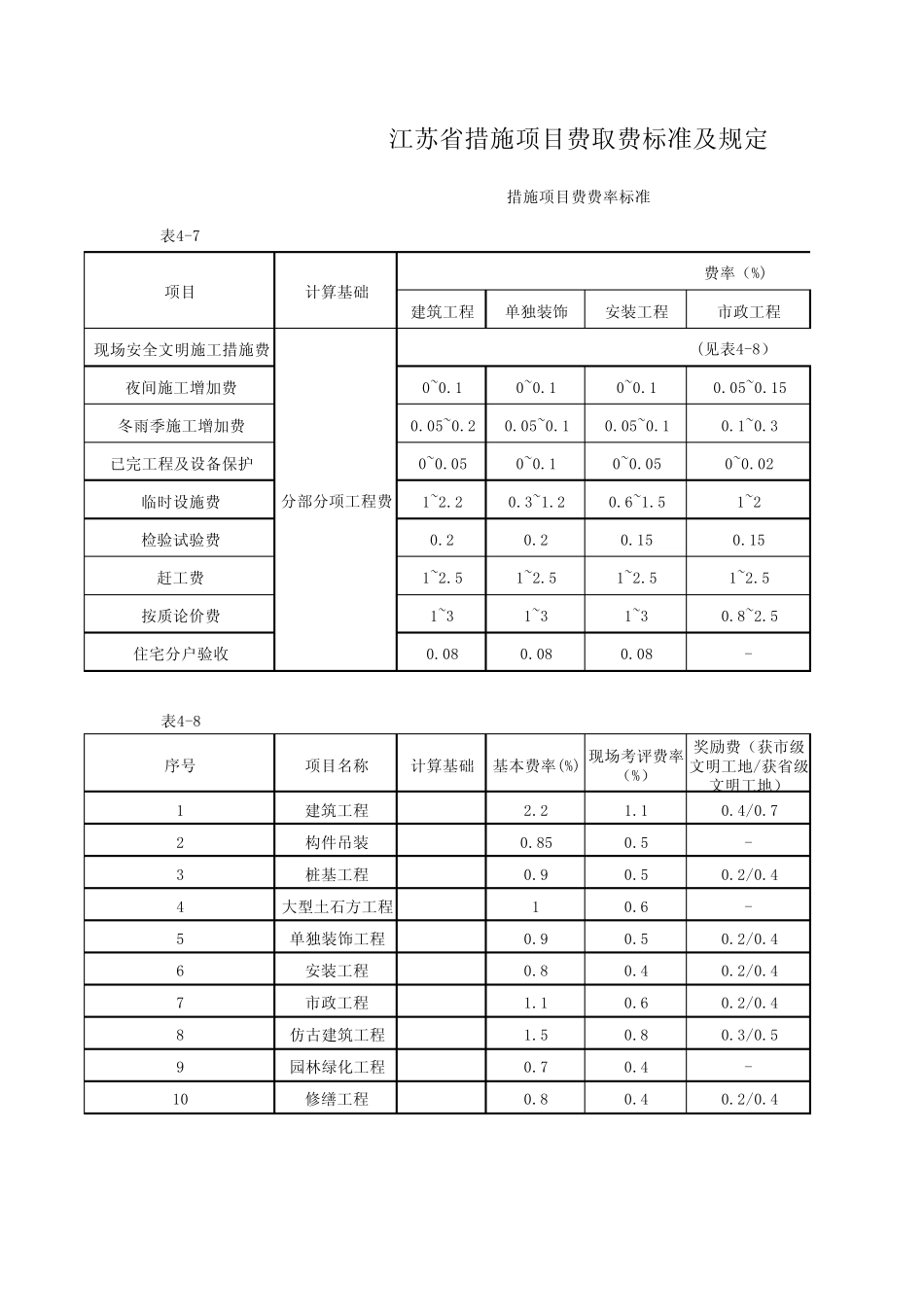

表4-7建筑工程单独装饰安装工程市政工程现场安全文明施工措施费夜间施工增加费0~0.10~0.10~0.10.05~0.15冬雨季施工增加费0.05~0.20.05~0.10.05~0.10.1~0.3已完工程及设备保护0~0.050~0.10~0.050~0.02临时设施费1~2.20.3~1.20.6~1.51~2检验试验费0.20.20.150.15赶工费1~2.51~2.51~2.51~2.5按质论价费1~31~31~30.8~2.5住宅分户验收0.080.080.08-表4-8序号项目名称计算基础基本费率(%)现场考评费率(%)奖励费(获市级文明工地/获省级文明工地)1建筑工程2.21.10.4/0.72构件吊装0.850.5-3桩基工程0.90.50.2/0.44大型土石方工程10.6-5单独装饰工程0.90.50.2/0.46安装工程0.80.40.2/0.47市政工程1.10.60.2/0.48仿古建筑工程1.50.80.3/0.59园林绿化工程0.70.4-10修缮工程0.80.40.2/0.4措施项目费费率标准江苏省措施项目费取费标准及规定费率(%)(见表4-8)分部分项工程费项目计算基础1、措施费计算分为两种形式:一种是以工程量乘以综合单价计算,另一种是以费率计算。2、部分以费率计算的措施项目费率标准见表4-7,现场安全文明施工措施费见表4-8。3、二次搬运费、大型机械设备进出场及安拆费、施工排水、已完工程及设备保护费、特殊条件下施工增加费、地上、地下设施、建筑物的临时保护设施费以及专业工程措施费,按工程量乘以综合单价计取。修缮土建、修缮(安装)仿古(园林)0~0.10~0.10.05~0.20.05~0.20~0.050~0.11~2(0.6~1.5)1.5~2.5(0.3~0.7)0.15(0.1)0.3(0.06)1~2.51~2.51~21~2.5--
