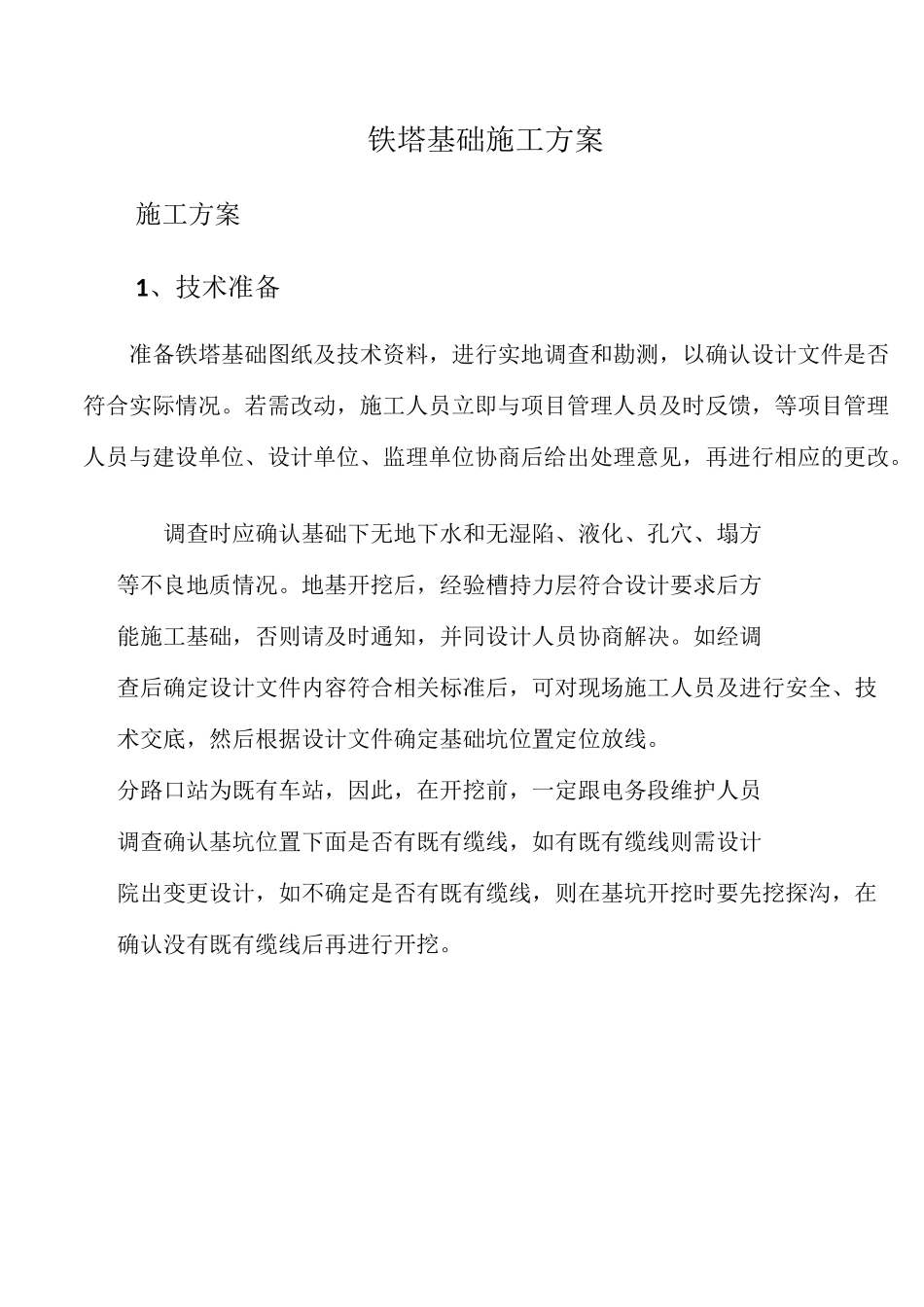

铁塔基础施工方案施工方案1、技术准备准备铁塔基础图纸及技术资料,进行实地调查和勘测,以确认设计文件是否符合实际情况
若需改动,施工人员立即与项目管理人员及时反馈,等项目管理人员与建设单位、设计单位、监理单位协商后给出处理意见,再进行相应的更改
调查时应确认基础下无地下水和无湿陷、液化、孔穴、塌方等不良地质情况
地基开挖后,经验槽持力层符合设计要求后方能施工基础,否则请及时通知,并同设计人员协商解决
如经调查后确定设计文件内容符合相关标准后,可对现场施工人员及进行安全、技术交底,然后根据设计文件确定基础坑位置定位放线
分路口站为既有车站,因此,在开挖前,一定跟电务段维护人员调查确认基坑位置下面是否有既有缆线,如有既有缆线则需设计院出变更设计,如不确定是否有既有缆线,则在基坑开挖时要先挖探沟,在确认没有既有缆线后再进行开挖
施工进度计划安排东站序口占2014年4月号工程项目123456789112201施工准备2基坑开挖3垫层4钢筋、模板O5混凝土施O6固定螺栓7回填8防雷接地Q9承台施工0养护期fJoQo南站一号序工程项目2014年4月1111111112222251施工准备2基坑开挖3垫层4钢筋、模板5混凝土施6固定螺栓7回填8防雷接地o9承台施工oo养护期(J南站二5混凝土施6固定螺栓7回填8防雷接地o9承台施工o养护期人员、材料及机械配置1、施工管理人员配备序工种数量序工种数量号i技术员(人)号8钢筋工(人)2质检员19焊工13测量员110瓦工84安全员111申工25钢筋翻样212挖机操作工16木工27混凝土工6主要机具、工器具配置序机具、工器具名称数量序机具、工器具名称数量号1全站仪1台号1圆盘锯1台2J2经纬仪1台11平刨机1台3DS3水准仪1台21手持电锯台450m钢卷尺1把31手持电钻1台5汽车泵1辆41插入式振捣器2只6水平运输车辆1辆51交流电焊机2台7工具
