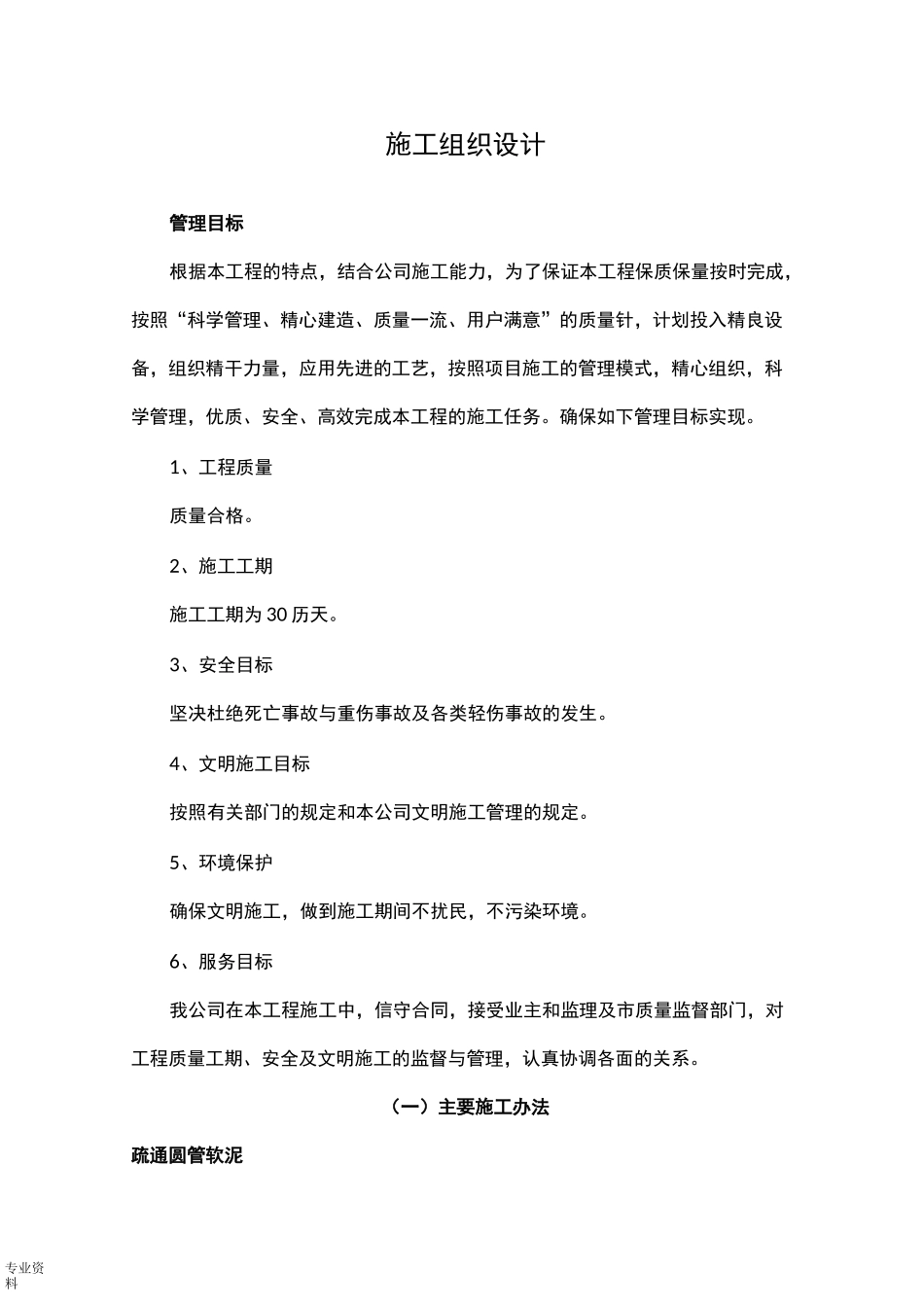

专业资料施工组织设计管理目标根据本工程的特点,结合公司施工能力,为了保证本工程保质保量按时完成,按照“科学管理、精心建造、质量一流、用户满意”的质量针,计划投入精良设备,组织精干力量,应用先进的工艺,按照项目施工的管理模式,精心组织,科学管理,优质、安全、高效完成本工程的施工任务
确保如下管理目标实现
1、工程质量质量合格
2、施工工期施工工期为30历天
3、安全目标坚决杜绝死亡事故与重伤事故及各类轻伤事故的发生
4、文明施工目标按照有关部门的规定和本公司文明施工管理的规定
5、环境保护确保文明施工,做到施工期间不扰民,不污染环境
6、服务目标我公司在本工程施工中,信守合同,接受业主和监理及市质量监督部门,对工程质量工期、安全及文明施工的监督与管理,认真协调各面的关系

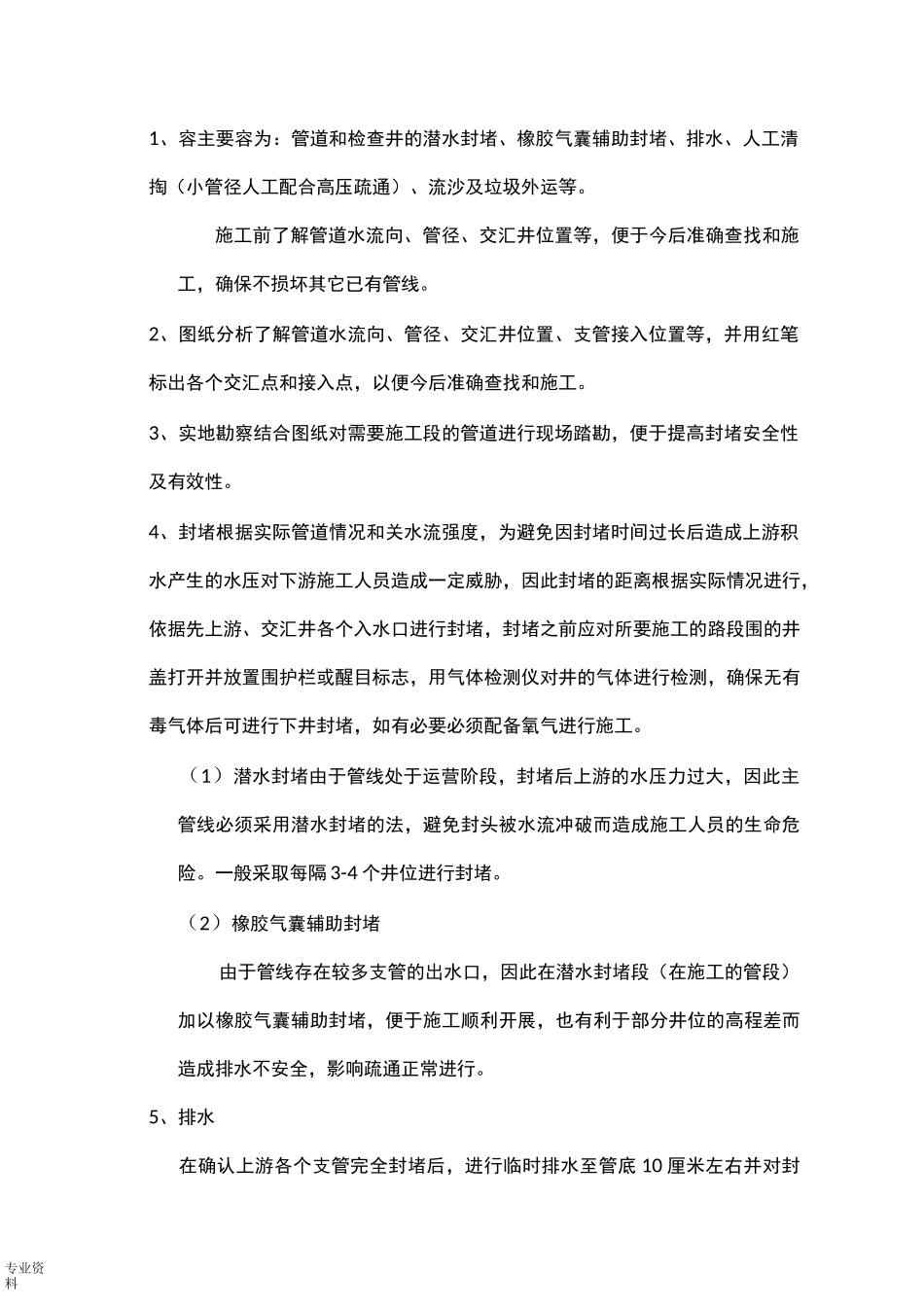

(一)主要施工办法疏通圆管软泥专业资料1、容主要容为:管道和检查井的潜水封堵、橡胶气囊辅助封堵、排水、人工清掏(小管径人工配合高压疏通)、流沙及垃圾外运等
施工前了解管道水流向、管径、交汇井位置等,便于今后准确查找和施工,确保不损坏其它已有管线
2、图纸分析了解管道水流向、管径、交汇井位置、支管接入位置等,并用红笔标出各个交汇点和接入点,以便今后准确查找和施工
3、实地勘察结合图纸对需要施工段的管道进行现场踏勘,便于提高封堵安全性及有效性
4、封堵根据实际管道情况和关水流强度,为避免因封堵时间过长后造成上游积水产生的水压对下游施工人员造成一定威胁,因此封堵的距离根据实际情况进行,依据先上游、交汇井各个入水口进行封堵,封堵之前应对所要施工的路段围的井盖打开并放置围护栏或醒目标志,用气体检测仪对井的气体进行检测,确保无有毒气体后可进行下井封堵,如有必要必须配备氧气进行施工
(1)潜水封堵由于管线处于运营阶段,封堵后上游的水压力过大,因此主管线必须采用潜水封堵的法,避免封头被水流冲破而造成施工人员的生命危险
