边坡土石方开挖施工技术交底(一)施工准备1、首先施工人员熟悉施工图及各种资料,仔细了解和掌握施工图内容,设计意图,做好图纸会审,技术交底工作
2、根据施工图内容确定施工期内应配备的机械设备,所需的施工人员,工地用水、用电和材料数量等
3、充分利用既有公路和场地道路,结合本合同段的施工便道,作为施工现场运输的主便道
4、做好场地表面处理,清表后,在容易积水的施工场地周围或运输道路旁边开挖临时排水沟
5、施工恢复定线测量及施工放样是施工准备阶段的主要技术工作,我项目部根据设计图纸、监理工程师书面提供的各导线点坐标及水准点标高进行复测,闭合后将复测资料交监理工程师审核,并根据监理工程师批准的定线数据进行施工放样
其中包括中线及其高程的测量,水准点导线复测与增设,横断面检查与补测
为了便于施工,我们将根据路线中桩,设计图标定出边线,开挖线等具体位置,确定出开挖轮廓
6、挖方测量放线的重点是根据设计图纸,进行边坡开挖线放样
并在地形变化较大的地方增加放样点,即在按原设计桩号放样的基础上进行加桩,以保证边坡开挖后,边坡坡比的宽度能满足设计及技术规范要求
(二)场地清理1、开工前首先对道路用地范围内的所有植被、垃圾、有机杂物等进行现场核对和原地面范围内的草皮和表土进行砍伐和清除外运,符合设计图纸和监理工程师的要求
2、所有清除的杂物均应放在场地用地范围以外或外运废弃,以堆放稳定、不干扰交通和污染环境、整齐美观为原则
(三)、挖土方施工1、施工前仔细调查自然状态下的山体稳定情况,分析施工期间边坡稳定性,发现问题及时加固处理

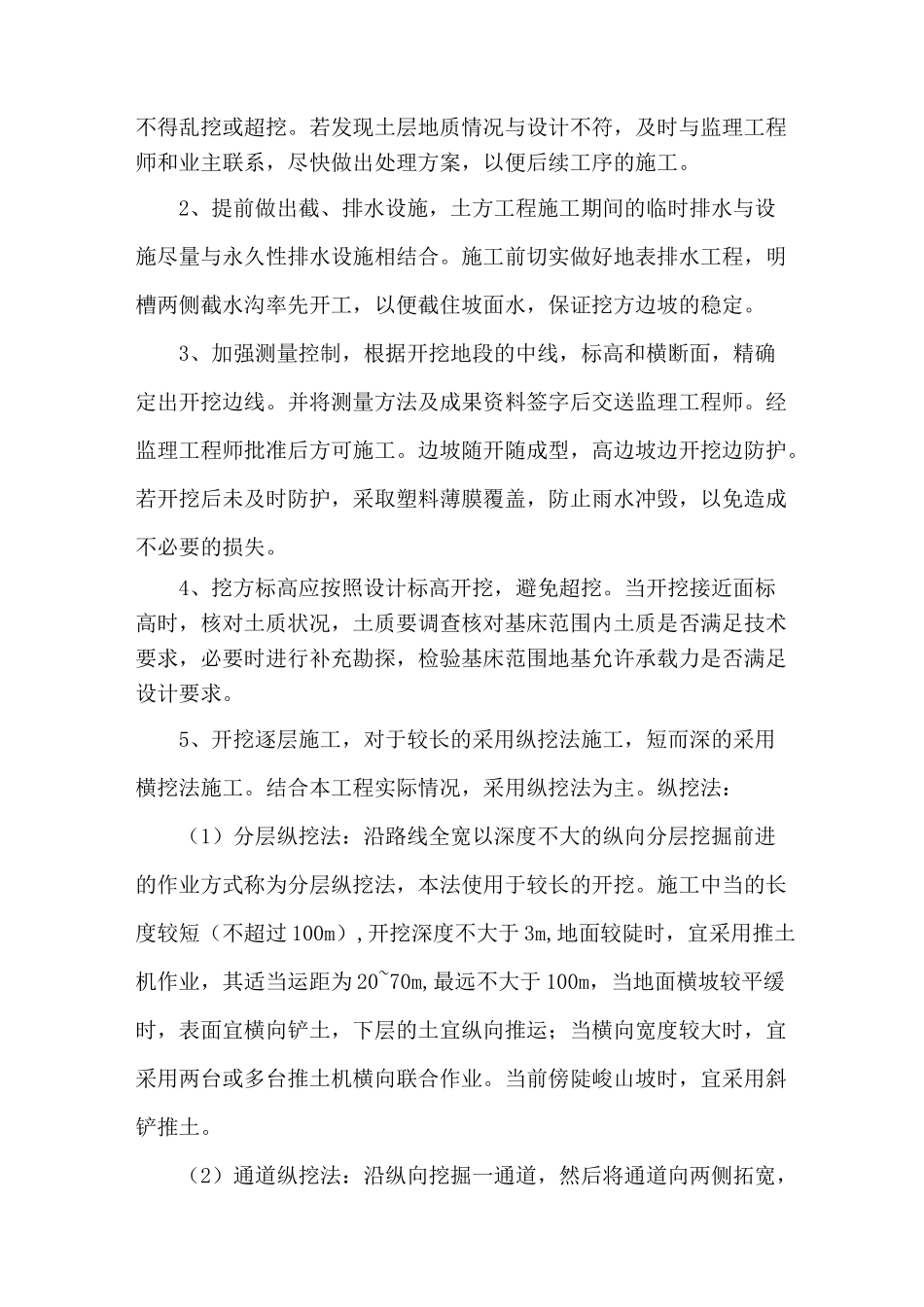

开挖采取自上而下分层开挖,不得乱挖或超挖
若发现土层地质情况与设计不符,及时与监理工程师和业主联系,尽快做出处理方案,以便后续工序的施工
2、提前做出截、排水设施,土方工程施工期间的临时排水与设施尽量与永久性排水设施相结合
施工前切实做好地表排水工程,明槽两侧截水沟率先
