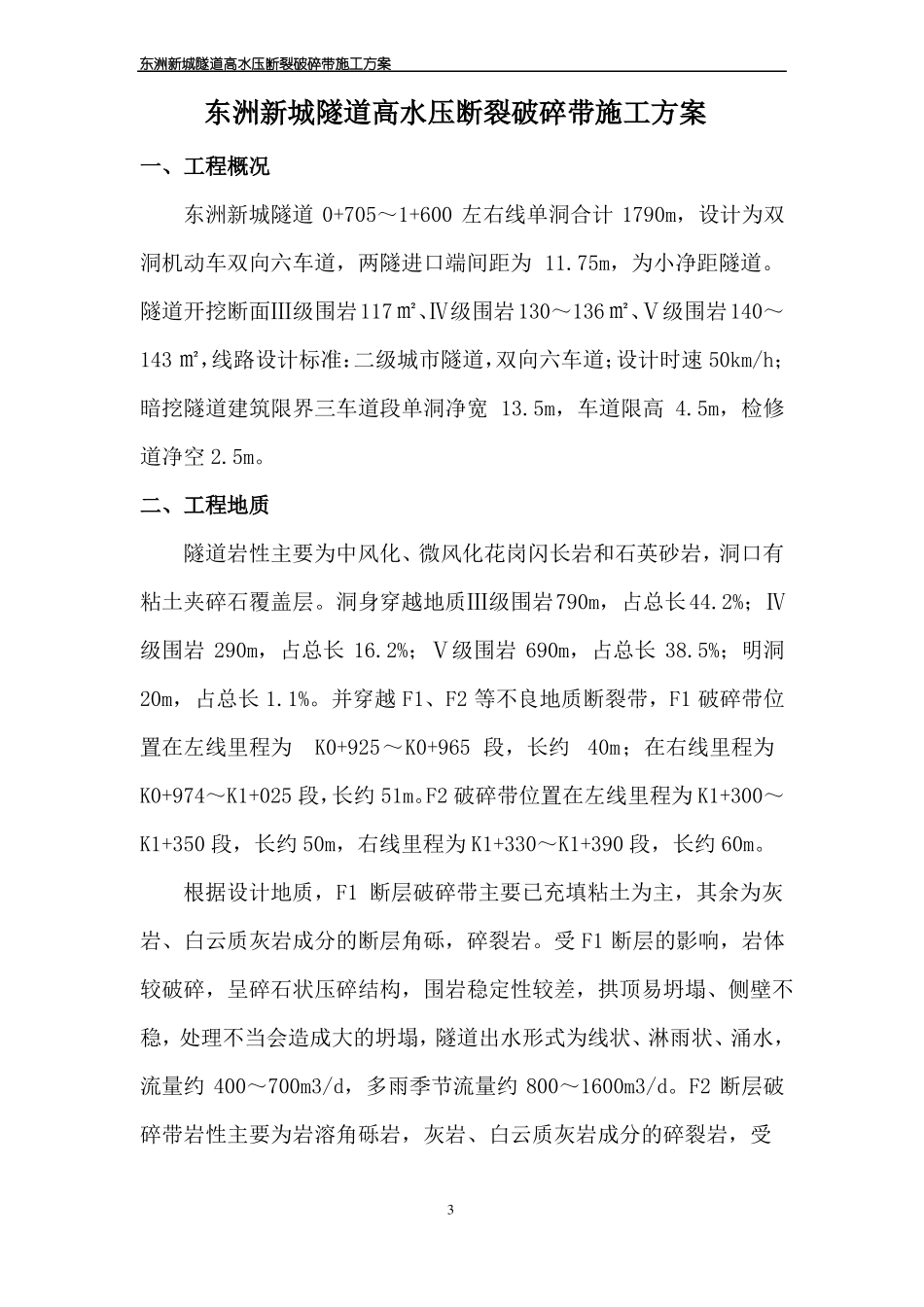

东洲新城隧道高水压断裂破碎带施工方案富阳市公园路向东延伸(大桥路-高尔夫路)工程第一标段东洲新城隧道高水压断裂破碎带施工方案编制:复核:审核:中铁一局集团有限公司公园路向东延伸工程项目经理部二O一五年九月1东洲新城隧道高水压断裂破碎带施工方案目录一、工程概况............................................3二、工程地质............................................3三、断层破碎带施工方案..................................43.1超前地质预报........................................43.2注浆堵水加固........................................53.2.1全断面帷幕注浆堵水................................53.2.2全断面周边预注浆堵水..............................53.2.3局部断面预注浆堵水................................53.2.4局部断面排水......................................63.2.5预注浆参数........................................63.2.6预注浆结束标准....................................63.2.7堵水注浆效果检查..................................73.2.8东洲新城隧道全断面(帷幕)超前注浆图..............73.3隧道开挖支护及二衬施工.............................103.3.1开挖支护参数.....................................103.3.2监控量测.........................................11四、质量保证措施.......................................11五、安全保证措施.......................................122东洲新城隧道高水压断裂破碎带施工方案东洲新城隧道高水压断裂破碎带施工方案一、工程概况东洲新城隧道0+705~1+600左右线单洞合计1790m,设计为双洞机动车双向六车道,两隧进口端间距为11.75m,为小净距隧道。隧道开挖断面Ⅲ级围岩117㎡、Ⅳ级围岩130~136㎡、Ⅴ级围岩140~143㎡,线路设计标准:二级城市隧道,双向六车道;设计时速50km/h;暗挖隧道建筑限界三车道段单洞净宽13.5m,车道限高4.5m,检修道净空2.5m。二、工程地质隧道岩性主要为中风化、微风化花岗闪长岩和石英砂岩,洞口有粘土夹碎石覆盖层。洞身穿越地质Ⅲ级围岩790m,占总长44.2%;Ⅳ级围岩290m,占总长16.2%;Ⅴ级围岩690m,占总长38.5%;明洞20m,占总长1.1%。并穿越F1、F2等不良地质断裂带,F1破碎带位置在左线里程为K0+925~K0+965段,长约40m;在右线里程为K0+974~K1+025段,长约51m。F2破碎带位置在左线里程为K1+300~K1+350段,长约50m,右线里程为K1+330~K1+390段,长约60m。根据设计地质,F1断层破碎带主要已充填粘土为主,其余为灰岩、白云质灰岩成分的断层角砾,碎裂岩。受F1断层的影响,岩体较破碎,呈碎石状压碎结构,围岩稳定性较差,拱顶易坍塌、侧壁不稳,处理不当会造成大的坍塌,隧道出水形式为线状、淋雨状、涌水,流量约400~700m3/d,多雨季节流量约800~1600m3/d。F2断层破碎带岩性主要为岩溶角砾岩,灰岩、白云质灰岩成分的碎裂岩,受3东洲新城隧道高水压断裂破碎带施工方案F2断层及大裂缝影响,岩体破碎~较破碎,围岩稳定性较差,破碎带内水量相对集中,开挖时可能会有渗水状、线状、小股状出水,局部淋雨状,核部破碎带可能出现较大的涌流、涌泥及坍塌现象,处理不当会造成大的坍塌,流量约400~700m3/d,多雨季节流量约800~1600m3/d。三、断层破碎带施工方案由于断层破碎带地存在涌水、涌泥及发生大规模隧道坍塌的危险,为确保施工过程中不发生安全事故,顺利通过断层破碎带,有效降低施工阶段发生地质灾害所引发的风险,特制定以下施工方案。首先采用综合超前地质预报系统(主要采用TSP203及地质雷达)进行超前地质预测预报,结合地质勘测资料和地质素描对前方地质进行综合判断,根据判断结果确定是否注浆和采取哪种注浆方案,以及后续开挖过程中采取什么样的辅助措施,开挖过程中加强对开挖后的地段进行监控量测,根据量测结果指导后续施工。3.1超前地质预报主要采用TSP203超前地质预报技术对前方围岩地质进行地质探测,根据TSP203超前地质预报结果和地勘资料进行对前方100米范围内围岩情况进行判段,在现场施工条件未能达到T...
