市政基础设施工程非开挖修复施工技术交底记录市政管-12编号:珠海市香洲区前山河工程名称流域综合整治项目分部名称分项名称交底人交底内容:交底日期交底人职务年月日1、工程概况珠海市香洲区前山河流域综合整治工程建设范围集中在珠海市前山河流域(香洲片区),南起马骝洲水道,北至G105与G0425交汇点,南北直线跨度达18km,东西最大宽度约14km,涉及到南屏镇、拱北街道、梅华街道、前山街道、湾仔街道和一体化区,总面积约114
本单位建设内容主要为四工区南湾片区(南屏镇与湾仔街道)的正本清源及雨污管网工程、面源污染整治工程、排洪渠截污工程、涌渠清淤、泵闸调度工程、污水泵闸改造扩建工程、污泥处理站、污水厂调度工程及生态修复工程等
1污水管道封堵临排和清淤工程(1)管网封堵1)气囊封堵法在清洗区域段上游下游各安装橡胶气囊进行封堵,截断所有进水源,控制相应水位,提高气囊压力,提高作业安全性
气囊封堵工序需注意,下气囊位置一定要在需清洗管段上下游井口的上、下口处各封堵1个气囊,并且在施工管段两边增加不锈钢挡板墙对封堵气囊支撑
在封堵期间需专人看管,定时检查气囊压力表及管道内水位情况,是否有泄压情况并及时补压

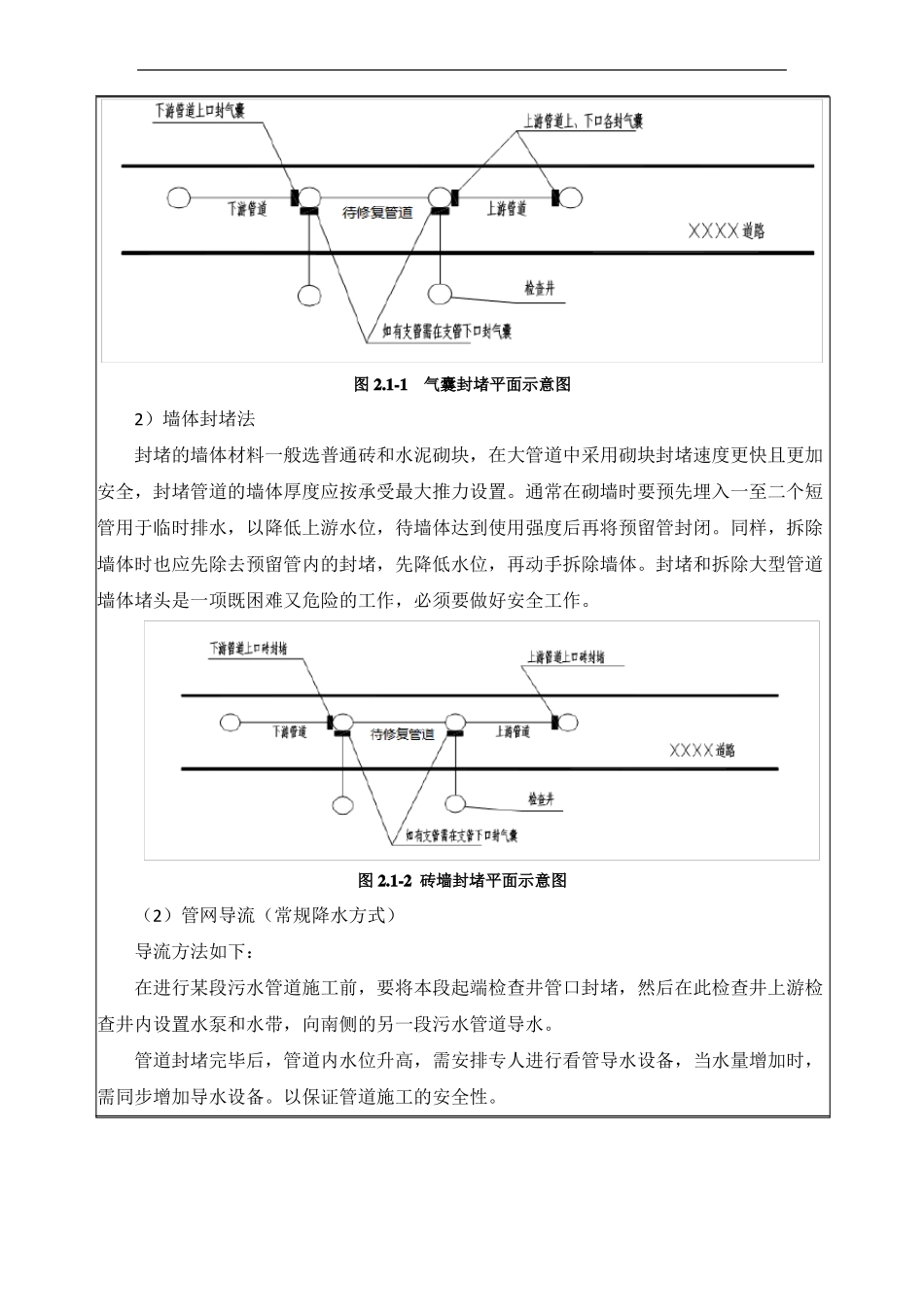

1-1气囊封堵平面示意图2)墙体封堵法封堵的墙体材料一般选普通砖和水泥砌块,在大管道中采用砌块封堵速度更快且更加安全,封堵管道的墙体厚度应按承受最大推力设置
通常在砌墙时要预先埋入一至二个短管用于临时排水,以降低上游水位,待墙体达到使用强度后再将预留管封闭
同样,拆除墙体时也应先除去预留管内的封堵,先降低水位,再动手拆除墙体
封堵和拆除大型管道墙体堵头是一项既困难又危险的工作,必须要做好安全工作

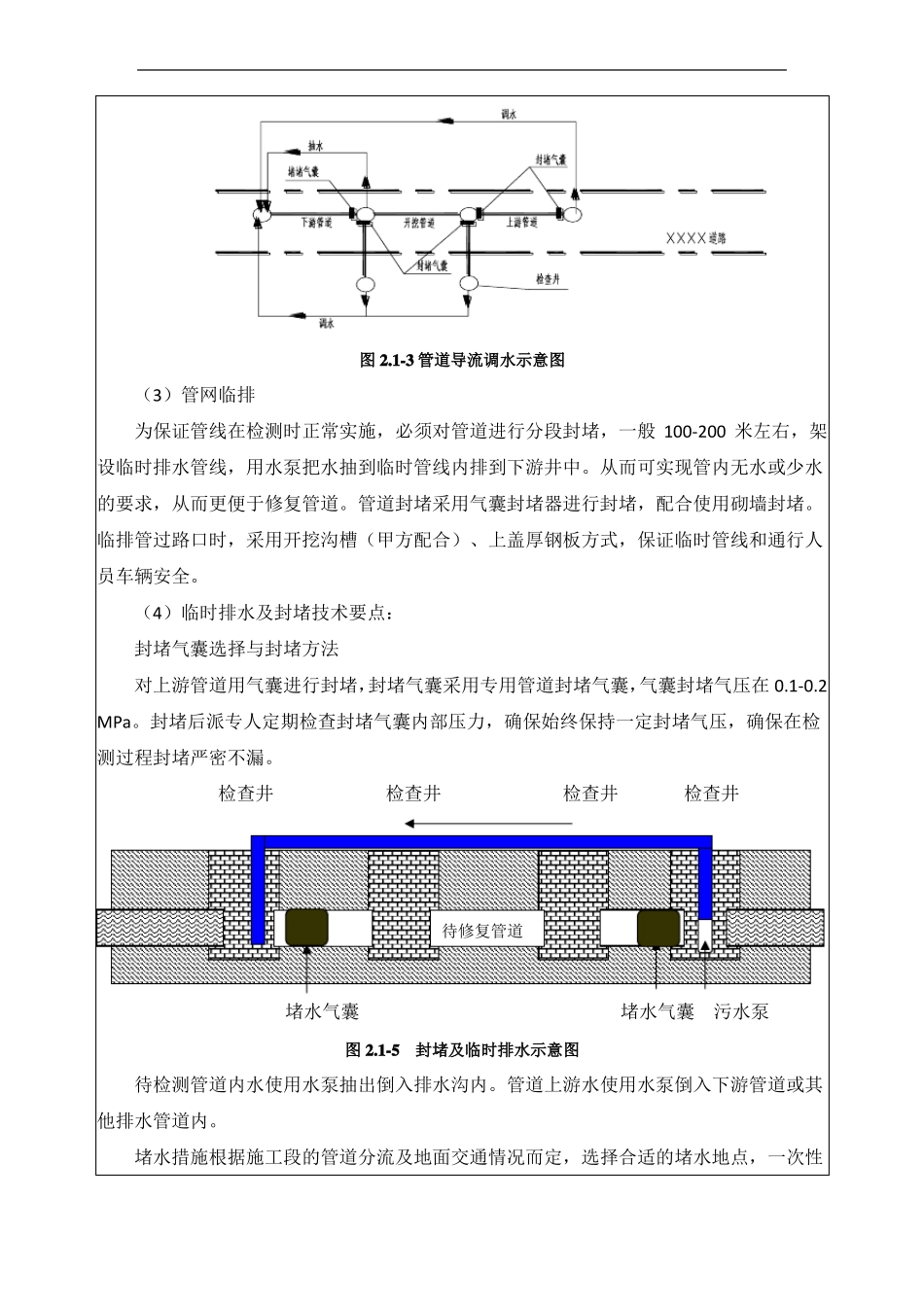

1-2砖墙封堵平面示意图(2)管网导流(常规降水方式)导流方法如下:在进行某段污水管道施工前,要将本段起端检查井管口封堵,然后在此检查井上游检查井内设置水泵
