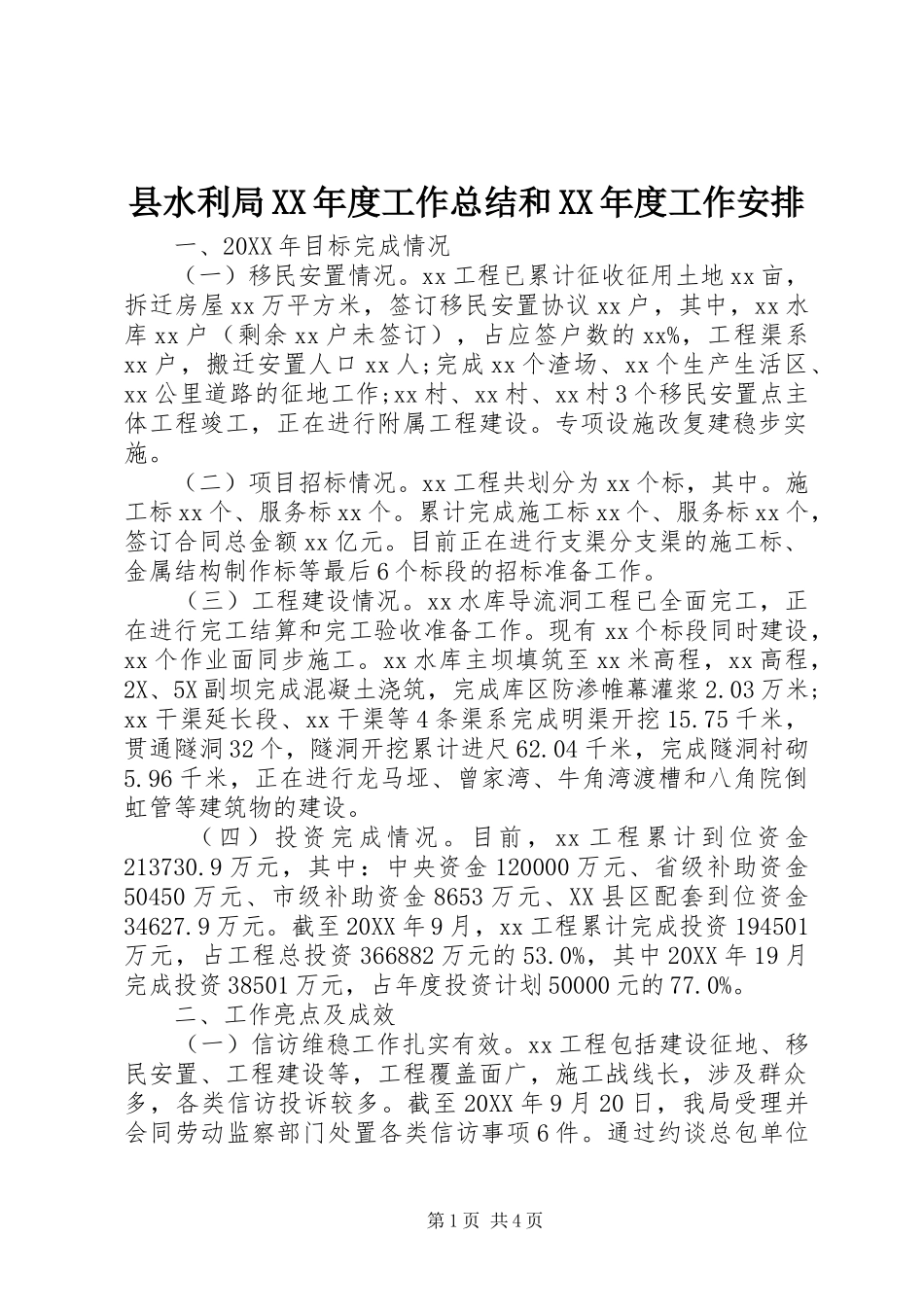

县水利局XX年度工作总结和XX年度工作安排一、20XX年目标完成情况(一)移民安置情况
xx工程已累计征收征用土地xx亩,拆迁房屋xx万平方米,签订移民安置协议xx户,其中,xx水库xx户(剩余xx户未签订),占应签户数的xx%,工程渠系xx户,搬迁安置人口xx人;完成xx个渣场、xx个生产生活区、xx公里道路的征地工作;xx村、xx村、xx村3个移民安置点主体工程竣工,正在进行附属工程建设
专项设施改复建稳步实施
(二)项目招标情况
xx工程共划分为xx个标,其中
施工标xx个、服务标xx个
累计完成施工标xx个、服务标xx个,签订合同总金额xx亿元
目前正在进行支渠分支渠的施工标、金属结构制作标等最后6个标段的招标准备工作
(三)工程建设情况
xx水库导流洞工程已全面完工,正在进行完工结算和完工验收准备工作
现有xx个标段同时建设,xx个作业面同步施工
xx水库主坝填筑至xx米高程,xx高程,2X、5X副坝完成混凝土浇筑,完成库区防渗帷幕灌浆2
03万米;xx干渠延长段、xx干渠等4条渠系完成明渠开挖15
75千米,贯通隧洞32个,隧洞开挖累计进尺62
04千米,完成隧洞衬砌5
96千米,正在进行龙马垭、曾家湾、牛角湾渡槽和八角院倒虹管等建筑物的建设
(四)投资完成情况
目前,xx工程累计到位资金213730
9万元,其中:中央资金120000万元、省级补助资金50450万元、市级补助资金8653万元、XX县区配套到位资金34627
截至20XX年9月,xx工程累计完成投资194501万元,占工程总投资366882万元的53
0%,其中20XX年19月完成投资38501万元,占年度投资计划50000元的77

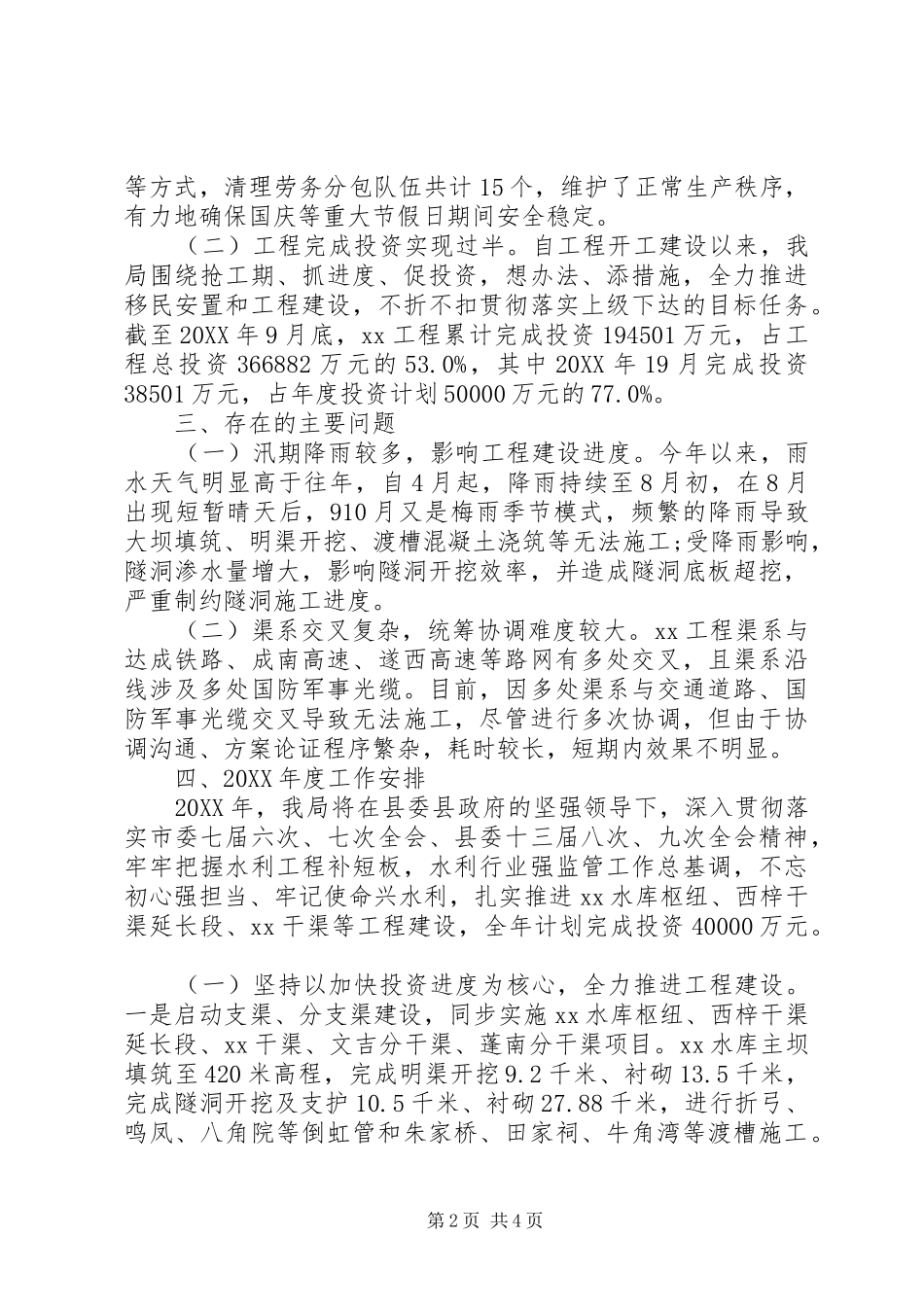

二、工作亮点及成效(一)信访维稳工作扎实有效
xx工程包括建设征地、移民安置、工程建设等,工程覆盖面广,施工战线长,涉及群众多,各类信访投诉较多
