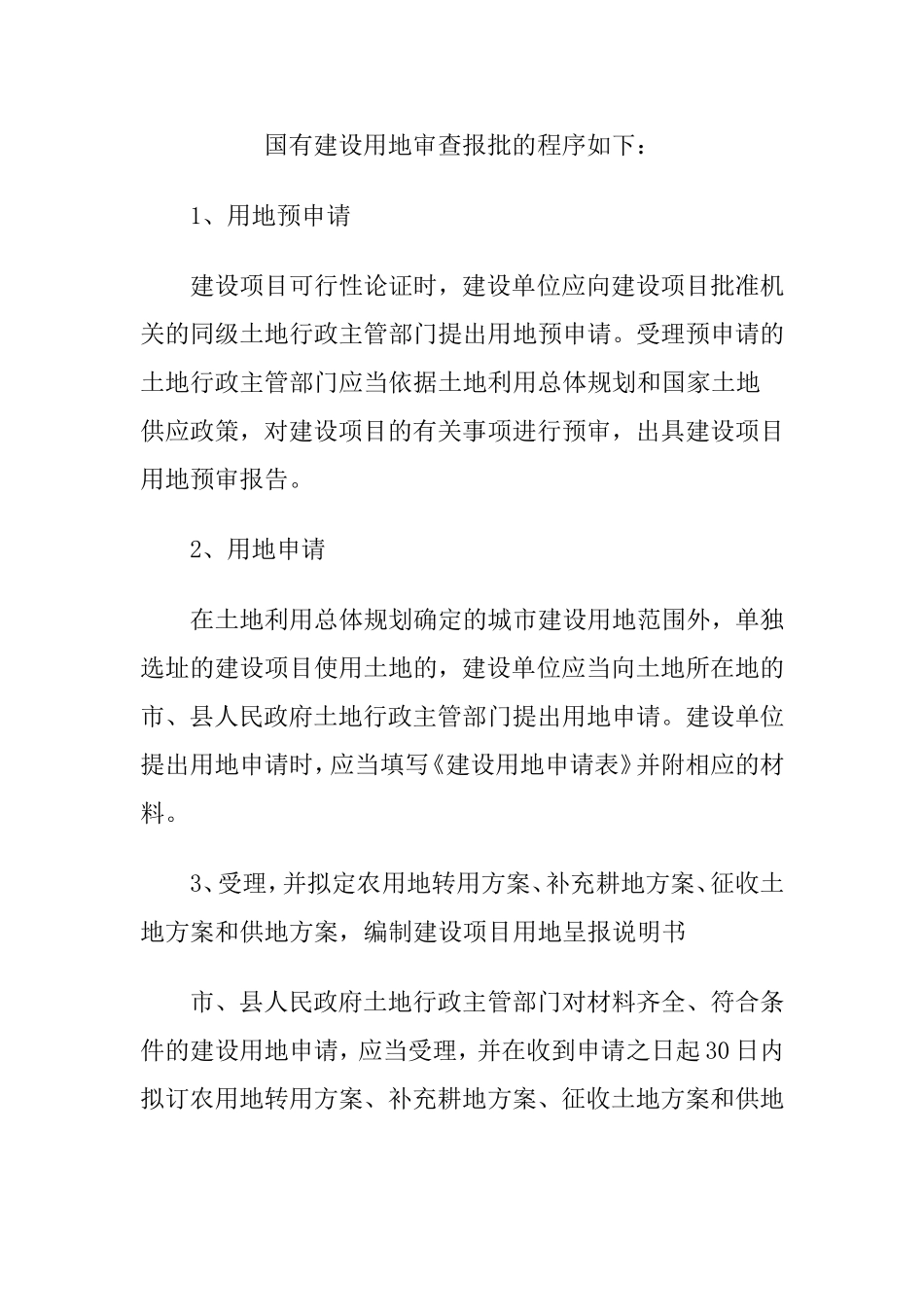

国有建设用地审查报批的程序如下:1、用地预申请建设项目可行性论证时,建设单位应向建设项目批准机关的同级土地行政主管部门提出用地预申请
受理预申请的土地行政主管部门应当依据土地利用总体规划和国家土地供应政策,对建设项目的有关事项进行预审,出具建设项目用地预审报告
2、用地申请在土地利用总体规划确定的城市建设用地范围外,单独选址的建设项目使用土地的,建设单位应当向土地所在地的市、县人民政府土地行政主管部门提出用地申请
建设单位提出用地申请时,应当填写《建设用地申请表》并附相应的材料
3、受理,并拟定农用地转用方案、补充耕地方案、征收土地方案和供地方案,编制建设项目用地呈报说明书市、县人民政府土地行政主管部门对材料齐全、符合条件的建设用地申请,应当受理,并在收到申请之日起30日内拟订农用地转用方案、补充耕地方案、征收土地方案和供地方案,编制建设项目用地呈报说明书,经同级人民政府审核同意后,报上一级土地行政主管部门审查
(1)农用地转用方案,应当包括占用农用地的种类、位置、面积、质量等
(2)补充耕地方案,应当包括补充耕地或者补划基本农田的位置、面积、质量,补充的期限,资金落实情况等,并附具相应的图件
(3)征收土地方案,应当包括征收土地的范围、种类、面积、权属,土地补偿费和安置补助费标准,需要安置人员的安置途径等
包括供地方式、面积、用途,土地有偿使用费的标准、数额等
建设只占用国有农用地的,市、县人民政府土地行政主管部门只需拟订农用地转用方案、补充耕地方案和供地方案
建设只占用农民集体所有建设用地的,市、县人民政府土地管理部门只需拟订征收土地方案和供地方案
建设只占用国有未利用地,按照《土地管理法实施条例》第二十四条规定应由国务院批准的,市、县人民政府土地行政主管部门只需拟订供地方案;其他建设项目使用国有未利用地的,按照省、自治区、直辖市的规定办理

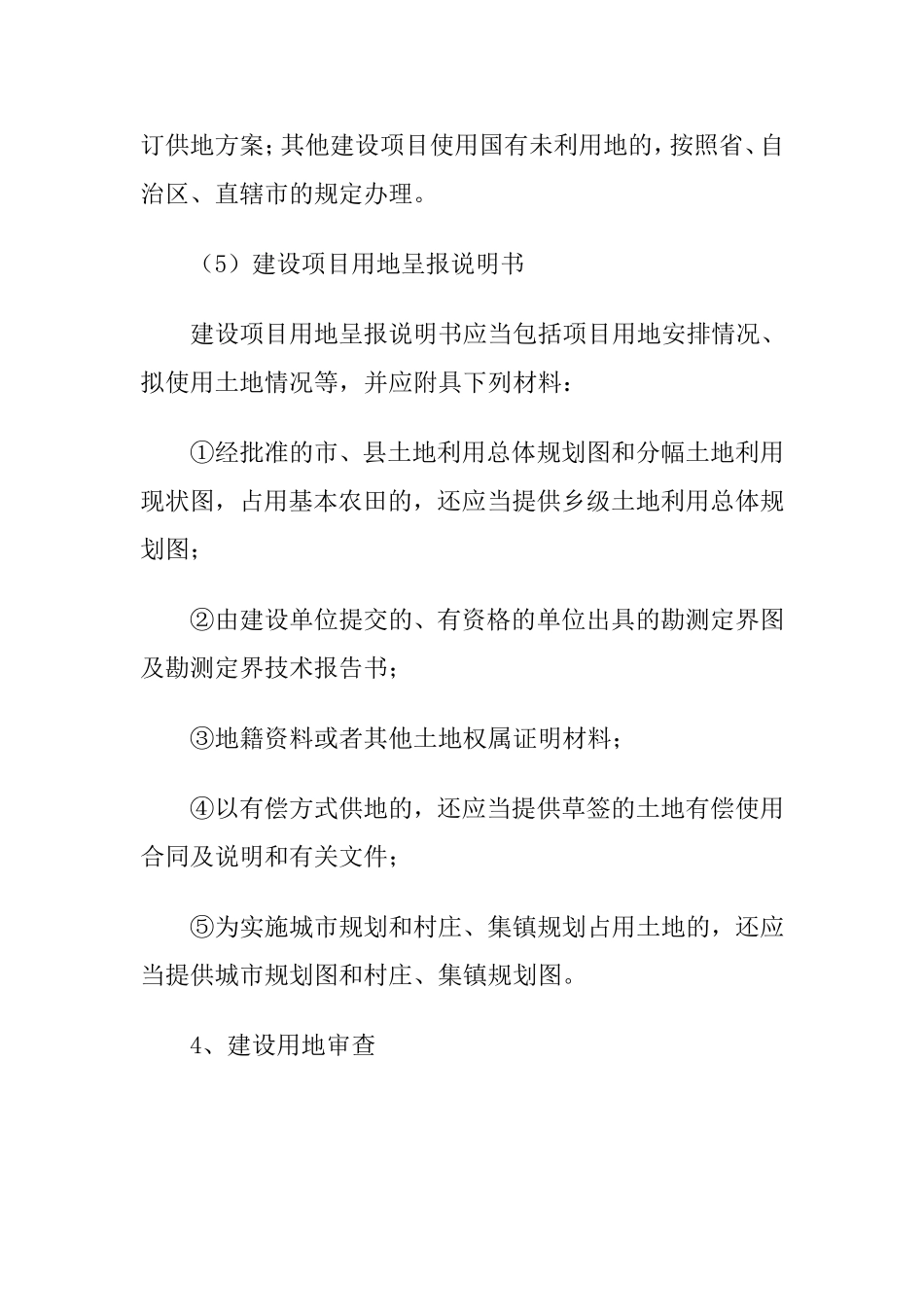

(5)建设项目用地呈报说明书
