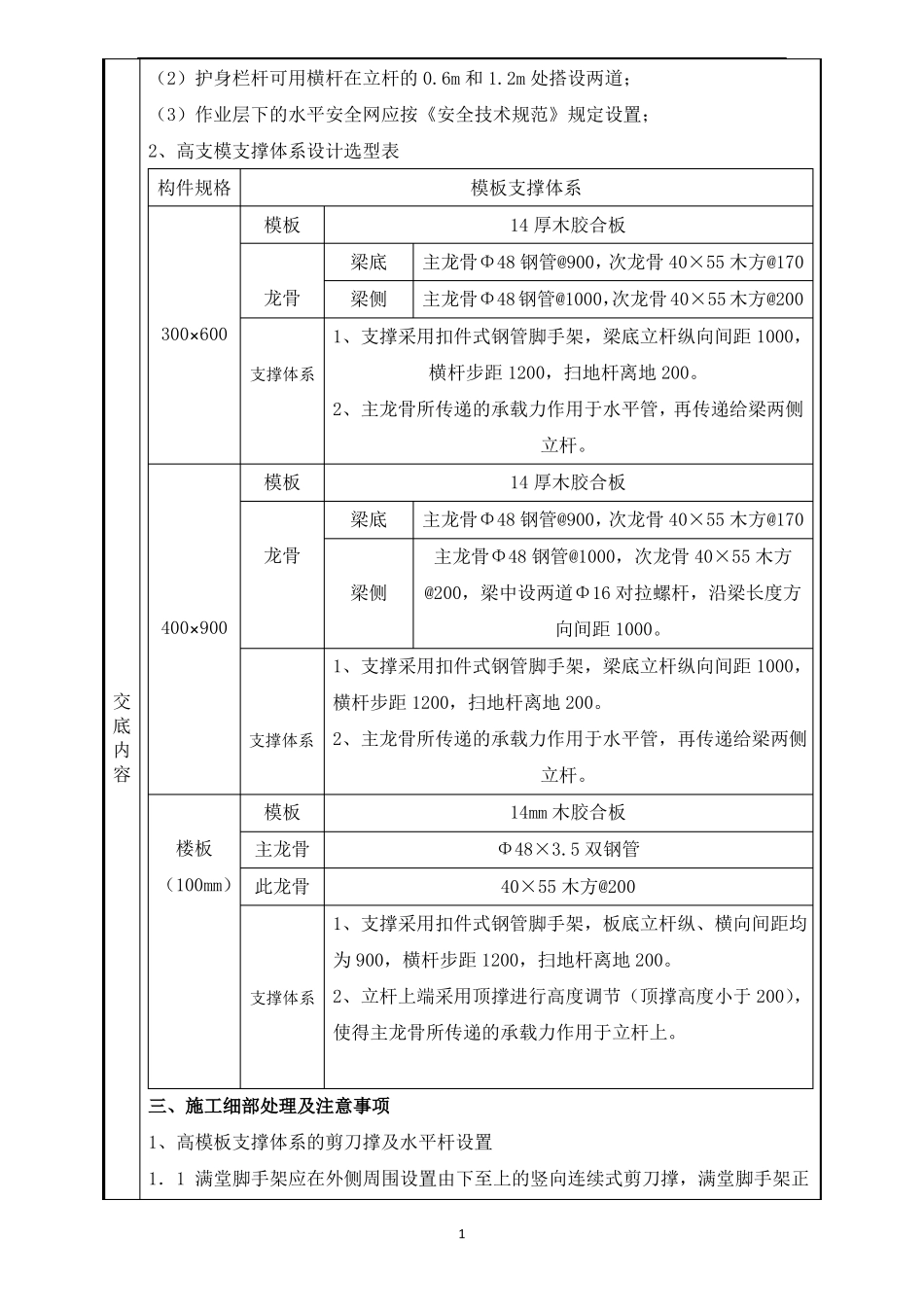

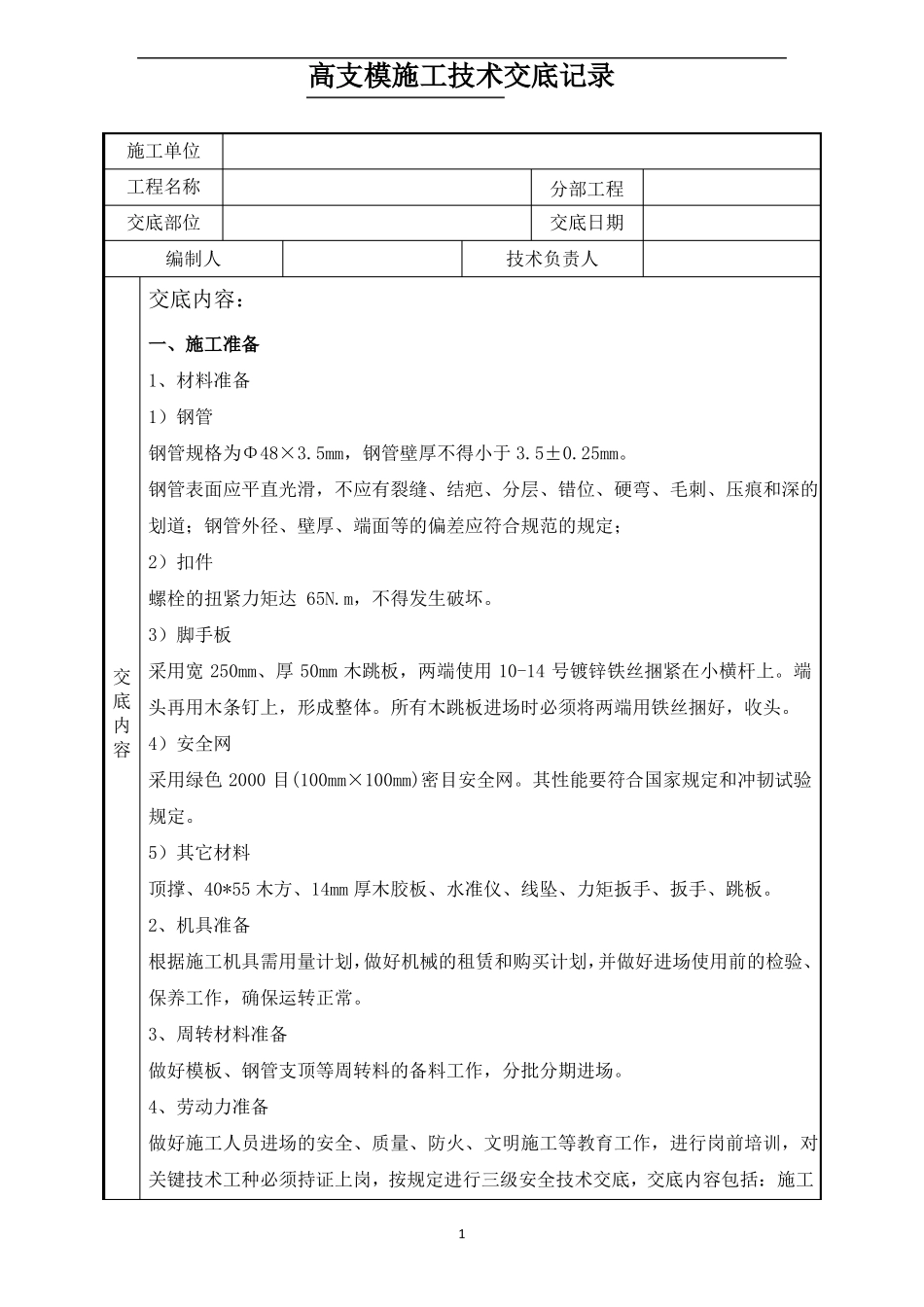

高支模施工技术交底记录施工单位工程名称交底部位编制人交底内容分部工程交底日期技术负责人交底内容:一、施工准备1、材料准备1)钢管钢管规格为Φ48×3
5mm,钢管壁厚不得小于3
钢管表面应平直光滑,不应有裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划道;钢管外径、壁厚、端面等的偏差应符合规范的规定;2)扣件螺栓的扭紧力矩达65N
m,不得发生破坏
3)脚手板采用宽250mm、厚50mm木跳板,两端使用10-14号镀锌铁丝捆紧在小横杆上
端头再用木条钉上,形成整体
所有木跳板进场时必须将两端用铁丝捆好,收头
4)安全网采用绿色2000目(100mm×100mm)密目安全网
其性能要符合国家规定和冲韧试验规定
5)其它材料顶撑、40*55木方、14mm厚木胶板、水准仪、线坠、力矩扳手、扳手、跳板
2、机具准备根据施工机具需用量计划,做好机械的租赁和购买计划,并做好进场使用前的检验、保养工作,确保运转正常
3、周转材料准备做好模板、钢管支顶等周转料的备料工作,分批分期进场
4、劳动力准备做好施工人员进场的安全、质量、防火、文明施工等教育工作,进行岗前培训,对关键技术工种必须持证上岗,按规定进行三级安全技术交底,交底内容包括:施工1交底内容进度计划;各项安全、技术、质量保证措施;质量标准和验收规范要求;设计变更和技术核定等
必要时进行现场示范,同时健全各项规章制度,加强遵纪守法教育
工人配齐施工操作用工具,如榔头、钢卷尺、扳手、工具袋等,并配备足够工人
二、施工工艺1、施工流程下层楼面施工及养护→放线、定位→架体搭设(含剪刀撑搭设)→柱钢筋绑扎→柱模板安装→梁板模板安装→梁板钢筋绑扎→墙柱、梁板砼浇筑1
1放线先放轴线、梁线,再按方案要求将立管布置点全部弹在楼板面上1
2架体搭设1)为了避免架体承载力偏心受压而降低,在架体立杆顶部设可调支托,使立杆成为典型的轴心
