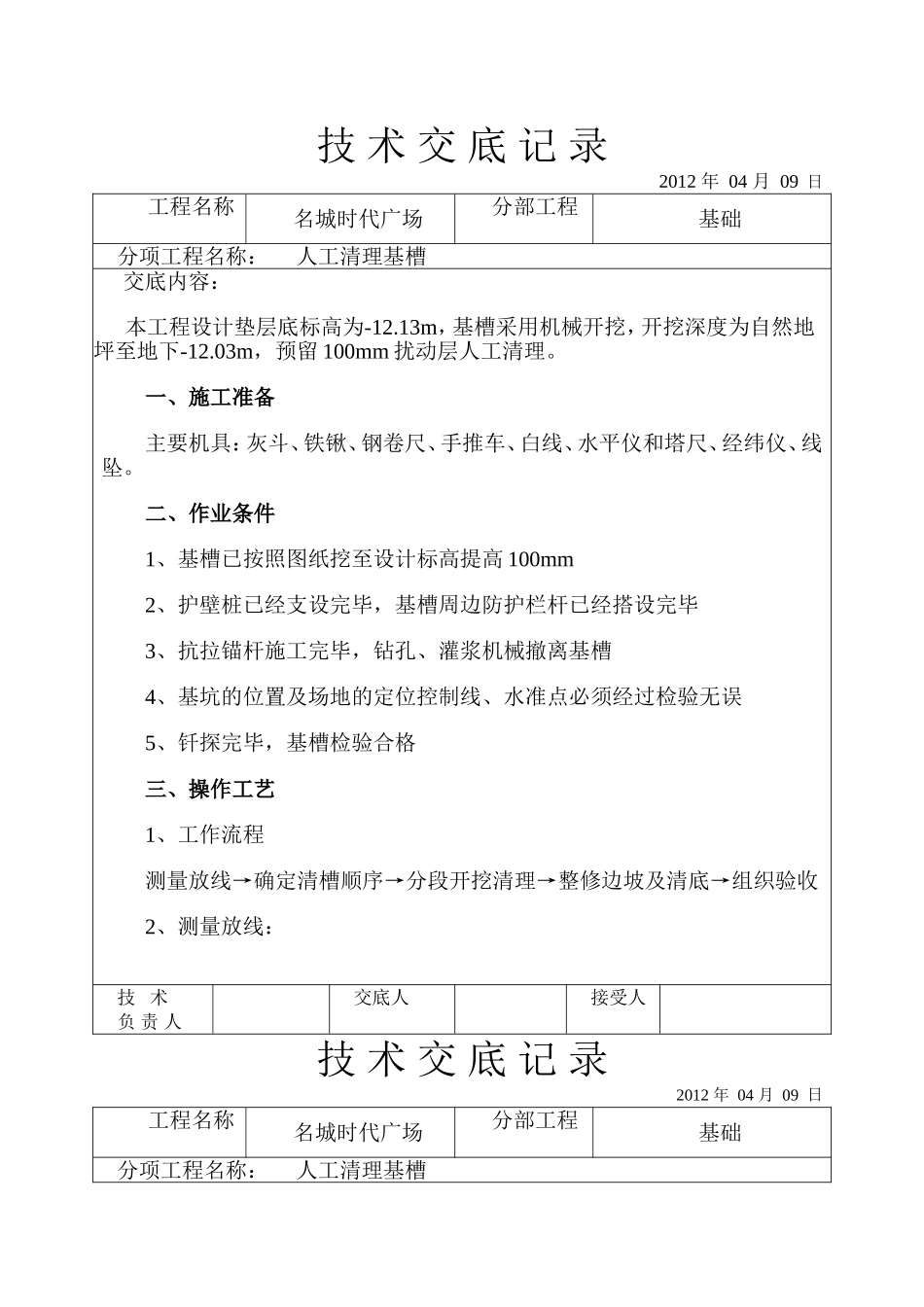

技术交底记录2012年04月09日工程名称名城时代广场分部工程基础分项工程名称:人工清理基槽交底内容:本工程设计垫层底标高为-12
13m,基槽采用机械开挖,开挖深度为自然地坪至地下-12
03m,预留100mm扰动层人工清理
一、施工准备主要机具:灰斗、铁锹、钢卷尺、手推车、白线、水平仪和塔尺、经纬仪、线坠

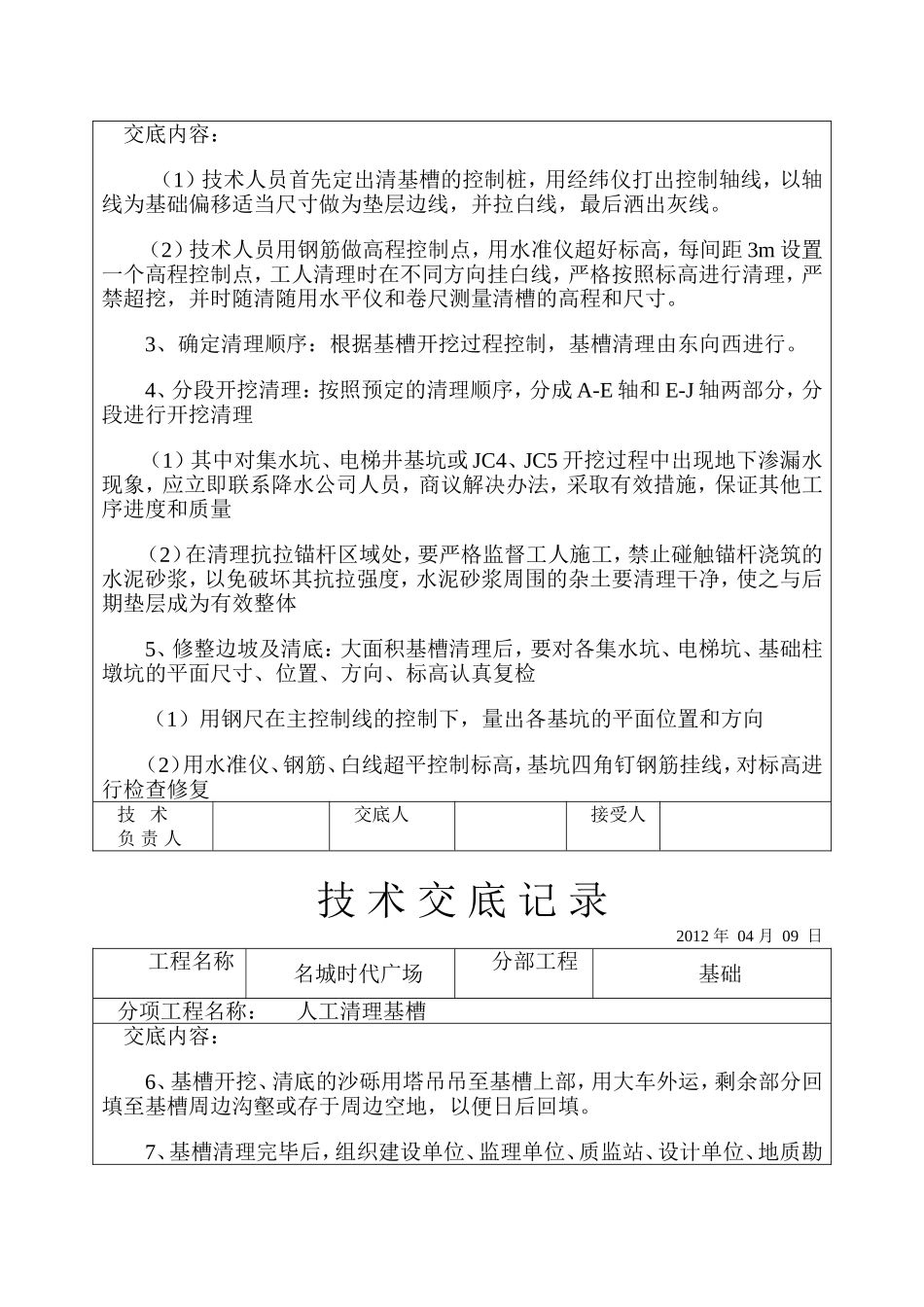

二、作业条件1、基槽已按照图纸挖至设计标高提高100mm2、护壁桩已经支设完毕,基槽周边防护栏杆已经搭设完毕3、抗拉锚杆施工完毕,钻孔、灌浆机械撤离基槽4、基坑的位置及场地的定位控制线、水准点必须经过检验无误5、钎探完毕,基槽检验合格三、操作工艺1、工作流程测量放线→确定清槽顺序→分段开挖清理→整修边坡及清底→组织验收2、测量放线:技术负责人交底人接受人技术交底记录2012年04月09日工程名称名城时代广场分部工程基础分项工程名称:人工清理基槽交底内容:(1)技术人员首先定出清基槽的控制桩,用经纬仪打出控制轴线,以轴线为基础偏移适当尺寸做为垫层边线,并拉白线,最后洒出灰线
(2)技术人员用钢筋做高程控制点,用水准仪超好标高,每间距3m设置一个高程控制点,工人清理时在不同方向挂白线,严格按照标高进行清理,严禁超挖,并时随清随用水平仪和卷尺测量清槽的高程和尺寸
3、确定清理顺序:根据基槽开挖过程控制,基槽清理由东向西进行

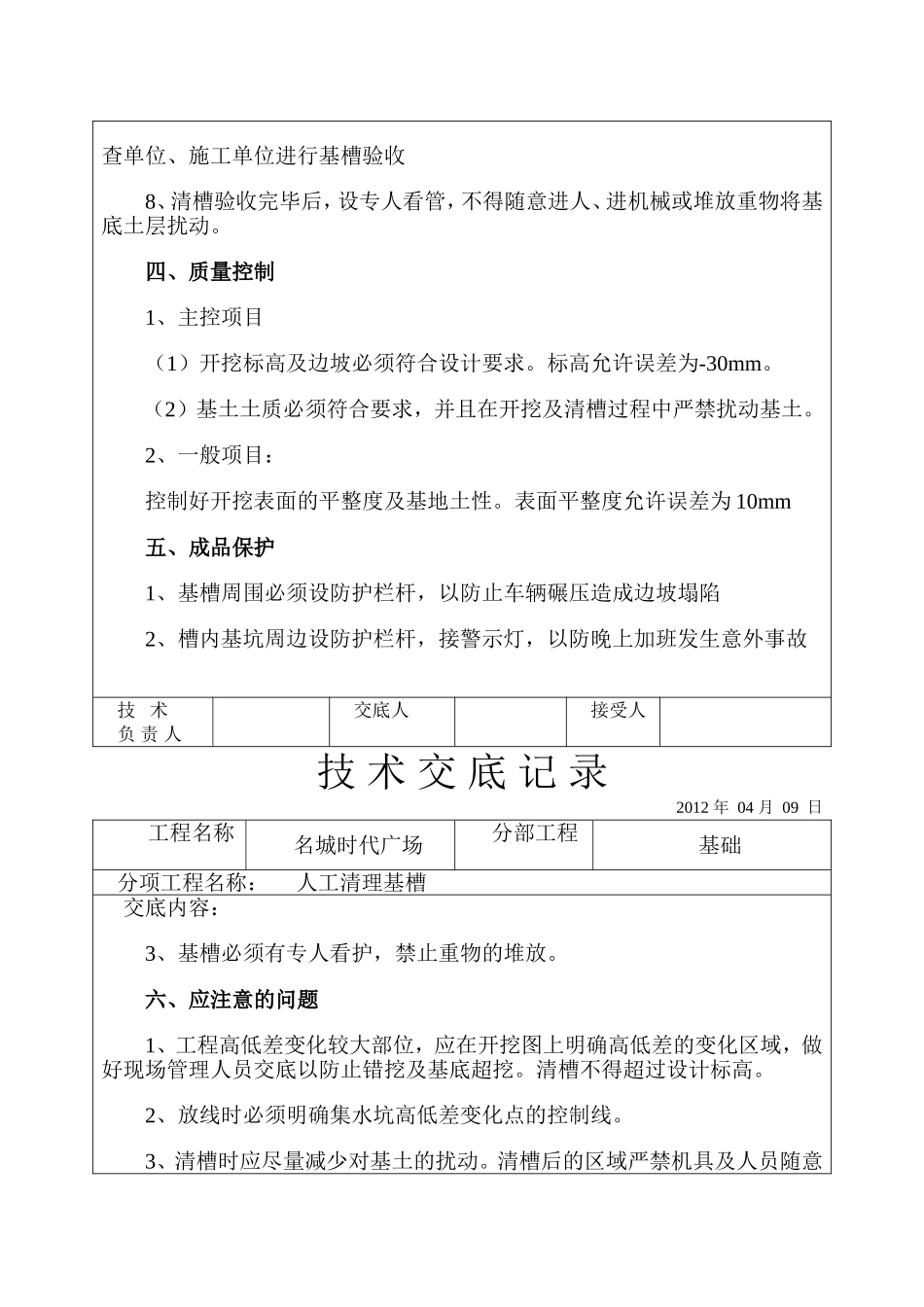

4、分段开挖清理:按照预定的清理顺序,分成A-E轴和E-J轴两部分,分段进行开挖清理(1)其中对集水坑、电梯井基坑或JC4、JC5开挖过程中出现地下渗漏水现象,应立即联系降水公司人员,商议解决办法,采取有效措施,保证其他工序进度和质量(2)在清理抗拉锚杆区域处,要严格监督工人施工,禁止碰触锚杆浇筑的水泥砂浆,以免破坏其抗拉强度,水泥砂浆周围的杂土要清理干净,使之与后期垫层成为有效整体5、修整边坡及清底:大面积基槽清理后,要对各集水坑、电梯坑、基础柱墩坑的
