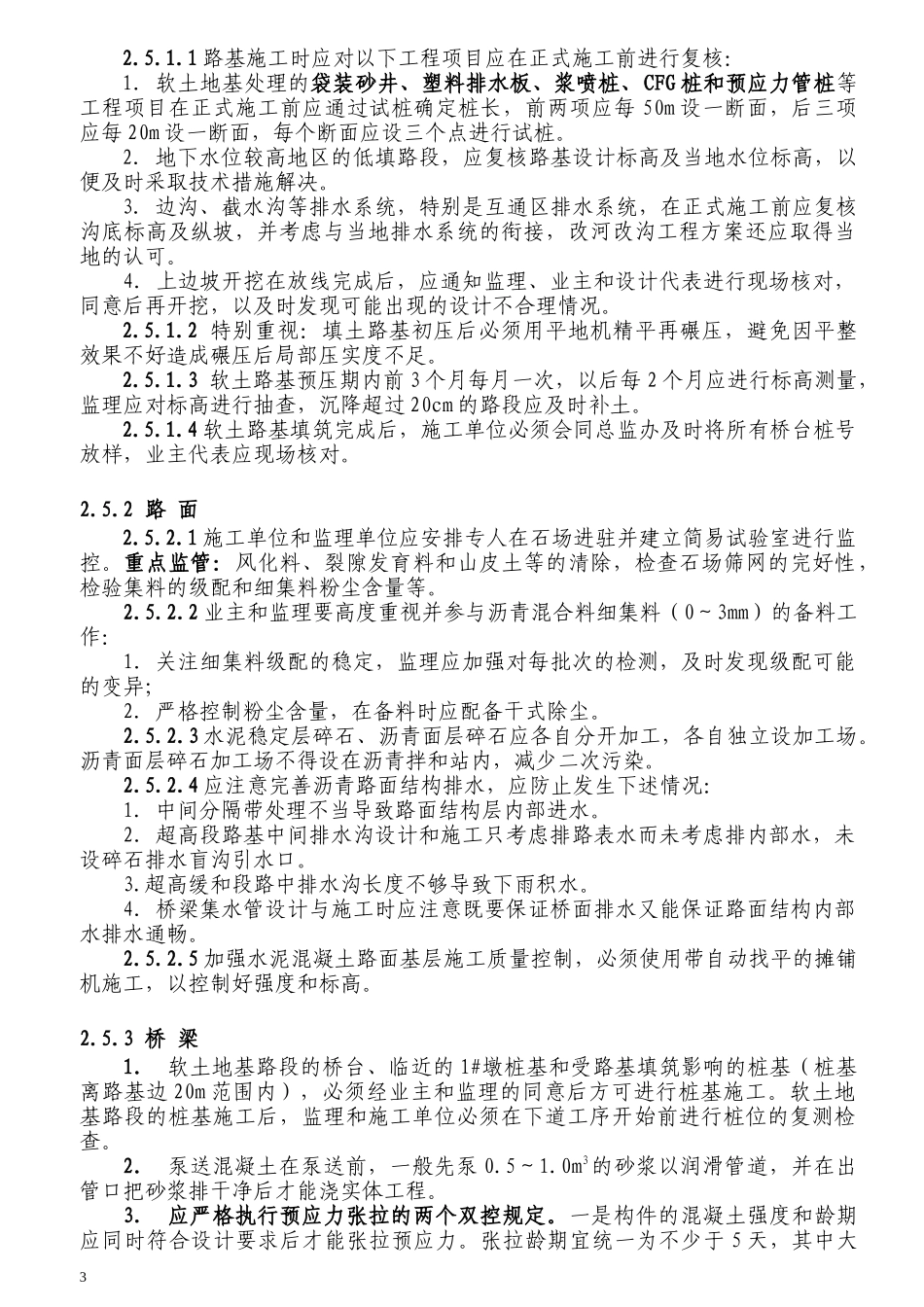

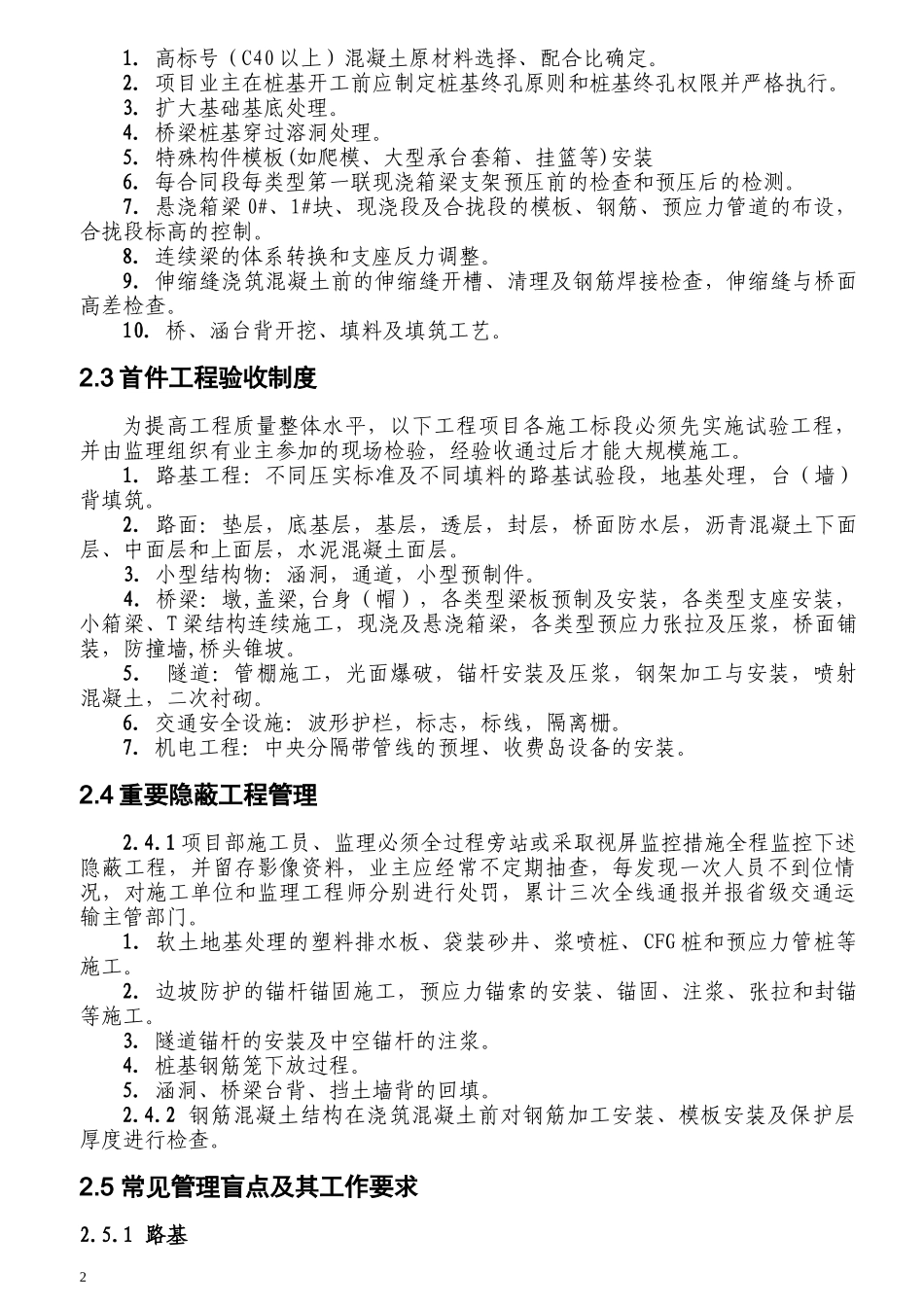

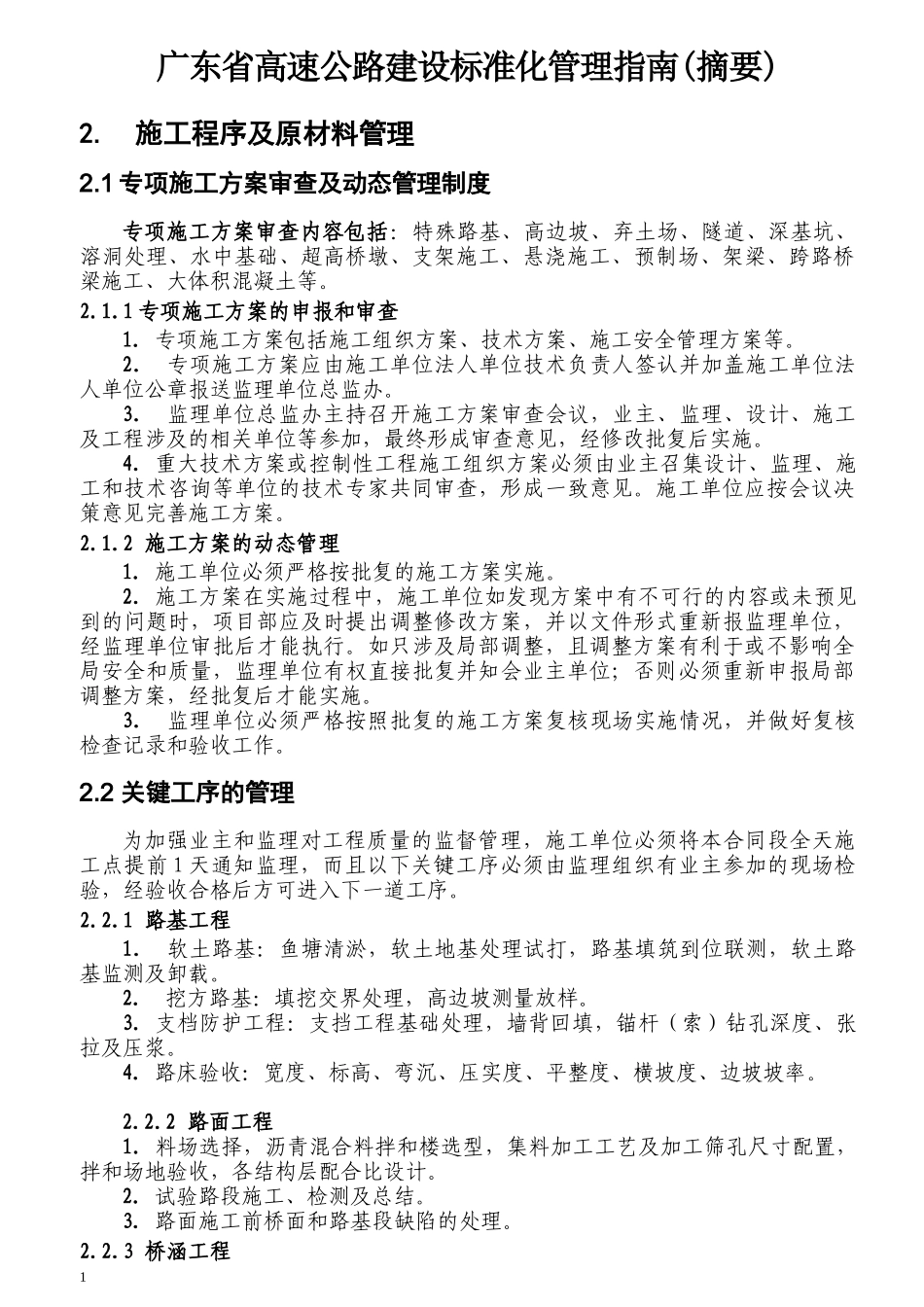

广东省高速公路建设标准化管理指南(摘要)2
施工程序及原材料管理2
1专项施工方案审查及动态管理制度专项施工方案审查内容包括:特殊路基、高边坡、弃土场、隧道、深基坑、溶洞处理、水中基础、超高桥墩、支架施工、悬浇施工、预制场、架梁、跨路桥梁施工、大体积混凝土等
1专项施工方案的申报和审查1.专项施工方案包括施工组织方案、技术方案、施工安全管理方案等
2.专项施工方案应由施工单位法人单位技术负责人签认并加盖施工单位法人单位公章报送监理单位总监办
3.监理单位总监办主持召开施工方案审查会议,业主、监理、设计、施工及工程涉及的相关单位等参加,最终形成审查意见,经修改批复后实施
4.重大技术方案或控制性工程施工组织方案必须由业主召集设计、监理、施工和技术咨询等单位的技术专家共同审查,形成一致意见
施工单位应按会议决策意见完善施工方案
2施工方案的动态管理1.施工单位必须严格按批复的施工方案实施
2.施工方案在实施过程中,施工单位如发现方案中有不可行的内容或未预见到的问题时,项目部应及时提出调整修改方案,并以文件形式重新报监理单位,经监理单位审批后才能执行
如只涉及局部调整,且调整方案有利于或不影响全局安全和质量,监理单位有权直接批复并知会业主单位;否则必须重新申报局部调整方案,经批复后才能实施
3.监理单位必须严格按照批复的施工方案复核现场实施情况,并做好复核检查记录和验收工作
2关键工序的管理为加强业主和监理对工程质量的监督管理,施工单位必须将本合同段全天施工点提前1天通知监理,而且以下关键工序必须由监理组织有业主参加的现场检验,经验收合格后方可进入下一道工序
1路基工程1.软土路基:鱼塘清淤,软土地基处理试打,路基填筑到位联测,软土路基监测及卸载
2.挖方路基:填挖交界处理,高边坡测量放样
3.支档防护工程:支挡工程基础处理,墙背回填,锚杆(索)钻孔深
