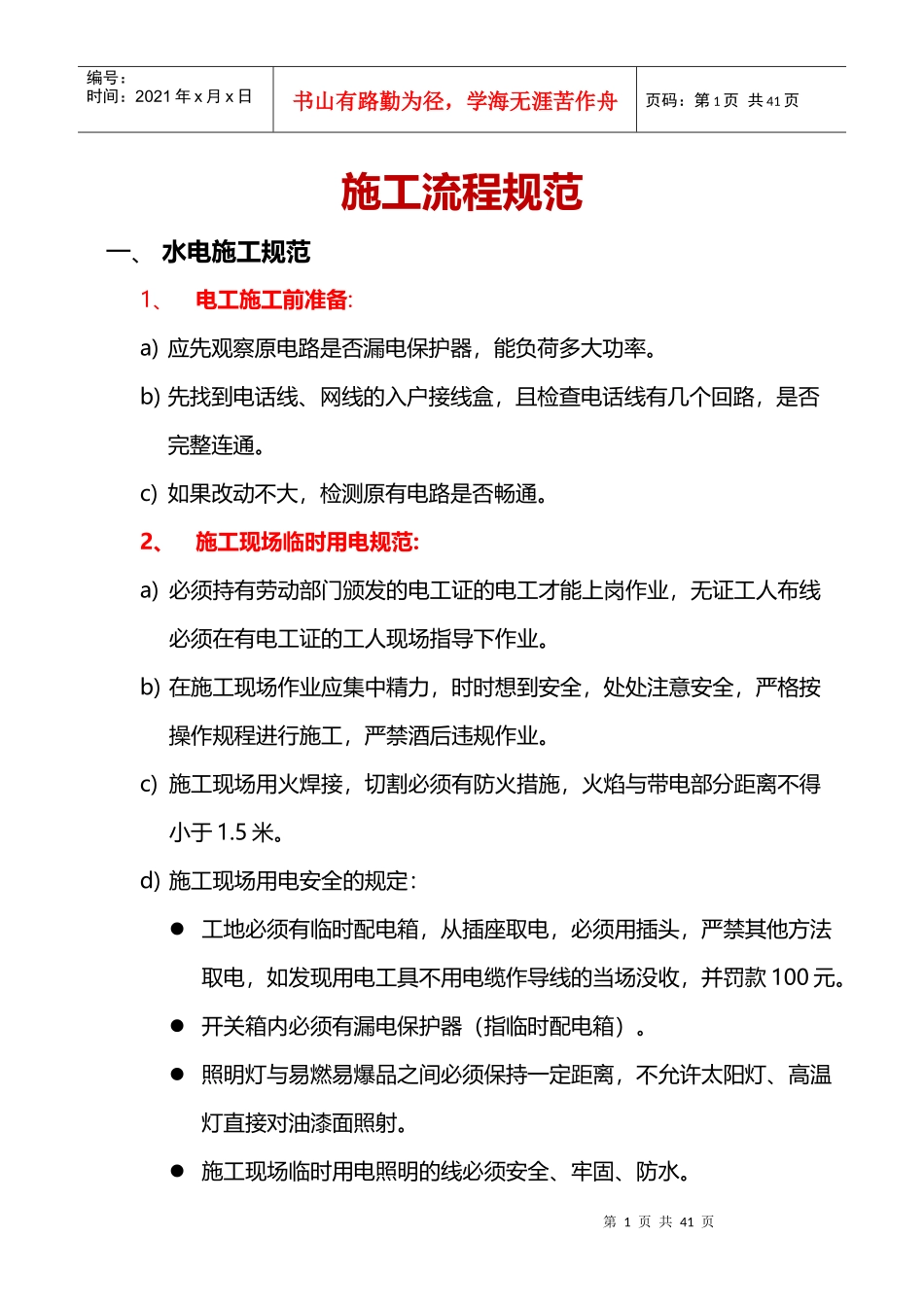

第1页共41页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共41页施工流程规范一、水电施工规范1、电工施工前准备:a)应先观察原电路是否漏电保护器,能负荷多大功率
b)先找到电话线、网线的入户接线盒,且检查电话线有几个回路,是否完整连通
c)如果改动不大,检测原有电路是否畅通
2、施工现场临时用电规范:a)必须持有劳动部门颁发的电工证的电工才能上岗作业,无证工人布线必须在有电工证的工人现场指导下作业
b)在施工现场作业应集中精力,时时想到安全,处处注意安全,严格按操作规程进行施工,严禁酒后违规作业
c)施工现场用火焊接,切割必须有防火措施,火焰与带电部分距离不得小于1
d)施工现场用电安全的规定:工地必须有临时配电箱,从插座取电,必须用插头,严禁其他方法取电,如发现用电工具不用电缆作导线的当场没收,并罚款100元
开关箱内必须有漏电保护器(指临时配电箱)
照明灯与易燃易爆品之间必须保持一定距离,不允许太阳灯、高温灯直接对油漆面照射
施工现场临时用电照明的线必须安全、牢固、防水
第2页共41页第1页共41页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共41页3、PVC线管布线应注意以下规定:a)管道PVC管道必须要弹线,使用切割机开槽,开槽深度为管下去要1-1
5公分砂浆保护层
PVC管道地面如不开槽,先弹地面直线再沿墨线固定管道
86暗盒之间距离要在0
8-1公分之间,厨、卫墙面要留贴砖厚度
PVC外壁的阻燃标记及制造厂标应向外
b)管道连接管与管之间套管内必须涂刷专用胶水
管与暗盒连结必须要锁头和锁母
砂浆补线管应先浇水,再用纯水泥砂浆进行修补,不得比原墙面高
不得使用三通弯头,分线必须用分线盒,弯管用弹簧弯
地面不开槽走管,必须固定好管,要做到美观
墙面走管禁止斜道,必须横平竖直(
