长沙矿业有限公司五亩冲煤矿采煤工作面作业规程工作面名称:5213工作面编制人:彭建强施工队:采五队矿总工程师:欧文毅矿长:李文清编制日期:二〇一四年元月九日公司批文(红头文件)

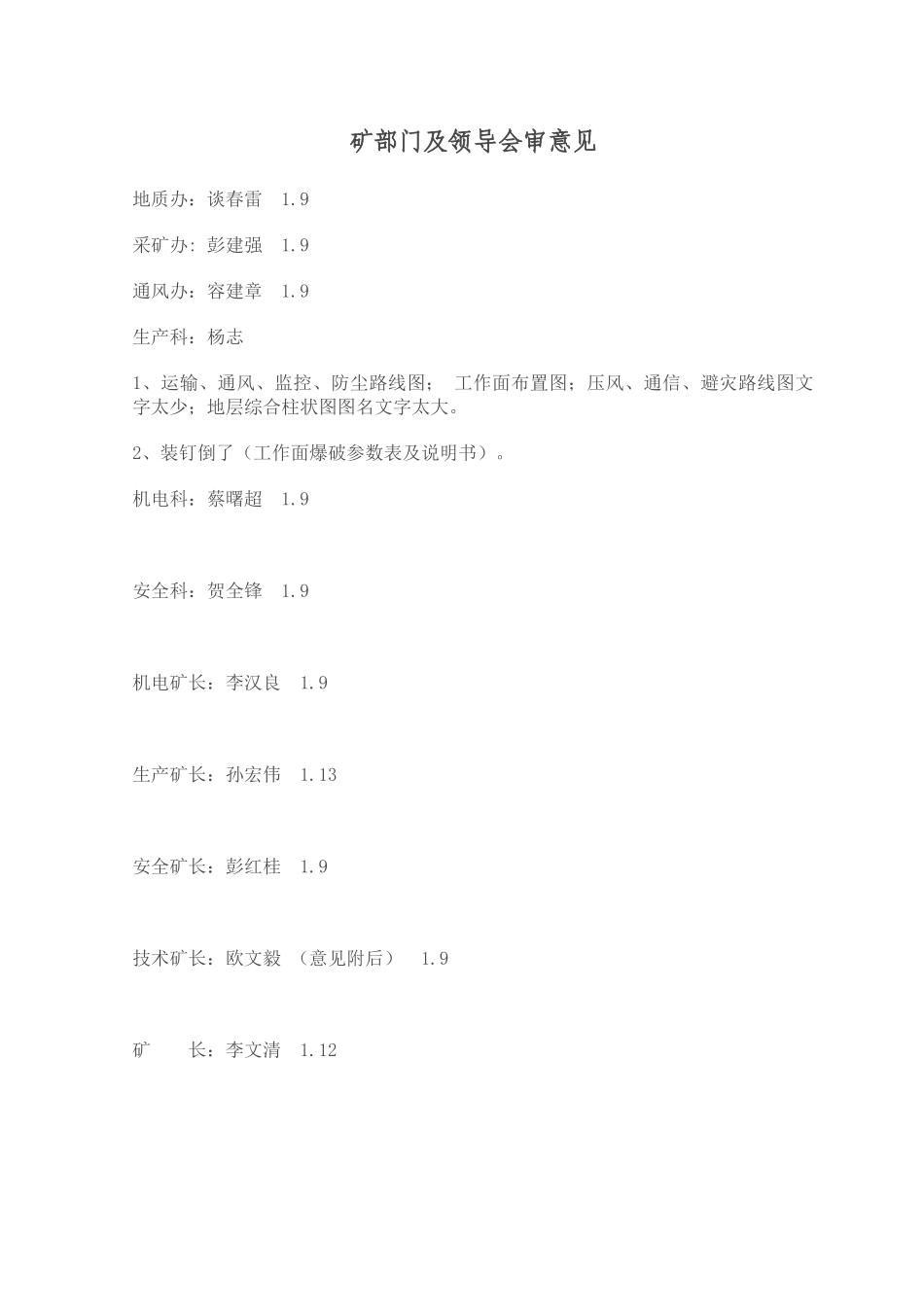

矿部门及领导会审意见地质办:谈春雷1
9采矿办:彭建强1
9通风办:容建章1
9生产科:杨志1、运输、通风、监控、防尘路线图;工作面布置图;压风、通信、避灾路线图文字太少;地层综合柱状图图名文字太大
2、装钉倒了(工作面爆破参数表及说明书)
机电科:蔡曙超1
9安全科:贺全锋1
9机电矿长:李汉良1
9生产矿长:孙宏伟1
13安全矿长:彭红桂1
9技术矿长:欧文毅(意见附后)1
9矿长:李文清1
12矿领导审批意见1、本作业规程为5213工作面一期工程回采作业规程,二期、三期工程均应另行编制;2、地质说明书及第一章第一节工作面位置及相邻关系中,“东有石七队在开拓-408皮带巷”应修改为石三队;3、第二章第一节采高确定中,支柱规格选择计算值矛盾,必须重新计算选型;4、巷道布置中,按相关规定,溜子巷必须布置在进风侧,但考虑进风侧-395回风上山见煤煤斗至平巷段有一处9米高差及二期工程接续因素,溜子巷布置于回风侧较妥当,但必须补充相关安全技术措施;5、考虑本工作面切眼推采过程中,切眼长度会发生变化,应计算出最长段支护材料数据,并在第二章第二节予以增加说明;6、第三章第一节工作面支护质量规格及要求中,第二十条“工作面采高最低不得低于1
7m,最高不得超过2
4m“错误,应修改;7、第四章第二节通风方法风量计算中,排序错误:“1、应为按瓦斯涌出量计算,且q不是1
31m3/min,而应是本工作面瓦斯绝对涌出量数据,应与地质说明书中统一;按工作面温度计算中,s与v意义搞反了,且断面积计算有误,应修改,最后结论同样应作出相应修改;8、第四章第二节通风路线中,上、下引巷写反了
