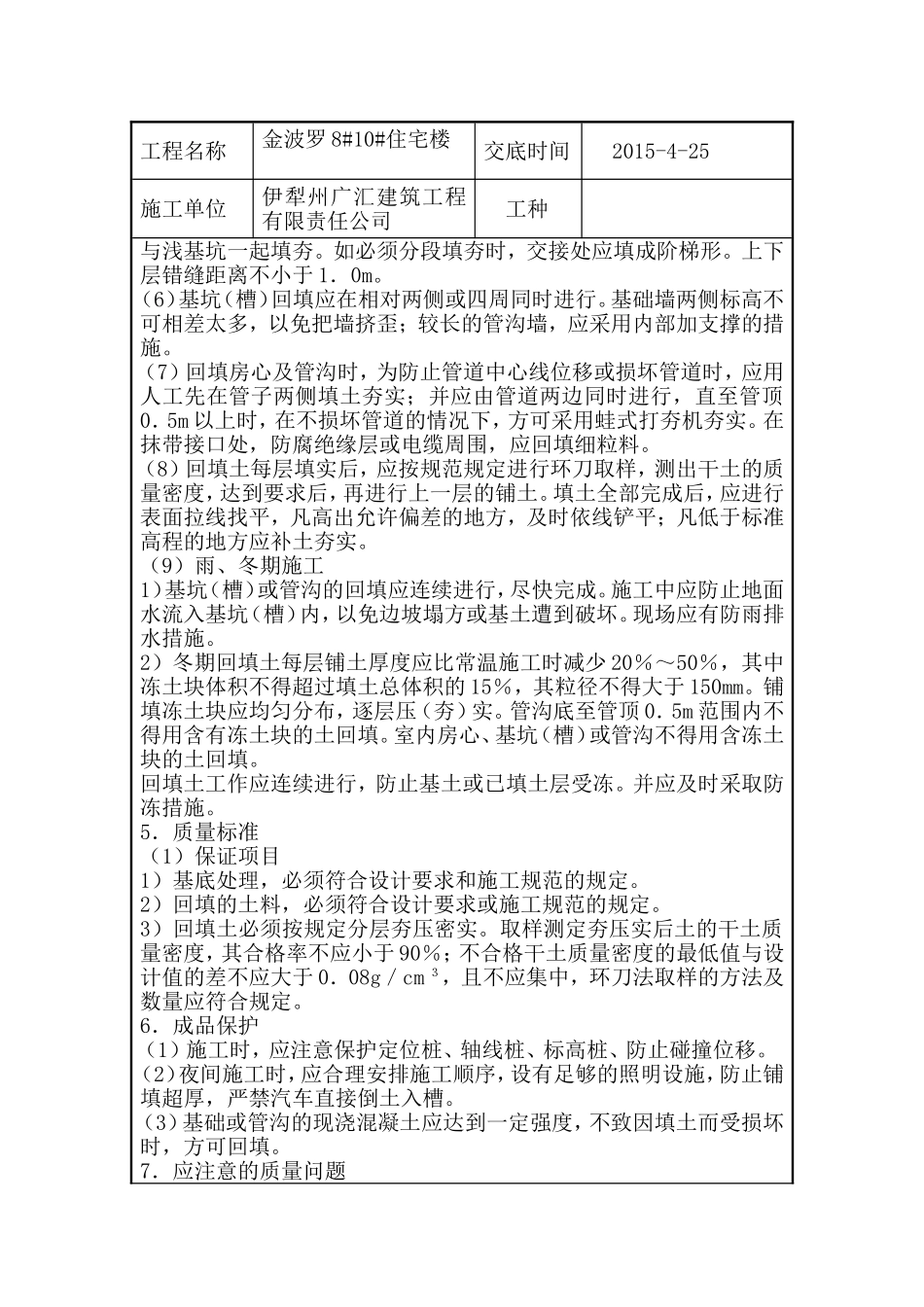

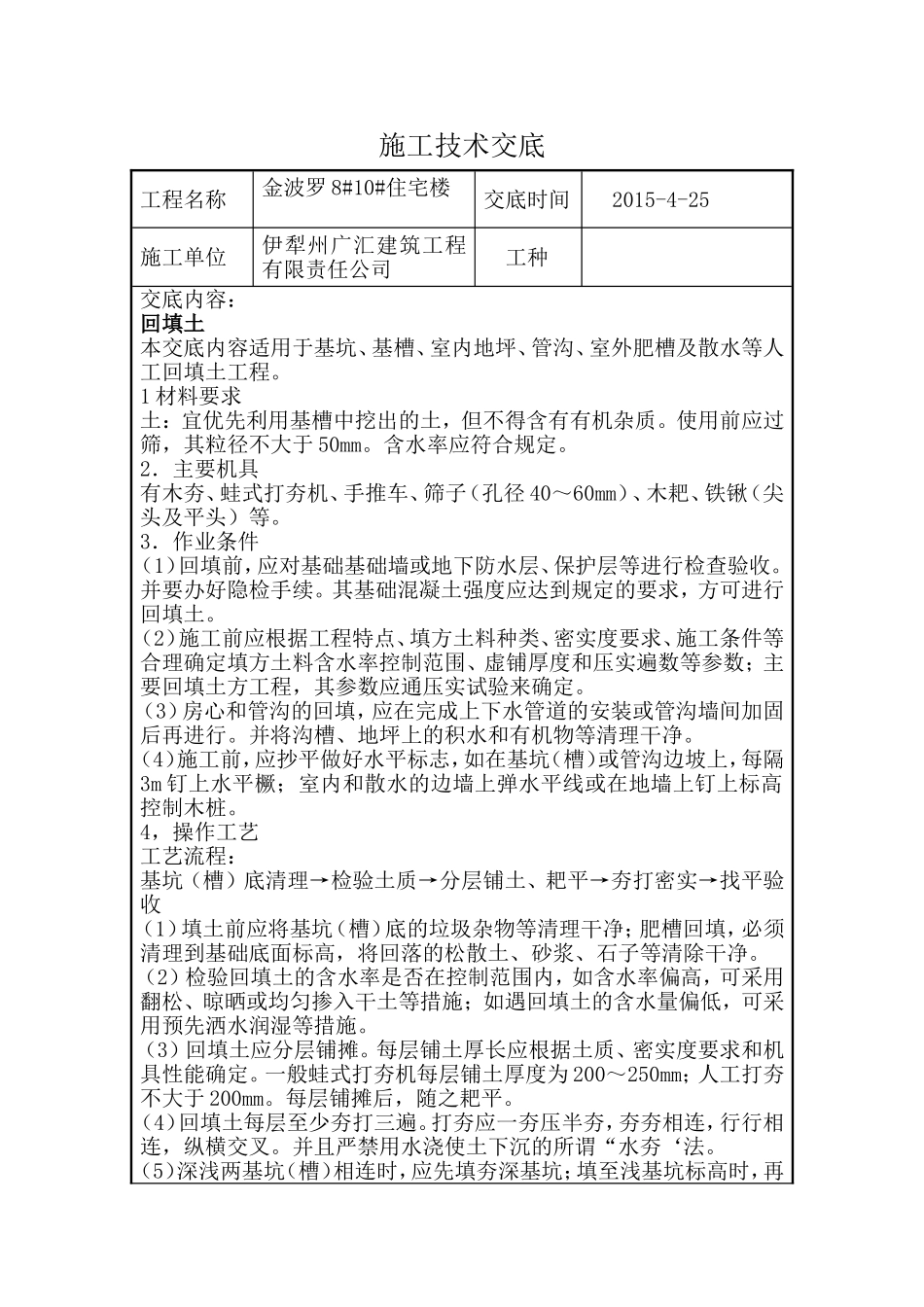

施工技术交底工程名称金波罗8#10#住宅楼交底时间2015-4-25施工单位伊犁州广汇建筑工程有限责任公司工种交底内容:回填土本交底内容适用于基坑、基槽、室内地坪、管沟、室外肥槽及散水等人工回填土工程
1材料要求土:宜优先利用基槽中挖出的土,但不得含有有机杂质
使用前应过筛,其粒径不大于50mm
含水率应符合规定
2.主要机具有木夯、蛙式打夯机、手推车、筛子(孔径40~60mm)、木耙、铁锹(尖头及平头)等
3.作业条件(1)回填前,应对基础基础墙或地下防水层、保护层等进行检查验收
并要办好隐检手续
其基础混凝土强度应达到规定的要求,方可进行回填土
(2)施工前应根据工程特点、填方土料种类、密实度要求、施工条件等合理确定填方土料含水率控制范围、虚铺厚度和压实遍数等参数;主要回填土方工程,其参数应通压实试验来确定
(3)房心和管沟的回填,应在完成上下水管道的安装或管沟墙间加固后再进行
并将沟槽、地坪上的积水和有机物等清理干净
(4)施工前,应抄平做好水平标志,如在基坑(槽)或管沟边坡上,每隔3m钉上水平橛;室内和散水的边墙上弹水平线或在地墙上钉上标高控制木桩
4,操作工艺工艺流程:基坑(槽)底清理→检验土质→分层铺土、耙平→夯打密实→找平验收(1)填土前应将基坑(槽)底的垃圾杂物等清理干净;肥槽回填,必须清理到基础底面标高,将回落的松散土、砂浆、石子等清除干净
(2)检验回填土的含水率是否在控制范围内,如含水率偏高,可采用翻松、晾晒或均匀掺入干土等措施;如遇回填土的含水量偏低,可采用预先洒水润湿等措施
(3)回填土应分层铺摊
每层铺土厚长应根据土质、密实度要求和机具性能确定
一般蛙式打夯机每层铺土厚度为200~250mm;人工打夯不大于200mm
每层铺摊后,随之耙平
(4)回填土每层至少夯打三遍
打夯应一夯压半夯,夯夯相连,行行相连,纵横交叉

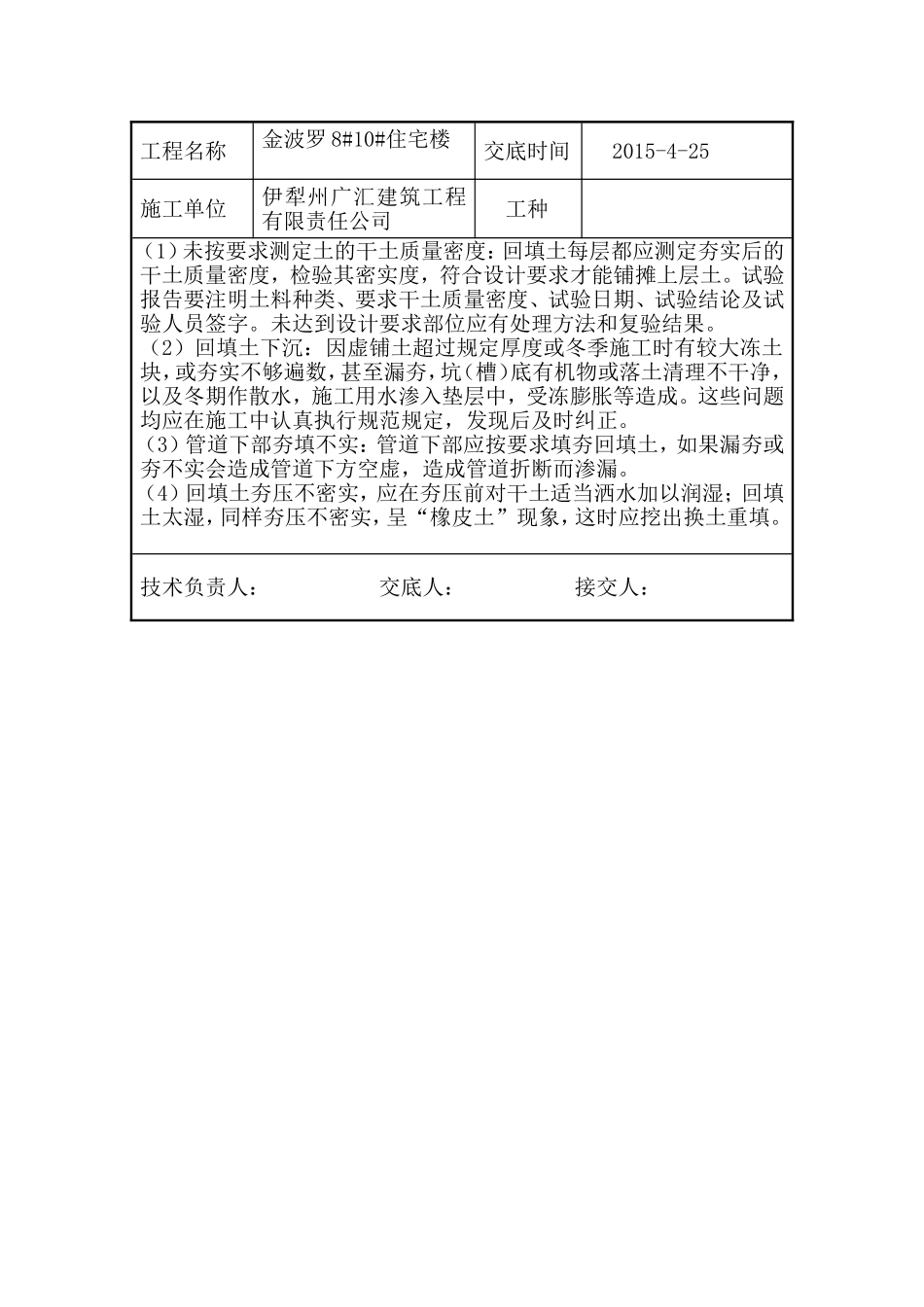

并且严禁用水浇使土下沉的所谓“
