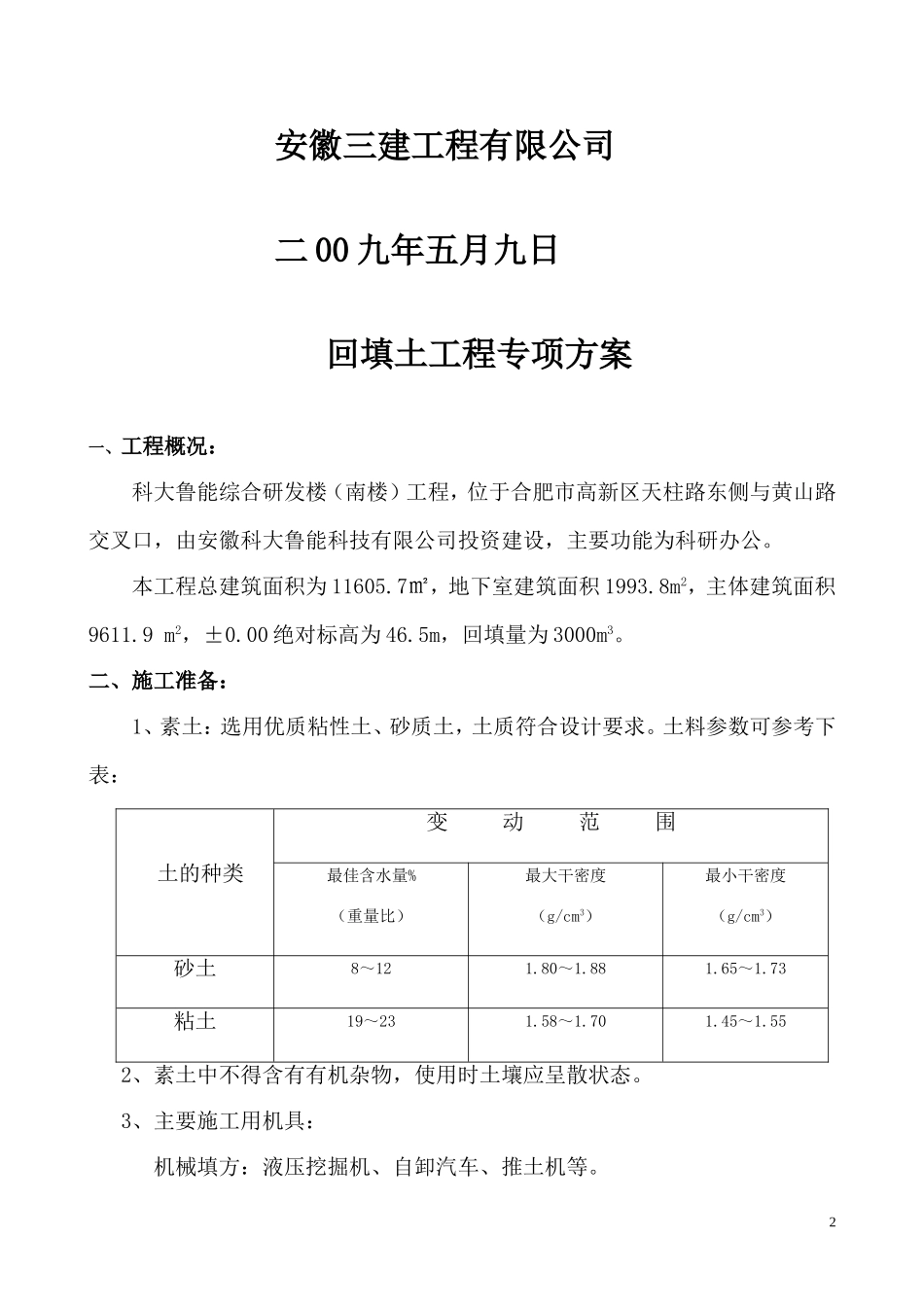

科大鲁能综合研发楼(南楼)回填土工程施工方案1安徽三建工程有限公司二00九年五月九日回填土工程专项方案一、工程概况:科大鲁能综合研发楼(南楼)工程,位于合肥市高新区天柱路东侧与黄山路交叉口,由安徽科大鲁能科技有限公司投资建设,主要功能为科研办公
本工程总建筑面积为11605
7㎡,地下室建筑面积1993
8m2,主体建筑面积9611
9m2,±0
00绝对标高为46
5m,回填量为3000m3
二、施工准备:1、素土:选用优质粘性土、砂质土,土质符合设计要求

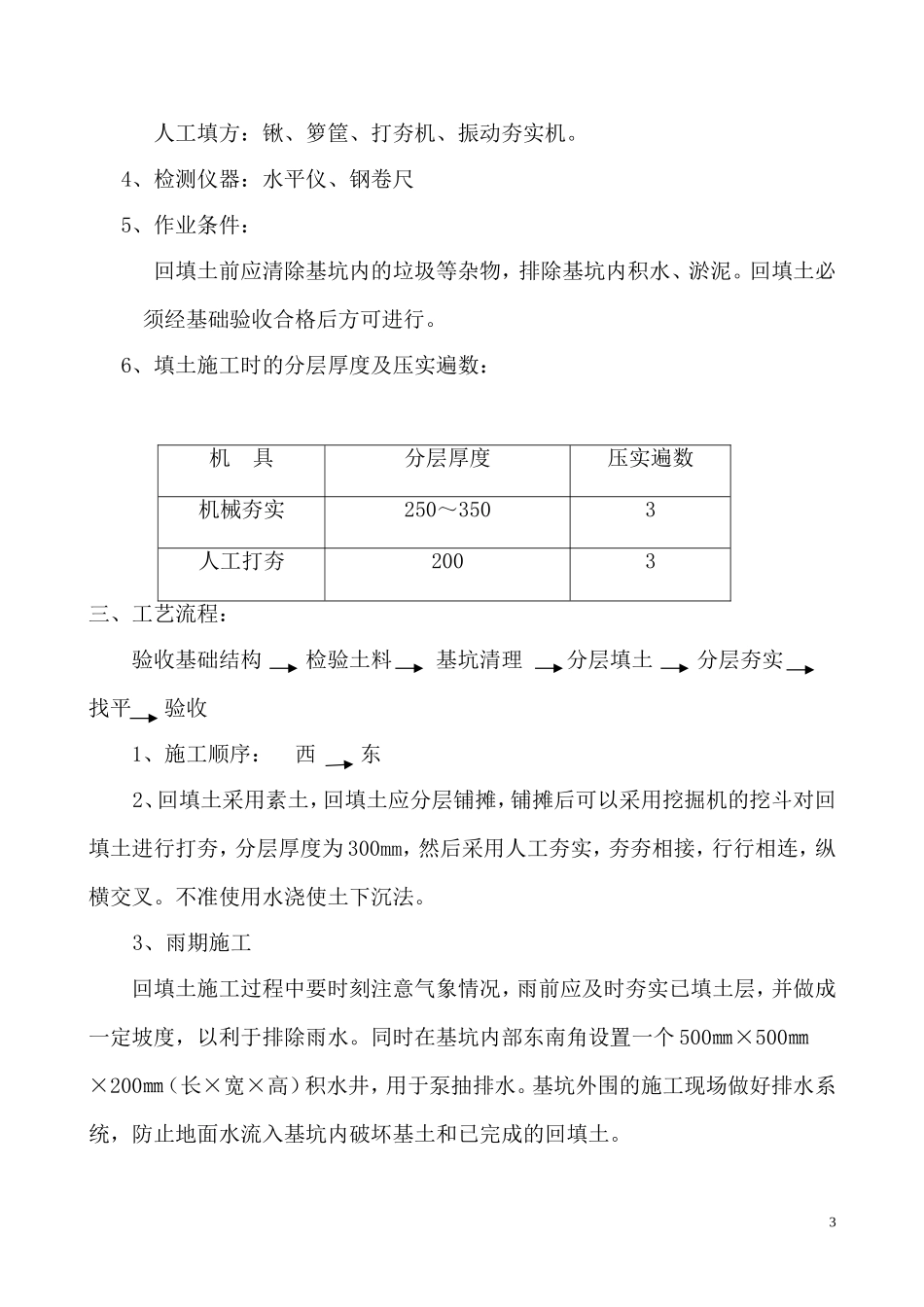

土料参数可参考下表:土的种类变动范围最佳含水量%(重量比)最大干密度(g/cm3)最小干密度(g/cm3)砂土8~121
73粘土19~231
552、素土中不得含有有机杂物,使用时土壤应呈散状态
3、主要施工用机具:机械填方:液压挖掘机、自卸汽车、推土机等
2人工填方:锹、箩筐、打夯机、振动夯实机
4、检测仪器:水平仪、钢卷尺5、作业条件:回填土前应清除基坑内的垃圾等杂物,排除基坑内积水、淤泥
回填土必须经基础验收合格后方可进行
6、填土施工时的分层厚度及压实遍数:机具分层厚度压实遍数机械夯实250~3503人工打夯2003三、工艺流程:验收基础结构检验土料基坑清理分层填土分层夯实找平验收1、施工顺序:西东2、回填土采用素土,回填土应分层铺摊,铺摊后可以采用挖掘机的挖斗对回填土进行打夯,分层厚度为300mm,然后采用人工夯实,夯夯相接,行行相连,纵横交叉
不准使用水浇使土下沉法
3、雨期施工回填土施工过程中要时刻注意气象情况,雨前应及时夯实已填土层,并做成一定坡度,以利于排除雨水
同时在基坑内部东南角设置一个500㎜×500㎜×200㎜(长×宽×高)积水井,用于泵抽排水
基坑外围的施工现场做好排水系统,防止地面水流入基坑内破坏基土和已完成的回填土
3四、质量标准
