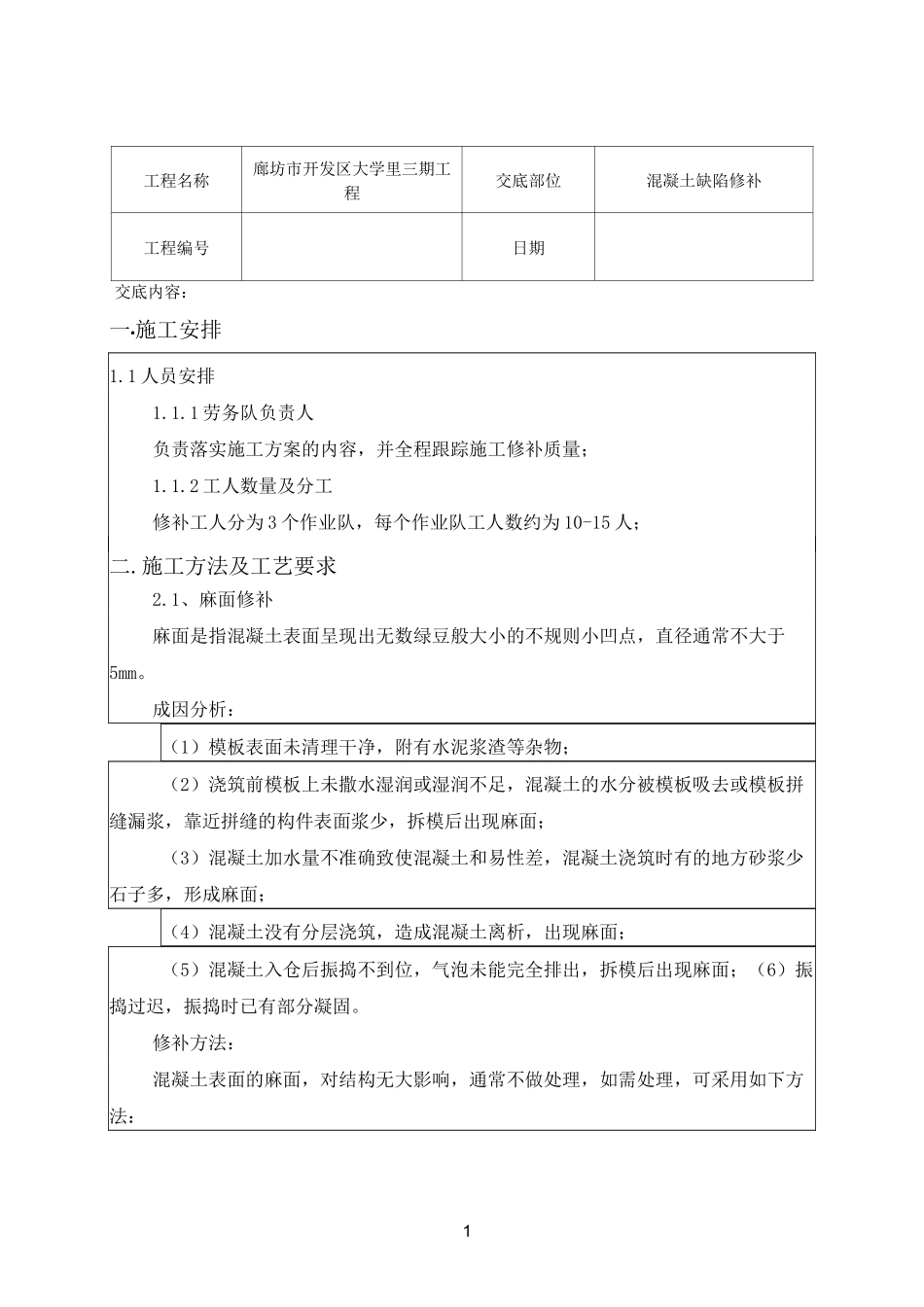

1工程名称廊坊市开发区大学里三期工程交底部位混凝土缺陷修补工程编号日期交底内容:一•施工安排1
1人员安排1
1劳务队负责人负责落实施工方案的内容,并全程跟踪施工修补质量;1
2工人数量及分工修补工人分为3个作业队,每个作业队工人数约为10-15人;二
施工方法及工艺要求2
1、麻面修补麻面是指混凝土表面呈现出无数绿豆般大小的不规则小凹点,直径通常不大于5mm
成因分析:(1)模板表面未清理干净,附有水泥浆渣等杂物;(2)浇筑前模板上未撒水湿润或湿润不足,混凝土的水分被模板吸去或模板拼缝漏浆,靠近拼缝的构件表面浆少,拆模后出现麻面;(3)混凝土加水量不准确致使混凝土和易性差,混凝土浇筑时有的地方砂浆少石子多,形成麻面;(4)混凝土没有分层浇筑,造成混凝土离析,出现麻面;(5)混凝土入仓后振捣不到位,气泡未能完全排出,拆模后出现麻面;(6)振捣过迟,振捣时已有部分凝固

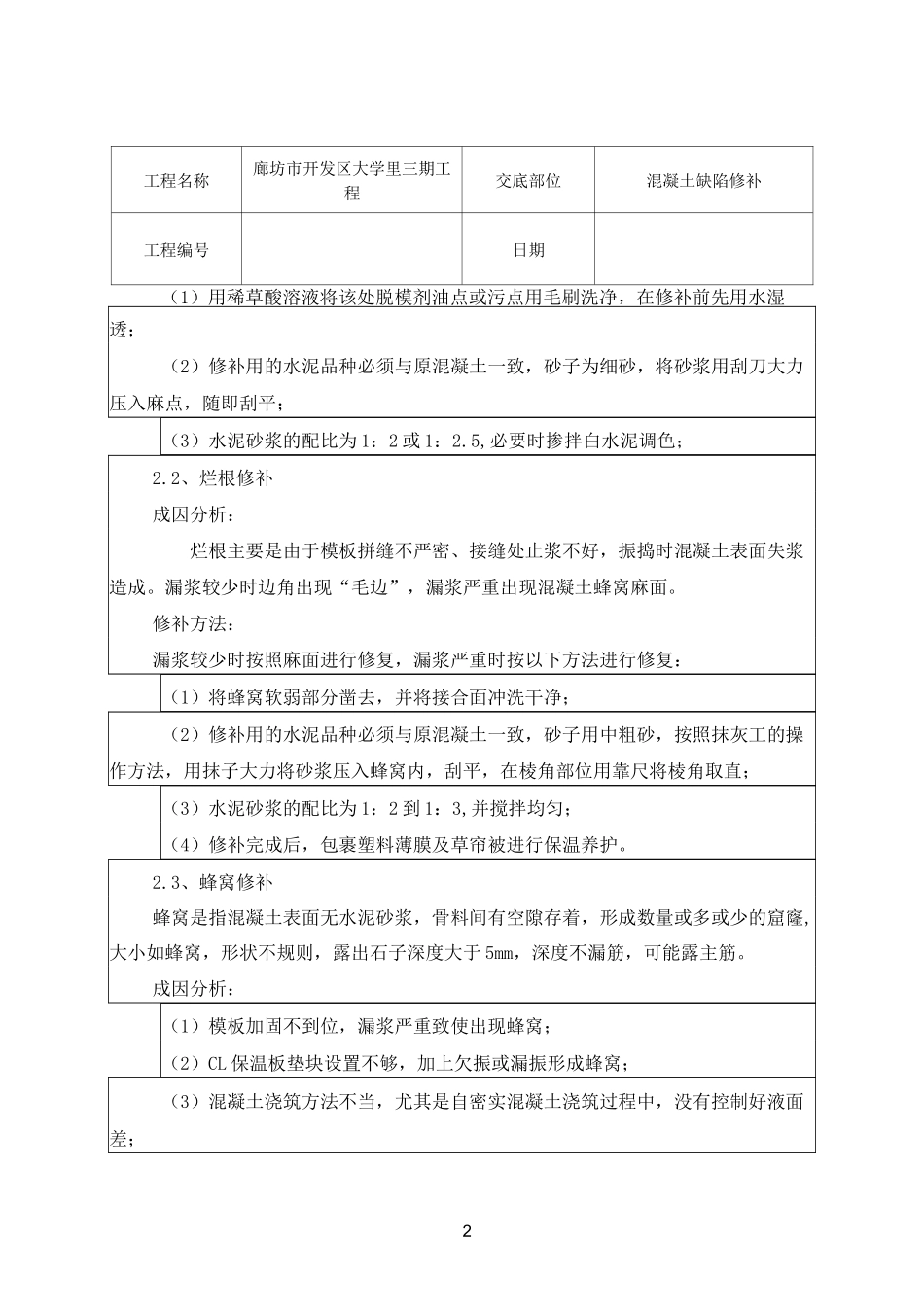

修补方法:混凝土表面的麻面,对结构无大影响,通常不做处理,如需处理,可采用如下方法:2工程名称廊坊市开发区大学里三期工程交底部位混凝土缺陷修补工程编号日期(1)用稀草酸溶液将该处脱模剂油点或污点用毛刷洗净,在修补前先用水湿透;(2)修补用的水泥品种必须与原混凝土一致,砂子为细砂,将砂浆用刮刀大力压入麻点,随即刮平;(3)水泥砂浆的配比为1:2或1:2
5,必要时掺拌白水泥调色;2
2、烂根修补成因分析:烂根主要是由于模板拼缝不严密、接缝处止浆不好,振捣时混凝土表面失浆造成
漏浆较少时边角出现“毛边”,漏浆严重出现混凝土蜂窝麻面

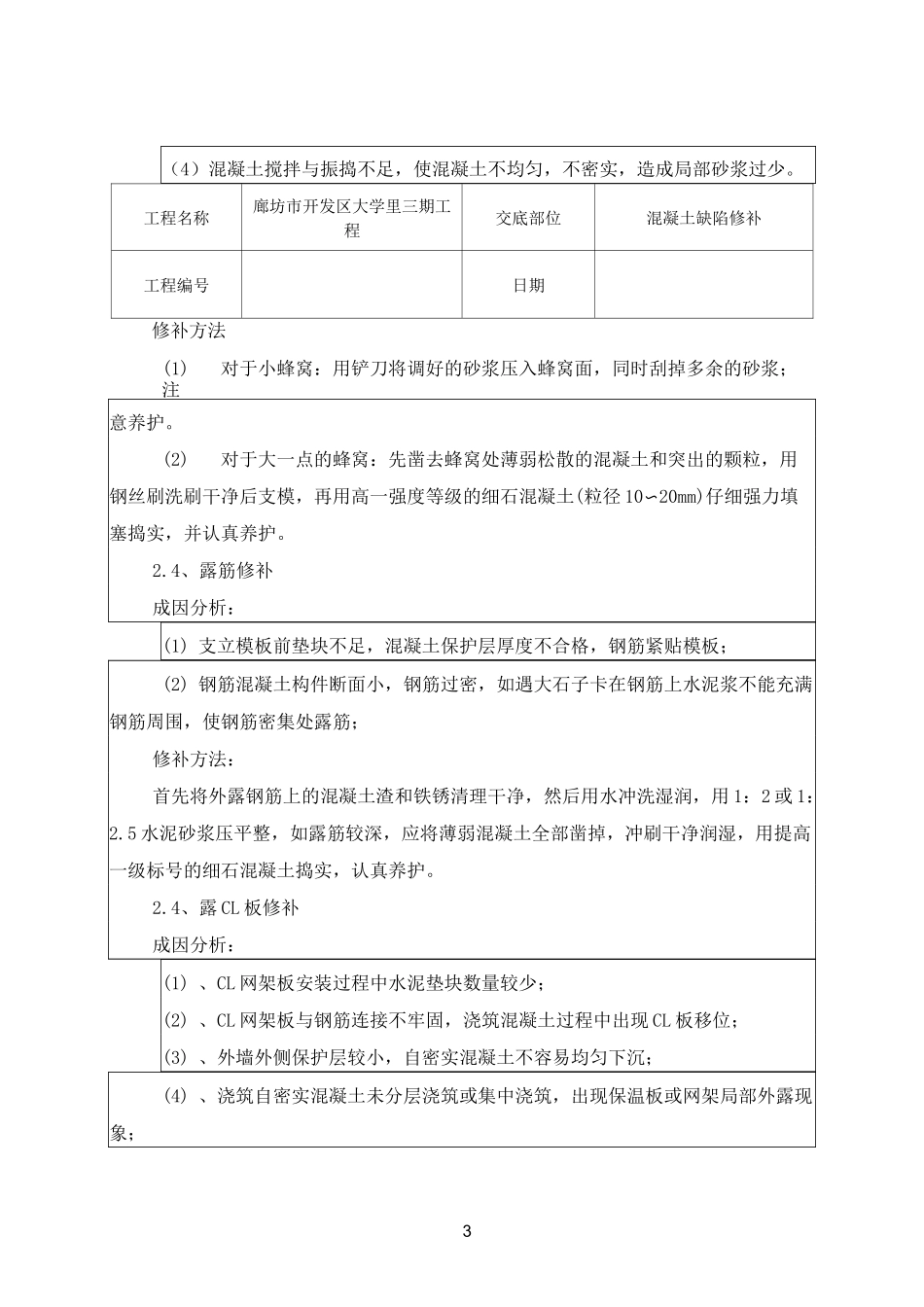

修补方法:漏浆较少时按照麻面进行修复,漏浆严重时按以下方法进行修复:(1)将蜂窝软弱部分凿去,并将接合面冲洗干净;(2)修补用的水泥品种必须与原混凝土一致,砂子用中粗砂,按照抹灰工的操作方法,用抹子大力将砂浆压入蜂窝内,刮平,在棱角部位用靠尺将棱角取直;(3)水泥砂浆的配比为1:
