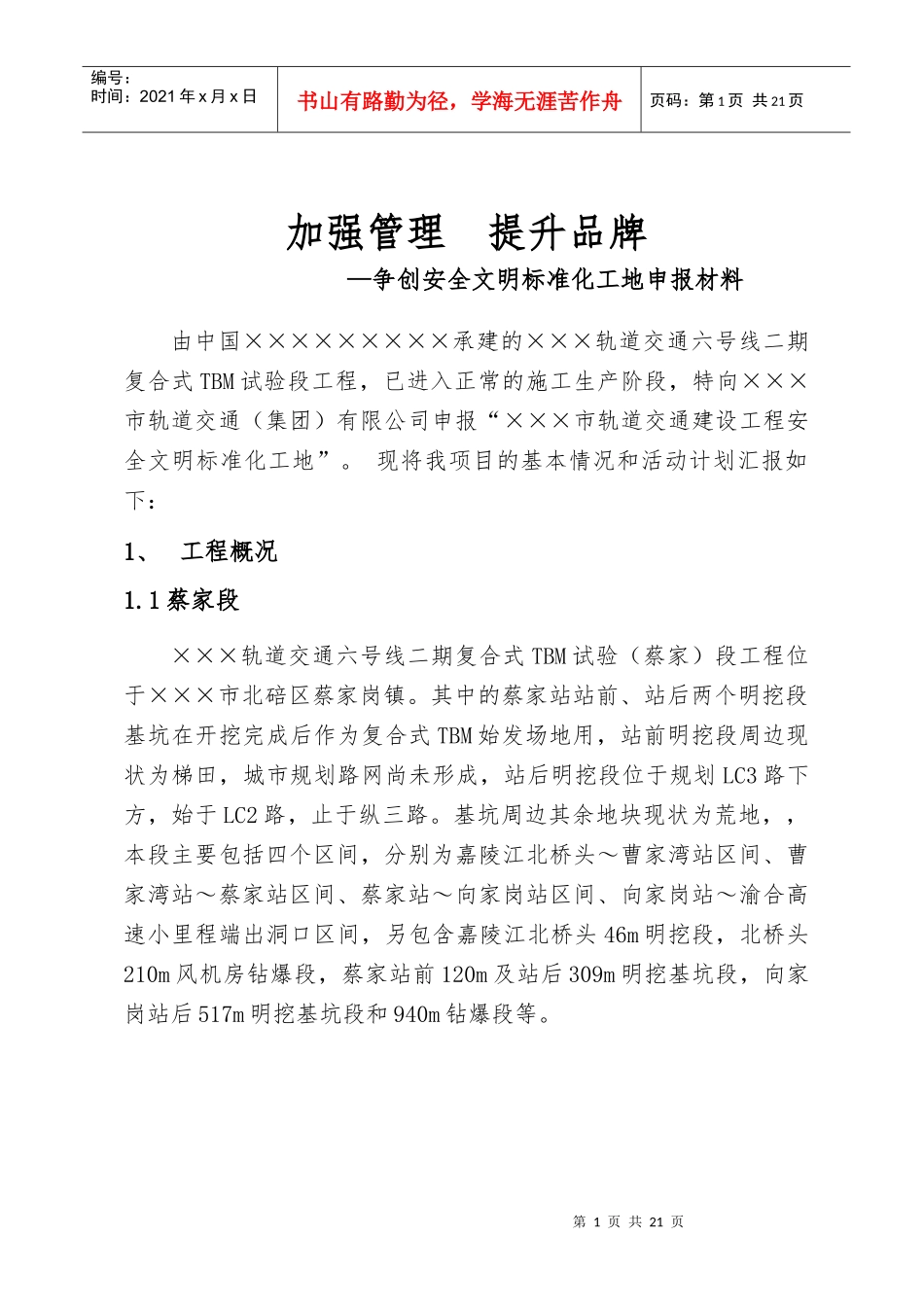

第1页共21页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共21页加强管理提升品牌—争创安全文明标准化工地申报材料由中国×××××××××承建的×××轨道交通六号线二期复合式TBM试验段工程,已进入正常的施工生产阶段,特向×××市轨道交通(集团)有限公司申报“×××市轨道交通建设工程安全文明标准化工地”
现将我项目的基本情况和活动计划汇报如下:1、工程概况1
1蔡家段×××轨道交通六号线二期复合式TBM试验(蔡家)段工程位于×××市北碚区蔡家岗镇
其中的蔡家站站前、站后两个明挖段基坑在开挖完成后作为复合式TBM始发场地用,站前明挖段周边现状为梯田,城市规划路网尚未形成,站后明挖段位于规划LC3路下方,始于LC2路,止于纵三路
基坑周边其余地块现状为荒地,,本段主要包括四个区间,分别为嘉陵江北桥头~曹家湾站区间、曹家湾站~蔡家站区间、蔡家站~向家岗站区间、向家岗站~渝合高速小里程端出洞口区间,另包含嘉陵江北桥头46m明挖段,北桥头210m风机房钻爆段,蔡家站前120m及站后309m明挖基坑段,向家岗站后517m明挖基坑段和940m钻爆段等

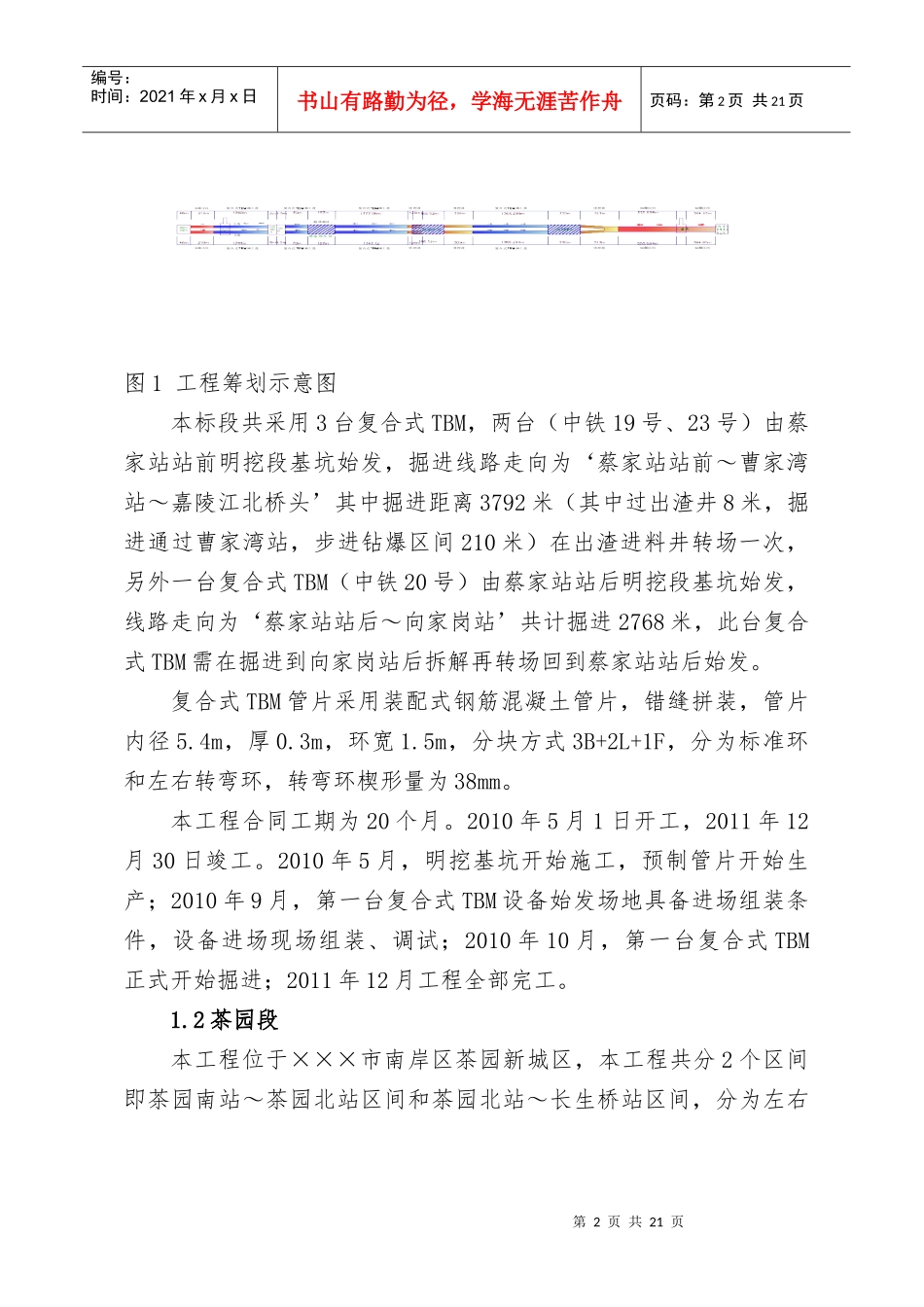

第2页共21页第1页共21页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共21页图1工程筹划示意图本标段共采用3台复合式TBM,两台(中铁19号、23号)由蔡家站站前明挖段基坑始发,掘进线路走向为‘蔡家站站前~曹家湾站~嘉陵江北桥头’其中掘进距离3792米(其中过出渣井8米,掘进通过曹家湾站,步进钻爆区间210米)在出渣进料井转场一次,另外一台复合式TBM(中铁20号)由蔡家站站后明挖段基坑始发,线路走向为‘蔡家站站后~向家岗站’共计掘进2768米,此台复合式TBM需在掘进到向家岗站后拆解再转场回到蔡家站站后始发
