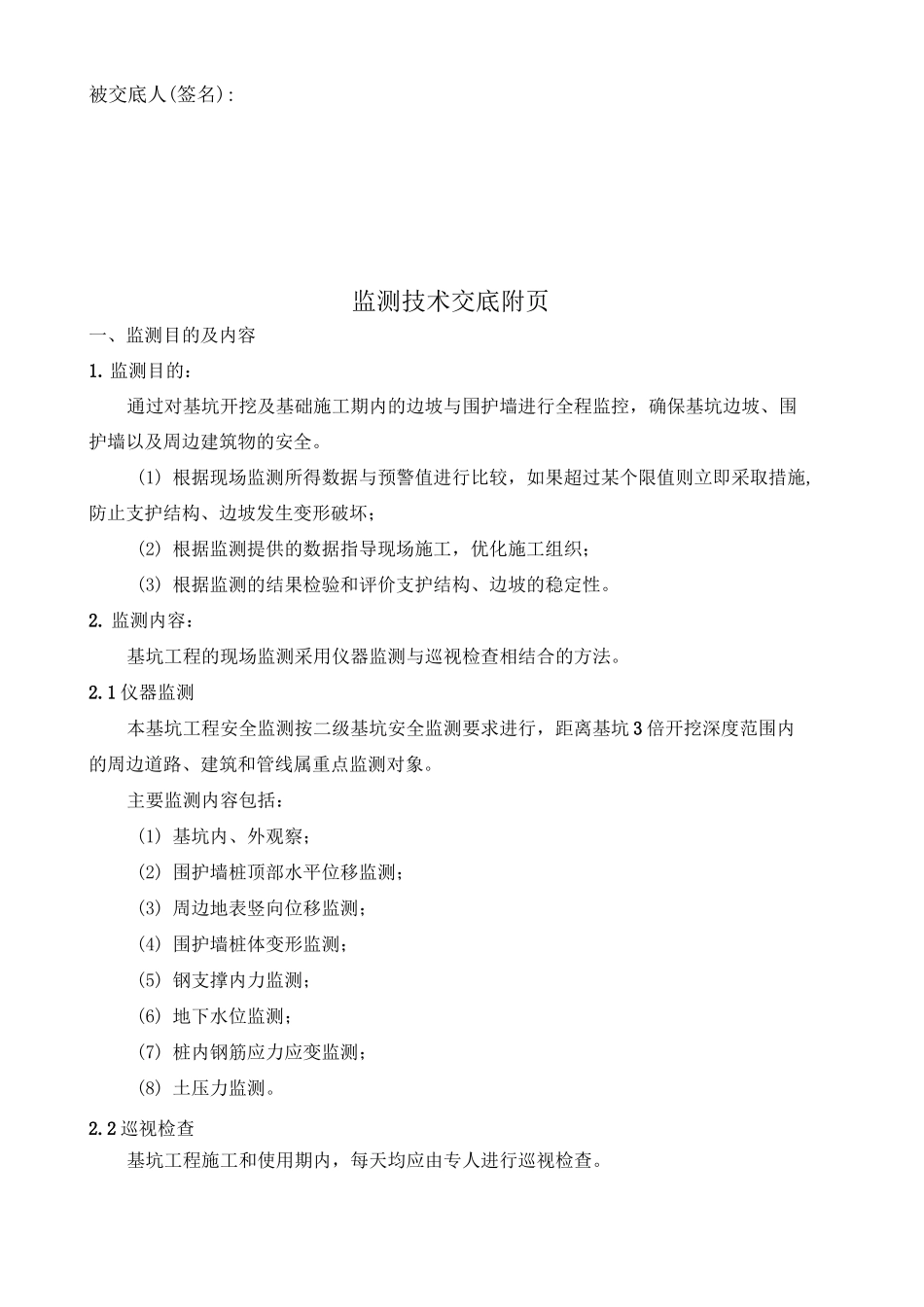

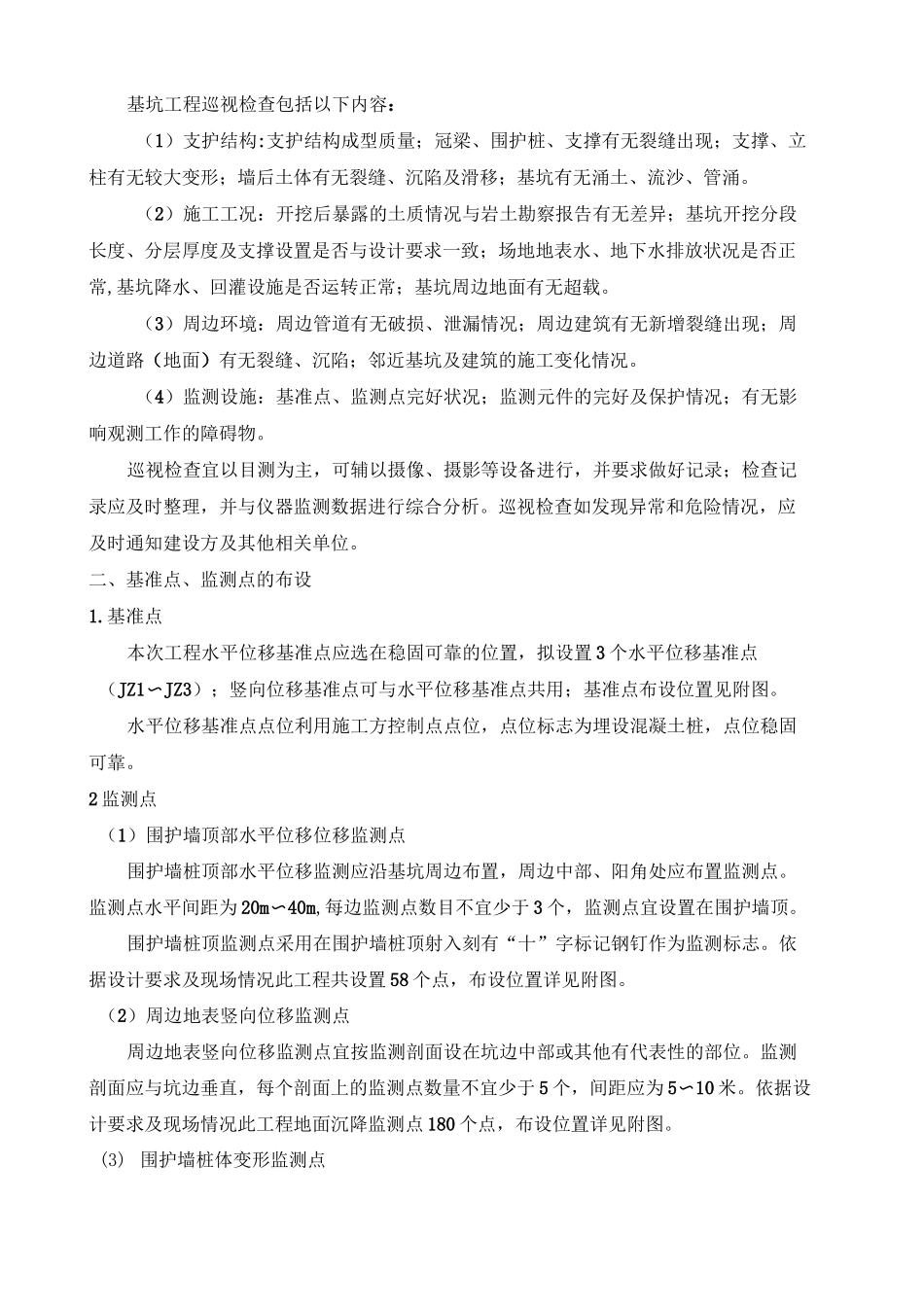

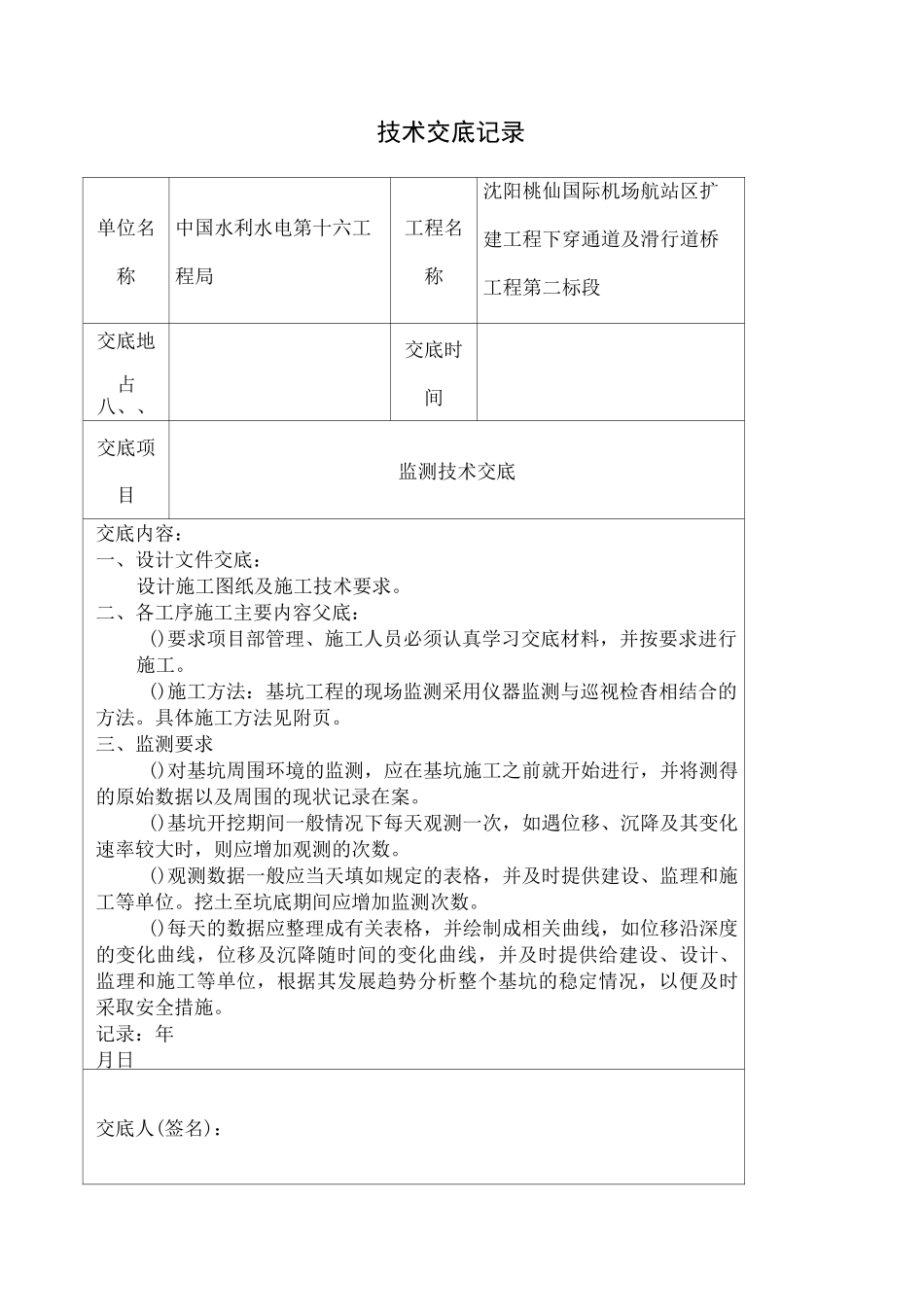

技术交底记录单位名称中国水利水电第十六工程局工程名称沈阳桃仙国际机场航站区扩建工程下穿通道及滑行道桥工程第二标段交底地占八、、交底时间交底项目监测技术交底交底内容:一、设计文件交底:设计施工图纸及施工技术要求。二、各工序施工主要内容父底:()要求项目部管理、施工人员必须认真学习交底材料,并按要求进行施工。()施工方法:基坑工程的现场监测采用仪器监测与巡视检杳相结合的方法。具体施工方法见附页。三、监测要求()对基坑周围环境的监测,应在基坑施工之前就开始进行,并将测得的原始数据以及周围的现状记录在案。()基坑开挖期间一般情况下每天观测一次,如遇位移、沉降及其变化速率较大时,则应增加观测的次数。()观测数据一般应当天填如规定的表格,并及时提供建设、监理和施工等单位。挖土至坑底期间应增加监测次数。()每天的数据应整理成有关表格,并绘制成相关曲线,如位移沿深度的变化曲线,位移及沉降随时间的变化曲线,并及时提供给建设、设计、监理和施工等单位,根据其发展趋势分析整个基坑的稳定情况,以便及时采取安全措施。记录:年月日交底人(签名):被交底人(签名):监测技术交底附页一、监测目的及内容1.监测目的:通过对基坑开挖及基础施工期内的边坡与围护墙进行全程监控,确保基坑边坡、围护墙以及周边建筑物的安全。(1)根据现场监测所得数据与预警值进行比较,如果超过某个限值则立即采取措施,防止支护结构、边坡发生变形破坏;(2)根据监测提供的数据指导现场施工,优化施工组织;(3)根据监测的结果检验和评价支护结构、边坡的稳定性。2.监测内容:基坑工程的现场监测采用仪器监测与巡视检查相结合的方法。2.1仪器监测本基坑工程安全监测按二级基坑安全监测要求进行,距离基坑3倍开挖深度范围内的周边道路、建筑和管线属重点监测对象。主要监测内容包括:(1)基坑内、外观察;(2)围护墙桩顶部水平位移监测;(3)周边地表竖向位移监测;(4)围护墙桩体变形监测;(5)钢支撑内力监测;(6)地下水位监测;(7)桩内钢筋应力应变监测;(8)土压力监测。2.2巡视检查基坑工程施工和使用期内,每天均应由专人进行巡视检查。基坑工程巡视检查包括以下内容:(1)支护结构:支护结构成型质量;冠梁、围护桩、支撑有无裂缝出现;支撑、立柱有无较大变形;墙后土体有无裂缝、沉陷及滑移;基坑有无涌土、流沙、管涌。(2)施工工况:开挖后暴露的土质情况与岩土勘察报告有无差异;基坑开挖分段长度、分层厚度及支撑设置是否与设计要求一致;场地地表水、地下水排放状况是否正常,基坑降水、回灌设施是否运转正常;基坑周边地面有无超载。(3)周边环境:周边管道有无破损、泄漏情况;周边建筑有无新增裂缝出现;周边道路(地面)有无裂缝、沉陷;邻近基坑及建筑的施工变化情况。(4)监测设施:基准点、监测点完好状况;监测元件的完好及保护情况;有无影响观测工作的障碍物。巡视检查宜以目测为主,可辅以摄像、摄影等设备进行,并要求做好记录;检查记录应及时整理,并与仪器监测数据进行综合分析。巡视检查如发现异常和危险情况,应及时通知建设方及其他相关单位。二、基准点、监测点的布设1.基准点本次工程水平位移基准点应选在稳固可靠的位置,拟设置3个水平位移基准点(JZ1〜JZ3);竖向位移基准点可与水平位移基准点共用;基准点布设位置见附图。水平位移基准点点位利用施工方控制点点位,点位标志为埋设混凝土桩,点位稳固可靠。2监测点(1)围护墙顶部水平位移位移监测点围护墙桩顶部水平位移监测应沿基坑周边布置,周边中部、阳角处应布置监测点。监测点水平间距为20m〜40m,每边监测点数目不宜少于3个,监测点宜设置在围护墙顶。围护墙桩顶监测点采用在围护墙桩顶射入刻有“十”字标记钢钉作为监测标志。依据设计要求及现场情况此工程共设置58个点,布设位置详见附图。(2)周边地表竖向位移监测点周边地表竖向位移监测点宜按监测剖面设在坑边中部或其他有代表性的部位。监测剖面应与坑边垂直,每个剖面上的监测点数量不宜少于5个,间距应为5〜10米。依据设计要求及现场情况此工程地面沉降监测点180个点,布设位置详见附图。(3)围护墙桩体变形监测点围护...
