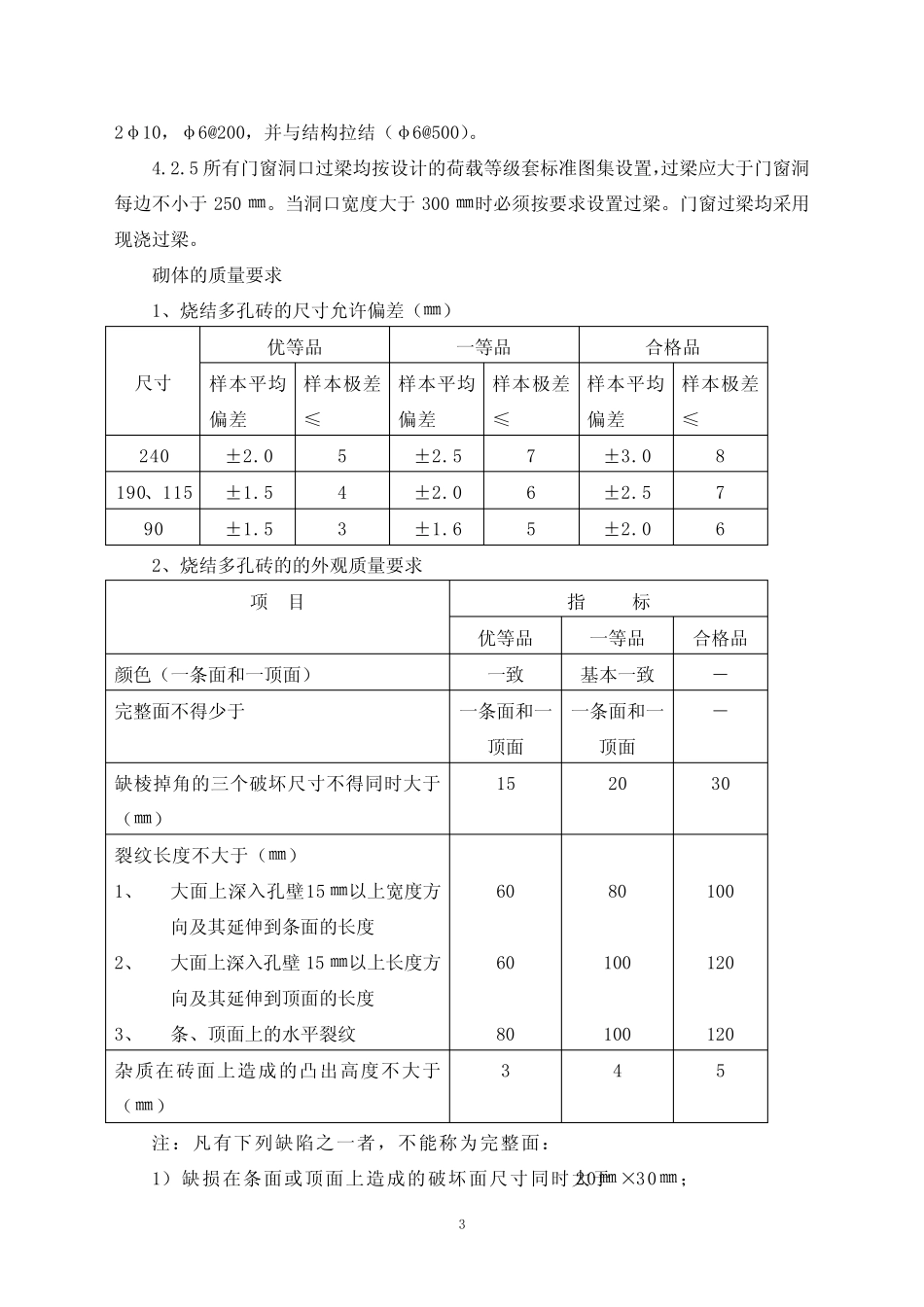

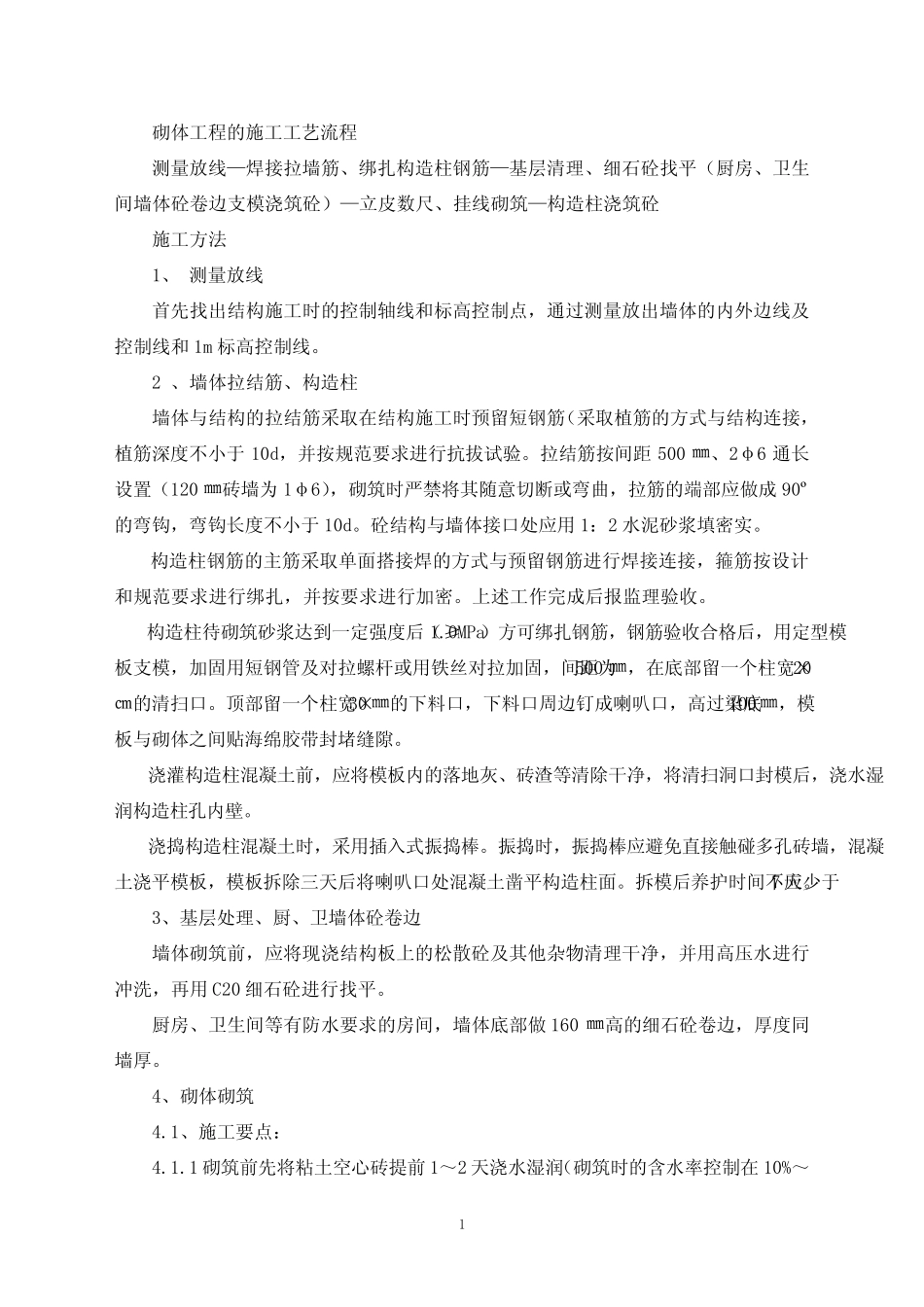

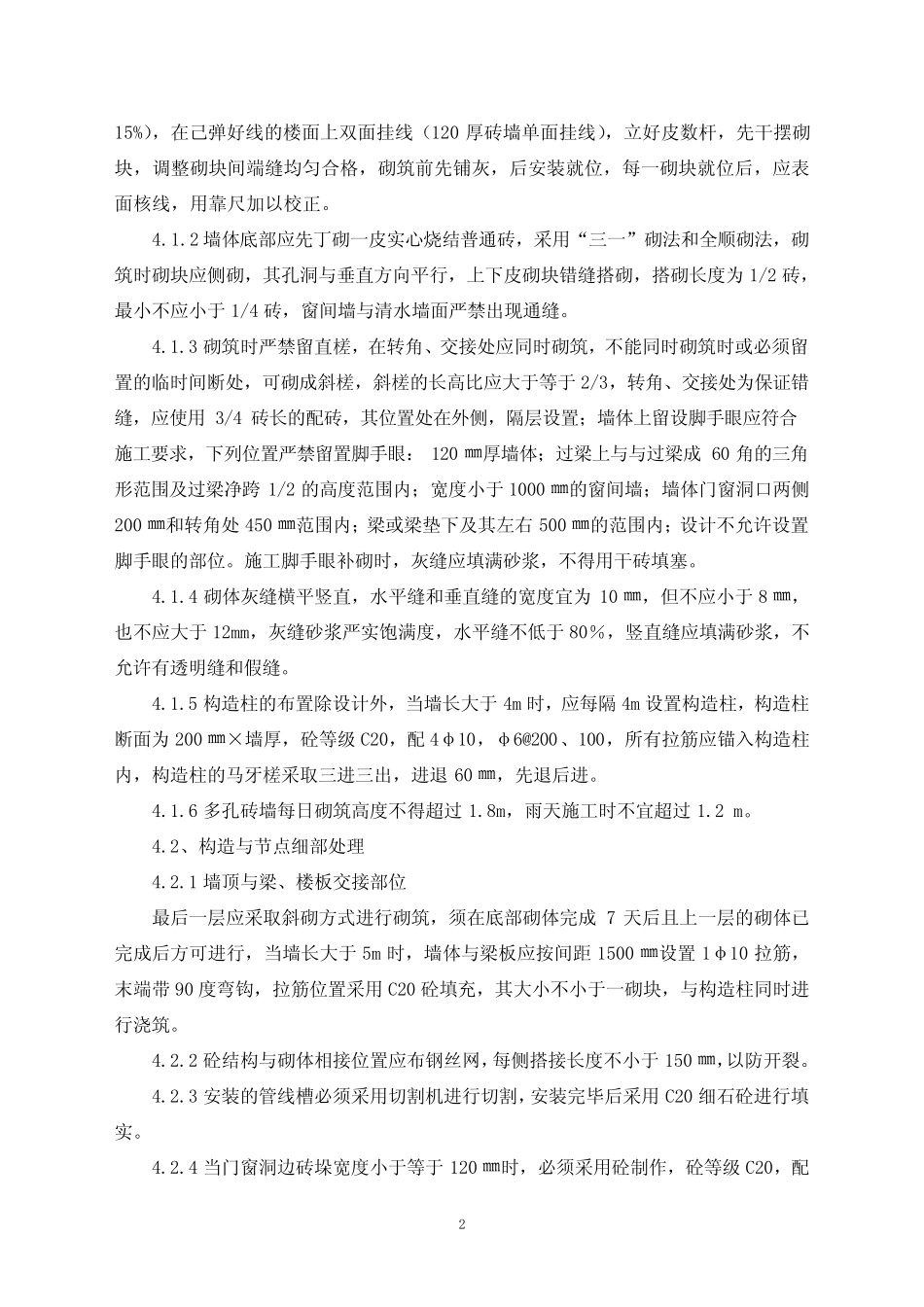

1砌体工程的施工工艺流程测量放线—焊接拉墙筋、绑扎构造柱钢筋—基层清理、细石砼找平(厨房、卫生间墙体砼卷边支模浇筑砼)—立皮数尺、挂线砌筑—构造柱浇筑砼施工方法1、测量放线首先找出结构施工时的控制轴线和标高控制点,通过测量放出墙体的内外边线及控制线和1m标高控制线
2、墙体拉结筋、构造柱墙体与结构的拉结筋采取在结构施工时预留短钢筋(采取植筋的方式与结构连接,植筋深度不小于10d,并按规范要求进行抗拔试验
拉结筋按间距500㎜、2φ6通长设置(120㎜砖墙为1φ6),砌筑时严禁将其随意切断或弯曲,拉筋的端部应做成90º的弯钩,弯钩长度不小于10d
砼结构与墙体接口处应用1:2水泥砂浆填密实
构造柱钢筋的主筋采取单面搭接焊的方式与预留钢筋进行焊接连接,箍筋按设计和规范要求进行绑扎,并按要求进行加密
上述工作完成后报监理验收
构造柱待砌筑砂浆达到一定强度后(≥1
0MPa)方可绑扎钢筋,钢筋验收合格后,用定型模板支模,加固用短钢管及对拉螺杆或用铁丝对拉加固,间距为500㎜,在底部留一个柱宽×20㎝的清扫口
顶部留一个柱宽×30㎜的下料口,下料口周边钉成喇叭口,高过梁底100㎜,模板与砌体之间贴海绵胶带封堵缝隙
浇灌构造柱混凝土前,应将模板内的落地灰、砖渣等清除干净,将清扫洞口封模后,浇水湿润构造柱孔内壁
浇捣构造柱混凝土时,采用插入式振捣棒
振捣时,振捣棒应避免直接触碰多孔砖墙,混凝土浇平模板,模板拆除三天后将喇叭口处混凝土凿平构造柱面
拆模后养护时间不应少于7天
3、基层处理、厨、卫墙体砼卷边墙体砌筑前,应将现浇结构板上的松散砼及其他杂物清理干净,并用高压水进行冲洗,再用C20细石砼进行找平
厨房、卫生间等有防水要求的房间,墙体底部做160㎜高的细石砼卷边,厚度同墙厚
4、砌体砌筑4
1、施工要点:4
1砌筑前先将粘土空心砖提前1~2天浇水湿润(砌筑时的含水率控制在10%~
