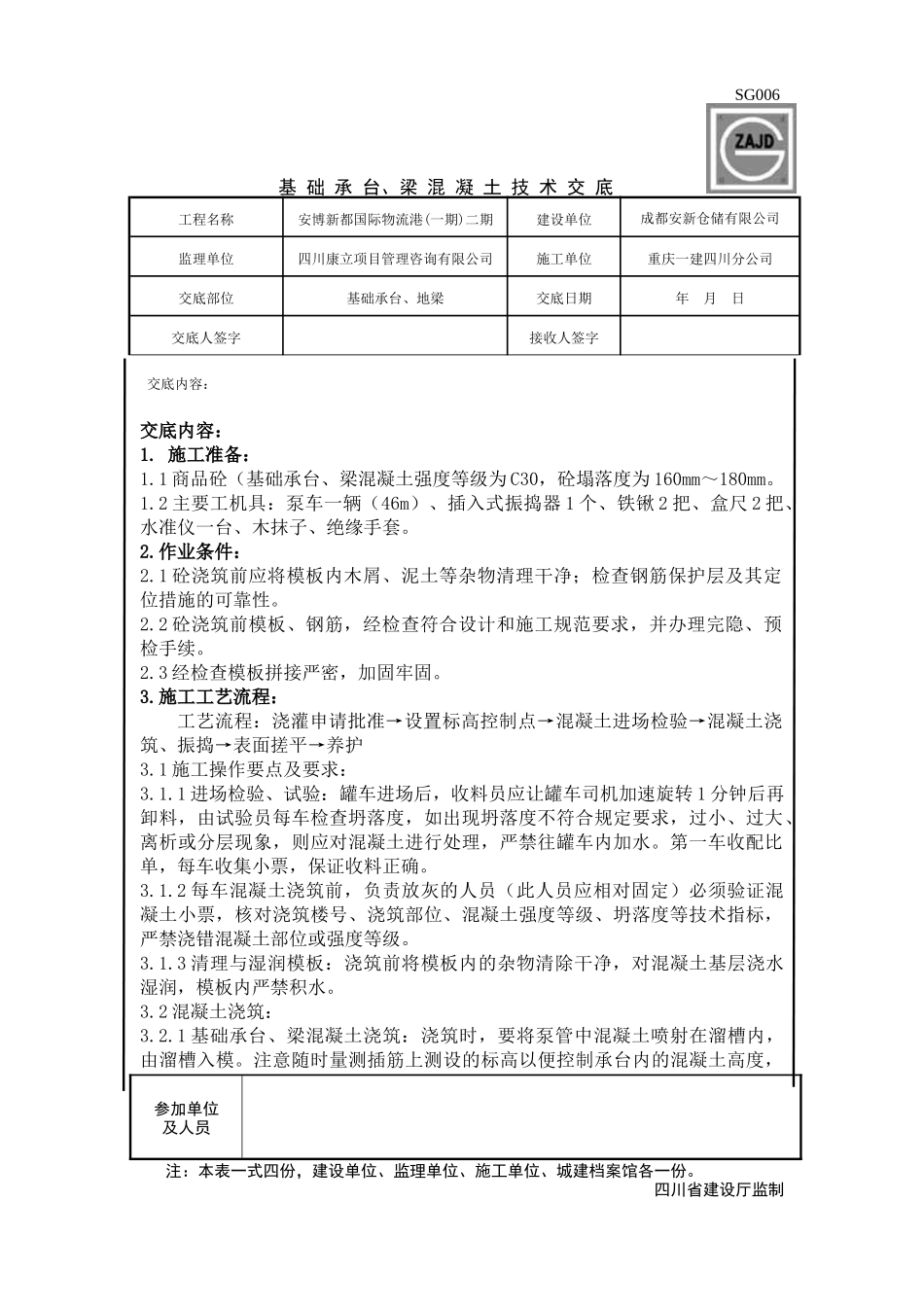

SG006基础承台、梁混凝土技术交底工程名称安博新都国际物流港(一期)二期建设单位成都安新仓储有限公司监理单位四川康立项目管理咨询有限公司施工单位重庆一建四川分公司交底部位基础承台、地梁交底日期年月日交底人签字接收人签字交底内容:交底内容:1
施工准备:1
1商品砼(基础承台、梁混凝土强度等级为C30,砼塌落度为160mm~180mm
2主要工机具:泵车一辆(46m)、插入式振捣器1个、铁锹2把、盒尺2把、水准仪一台、木抹子、绝缘手套
作业条件:2
1砼浇筑前应将模板内木屑、泥土等杂物清理干净;检查钢筋保护层及其定位措施的可靠性
2砼浇筑前模板、钢筋,经检查符合设计和施工规范要求,并办理完隐、预检手续
3经检查模板拼接严密,加固牢固
施工工艺流程:工艺流程:浇灌申请批准→设置标高控制点→混凝土进场检验→混凝土浇筑、振捣→表面搓平→养护3
1施工操作要点及要求:3
1进场检验、试验:罐车进场后,收料员应让罐车司机加速旋转1分钟后再卸料,由试验员每车检查坍落度,如出现坍落度不符合规定要求,过小、过大、离析或分层现象,则应对混凝土进行处理,严禁往罐车内加水
第一车收配比单,每车收集小票,保证收料正确
2每车混凝土浇筑前,负责放灰的人员(此人员应相对固定)必须验证混凝土小票,核对浇筑楼号、浇筑部位、混凝土强度等级、坍落度等技术指标,严禁浇错混凝土部位或强度等级
3清理与湿润模板:浇筑前将模板内的杂物清除干净,对混凝土基层浇水湿润,模板内严禁积水
2混凝土浇筑:3
1基础承台、梁混凝土浇筑:浇筑时,要将泵管中混凝土喷射在溜槽内,由溜槽入模
注意随时量测插筋上测设的标高以便控制承台内的混凝土高度,参加单位及人员注:本表一式四份,建设单位、监理单位、施工单位、城建档案馆各一份
四川省建设厅监制SG006基础承台、梁混凝土技术交底工程名称安博
