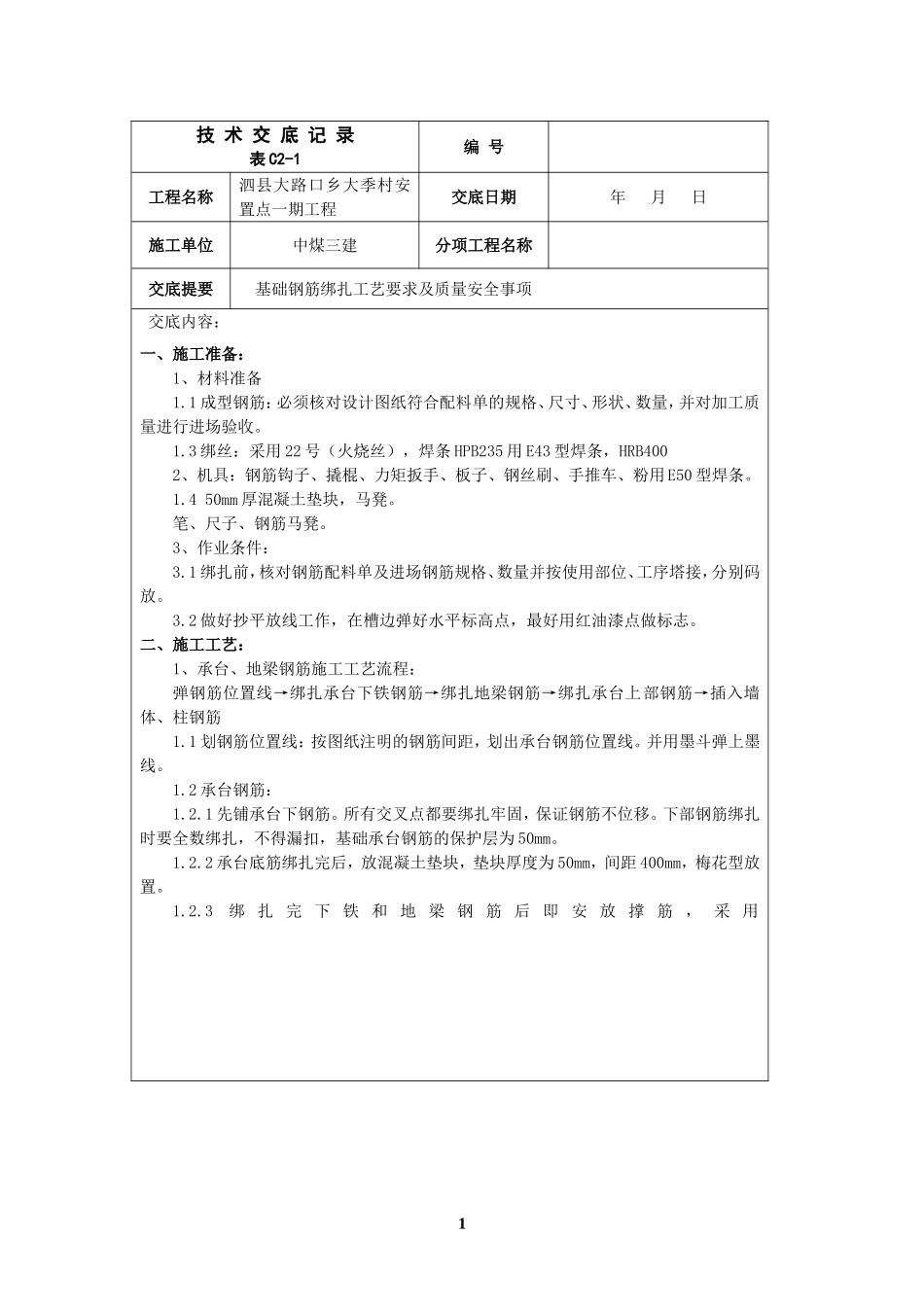

技术交底记录表C2-1编号工程名称泗县大路口乡大季村安置点一期工程交底日期年月日施工单位中煤三建分项工程名称交底提要基础钢筋绑扎工艺要求及质量安全事项交底内容:一、施工准备:1、材料准备1
1成型钢筋:必须核对设计图纸符合配料单的规格、尺寸、形状、数量,并对加工质量进行进场验收
3绑丝:采用22号(火烧丝),焊条HPB235用E43型焊条,HRB4002、机具:钢筋钩子、撬棍、力矩扳手、板子、钢丝刷、手推车、粉用E50型焊条
450mm厚混凝土垫块,马凳
笔、尺子、钢筋马凳
3、作业条件:3
1绑扎前,核对钢筋配料单及进场钢筋规格、数量并按使用部位、工序塔接,分别码放
2做好抄平放线工作,在槽边弹好水平标高点,最好用红油漆点做标志
二、施工工艺:1、承台、地梁钢筋施工工艺流程:弹钢筋位置线→绑扎承台下铁钢筋→绑扎地梁钢筋→绑扎承台上部钢筋→插入墙体、柱钢筋1
1划钢筋位置线:按图纸注明的钢筋间距,划出承台钢筋位置线
并用墨斗弹上墨线
2承台钢筋:1
1先铺承台下钢筋
所有交叉点都要绑扎牢固,保证钢筋不位移
下部钢筋绑扎时要全数绑扎,不得漏扣,基础承台钢筋的保护层为50mm
2承台底筋绑扎完后,放混凝土垫块,垫块厚度为50mm,间距400mm,梅花型放置
3绑扎完下铁和地梁钢筋后即安放撑筋,采用118@1500*1500钢筋做成,间距1000mm,也可采用Φ18-20废钢筋头做成,马凳间距1000mm,高度按图
4撑筋放完后进行上筋的绑扎,绑扎上铁钢筋的方法同下铁筋,钢筋交叉点均绑扎

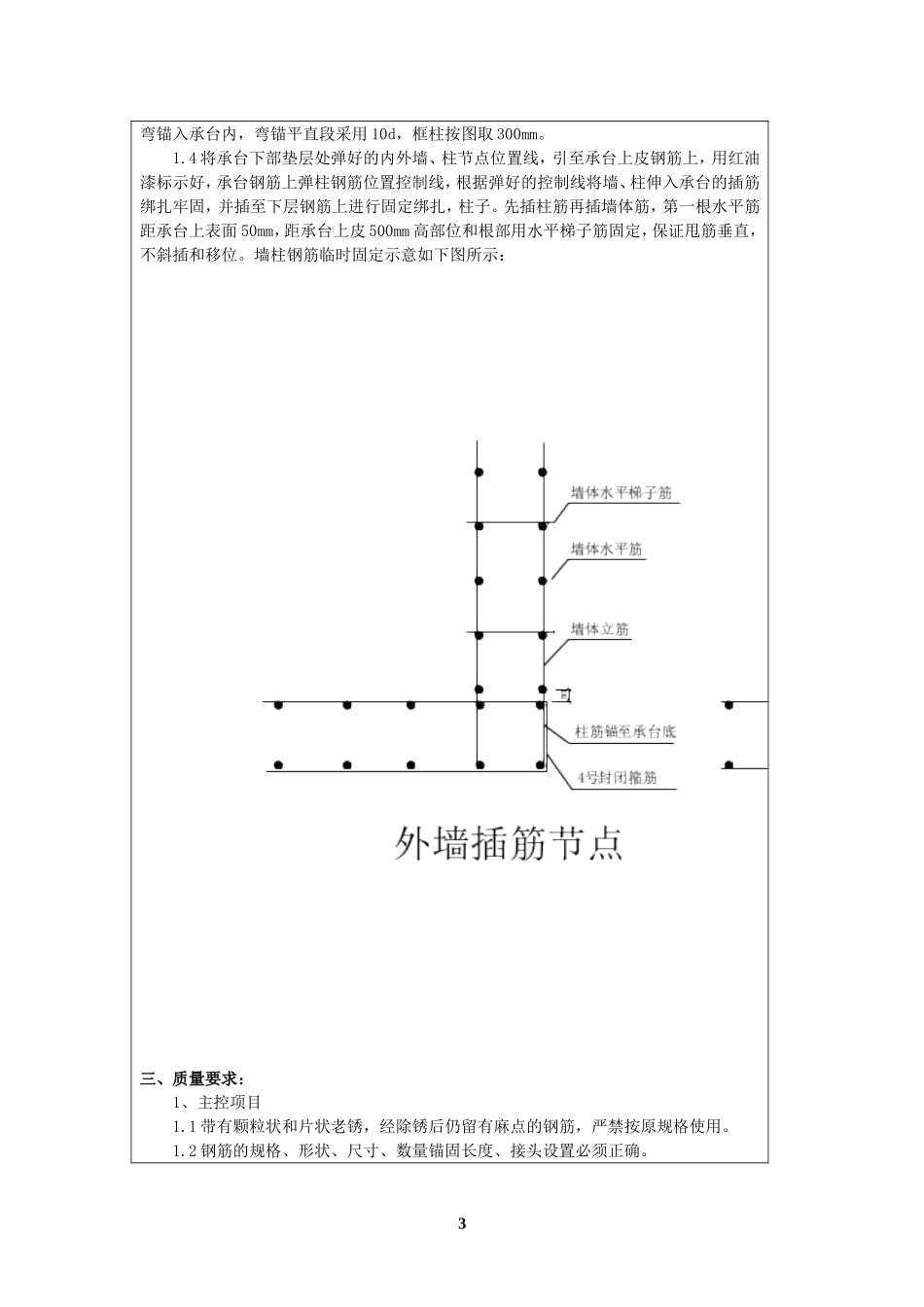

3事先在绑扎完承台底板下部钢筋时定位绑扎框架柱及构造柱钢筋,构造柱钢筋2弯锚入承台内,弯锚平直段采用10d,框柱按图取300mm
4将承台下部垫层处弹好的内外墙、柱节点位置线,引至承台上皮钢筋上,用红油漆标示好,承台钢筋上弹柱钢筋位置控制线,根
