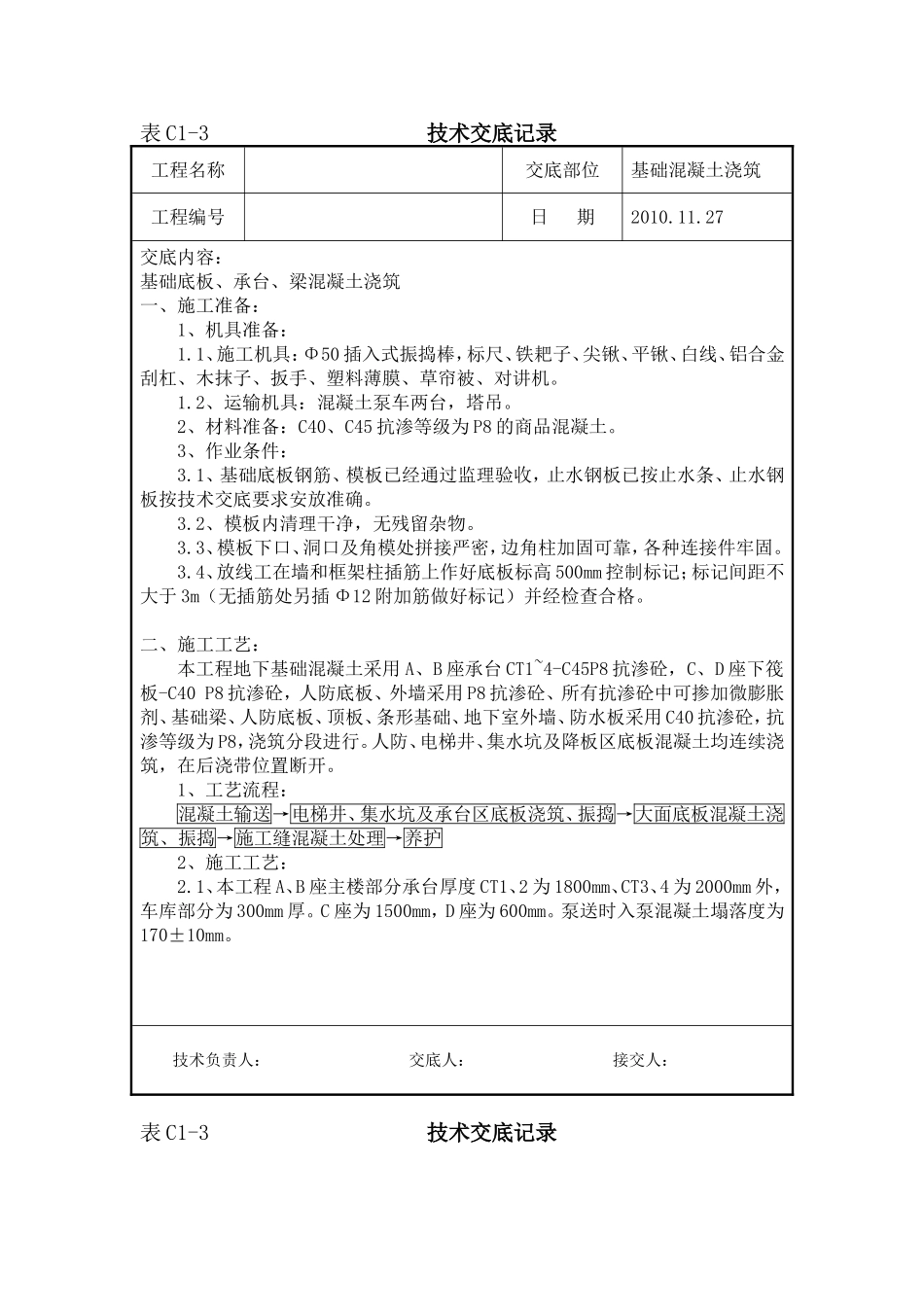

表C1-3技术交底记录工程名称交底部位基础混凝土浇筑工程编号日期2010
27交底内容:基础底板、承台、梁混凝土浇筑一、施工准备:1、机具准备:1
1、施工机具:Φ50插入式振捣棒,标尺、铁耙子、尖锹、平锹、白线、铝合金刮杠、木抹子、扳手、塑料薄膜、草帘被、对讲机
2、运输机具:混凝土泵车两台,塔吊
2、材料准备:C40、C45抗渗等级为P8的商品混凝土
3、作业条件:3
1、基础底板钢筋、模板已经通过监理验收,止水钢板已按止水条、止水钢板按技术交底要求安放准确
2、模板内清理干净,无残留杂物
3、模板下口、洞口及角模处拼接严密,边角柱加固可靠,各种连接件牢固
4、放线工在墙和框架柱插筋上作好底板标高500mm控制标记;标记间距不大于3m(无插筋处另插Φ12附加筋做好标记)并经检查合格
二、施工工艺:本工程地下基础混凝土采用A、B座承台CT1~4-C45P8抗渗砼,C、D座下筏板-C40P8抗渗砼,人防底板、外墙采用P8抗渗砼、所有抗渗砼中可掺加微膨胀剂、基础梁、人防底板、顶板、条形基础、地下室外墙、防水板采用C40抗渗砼,抗渗等级为P8,浇筑分段进行
人防、电梯井、集水坑及降板区底板混凝土均连续浇筑,在后浇带位置断开
1、工艺流程:混凝土输送→电梯井、集水坑及承台区底板浇筑、振捣→大面底板混凝土浇筑、振捣→施工缝混凝土处理→养护2、施工工艺:2
1、本工程A、B座主楼部分承台厚度CT1、2为1800mm、CT3、4为2000mm外,车库部分为300mm厚
C座为1500mm,D座为600mm
泵送时入泵混凝土塌落度为170±10mm
技术负责人:交底人:接交人:表C1-3技术交底记录工程名称交底部位基础混凝土浇筑工程编号日期2010
27交底内容:2
2、混凝土现场输送:混凝土要充分搅拌后再卸车,既在混凝土出罐前先强搅2min然后再向泵车中倾倒
