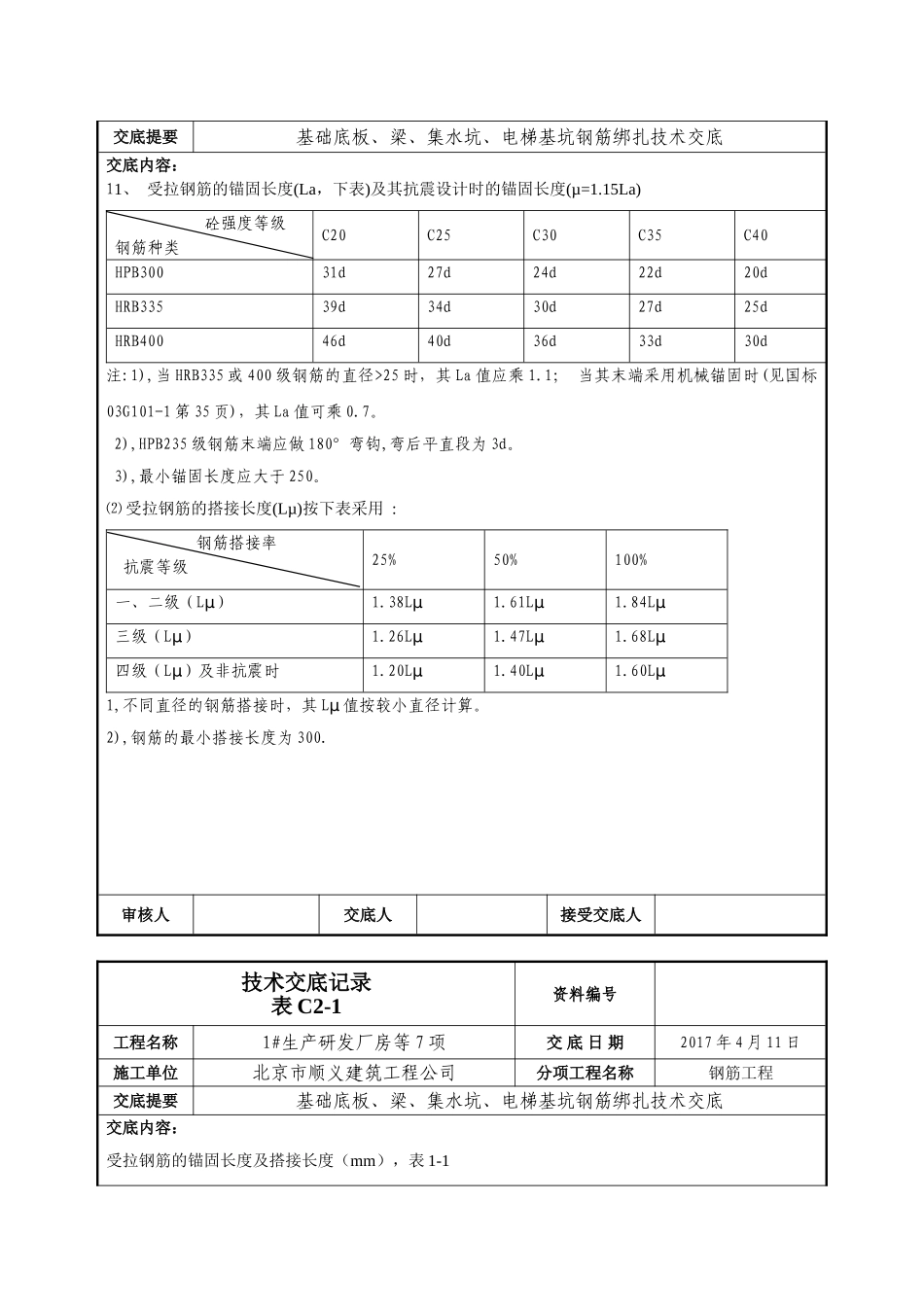

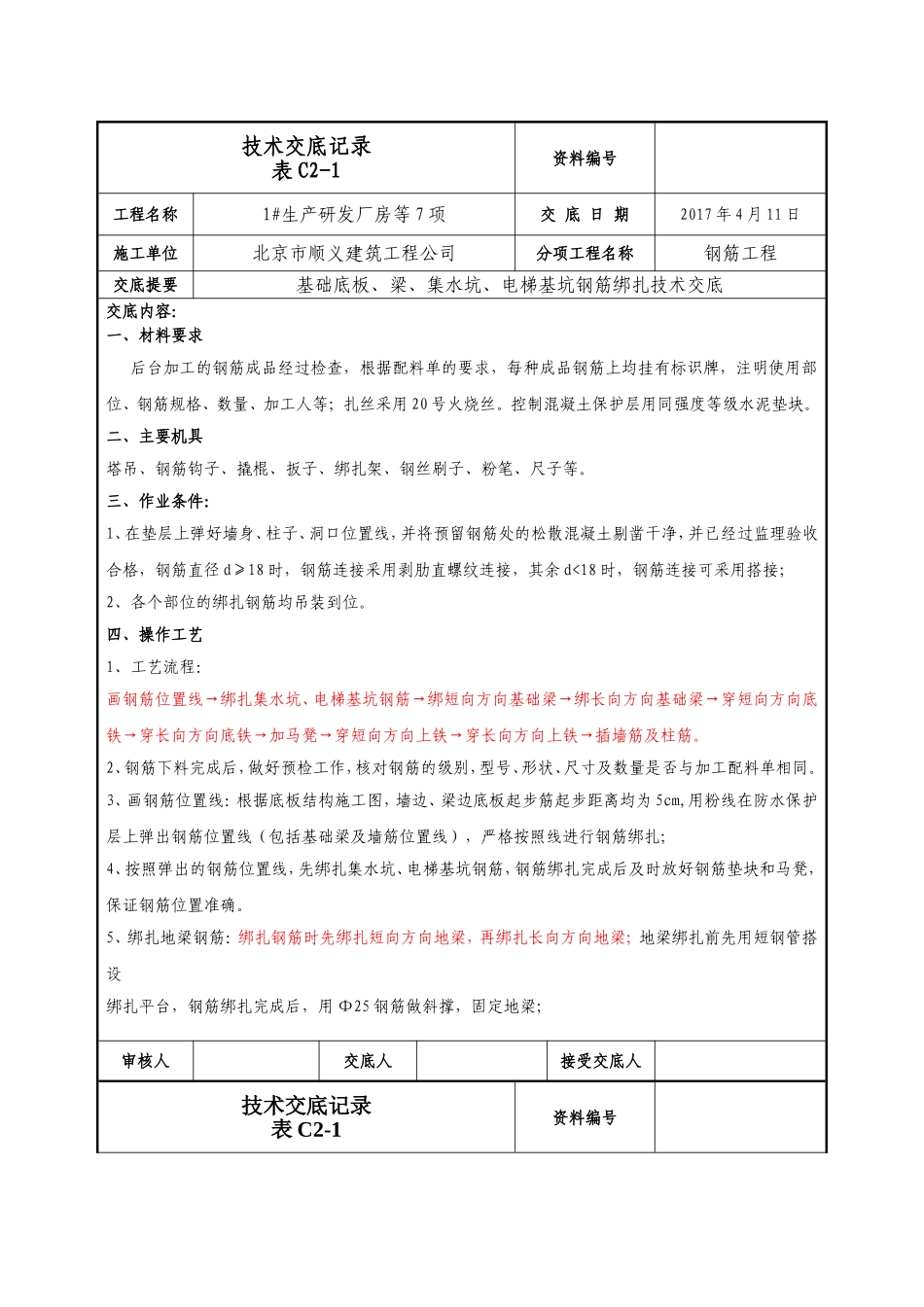

技术交底记录表C2-1资料编号工程名称1#生产研发厂房等7项交底日期2017年4月11日施工单位北京市顺义建筑工程公司分项工程名称钢筋工程交底提要基础底板、梁、集水坑、电梯基坑钢筋绑扎技术交底交底内容:一、材料要求后台加工的钢筋成品经过检查,根据配料单的要求,每种成品钢筋上均挂有标识牌,注明使用部位、钢筋规格、数量、加工人等;扎丝采用20号火烧丝。控制混凝土保护层用同强度等级水泥垫块。二、主要机具塔吊、钢筋钩子、撬棍、扳子、绑扎架、钢丝刷子、粉笔、尺子等。三、作业条件:1、在垫层上弹好墙身、柱子、洞口位置线,并将预留钢筋处的松散混凝土剔凿干净,并已经过监理验收合格,钢筋直径d≥18时,钢筋连接采用剥肋直螺纹连接,其余d<18时,钢筋连接可采用搭接;2、各个部位的绑扎钢筋均吊装到位。四、操作工艺1、工艺流程:画钢筋位置线→绑扎集水坑、电梯基坑钢筋→绑短向方向基础梁→绑长向方向基础梁→穿短向方向底铁→穿长向方向底铁→加马凳→穿短向方向上铁→穿长向方向上铁→插墙筋及柱筋。2、钢筋下料完成后,做好预检工作,核对钢筋的级别,型号、形状、尺寸及数量是否与加工配料单相同。3、画钢筋位置线:根据底板结构施工图,墙边、梁边底板起步筋起步距离均为5cm,用粉线在防水保护层上弹出钢筋位置线(包括基础梁及墙筋位置线),严格按照线进行钢筋绑扎;4、按照弹出的钢筋位置线,先绑扎集水坑、电梯基坑钢筋,钢筋绑扎完成后及时放好钢筋垫块和马凳,保证钢筋位置准确。5、绑扎地梁钢筋:绑扎钢筋时先绑扎短向方向地梁,再绑扎长向方向地梁;地梁绑扎前先用短钢管搭设绑扎平台,钢筋绑扎完成后,用Φ25钢筋做斜撑,固定地梁;审核人交底人接受交底人技术交底记录表C2-1资料编号工程名称1#生产研发厂房等7项交底日期2017年4月11日施工单位北京市顺义建筑工程公司分项工程名称钢筋工程交底提要基础底板、梁、集水坑、电梯基坑钢筋绑扎技术交底交底内容:6、绑下层底板钢筋:先铺短向钢筋,作为底板下皮钢筋,长向钢筋作为上皮铁。所有相交点都要绑扎牢固,采用“八字扣”绑扎,丝头置于混凝土内,保证钢筋不位移。检查直螺纹接头位置,接头要按图纸要求,每隔一根错开,小于等于50%。7、摆放底板钢筋保护层:保护层用垫块采用同强度等级水泥垫块,垫块间距为800mm梅花状布置;底板保护层厚度40mm。8、绑完底板下层钢筋后,摆放上层钢筋支架,底板钢筋绑扎时用长向方向的通长马凳,马凳的高度(H)=板厚-2个保护层-3个钢筋直径),间距为1m,马凳支腿不得直接落在防水保护层上。对于所有竖向钢筋均不得直接与防水保护层接触,底板侧面钢筋通过同强度等级水泥垫块控制钢筋侧面保护层。9、钢筋接头:底板水平钢筋直径≥18mm的采用滚轧直螺纹接头,钢筋直径<18mm的接头可采用搭接接头,接头隔根错开(错开百分率50%),两组接头错开35d且不少于500mm。10、将底板下部弹好的外墙、暗柱节点位置线,引至底板上皮钢筋,拉控制线,并在钢筋上弹控制线。根据弹好的控制线将墙、柱伸入底板的插筋绑扎牢固,并插至下层钢筋上进行固定绑扎。在墙柱插筋时,墙、柱立筋下端附加水平筋Φ12与底板上下层钢筋绑扎连接,上端用Φ14临时定位箍固定。墙筋甩出长度按图纸要求:地下室外墙外侧竖筋宜距底板1/3-1/4层高出,内侧竖筋宜在地板处,外侧水平筋宜在柱(隔墙)间的中部处,内侧水平筋宜在柱(隔墙)处。集水坑位置有地梁的,墙体插筋底部落在地梁上够一锚固长度,没有地梁的插筋落在集水坑侧壁底部钢筋上;底板墙体插筋在离底板上皮50mm高部位和根部用水平梯子筋固定,保证甩筋垂直,不歪斜和移位;暗柱筋甩出长度不得小于Hn/3=2000mm(Hn=6000为地下二层净高)即不小于2m,且两接头间必须错开不小于35d。审核人交底人接受交底人技术交底记录表C2-1资料编号工程名称1#生产研发厂房等7项交底日期2017年4月11日施工单位北京市顺义建筑工程公司分项工程名称钢筋工程交底提要基础底板、梁、集水坑、电梯基坑钢筋绑扎技术交底交底内容:11、受拉钢筋的锚固长度(La,下表)及其抗震设计时的锚固长度(µ=1.15La)砼强度等级钢筋种类C20C25C30C35C40HPB30031d27d24d22d20d...
