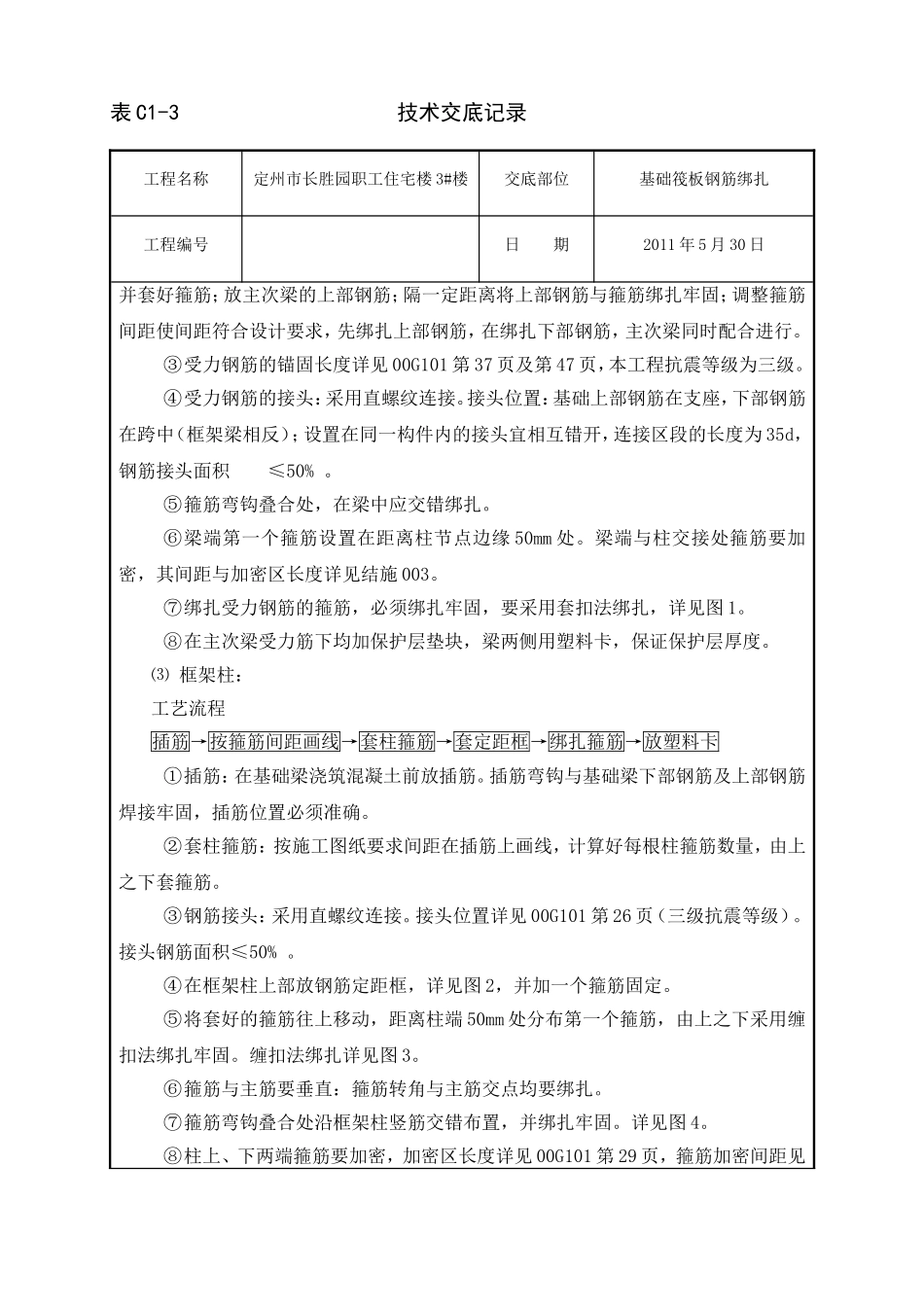

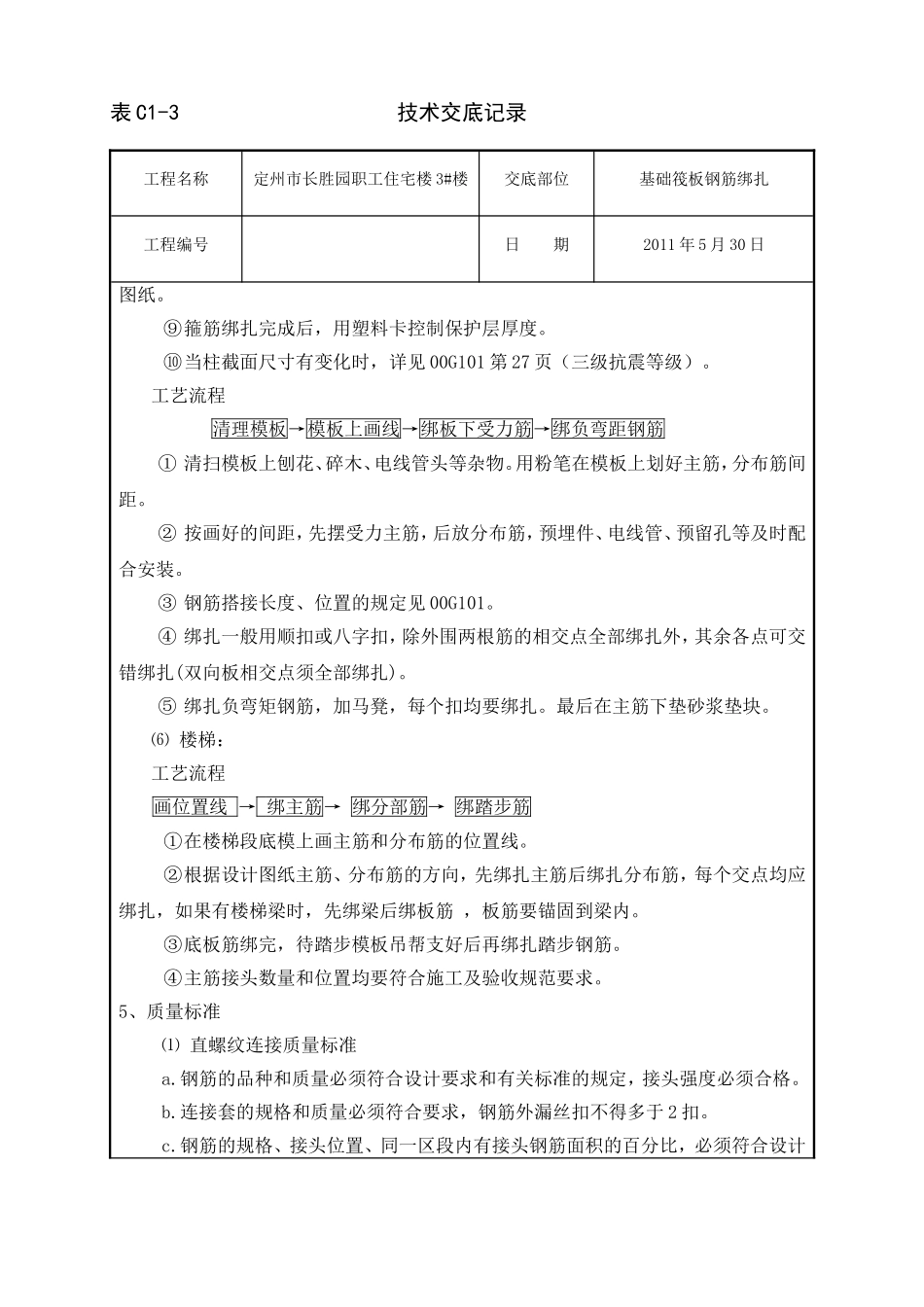

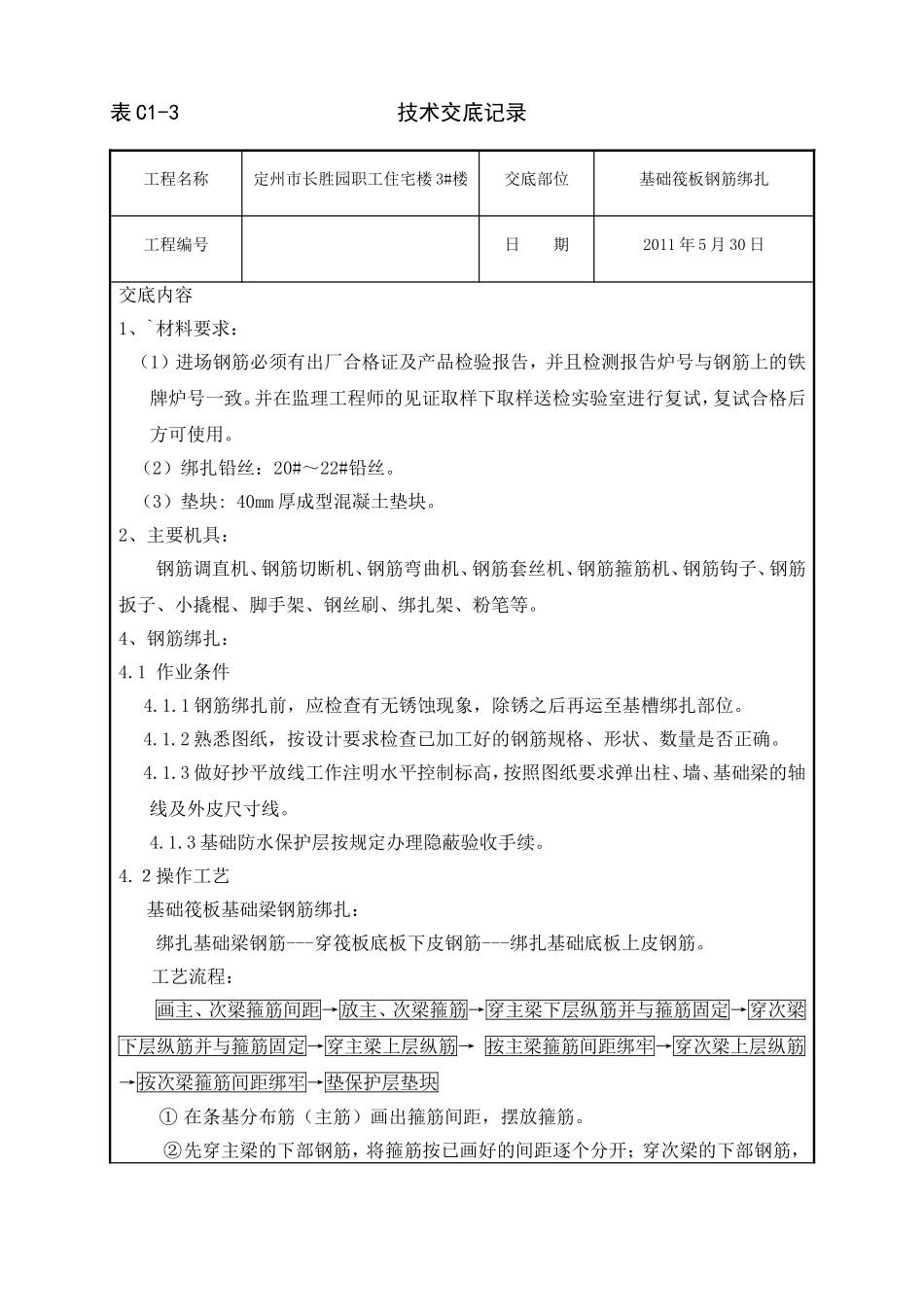

表C1-3技术交底记录工程名称定州市长胜园职工住宅楼3#楼交底部位基础筏板钢筋绑扎工程编号日期2011年5月30日交底内容1、`材料要求:(1)进场钢筋必须有出厂合格证及产品检验报告,并且检测报告炉号与钢筋上的铁牌炉号一致
并在监理工程师的见证取样下取样送检实验室进行复试,复试合格后方可使用
(2)绑扎铅丝:20#~22#铅丝
(3)垫块:40mm厚成型混凝土垫块
2、主要机具:钢筋调直机、钢筋切断机、钢筋弯曲机、钢筋套丝机、钢筋箍筋机、钢筋钩子、钢筋扳子、小撬棍、脚手架、钢丝刷、绑扎架、粉笔等
4、钢筋绑扎:4
1作业条件4
1钢筋绑扎前,应检查有无锈蚀现象,除锈之后再运至基槽绑扎部位
2熟悉图纸,按设计要求检查已加工好的钢筋规格、形状、数量是否正确
3做好抄平放线工作注明水平控制标高,按照图纸要求弹出柱、墙、基础梁的轴线及外皮尺寸线
3基础防水保护层按规定办理隐蔽验收手续
2操作工艺基础筏板基础梁钢筋绑扎:绑扎基础梁钢筋---穿筏板底板下皮钢筋---绑扎基础底板上皮钢筋
工艺流程:画主、次梁箍筋间距→放主、次梁箍筋→穿主梁下层纵筋并与箍筋固定→穿次梁下层纵筋并与箍筋固定→穿主梁上层纵筋→按主梁箍筋间距绑牢→穿次梁上层纵筋→按次梁箍筋间距绑牢→垫保护层垫块①在条基分布筋(主筋)画出箍筋间距,摆放箍筋
②先穿主梁的下部钢筋,将箍筋按已画好的间距逐个分开;穿次梁的下部钢筋,表C1-3技术交底记录工程名称定州市长胜园职工住宅楼3#楼交底部位基础筏板钢筋绑扎工程编号日期2011年5月30日并套好箍筋;放主次梁的上部钢筋;隔一定距离将上部钢筋与箍筋绑扎牢固;调整箍筋间距使间距符合设计要求,先绑扎上部钢筋,在绑扎下部钢筋,主次梁同时配合进行
③受力钢筋的锚固长度详见00G101第37页及第47页,本工程抗震等级为三级
④受力钢筋的接头:采用直螺纹连接
