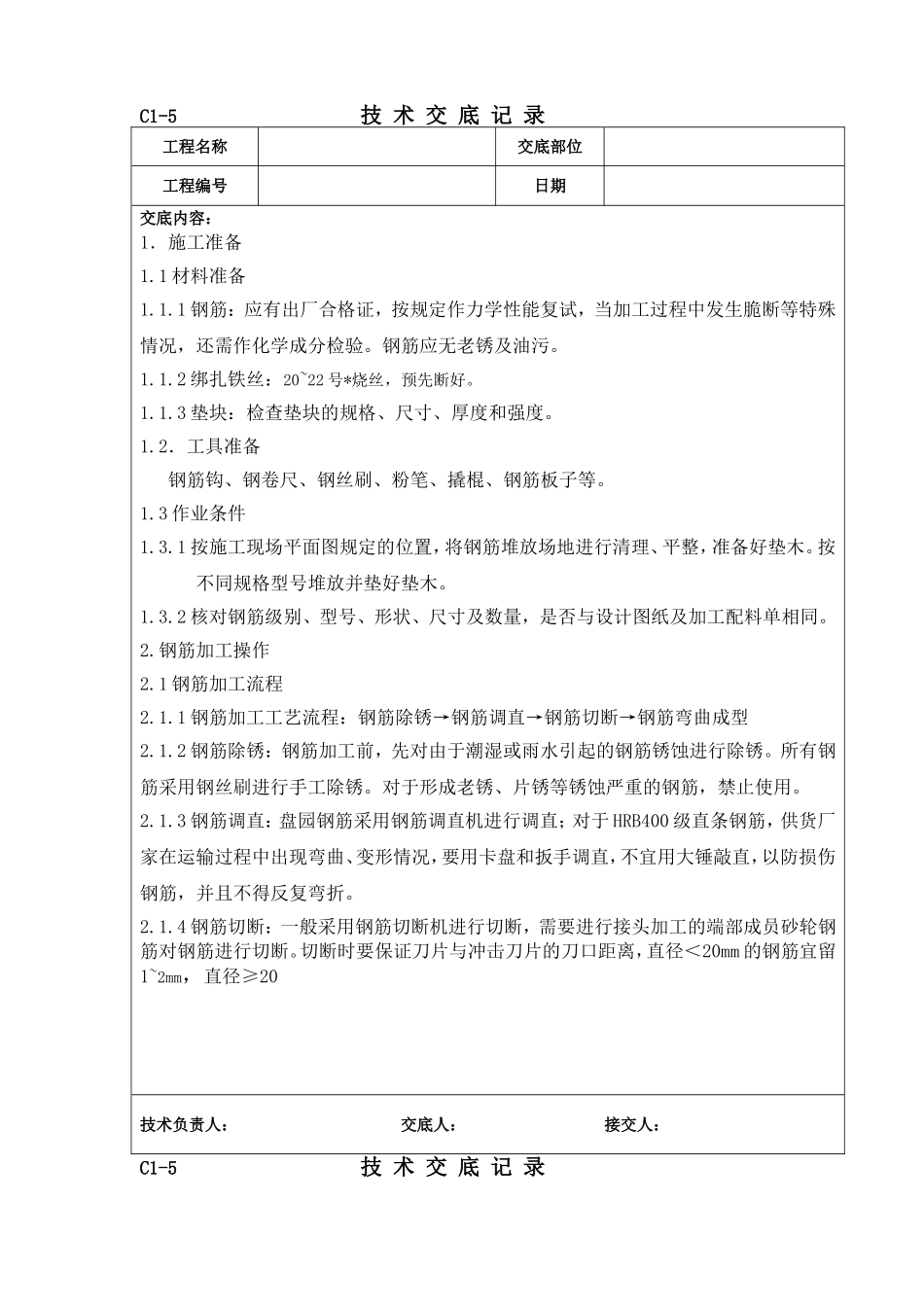

C1-5技术交底记录工程名称交底部位工程编号日期交底内容:1.施工准备1
1材料准备1
1钢筋:应有出厂合格证,按规定作力学性能复试,当加工过程中发生脆断等特殊情况,还需作化学成分检验
钢筋应无老锈及油污
2绑扎铁丝:20~22号*烧丝,预先断好
3垫块:检查垫块的规格、尺寸、厚度和强度
2.工具准备钢筋钩、钢卷尺、钢丝刷、粉笔、撬棍、钢筋板子等
3作业条件1
1按施工现场平面图规定的位置,将钢筋堆放场地进行清理、平整,准备好垫木
按不同规格型号堆放并垫好垫木
2核对钢筋级别、型号、形状、尺寸及数量,是否与设计图纸及加工配料单相同
钢筋加工操作2
1钢筋加工流程2
1钢筋加工工艺流程:钢筋除锈→钢筋调直→钢筋切断→钢筋弯曲成型2
2钢筋除锈:钢筋加工前,先对由于潮湿或雨水引起的钢筋锈蚀进行除锈
所有钢筋采用钢丝刷进行手工除锈
对于形成老锈、片锈等锈蚀严重的钢筋,禁止使用
3钢筋调直:盘园钢筋采用钢筋调直机进行调直;对于HRB400级直条钢筋,供货厂家在运输过程中出现弯曲、变形情况,要用卡盘和扳手调直,不宜用大锤敲直,以防损伤钢筋,并且不得反复弯折
4钢筋切断:一般采用钢筋切断机进行切断,需要进行接头加工的端部成员砂轮钢筋对钢筋进行切断
切断时要保证刀片与冲击刀片的刀口距离,直径<20mm的钢筋宜留1~2mm,直径≥20技术负责人:交底人:接交人:C1-5技术交底记录工程名称交底部位工程编号日期交底内容:的钢筋宜留3mm,以保证钢筋的下料长度
在工作台设置控制下料长度的限位挡板,精确控制钢筋的下料长度
钢筋切断时,钢筋和切断机刀口要成垂线,在切断过程中,如发现钢筋有劈裂、缩头或严重的弯头,必须切除
切断时应核对料单,检查料表尺寸与实际成型的尺寸是否相符,无误后方可大量切断成型
5钢筋弯曲成型:钢筋弯折
