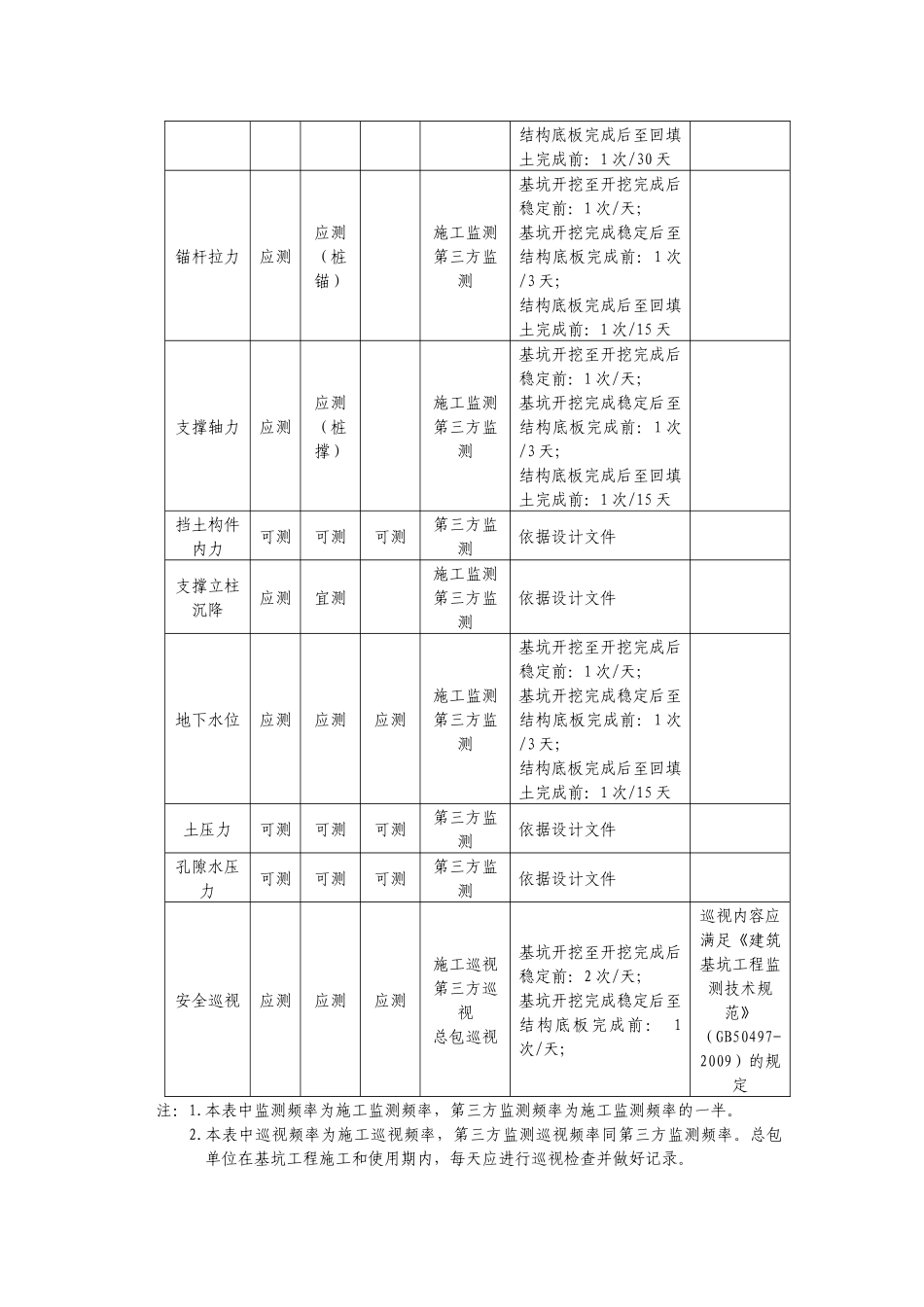

建筑深基坑支护工程监测项目和监测频率表监测项目基坑侧壁安全等级监测单位监测(巡视)频率备注一级二级三级支护结构顶部水平位移应测应测应测施工监测第三方监测基坑开挖至开挖完成后稳定前:1次/天;基坑开挖完成稳定后至结构底板完成前:1次/3天;结构底板完成后至回填土完成前:1次/15天对于桩(墙)锚支护,基坑开挖深度小于总深度的1/2时,可适当降低监测频率基坑周边建(构)筑物、地下管线、道路沉降应测应测可测施工监测第三方监测基坑开挖至开挖完成后稳定前:1次/2天;基坑开挖完成稳定后至结构底板完成前:1次/3天;结构底板完成后至回填土完成前:1次/15天对于桩(墙)锚支护,基坑开挖深度小于总深度的1/2时,可适当降低监测频率基坑周边地面沉降应测应测可测施工监测第三方监测基坑开挖至开挖完成后稳定前:1次/天;基坑开挖完成稳定后至结构底板完成前:1次/3天;结构底板完成后至回填土完成前:1次/15天对于桩(墙)锚支护,基坑开挖深度小于总深度的1/2时,可适当降低监测频率支护结构顶部竖向位移宜测应测(土钉墙及复合土钉墙)应测(土钉墙及复合土钉墙)施工监测第三方监测基坑开挖至开挖完成后稳定前:1次/天;基坑开挖完成稳定后至结构底板完成前:1次/3天;结构底板完成后至回填土完成前:1次/15天支护结构深部水平位移应测宜测可测施工监测第三方监测基坑开挖至开挖完成后稳定前:1次/4天;基坑开挖完成稳定后至结构底板完成前:1次/10天;结构底板完成后至回填土完成前:1次/30天锚杆拉力应测应测(桩锚)施工监测第三方监测基坑开挖至开挖完成后稳定前:1次/天;基坑开挖完成稳定后至结构底板完成前:1次/3天;结构底板完成后至回填土完成前:1次/15天支撑轴力应测应测(桩撑)施工监测第三方监测基坑开挖至开挖完成后稳定前:1次/天;基坑开挖完成稳定后至结构底板完成前:1次/3天;结构底板完成后至回填土完成前
