危险源及环境因素辩识、评价编制应急预案成立应急领导小组组建抢险队配备应急物资、设备应急知识教育培训定期评审实施应急预案进行评审、修订未发生发生基坑施工应急预案施工现场,突发性事件常有发生
一般来讲,突发性事件本身不属于事故,但如果处理不好或不及时,会衍生出严重的质量和安全事故
因此,认真做好突发性事件的处理和预防,是施工组织管理中的一项重要内容,对保证工程施工进度、施工质量和安全生产都有重要的意义
根据本工程的特点及施工工艺的实际情况,认真的组织了对危险源和环境因素的识别和评价,特制定本项目发生紧急情况或事故的应急措施,开展应急知识教育和应急演练,提高现场操作人员应急能力,减少突发事件造成的损害和不良环境影响

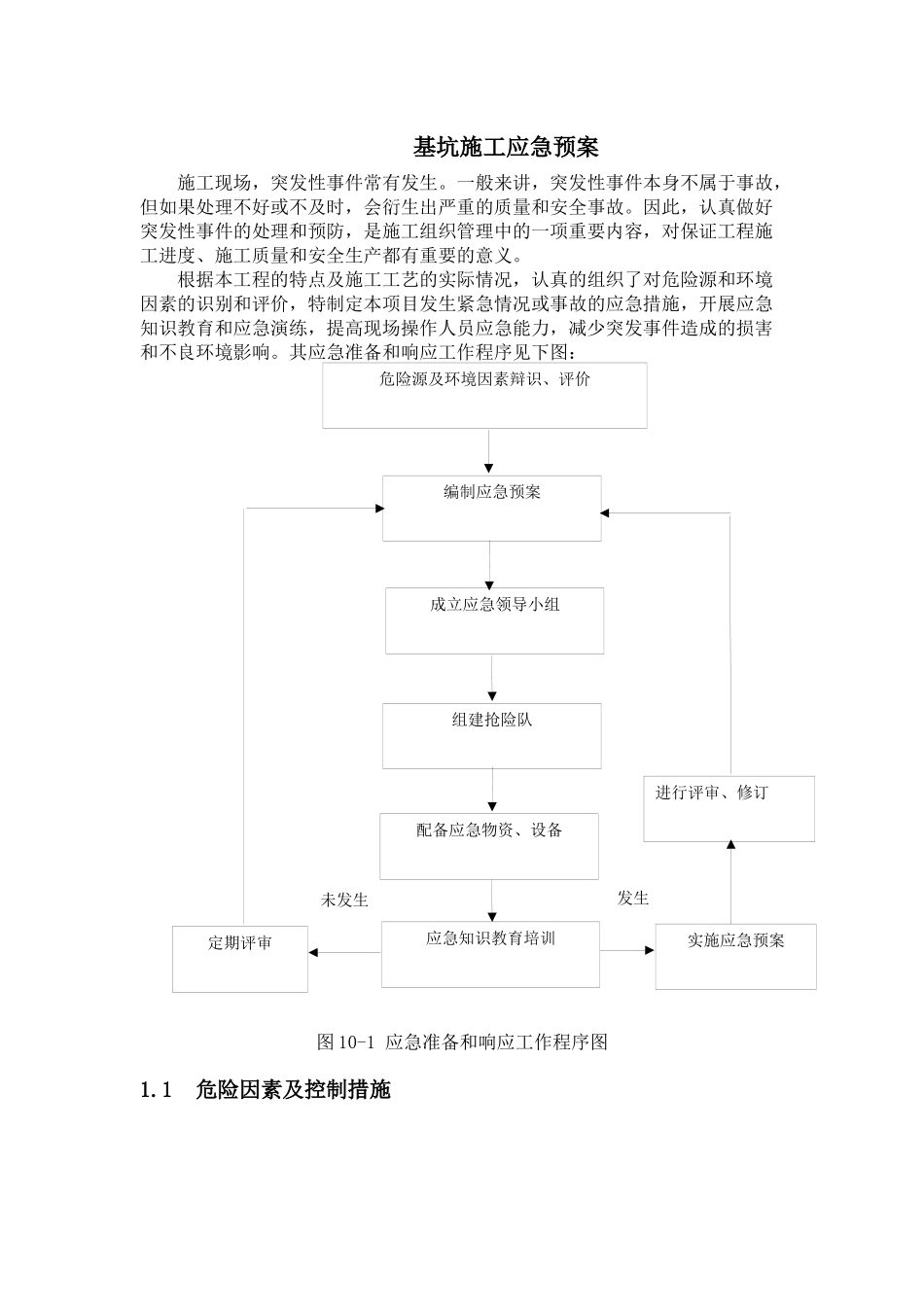

其应急准备和响应工作程序见下图:图10-1应急准备和响应工作程序图1
1危险因素及控制措施表10

1-1危险因素及控制措施表序号应急情况应急措施1基坑围护结构变形速率较大变形速率达到报警值时,应立即停止挖土,加强监测,分析原因采取相应措施:(1)如无渗漏,则应对基坑加强监测,如有渗漏,则应立即采取措施堵漏;(2)检查支撑轴力、土压力,分析原因并采取相应措施
2基坑累计变形值(1)较大累计变形值达到报警值时,应立即停止挖土,加强监测;(2)检查支撑轴力、土压力,分析原因并采取相应措施;(3)如支撑轴力较大,应增加临时支撑,控制变形发展
3临近建筑与管线变形、位移过大基坑开挖时当临近建筑与管线位移或沉降值达到报警值后,应立即采取措施:(1)临近管线位移采取:管线靠基坑一侧打槽钢封闭;管线距基坑较近时设支撑架将管线架空,与土体脱离
(2)周边设置回灌井,严格控制地下水位,做到不超降、不少降
(3)周边建筑物变形接近报警值并有继续发展的趋势时,根据施工进展情况及专家会审确定的处理意见采取相应的措施

(4)若出现在土方开挖阶段,则应立即停止开挖,进行回填和坑内坑外双液注浆加固等
