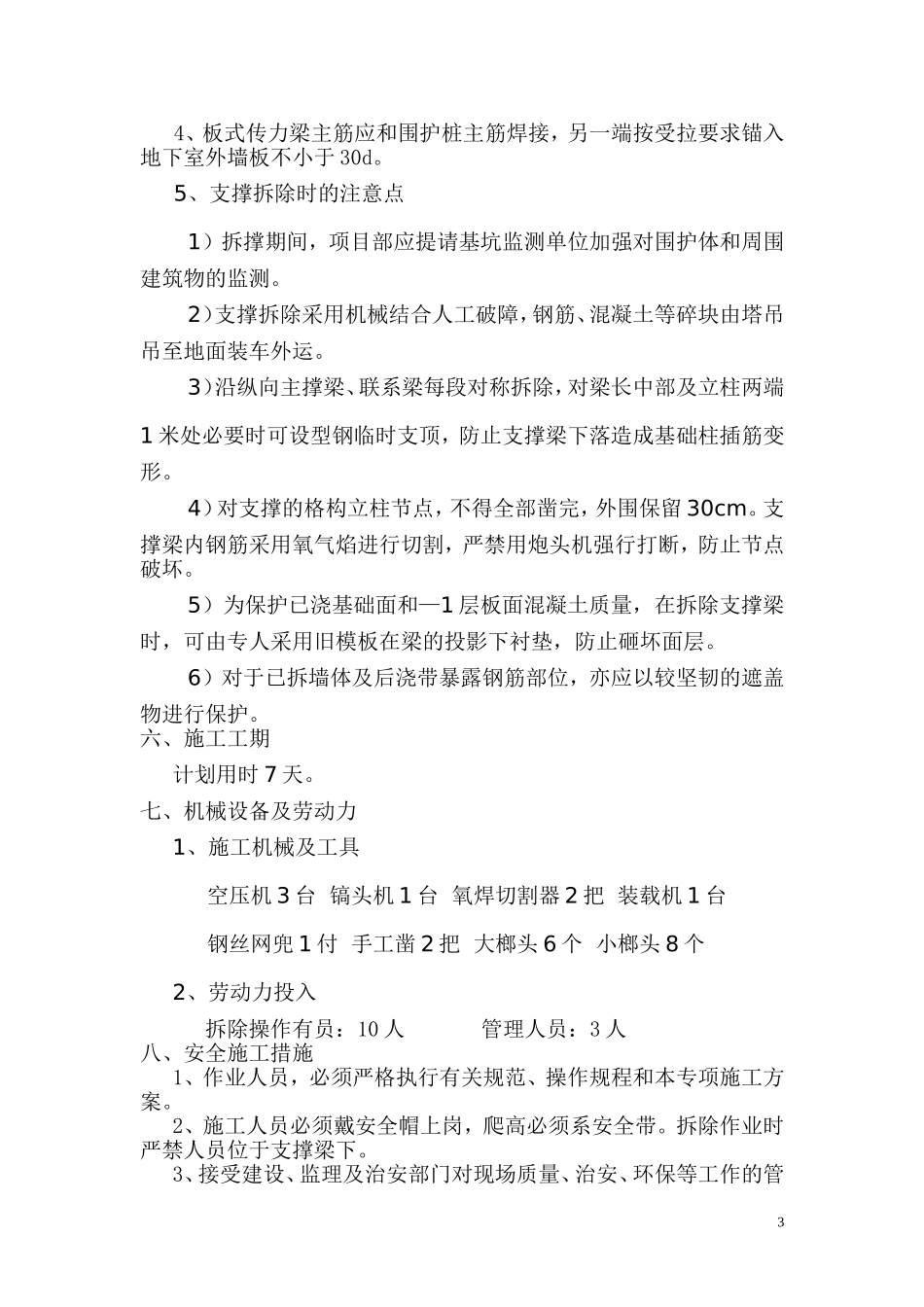

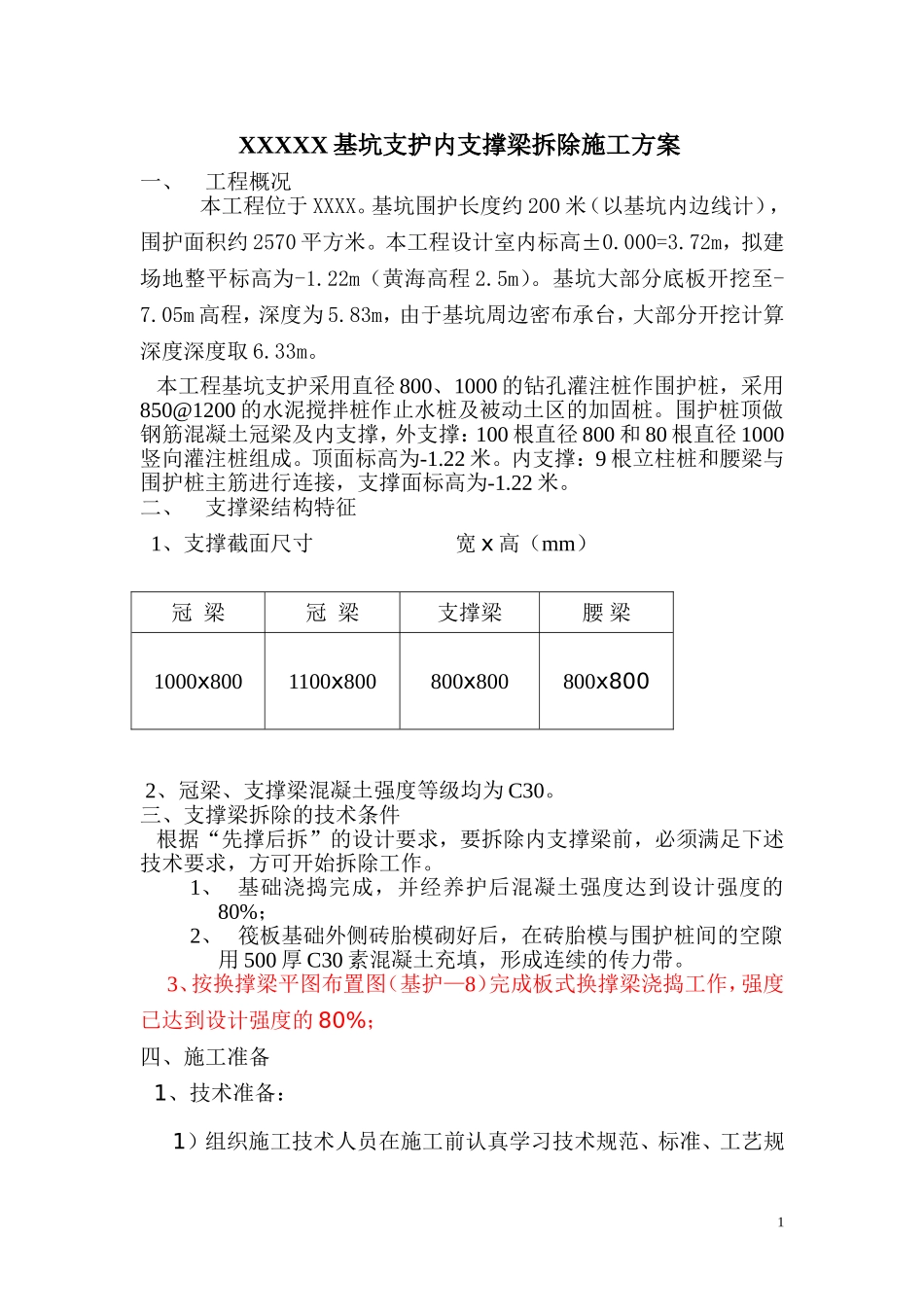

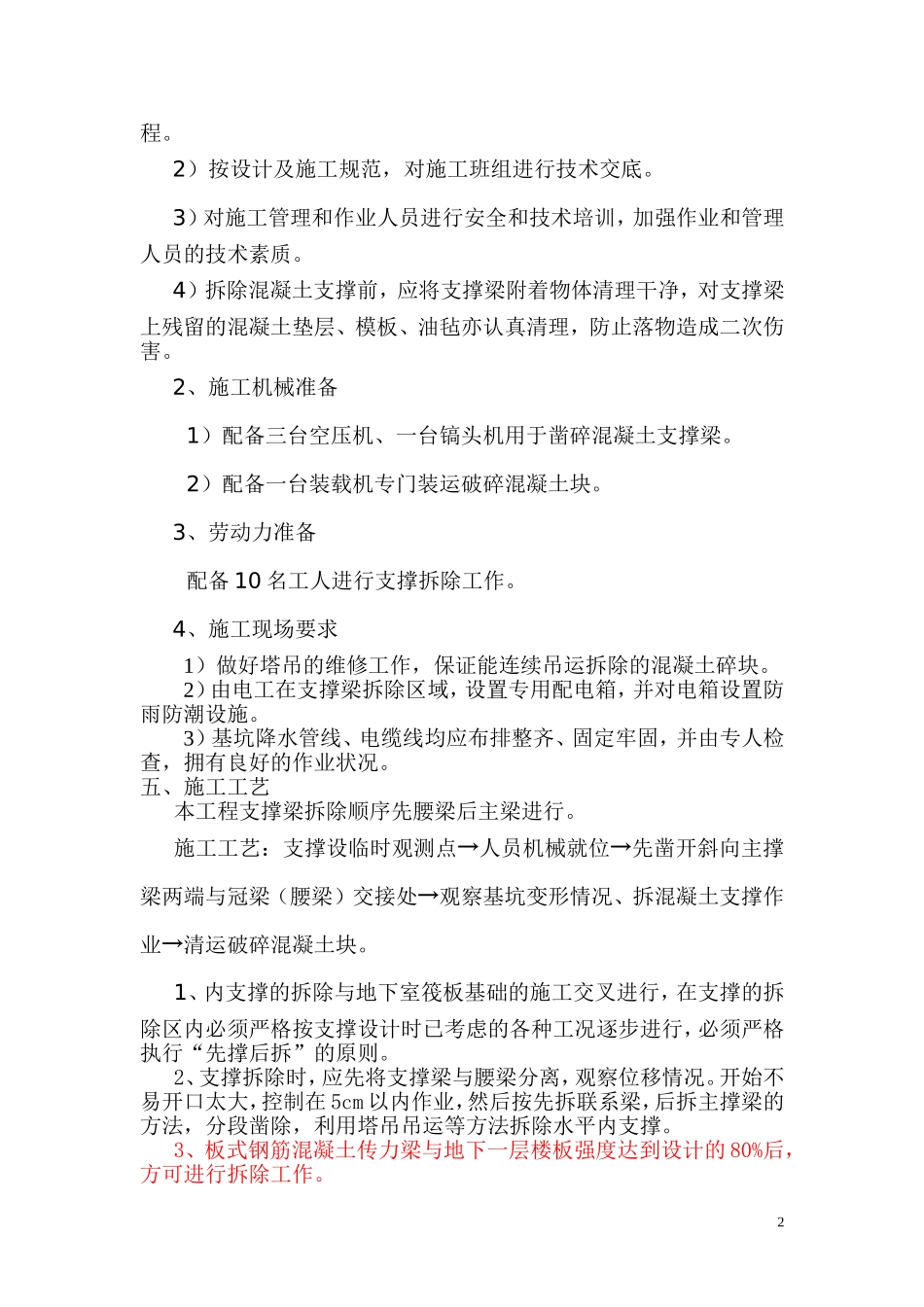

XXXXX基坑支护内支撑梁拆除施工方案一、工程概况本工程位于XXXX
基坑围护长度约200米(以基坑内边线计),围护面积约2570平方米
本工程设计室内标高±0
72m,拟建场地整平标高为-1
22m(黄海高程2
基坑大部分底板开挖至-7
05m高程,深度为5
83m,由于基坑周边密布承台,大部分开挖计算深度深度取6
本工程基坑支护采用直径800、1000的钻孔灌注桩作围护桩,采用850@1200的水泥搅拌桩作止水桩及被动土区的加固桩
围护桩顶做钢筋混凝土冠梁及内支撑,外支撑:100根直径800和80根直径1000竖向灌注桩组成
顶面标高为-1
内支撑:9根立柱桩和腰梁与围护桩主筋进行连接,支撑面标高为-1
二、支撑梁结构特征1、支撑截面尺寸宽х高(mm)冠梁冠梁支撑梁腰梁1000х8001100х800800х800800х8002、冠梁、支撑梁混凝土强度等级均为C30
三、支撑梁拆除的技术条件根据“先撑后拆”的设计要求,要拆除内支撑梁前,必须满足下述技术要求,方可开始拆除工作
1、基础浇捣完成,并经养护后混凝土强度达到设计强度的80%;2、筏板基础外侧砖胎模砌好后,在砖胎模与围护桩间的空隙用500厚C30素混凝土充填,形成连续的传力带
3、按换撑梁平图布置图(基护—8)完成板式换撑梁浇捣工作,强度已达到设计强度的80%;四、施工准备1、技术准备:1)组织施工技术人员在施工前认真学习技术规范、标准、工艺规1程
2)按设计及施工规范,对施工班组进行技术交底
3)对施工管理和作业人员进行安全和技术培训,加强作业和管理人员的技术素质
4)拆除混凝土支撑前,应将支撑梁附着物体清理干净,对支撑梁上残留的混凝土垫层、模板、油毡亦认真清理,防止落物造成二次伤害
2、施工机械准备1)配备三台空压机、一台镐头机用于凿碎混凝土支撑梁
2)配备一台装
