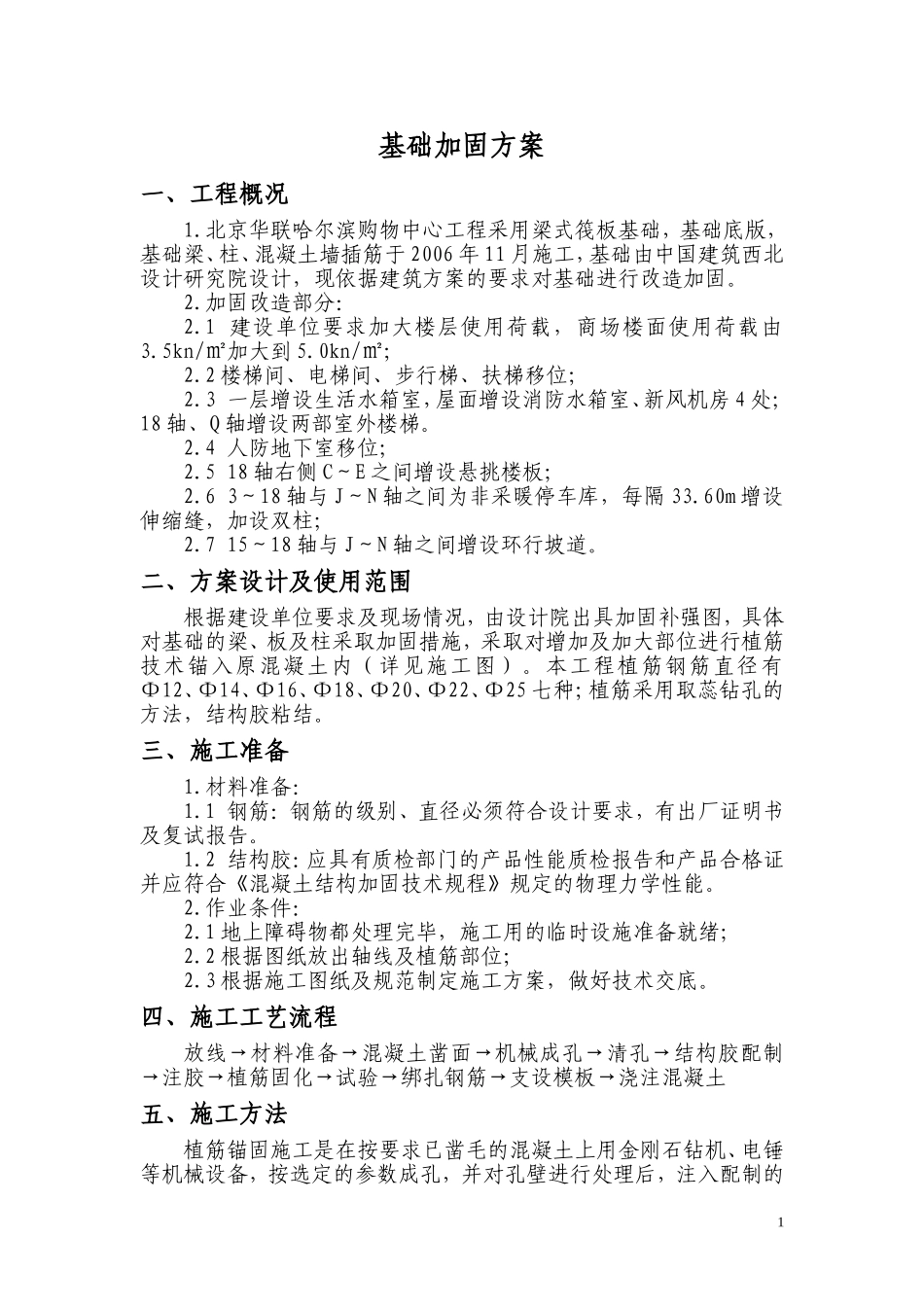

基础加固方案一、工程概况1.北京华联哈尔滨购物中心工程采用梁式筏板基础,基础底版,基础梁、柱、混凝土墙插筋于2006年11月施工,基础由中国建筑西北设计研究院设计,现依据建筑方案的要求对基础进行改造加固。2.加固改造部分:2.1建设单位要求加大楼层使用荷载,商场楼面使用荷载由3.5kn/㎡加大到5.0kn/㎡;2.2楼梯间、电梯间、步行梯、扶梯移位;2.3一层增设生活水箱室,屋面增设消防水箱室、新风机房4处;18轴、Q轴增设两部室外楼梯。2.4人防地下室移位;2.518轴右侧C~E之间增设悬挑楼板;2.63~18轴与J~N轴之间为非采暖停车库,每隔33.60m增设伸缩缝,加设双柱;2.715~18轴与J~N轴之间增设环行坡道。二、方案设计及使用范围根据建设单位要求及现场情况,由设计院出具加固补强图,具体对基础的梁、板及柱采取加固措施,采取对增加及加大部位进行植筋技术锚入原混凝土内(详见施工图)。本工程植筋钢筋直径有Φ12、Φ14、Φ16、Φ18、Φ20、Φ22、Φ25七种;植筋采用取蕊钻孔的方法,结构胶粘结。三、施工准备1.材料准备:1.1钢筋:钢筋的级别、直径必须符合设计要求,有出厂证明书及复试报告。1.2结构胶:应具有质检部门的产品性能质检报告和产品合格证并应符合《混凝土结构加固技术规程》规定的物理力学性能。2.作业条件:2.1地上障碍物都处理完毕,施工用的临时设施准备就绪;2.2根据图纸放出轴线及植筋部位;2.3根据施工图纸及规范制定施工方案,做好技术交底。四、施工工艺流程放线→材料准备→混凝土凿面→机械成孔→清孔→结构胶配制→注胶→植筋固化→试验→绑扎钢筋→支设模板→浇注混凝土五、施工方法植筋锚固施工是在按要求已凿毛的混凝土上用金刚石钻机、电锤等机械设备,按选定的参数成孔,并对孔壁进行处理后,注入配制的1结构胶,然后植入准备好的钢筋,固化后达到植筋的要求。1.材料准备:按设计要求及锚固参数,准备直径Φ12、Φ14、Φ16、Φ18、Φ20、Φ22、Φ25七种钢筋,应注意下料长度,钢筋表面应采用钢筋刷蘸5%浓度的盐酸除锈,然后用清水冲洗晾干,用丙酮溶液去油。施工用的机械设备(金刚石钻机、电锤、鼓风机等)检查无故障,准备配制胶体的计量器皿、容器等。2.混凝土凿面:按设计要求的位置、宽度和高度,对梁、柱、板的侧面、顶面进行混凝土凿面,要求凿面轻锤、凿毛,并去掉松散颗粒及浮渣尘土,且凿面要用钢丝刷净,高压水冲清洗干净;以有利于新旧砼能够可靠的连结,保证新旧结构的整体性和良好的抗震性。3.机械成孔:对需要锚固钢筋的地方弹线定位,并按已定孔位进行机械成孔,钻孔D=d+4,深度按照施工参数确定,满足深度要求。钻孔时,边钻边取出砼,并用高压鼓风机将孔内粉尘清出孔外。4.清孔:4.1钻孔完成后,将孔周围半径0.5米范围内灰尘清理干净,用气泵、毛刷清孔,此过程要作到三吹两刷,即吹孔三次、清刷两次,清刷完毕后,用棉丝沾丙酮,清刷孔洞内壁,使孔洞内最终达到清洁干燥;如遇较潮湿的情况,还须用加热棒,进行干燥处理。4.2用干净棉丝将清洁过的孔洞严密封堵,以防有灰尘和异物落入。4.3现场质量负责人检查清孔工作,请监理验收,做好隐检记录。5.注胶植筋:5.1钢筋锚固用胶的配制(具体配比使用方法参见相应产品说明)。要求:按比例配制且搅拌均匀。5.2如为盲孔钢筋埋植:将植筋胶注入孔洞内2/3即可;将处理好的钢筋,除锈清理端朝向孔洞,一边向同一方向旋转,一边缓慢将钢筋插入洞内,直至到达孔洞底部为止。此时,如无植筋胶从洞内溢出,说明注胶量不够,须将钢筋拔出,重新注胶,再次插入钢筋,直至能使植筋胶溢出洞口。5.3如为通孔钢筋埋植:先将处理好的钢筋插入孔内,孔两端用环氧砂浆封堵,封堵时,须在一端留出注胶孔,另一端留出出气孔;待环氧砂浆凝固后方可进行高压注胶。将配制好的植筋胶装入打胶筒内,安装打胶嘴;将植筋胶通过注胶孔注入孔洞内,直至另一端出气孔溢出胶为止;而后,用环氧砂浆或其它材料将注胶孔及出气孔封堵死。5.4如是垂直通孔植筋,前期步骤同第3条,注胶时应从孔底部的注胶口向上注胶,以孔上部出气口出胶为宜。5.5对已埋植好的钢筋要做好保护工作,如挂明显标志牌等。以防植筋胶...
