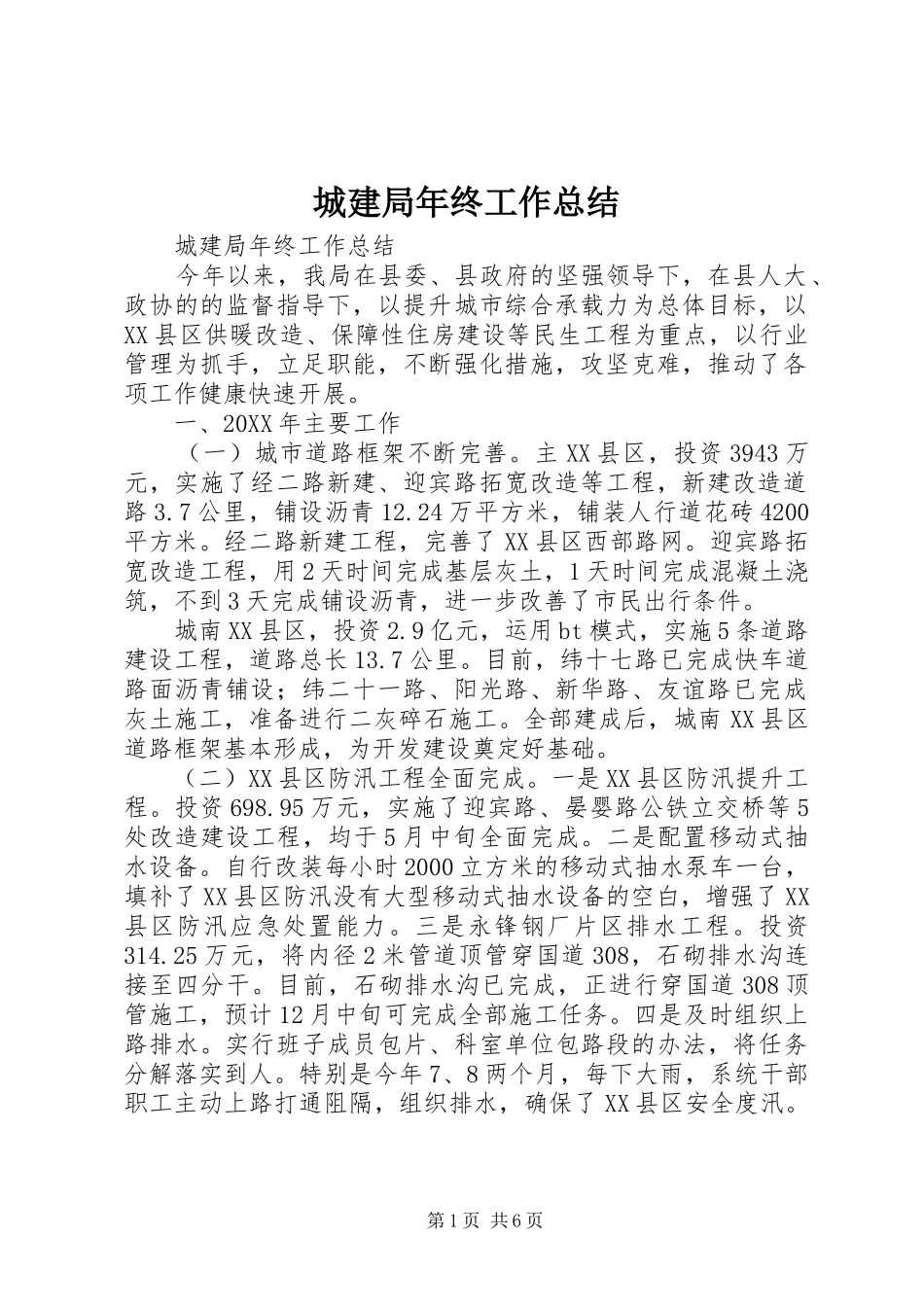

城建局年终工作总结城建局年终工作总结今年以来,我局在县委、县政府的坚强领导下,在县人大、政协的的监督指导下,以提升城市综合承载力为总体目标,以XX县区供暖改造、保障性住房建设等民生工程为重点,以行业管理为抓手,立足职能,不断强化措施,攻坚克难,推动了各项工作健康快速开展
一、20XX年主要工作(一)城市道路框架不断完善
主XX县区,投资3943万元,实施了经二路新建、迎宾路拓宽改造等工程,新建改造道路3
7公里,铺设沥青12
24万平方米,铺装人行道花砖4200平方米
经二路新建工程,完善了XX县区西部路网
迎宾路拓宽改造工程,用2天时间完成基层灰土,1天时间完成混凝土浇筑,不到3天完成铺设沥青,进一步改善了市民出行条件
城南XX县区,投资2
9亿元,运用bt模式,实施5条道路建设工程,道路总长13
目前,纬十七路已完成快车道路面沥青铺设;纬二十一路、阳光路、新华路、友谊路已完成灰土施工,准备进行二灰碎石施工
全部建成后,城南XX县区道路框架基本形成,为开发建设奠定好基础
(二)XX县区防汛工程全面完成
一是XX县区防汛提升工程
95万元,实施了迎宾路、晏婴路公铁立交桥等5处改造建设工程,均于5月中旬全面完成
二是配置移动式抽水设备
自行改装每小时2000立方米的移动式抽水泵车一台,填补了XX县区防汛没有大型移动式抽水设备的空白,增强了XX县区防汛应急处置能力
三是永锋钢厂片区排水工程
25万元,将内径2米管道顶管穿国道308,石砌排水沟连接至四分干
目前,石砌排水沟已完成,正进行穿国道308顶管施工,预计12月中旬可完成全部施工任务
四是及时组织上路排水
实行班子成员包片、科室单位包路段的办法,将任务分解落实到人
特别是今年7、8两个月,每下大雨,系统干部职工主动上路打通阻隔,组织排水,确保了XX县区安全度汛

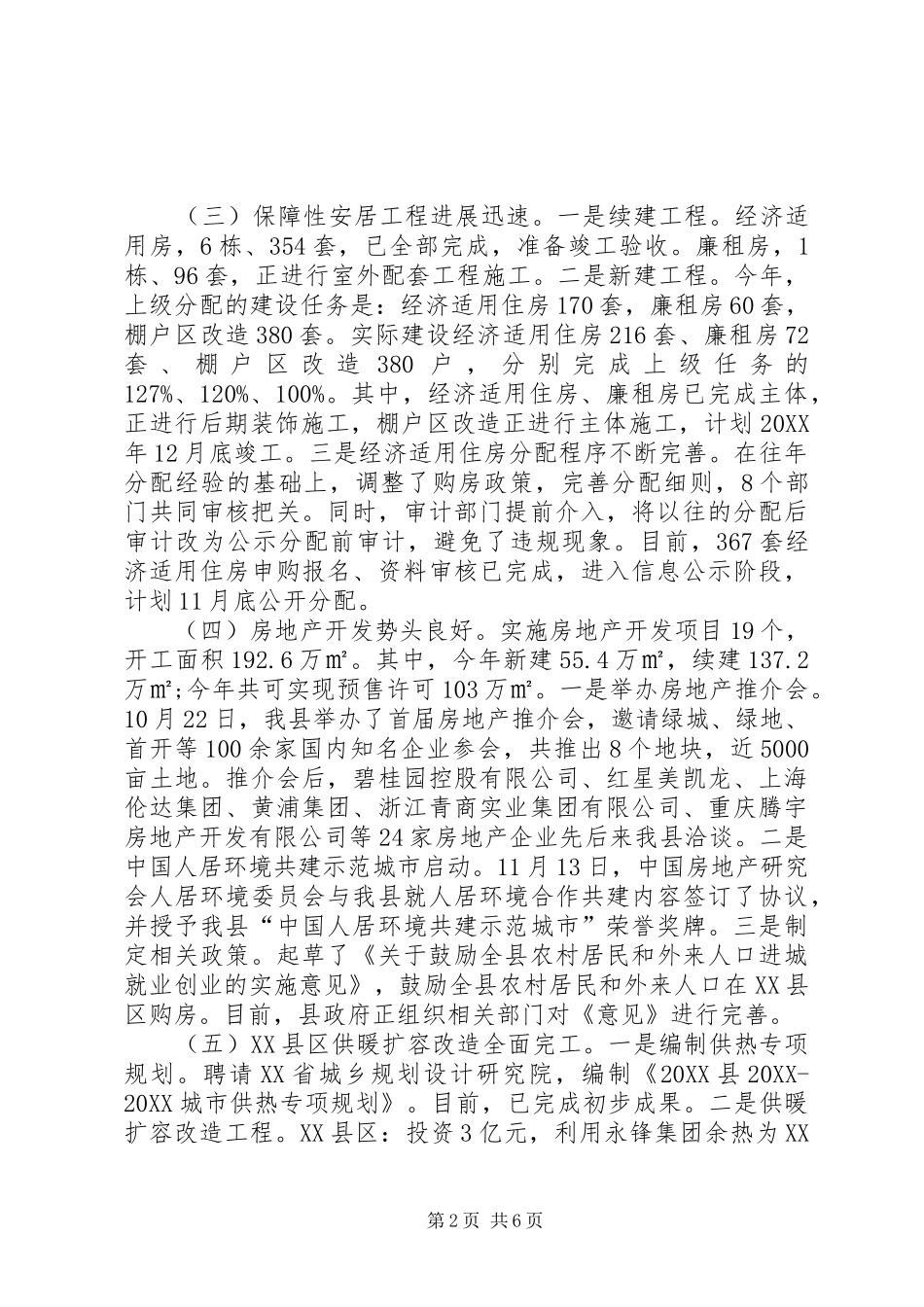

第1页共6页(三)保障性安居工
