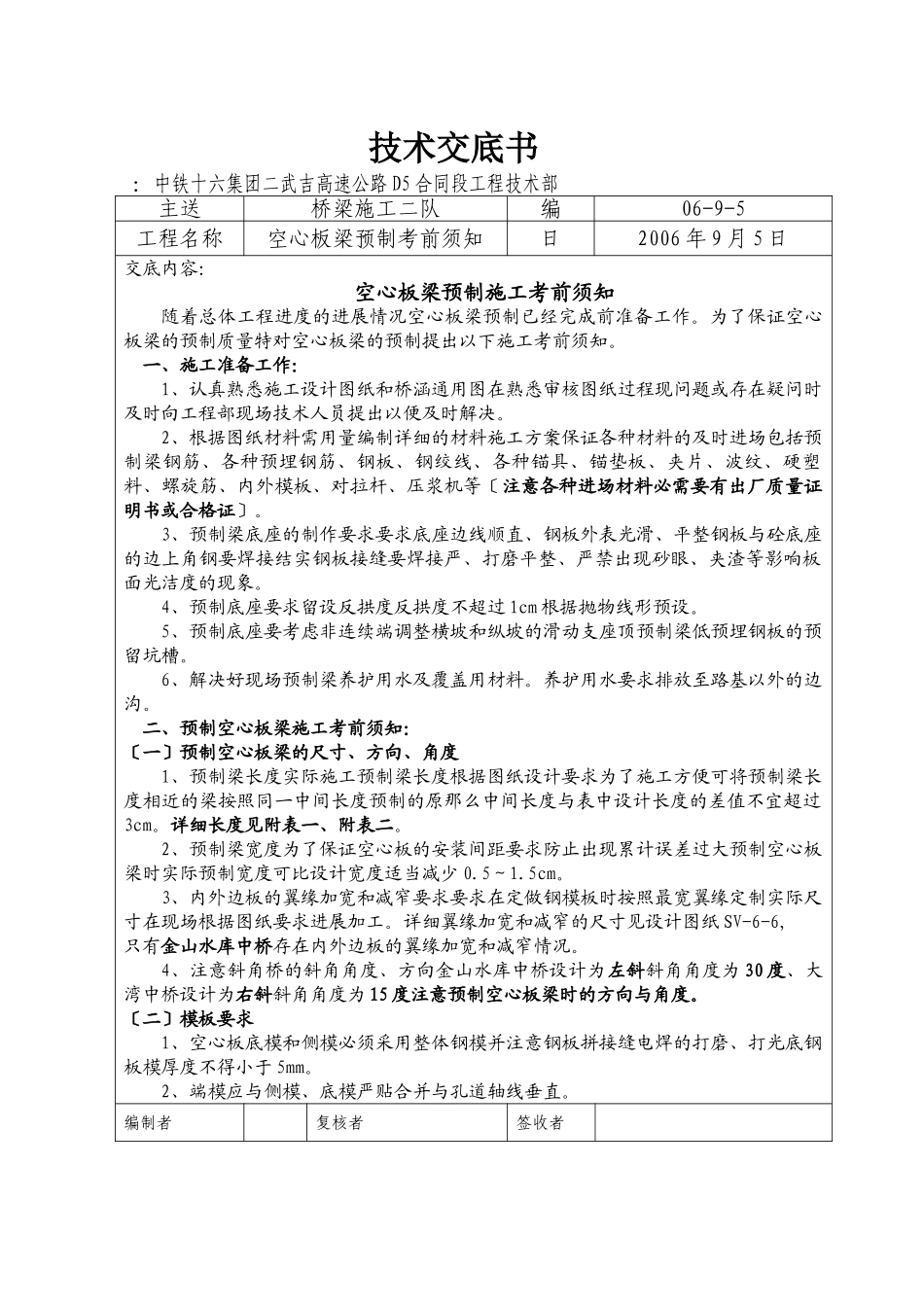

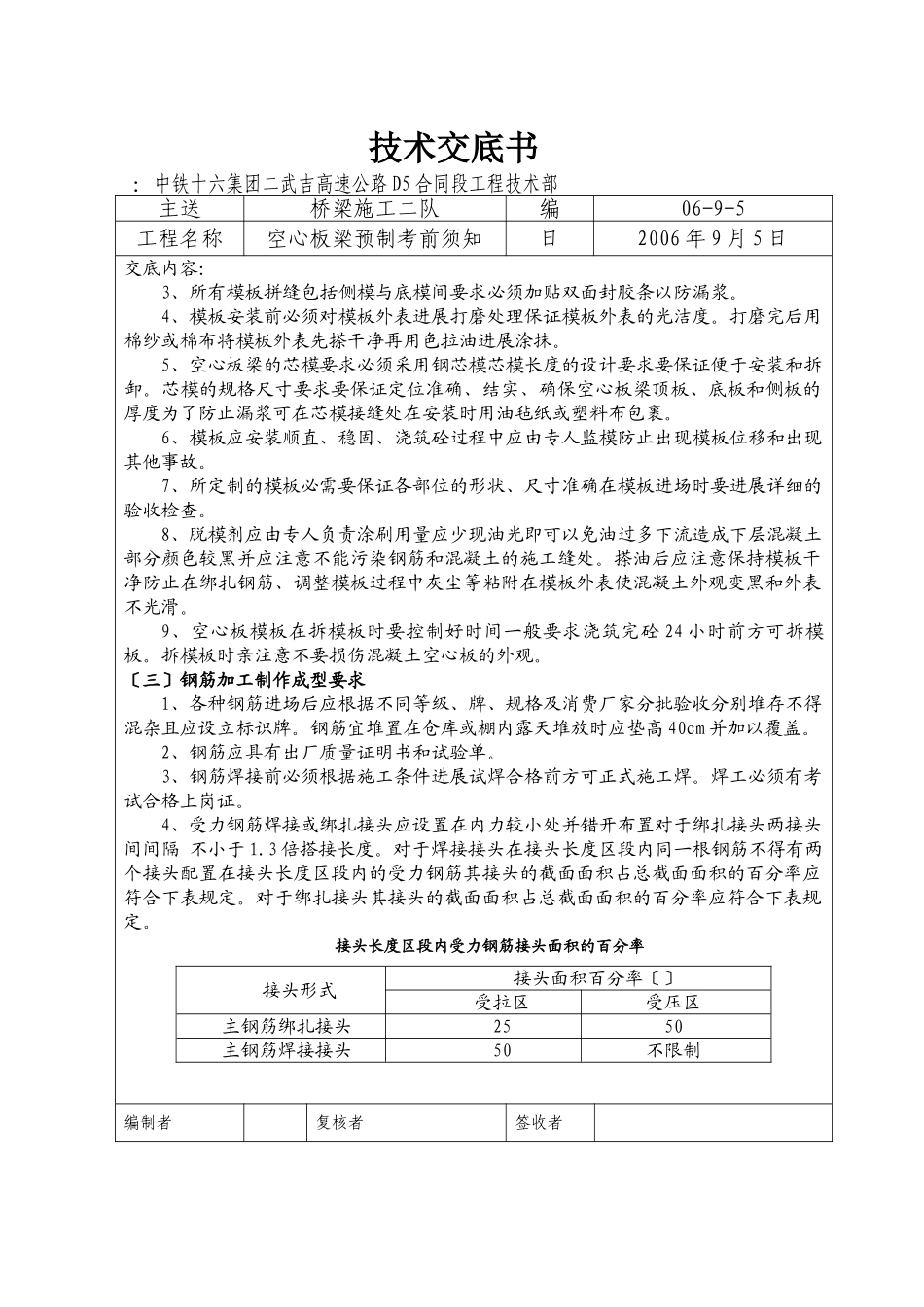

技术交底书:中铁十六集团二武吉高速公路D5合同段工程技术部主送桥梁施工二队编06-9-5工程名称空心板梁预制考前须知日2006年9月5日交底内容:空心板梁预制施工考前须知随着总体工程进度的进展情况空心板梁预制已经完成前准备工作。为了保证空心板梁的预制质量特对空心板梁的预制提出以下施工考前须知。一、施工准备工作:1、认真熟悉施工设计图纸和桥涵通用图在熟悉审核图纸过程现问题或存在疑问时及时向工程部现场技术人员提出以便及时解决。2、根据图纸材料需用量编制详细的材料施工方案保证各种材料的及时进场包括预制梁钢筋、各种预埋钢筋、钢板、钢绞线、各种锚具、锚垫板、夹片、波纹、硬塑料、螺旋筋、内外模板、对拉杆、压浆机等〔注意各种进场材料必需要有出厂质量证明书或合格证〕。3、预制梁底座的制作要求要求底座边线顺直、钢板外表光滑、平整钢板与砼底座的边上角钢要焊接结实钢板接缝要焊接严、打磨平整、严禁出现砂眼、夹渣等影响板面光洁度的现象。4、预制底座要求留设反拱度反拱度不超过1cm根据抛物线形预设。5、预制底座要考虑非连续端调整横坡和纵坡的滑动支座顶预制梁低预埋钢板的预留坑槽。6、解决好现场预制梁养护用水及覆盖用材料。养护用水要求排放至路基以外的边沟。二、预制空心板梁施工考前须知:〔一〕预制空心板梁的尺寸、方向、角度1、预制梁长度实际施工预制梁长度根据图纸设计要求为了施工方便可将预制梁长度相近的梁按照同一中间长度预制的原那么中间长度与表中设计长度的差值不宜超过3cm。详细长度见附表一、附表二。2、预制梁宽度为了保证空心板的安装间距要求防止出现累计误差过大预制空心板梁时实际预制宽度可比设计宽度适当减少0.5~1.5cm。3、内外边板的翼缘加宽和减窄要求要求在定做钢模板时按照最宽翼缘定制实际尺寸在现场根据图纸要求进展加工。详细翼缘加宽和减窄的尺寸见设计图纸SV-6-6,只有金山水库中桥存在内外边板的翼缘加宽和减窄情况。4、注意斜角桥的斜角角度、方向金山水库中桥设计为左斜斜角角度为30度、大湾中桥设计为右斜斜角角度为15度注意预制空心板梁时的方向与角度。〔二〕模板要求1、空心板底模和侧模必须采用整体钢模并注意钢板拼接缝电焊的打磨、打光底钢板模厚度不得小于5mm。2、端模应与侧模、底模严贴合并与孔道轴线垂直。编制者复核者签收者技术交底书:中铁十六集团二武吉高速公路D5合同段工程技术部主送桥梁施工二队编06-9-5工程名称空心板梁预制考前须知日2006年9月5日交底内容:3、所有模板拼缝包括侧模与底模间要求必须加贴双面封胶条以防漏浆。4、模板安装前必须对模板外表进展打磨处理保证模板外表的光洁度。打磨完后用棉纱或棉布将模板外表先搽干净再用色拉油进展涂抹。5、空心板梁的芯模要求必须采用钢芯模芯模长度的设计要求要保证便于安装和拆卸。芯模的规格尺寸要求要保证定位准确、结实、确保空心板梁顶板、底板和侧板的厚度为了防止漏浆可在芯模接缝处在安装时用油毡纸或塑料布包裹。6、模板应安装顺直、稳固、浇筑砼过程中应由专人监模防止出现模板位移和出现其他事故。7、所定制的模板必需要保证各部位的形状、尺寸准确在模板进场时要进展详细的验收检查。8、脱模剂应由专人负责涂刷用量应少现油光即可以免油过多下流造成下层混凝土部分颜色较黑并应注意不能污染钢筋和混凝土的施工缝处。搽油后应注意保持模板干净防止在绑扎钢筋、调整模板过程中灰尘等粘附在模板外表使混凝土外观变黑和外表不光滑。9、空心板模板在拆模板时要控制好时间一般要求浇筑完砼24小时前方可拆模板。拆模板时亲注意不要损伤混凝土空心板的外观。〔三〕钢筋加工制作成型要求1、各种钢筋进场后应根据不同等级、牌、规格及消费厂家分批验收分别堆存不得混杂且应设立标识牌。钢筋宜堆置在仓库或棚内露天堆放时应垫高40cm并加以覆盖。2、钢筋应具有出厂质量证明书和试验单。3、钢筋焊接前必须根据施工条件进展试焊合格前方可正式施工焊。焊工必须有考试合格上岗证。4、受力钢筋焊接或绑扎接头应设置在内力较小处并错开布置对于绑扎接头两接头间间隔不小于1.3倍搭接长度。对于焊接接头在接头长度区段内同一根钢筋不得有两个...
