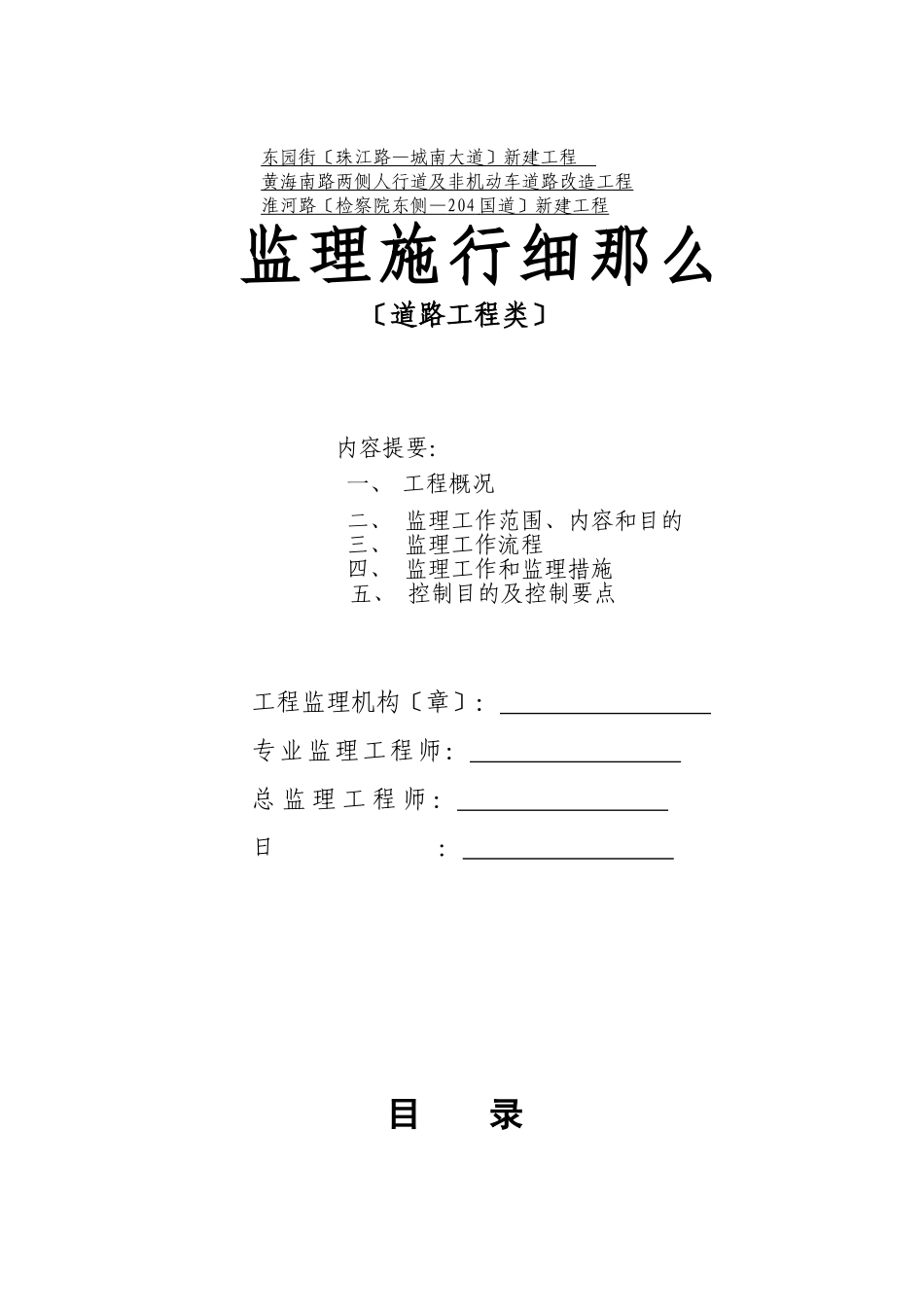

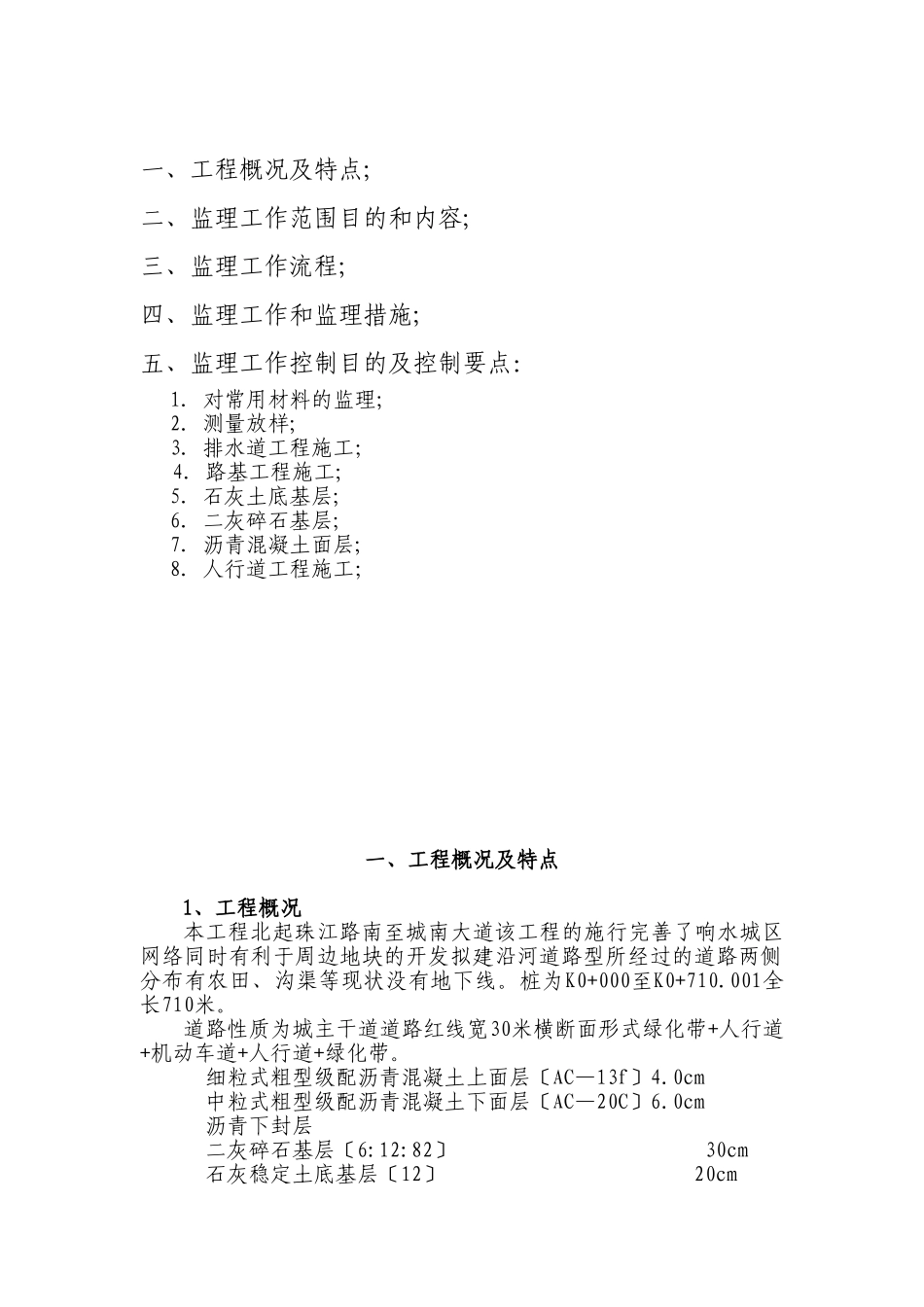

东园街〔珠江路—城南大道〕新建工程黄海南路两侧人行道及非机动车道路改造工程淮河路〔检察院东侧—204国道〕新建工程监理施行细那么〔道路工程类〕内容提要:一、工程概况二、监理工作范围、内容和目的三、监理工作流程四、监理工作和监理措施五、控制目的及控制要点工程监理机构〔章〕:专业监理工程师:总监理工程师:日:目录一、工程概况及特点;二、监理工作范围目的和内容;三、监理工作流程;四、监理工作和监理措施;五、监理工作控制目的及控制要点:1.对常用材料的监理;2.测量放样;3.排水道工程施工;4.路基工程施工;5.石灰土底基层;6.二灰碎石基层;7.沥青混凝土面层;8.人行道工程施工;一、工程概况及特点1、工程概况本工程北起珠江路南至城南大道该工程的施行完善了响水城区网络同时有利于周边地块的开发拟建沿河道路型所经过的道路两侧分布有农田、沟渠等现状没有地下线
桩为K0+000至K0+710
001全长710米
道路性质为城主干道道路红线宽30米横断面形式绿化带+人行道+机动车道+人行道+绿化带
细粒式粗型级配沥青混凝土上面层〔AC—13f〕4
0cm中粒式粗型级配沥青混凝土下面层〔AC—20C〕6
0cm沥青下封层二灰碎石基层〔6:12:82〕30cm石灰稳定土底基层〔12〕20cm石灰稳定土底基层〔8〕20cm石灰稳定土底基层〔6〕20cm工程建立:响水建立设计单位:连云港政规划政设计研究院施工单位:江苏赢州政建立工程监理单位:江苏河海工程建立监理

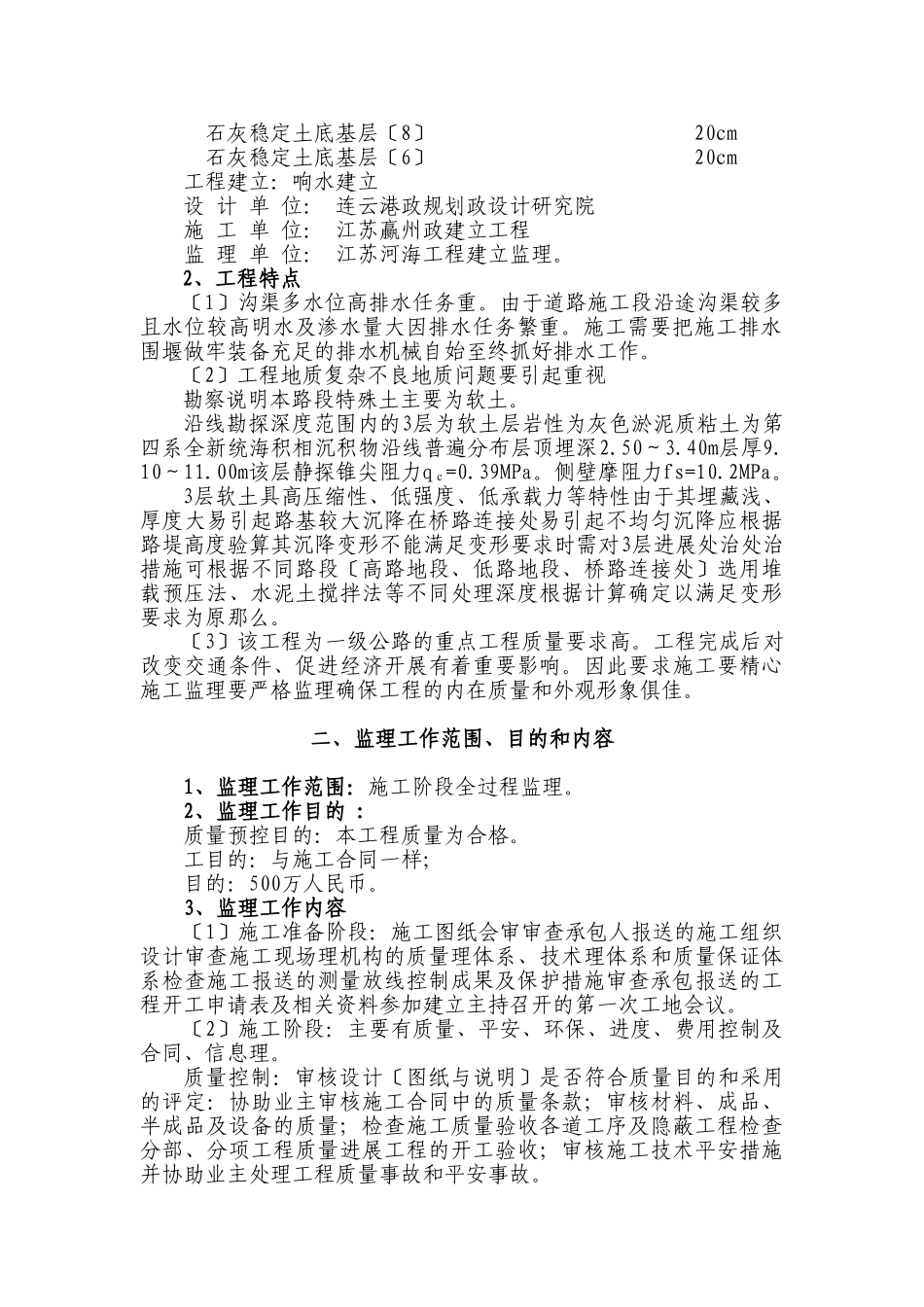

2、工程特点〔1〕沟渠多水位高排水任务重
由于道路施工段沿途沟渠较多且水位较高明水及渗水量大因排水任务繁重
施工需要把施工排水围堰做牢装备充足的排水机械自始至终抓好排水工作
〔2〕工程地质复杂不良地质问题要引起重视勘察说明本路段特殊土主要为软土
沿线勘探深度范围内的3层为软土层岩性为灰色淤泥质粘土为第四系全新统海积相沉积物沿线普遍分布层顶
