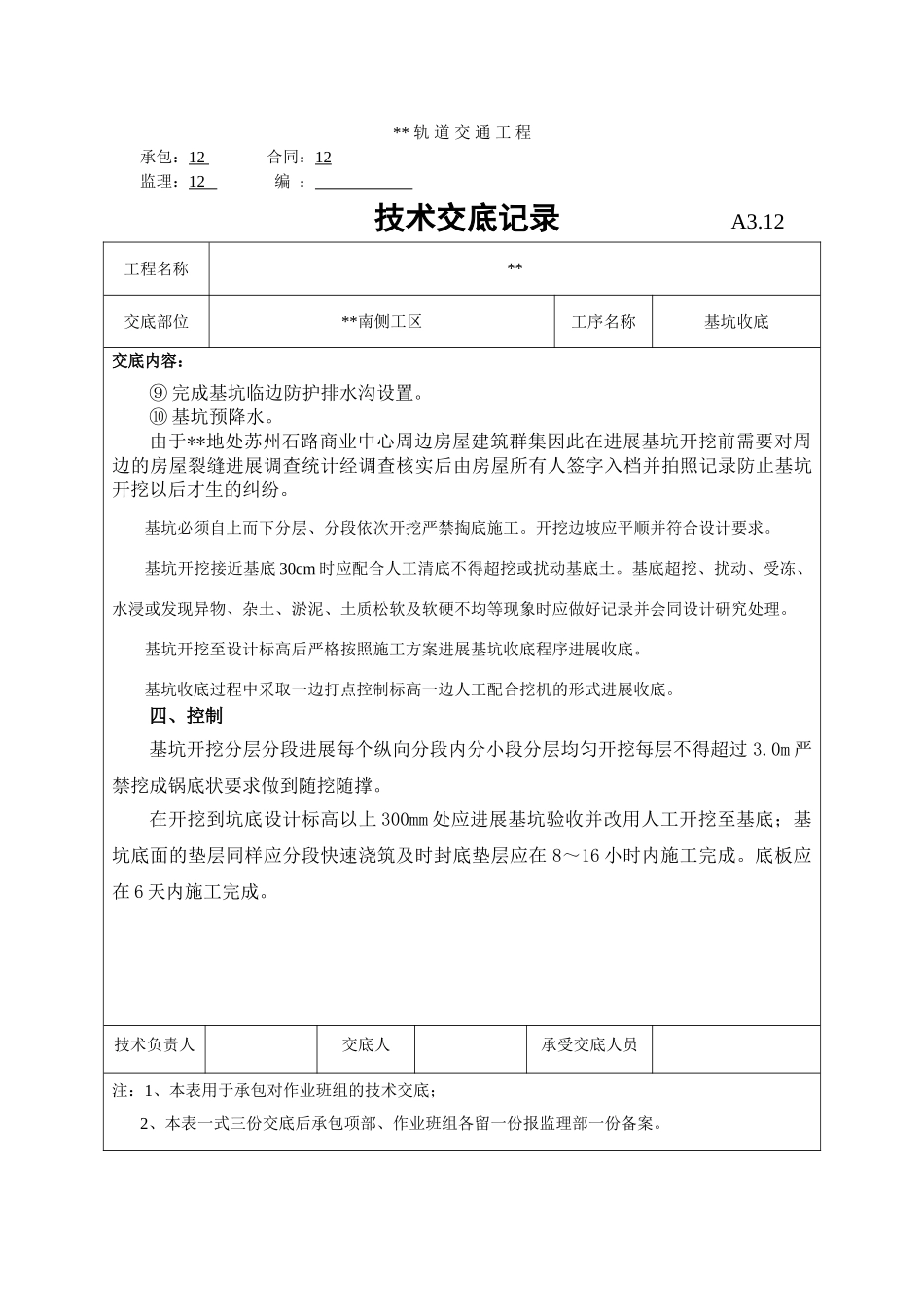

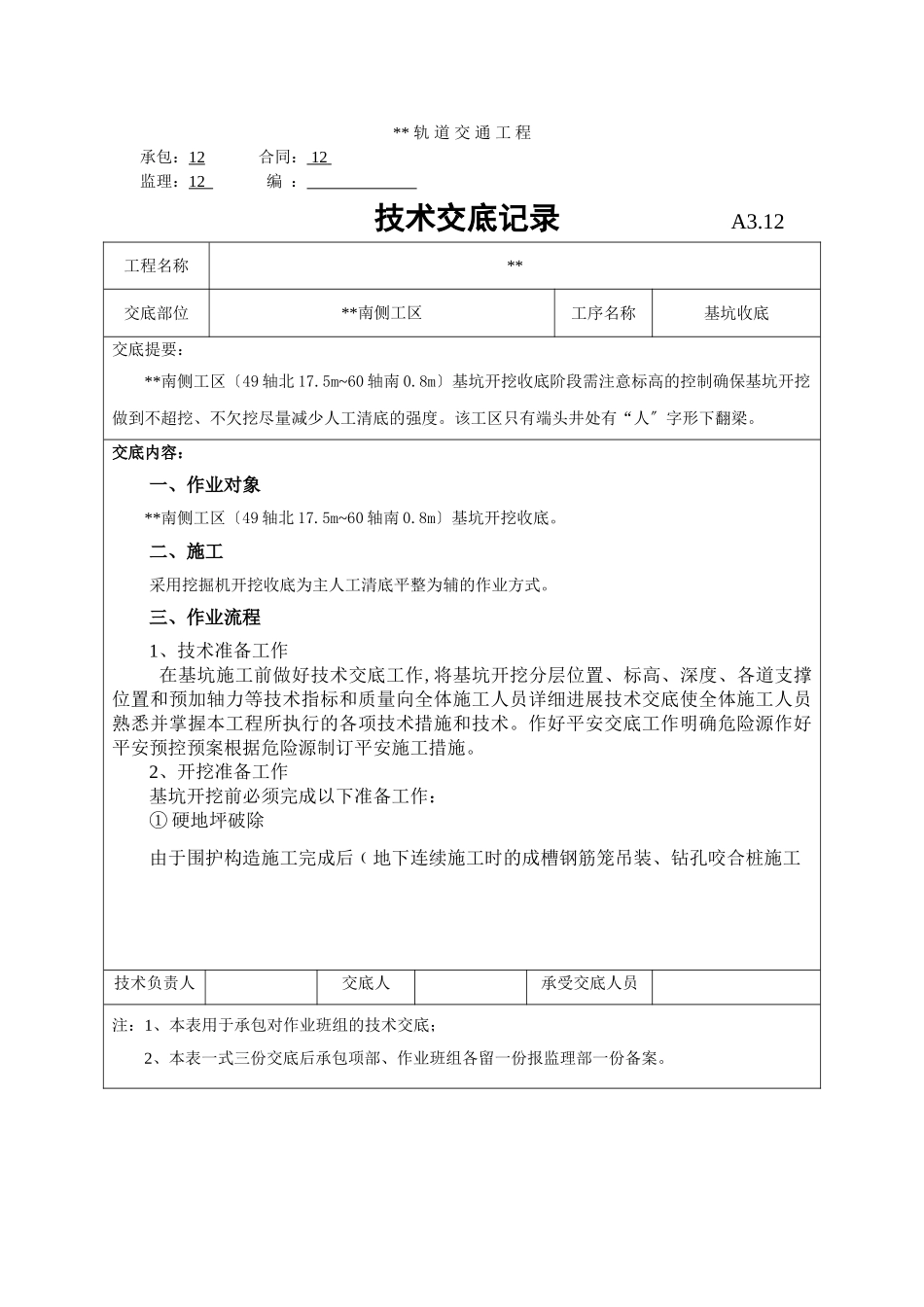

**轨道交通工程承包:12合同:12监理:12编:技术交底记录A3
12工程名称**交底部位**南侧工区工序名称基坑收底交底提要:**南侧工区〔49轴北17
5m~60轴南0
8m〕基坑开挖收底阶段需注意标高的控制确保基坑开挖做到不超挖、不欠挖尽量减少人工清底的强度
该工区只有端头井处有“人〞字形下翻梁
交底内容:一、作业对象**南侧工区〔49轴北17
5m~60轴南0
8m〕基坑开挖收底
二、施工采用挖掘机开挖收底为主人工清底平整为辅的作业方式
三、作业流程1、技术准备工作在基坑施工前做好技术交底工作,将基坑开挖分层位置、标高、深度、各道支撑位置和预加轴力等技术指标和质量向全体施工人员详细进展技术交底使全体施工人员熟悉并掌握本工程所执行的各项技术措施和技术
作好平安交底工作明确危险源作好平安预控预案根据危险源制订平安施工措施
2、开挖准备工作基坑开挖前必须完成以下准备工作:①硬地坪破除由于围护构造施工完成后﹙地下连续施工时的成槽钢筋笼吊装、钻孔咬合桩施工技术负责人交底人承受交底人员注:1、本表用于承包对作业班组的技术交底;2、本表一式三份交底后承包项部、作业班组各留一份报监理部一份备案

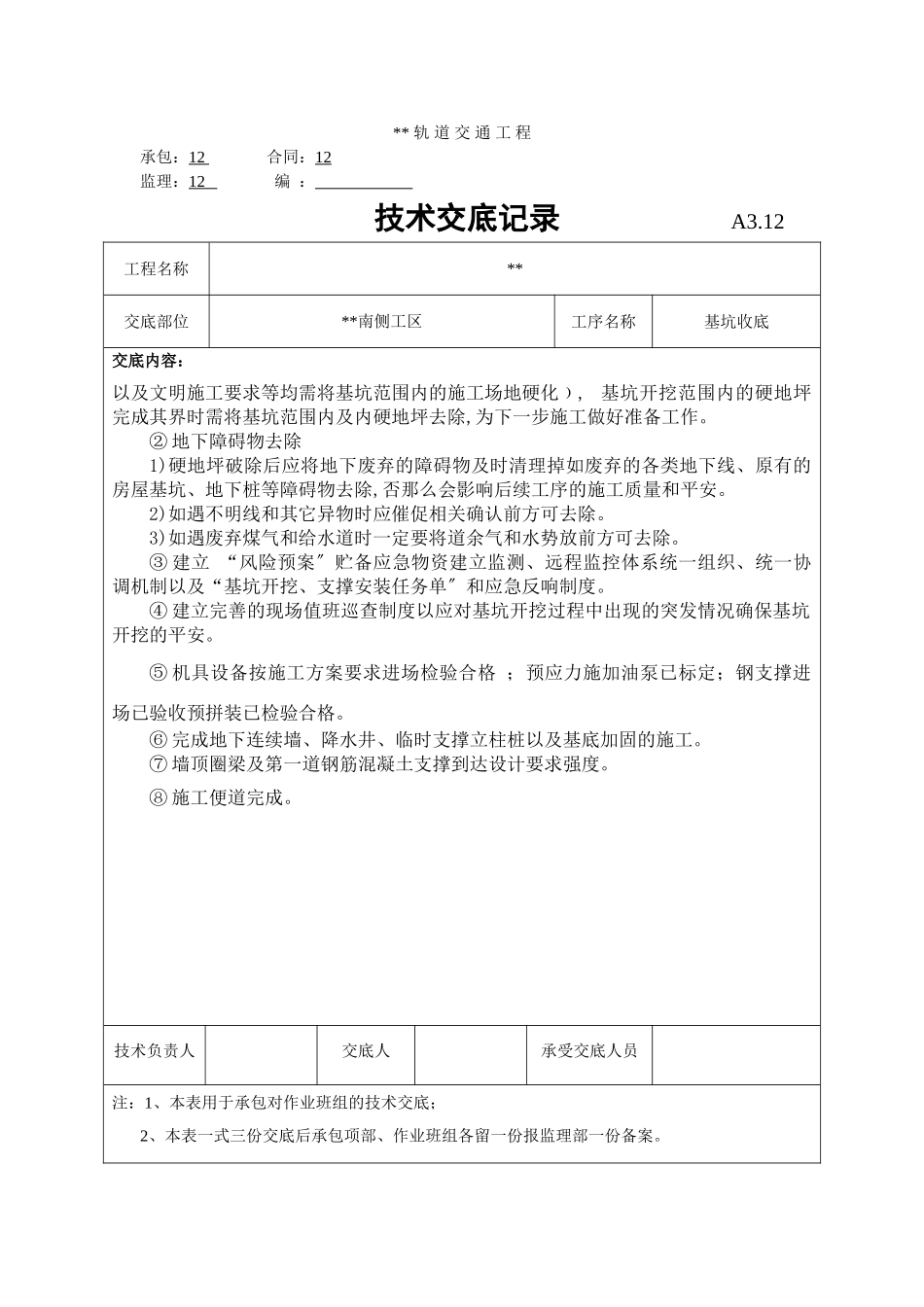

**轨道交通工程承包:12合同:12监理:12编:技术交底记录A3
12工程名称**交底部位**南侧工区工序名称基坑收底交底内容:以及文明施工要求等均需将基坑范围内的施工场地硬化﹚,基坑开挖范围内的硬地坪完成其界时需将基坑范围内及内硬地坪去除,为下一步施工做好准备工作
②地下障碍物去除1)硬地坪破除后应将地下废弃的障碍物及时清理掉如废弃的各类地下线、原有的房屋基坑、地下桩等障碍物去除,否那么会影响后续工序的施工质量和平安
2)如遇不明线和其它异物时应催促相关确认前方可去除
3)如遇废弃煤气和给水道时一定要将道余气和水势放前方可去除
③建立“风险预案〞贮备应急物资建立监测、远程监控体系统一组
